钢结构防火涂料施工工艺介绍

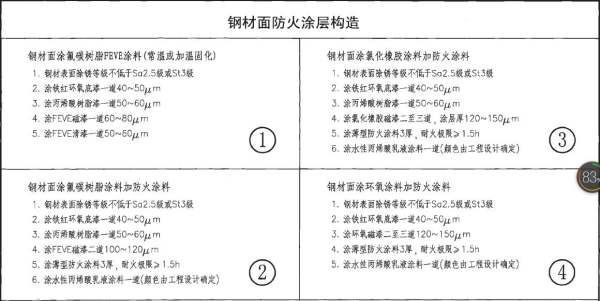

钢结构防火涂料是一种用于提高建筑钢结构耐火性能的特种涂料。其施工工艺主要包括以下步骤:,,1. 基面处理:需要对钢结构表面的油污、锈蚀、灰尘等进行彻底清理,确保表面干净、平整。,,2. 涂刷底漆:在清理后的钢结构表面涂刷一层防火涂料专用底漆,以增强涂料与钢材之间的附着力。,,3. 喷涂防火涂料:根据设计要求和涂料说明,使用专用喷涂设备将防火涂料均匀地喷涂在钢结构表面。注意喷涂时要保持一定的厚度和均匀性。,,4. 检查验收:喷涂完成后,应对涂层进行检查,确保涂层厚度、颜色均匀一致,无明显缺陷。,,5. 保护层施工:为了进一步提高钢结构的耐火性能,可以在防火涂料层上再施加一层保护层,如防火板等。,,6. 完工验收:对整个施工过程进行验收,确保达到设计要求和相关标准。

钢结构防火涂料施工工艺介绍

钢结构防火涂料的施工工艺是确保钢结构在火灾中具有足够耐火极限的关键步骤。以下是详细的施工工艺及其注意事项:

1. 准备工作

  • 表面处理:在施工前,必须对钢构件表面进行彻底的除锈处理,并刷上防锈漆。确保表面无尘、无油污、无焊渣等杂物。
  • 环境条件:施工环境温度应保持在0℃以上,相对湿度不超过85%,空气应流通。避免在风速大于5m/s、构件表面有结露或雨天进行施工。

2. 涂料配制

  • 双组分涂料:如果使用双组分涂料,需按配比要求将甲、乙两组分调配均匀。搅拌时间应控制在10分钟内,搅拌后20分钟内喷完,特别是在夏季高温时应加快施工速度。
  • 单组分涂料:对于单组分涂料,施工前应充分搅拌均匀。

3. 涂装方法

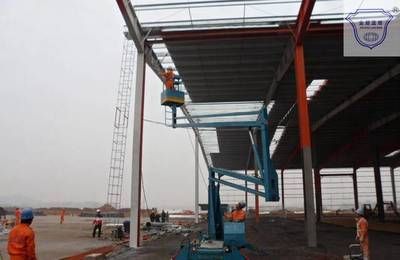

  • 喷涂:采用喷涂机具进行喷涂,每次喷涂厚度为5~10mm,相隔2~8小时喷涂一道,直到达到要求厚度。喷枪应垂直于被涂装构件表面,喷距6~10毫米,保持在0.4~0.6MPa的压力。
  • 抹涂:对于特宽大型钢材,可采用抹涂方式,方法与抹水泥类似。涂层厚度应控制在0.20mm左右,不超过0.30mm。

4. 施工步骤

  1. 底层涂料:喷涂底层料时,可在浆料中添加少量的水性胶粘剂,以提高涂料与钢梁基层的粘结强度。涂层表面有明显的乳突、凹坑,应用抹刀修平。
  2. 面层涂料:底层涂料表干后(约18-24小时),进行面层涂料的喷涂。对于明显凹凸不平处,应用抹刀进行抹平处理,确保涂层表面均匀光洁。

5. 养护与保护

  • 固化:刚喷好的涂层应避免雨水冲淋,常温下涂层在48~96小时内固化。
  • 遮挡:喷涂后,宜用塑料布或其他物品遮挡,防止强风直吹和暴晒,避免涂层开裂。
  • 清洁:喷涂工具停止使用后,应立即清洗干净,以备再用。

6. 安全与环保

  • 施工安全:高处作业应严格执行有关操作规程,操作人员必须戴好防护用具,系好安全带。施工现场应配备兼职电工,确保用电安全。
  • 环境保护:施工过程中产生的废弃物应妥善处理,避免污染环境。

通过以上详细的施工工艺和注意事项,可以确保钢结构防火涂料的施工质量,从而有效提高钢结构的耐火极限。

钢结构防火涂料干燥时间防火涂料施工环境要求钢结构防火涂料品牌推荐防火涂料施工安全措施钢结构防火涂料施工工艺介绍 钢结构有限元分析设计 第1张钢结构防火涂料施工工艺介绍钢结构防火涂料施工工艺介绍 钢结构有限元分析设计 第2张钢结构防火涂料施工工艺介绍 钢结构有限元分析设计 第3张钢结构防火涂料施工工艺介绍 钢结构有限元分析设计 第4张钢结构防火涂料施工工艺介绍 钢结构有限元分析设计 第5张

发表评论

快捷回复:表情:
AddoilApplauseBadlaughBombCoffeeFabulousFacepalmFecesFrownHeyhaInsidiousKeepFightingNoProbPigHeadShockedSinistersmileSlapSocialSweatTolaughWatermelonWittyWowYeahYellowdog
评论列表 (暂无评论,440人围观)

还没有评论,来说两句吧...

目录[+]
