钢结构自建房详细步骤(钢结构自建房建造步骤)
钢结构自建房的建造步骤如下:,,1. 设计阶段:根据建筑需求和地形地貌,进行详细设计,包括结构布局、材料选择、构件尺寸等。,,2. 施工准备:包括场地平整、地基处理、施工图纸审查等。,,3. 主体结构施工:按照设计图纸进行钢筋绑扎、模板安装、混凝土浇筑等工作。,,4. 钢结构制作与安装:根据设计要求,制作钢结构构件,并进行吊装、焊接、连接等操作。,,5. 屋面系统安装:包括屋面板的铺设、防水层的施工、排水系统的安装等。,,6. 墙体系统安装:包括墙体的砌筑、保温层的施工、门窗的安装等。,,7. 室内装修:包括地面、墙面、顶面的装修,以及水电、通风、消防等系统的安装。,,8. 验收与交付:对整个工程进行质量检查,确保符合设计和规范要求后,进行最终验收并交付使用。
钢结构自建房详细步骤
钢结构自建房因其快速施工、抗震性强、环保节能等优点,逐渐成为农村自建房的热门选择。以下是详细的建造步骤:
1. 地基基础开挖
- 场地平整:确保地基平整,如果土地为坡地,需要进行找平处理,使最终基础为水平的基础。
- 地基开挖:根据设计图纸,进行地基开挖。由于钢结构自建房自重较轻,对地基的安全性要求相对较低,可以不用深挖做基础,但需要一整块平整的水泥地。
2. 钢筋绑扎,独立基础,沉桩浇筑
- 钢筋绑扎:在地基基础上进行钢筋绑扎,确保基础的稳定性。
- 独立基础:根据建筑物上部结构的类型,选择合适的独立基础形式,如阶梯形、锥形等。
- 沉桩浇筑:进行基础混凝土的浇筑,确保基础的坚固性。
3. 基础回填,浇筑混凝土大平板
- 基础回填:在基础浇筑完成后,进行基础回填。
- 浇筑混凝土大平板:浇筑25CM厚的混凝土大平板,预留成品化粪池位置。
4. 钢材主材进厂,核对梁柱编号
- 材料进场:钢材主材运到施工现场,进行材料的核对和检查,确保梁柱编号正确。

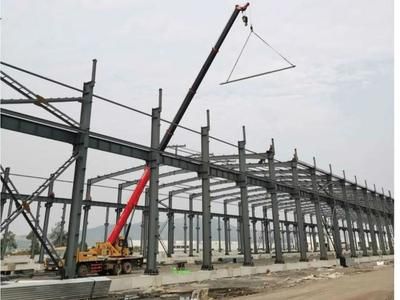

5. 钢结构梁柱吊装
- 吊装准备:根据设计图纸,进行钢结构梁柱的吊装准备。

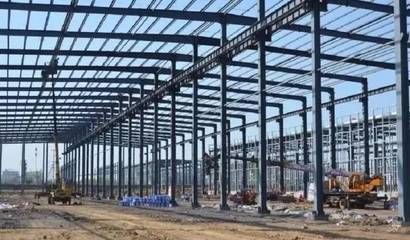

- 吊装施工:使用起重设备进行梁柱的吊装,确保结构的准确性和稳定性。
6. 墙板和楼板进场及安装
- 墙板和楼板进场:墙板和楼板运到施工现场,进行材料的核对和检查。
- 安装施工:现场拼装墙板和楼板,墙板具有多种安全性能,如防火、防水、隔音、保温、隔热等。

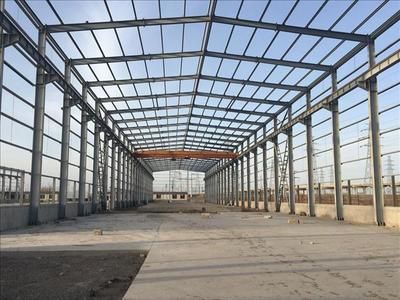

7. 屋顶工程

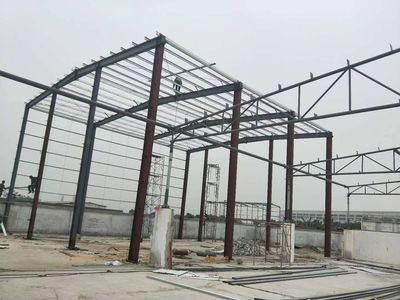

- 屋顶处理:屋顶处理与墙体安装类似,加设防晒层和防水层。
- 铺设屋面板和防水材料:在屋檐上和屋面上铺设屋面板和防水材料,最上面再盖一层瓦。瓦的种类多样,如水泥瓦、陶瓦、沥青瓦、金属瓦等。
8. 室内装修
- 水电安装:根据预留的管线,进行水、电、暖等系统的安装。
- 室内装饰:进行室内墙面、地面、顶棚等装修,确保室内环境的舒适性和美观度。
注意事项
- 施工安全:在施工过程中,注意施工安全,如佩戴安全帽、遵守施工规范等。
- 材料质量:选择质量可靠的建筑材料和装饰材料,确保工程质量。
- 施工质量:施工过程中要严格遵守施工规范和设计要求,确保施工质量。
- 环保节能:在材料选择和施工过程中,注重环保节能,如使用环保涂料、节能灯具等。
- 验收环节:在每个施工环节结束后,进行严格的验收,确保工程质量符合要求。
通过以上步骤,可以确保钢结构自建房的顺利建设和高质量完成。
