空心楼板安装方法
空心楼板是一种常见的建筑结构,它由钢筋混凝土制成,中间是空的。这种楼板具有重量轻、强度高、抗震性能好等优点。在安装空心楼板时,需要遵循一定的步骤和注意事项,以确保施工质量和安全。以下是一些建议的步骤:,1. 测量和标记:需要对楼板进行测量,确定其尺寸和位置。根据测量结果在楼板上标记出安装孔的位置。,2. 钻孔:使用钻机或手动工具在楼板上钻出安装孔。孔的大小应与空心楼板的螺栓相匹配。,3. 安装螺栓:将螺栓插入安装孔中,然后用扳手或其他工具将其拧紧。确保螺栓均匀地分布在楼板上,以承受楼板的荷载。,4. 放置楼板:将空心楼板放置在楼板上,使其与楼板紧密结合。可以使用垫片或垫块来调整楼板的位置,以确保其平整度。,5. 固定楼板:使用螺栓将楼板固定在楼板上。可以使用专用的固定件或夹具来确保楼板的稳定。,6. 检查和验收:完成安装后,需要对楼板进行检查,确保其牢固可靠。如有需要,可以进行修复和加固工作。
空心楼板安装方法
空心楼板的安装是一个复杂且精细的过程,涉及多个步骤和技术要点。以下是详细的安装方法:
1. 准备工作
- 场地准备:确保堆放空心板的场地平整坚实,排水通畅。
- 质量检查:在生产的空心板已经质量检查,运到现场按要求分型号堆放。第一块空心板下面按规定位置设通长垫木,以上每层放置的短垫木长500mm、厚大于50mm,垫木要上下对齐对正,垫平垫实,不得有一角脱空情况。每垛堆不得超过9层。
- 设备和人员准备:
- 设备:50t履带吊2台,平板车2辆。
- 人员:施工技术负责人1人,施工人员2人,吊装指挥员1人,安装工4人,吊车司机2人。
- 安全措施:吊装前应编制施工方案,制定安全技术措施,并向参加吊装人员进行安全教育和安全技术交底。高空作业人员应经身体检查合格,方可上岗。
2. 安装前的检查
- 空心板检查:复核空心板型号、规格,清查留洞方向、尺寸。进行质量复查,凡有贯穿裂缝、严重损伤或凸键有损坏的,均不得使用。
- 墙体检查:清理墙体安装表面,检查墙体轴线及标高线。
- 脚手架搭建:搭设操作用脚手架及安全防护措施。
- 模板安装:安装模板并验收合格,且框架结构的框架梁钢筋等已绑扎完成。
- 弹位线:在安装好的模板上弹出芯管和各种预留孔洞、预埋铁件的位置线,但安装好后不得再随意凿打或移位。
3. 吊装与安装
- 吊装前的检查:应对运输和起重吊装设备以及所用索具、夹具、地锚等进行仔细检查,发现有损坏或松动现象,应即调换或修好。
- 吊装:
- 绑扎构件的吊索、吊环、绳扣应经计算,起吊前应分别进行检查和试验。绑扎方法应正确,使构件和吊索各点受力平衡、均匀一致,绑扎牢固,以防吊装中吊索破断,或从构件上滑脱,使起重机失重而倾翻。
- 起吊前应检查设备、绳索、卡具是否可靠,正式吊装前应试吊一次,吊索与平面夹角应不小于45°。
- 起吊构件时,吊索要保持垂直,提升或下降要平衡,尽量避免出现紧急制动或冲击现象。
- 安装:
- 楼板吊装前,先按设计图纸查清空心板安装型号,水暖、电器、管线等洞口位置及方向标志。
- 楼板就位后,即可进行校正,调整好空心板支承长度,使其符合设计要求,四角不稳,则填塞砂浆或铁片调整使平。

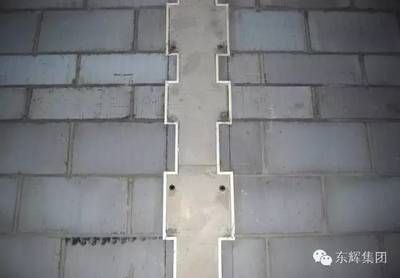

- 整理预应力钢筋,将伸出板四周的锚固预应力钢筋弯成圆弧形,伸入板缝圈梁或墙体中,不得直弯或硬弯。
- 后浇板缝在连接筋整理好后浇水冲洗湿润,用C30细石混凝土浇筑密实,并养护,在强度达到1.2MPa后,即可进行下道工序作业。
- 安装预留预埋:安装钢筋(梁钢筋、板底钢筋、限位卡钢筋),安装预留预埋。

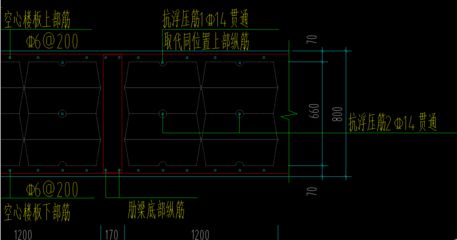

- 内模安装:安装芯管,采取抗浮措施。
- 板面钢筋安装:楼板上部钢筋的绑扎顺序与底部相反,但绑扎方向与底部钢筋相同。
- 混凝土浇筑:浇筑混凝土,确保混凝土标养试件及同条件养护试件符合设计要求。
- 混凝土养护:养护过程中,确保混凝土标养试件及同条件养护试件符合设计要求,且主体结构实体检测强度评定应满足条件。
- 模板拆除:混凝土达到设计强度后,拆除模板。
4. 质量控制
- 板底、板顶和管间最薄处混凝土的厚度:应满足设计要求,且空心楼板标高误差在10mm以内,从而保证楼板芯模无上浮和横向现象。
- 混凝土振捣:应保证空心管上、下及管间的混凝土振捣密实,且不应破坏空心管材。
- 抗浮点设置:抗浮点设完成后,应进行抗浮点专项中间检查验收,以保证抗浮点设置均匀,固定牢固,位置准确,且满足抗浮要求。
- 检查验收:浇筑前,应先对钢筋和预留、预埋设施的安装质量进行检查验收,同时还应对内模安装按规范规定的检查项目、检验方法和质量要求进行检查验收。
- 养护:应保证空心楼板养护过程中,混凝土标养试件及同条件养护试件符合设计要求,且主体结构实体检测强度评定应满足条件。
5. 成品保护
- 堆放场地:空心板堆放场地应平整坚实,排水良好,避免场地浸水使基土不均匀下沉,导致板断裂;板下应按设计规定位置设置垫木,上下对齐,不得有一角脱空,每垛堆放高度不得超过9层。
- 现浇墙体:现浇墙体混凝土强度应达到4MPa以上,方可在其上安装空心板。
- 吊装楼板:吊装楼板时,应防止碰撞墙体或骨架。
- 不得随意凿洞:不得在楼板上随意凿洞。
- 避免超载:楼板安装后,不得超载堆放材料或施工用品。
- 冬季施工:冬季施工时,应将表面和内部的冰雪杂物清除干净,且轻质实心填充芯模不得进行浇水,应直接进行覆盖保温养护。
通过以上步骤,可以确保空心楼板的安装质量和安全性。
