钢结构安装顺序流程
钢结构安装是建筑工程中的重要环节,其正确和高效的执行对于整个项目的质量和进度至关重要。本文旨在提供一个详细的钢结构安装顺序流程,以指导工程师和技术人员在施工过程中遵循正确的步骤。,,钢结构的准备工作包括材料检验、构件加工与组装前的准备工作。按照设计图纸的要求进行现场测量,确保所有构件的位置准确无误。随后,根据施工方案和工艺流程,开始安装基础结构,如柱子、梁等。,,在安装基础结构后,下一步是安装支撑系统,这通常包括钢柱、钢梁和其他必要的支撑构件。接下来是主体结构的安装,包括屋面板、楼板以及连接这些构件的节点。完成所有细节处理和安全检查,确保所有工作符合设计和规范要求。,,在整个钢结构安装过程中,必须严格遵守施工标准和程序,确保每个环节的质量。还需要对施工现场进行有效的管理,以确保施工效率和安全性。通过遵循上述流程,可以有效地保证钢结构工程的顺利完成,为建筑项目的成功奠定坚实的基础。
钢结构安装顺序流程

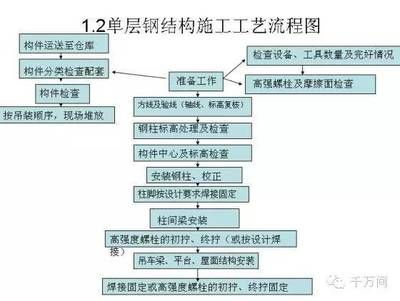

钢结构安装是一个复杂的过程,涉及多个步骤和注意事项。以下是详细的安装顺序和流程:

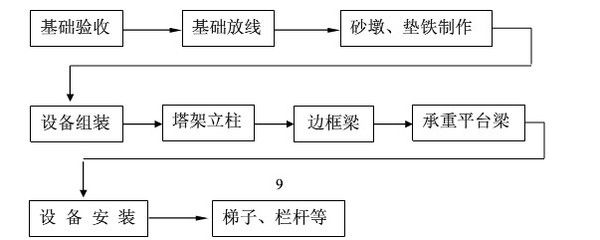

1. 基础施工
- 地基开挖:根据设计要求开挖地基,确保地基的深度和宽度符合标准。
- 垫层浇筑:在地基底部浇筑混凝土垫层,确保地基的稳固性。
- 回填与夯实:垫层浇筑完成后,进行回填并夯实,确保地基的密实度。
2. 立柱安装
- 基础清理:清理基础表面,确保无杂物。
- 标高调整:从牛腿上平面向下量1米作为理论标高,标出明显标记。
- 定位基准:在立柱底板上标出通过立柱中心的纵横轴十字交叉线。
- 立柱吊装:将立柱吊装到位,使立柱上的十字线与基础上的十字线重合。
- 标高校正:使用水平仪校正立柱的标高,用垫块垫实,拧紧地脚螺丝。
- 垂直度校正:使用两台经纬仪从两个轴线方向校正立柱的垂直度,达到要求后使用双螺帽将螺栓拧紧。

- 临时固定:对于单根不稳定结构的立柱,可借助加风缆临时保护措施。对于设计有柱间支撑的立柱,可借助安装柱间支撑,以增强结构稳定性。
3. 吊车梁安装
- 检查变形:吊车梁安装前,检查其变形情况,确保变形不超限。
- 单片吊装:将吊车梁单片吊装就位,与牛腿用螺栓连接。
- 连接板连接:将梁上缘与柱之间的连接板连接。
- 标高校正:使用水平仪和经纬仪校正吊车梁的标高和垂直度,符合要求后将螺栓拧紧。
4. 屋面梁安装
- 地面拼装:在地面进行屋面梁的拼装,确保构件变形不超限,高强度螺栓连接摩擦面无泥沙等杂物。
- 垫起支撑:使用无油枕木将构件垫起,两侧用木杠支撑,增强稳定性。
- 单元拼装:以两柱间为一单元进行拼装,检查梁的直线度和螺栓孔间距尺寸。
- 高强度螺栓拧紧:调整检验达到要求后,拧紧高强度螺栓。
5. 檩条安装
- 检查变形:安装前检查檩条的变形情况,如有超限进行处理。
- 清除污物:清除构件表面的油污、泥沙等。
- 分组吊装:将数根檩条作为一组,一起吊装。
- 坡度检查:在一跨安装完毕后,检查檩条的坡度。
6. 屋面板和墙面板安装
- 屋面板安装:将屋面板安装到位,通过PVC膜固定。
- 檐口设计:设计好檐口,确保防水性能。
- 屋脊挡水:进行屋脊挡水施工。
- 墙面板安装:通过拉条连接和固定墙面板。

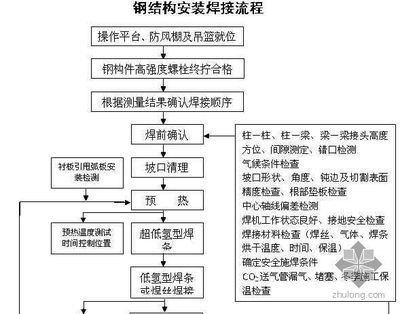

7. 其他附件安装
- 检查变形:安装前检查附件的变形情况。
- 清除污物:清除附件表面的油污、泥沙等。
- 安装固定:将附件安装到位,确保固定牢固。
注意事项
- 安全措施:在整个安装过程中,确保安全措施到位,如佩戴安全帽、安全带等。
- 质量检查:每一步骤完成后,进行质量检查,确保符合设计要求。
- 环境保护:注意施工现场的环境保护,避免污染。
通过以上步骤,可以确保钢结构安装的质量和安全性。
