钢梁加固方案怎么写

钢梁加固方案的编写是一个涉及结构工程、材料科学和施工技术等多个领域的综合工作。以下是一份概括性的摘要,用于指导如何撰写钢梁加固方案:,,1. 引言:简要介绍钢梁加固的必要性,说明原设计参数、使用情况以及存在的问题或不足之处。,,2. 现状评估:详细描述钢梁的结构状况,包括尺寸、材料类型、腐蚀程度、疲劳损伤等。,,3. 加固目标:明确指出加固的主要目标,如提高承载力、延长使用寿命、恢复功能等。,,4. 设计方案:根据加固目标,选择合适的加固方法和技术。这可能包括:, - 局部或整体更换受损构件;, - 增加支撑系统以分散荷载;, - 使用碳纤维布、玻璃纤维增强塑料或其他复合材料进行加固;, - 采用预应力技术来提高梁的刚度和承载能力;, - 应用粘钢、植筋、灌浆等传统或现代的加固方法。,,5. 施工计划:制定详细的施工时间表,包括准备阶段、施工过程、监测与验收等。,,6. 安全措施:确保加固过程中的安全,包括施工人员的安全培训、施工现场的安全防护措施等。,,7. 成本估算:提供加固项目的预算,包括材料费、人工费、设备租赁费等。,,8. 总结加固方案的要点,强调其可行性、经济性和长期效益。,,9. 附录:提供相关的图纸、计算书、参考文献等补充材料。,,在撰写过程中,应确保方案的科学性、合理性和可操作性,同时考虑到当地的法规标准和实际操作条件。

以下是编写钢梁加固方案的一般步骤:

一、工程概况

  1. 结构现状
    • 详细描述需要加固的钢梁所在建筑的基本信息,如建筑类型(住宅、商业、工业等)、建筑规模(层数、面积等)。例如,如果是一座工业厂房,可描述为“该建筑为工业厂房,共三层,建筑面积约5000平方米,内部有较多重型设备” 。
    • 钢梁的基本参数,包括钢梁的类型(工字钢、槽钢等)、尺寸(长度、截面尺寸等)、目前的承载能力以及出现的问题(如锈蚀、变形、承载能力不足等)。
  2. 加固原因
    • 分析导致钢梁需要加固的原因,可能是由于使用年限较长,结构老化;或者是建筑物用途发生改变,原有的钢梁承载能力不能满足新的荷载要求等。例如,“由于厂房内新增了大型生产设备,原钢梁的承载能力不能满足设备重量及运行产生的动荷载要求,因此需要对钢梁进行加固”。

二、加固设计依据

  1. 相关规范标准
    • 列出适用于钢梁加固工程的国家和地方建筑结构设计规范,如《钢结构设计标准》GB 50017等。
  2. 原结构设计资料
    • 尽可能获取原钢梁的设计图纸、计算书等资料,作为加固设计的参考依据。如果原资料缺失,需要进行结构检测与评估来获取相关数据。

三、加固方法选择

  1. 钢材加固

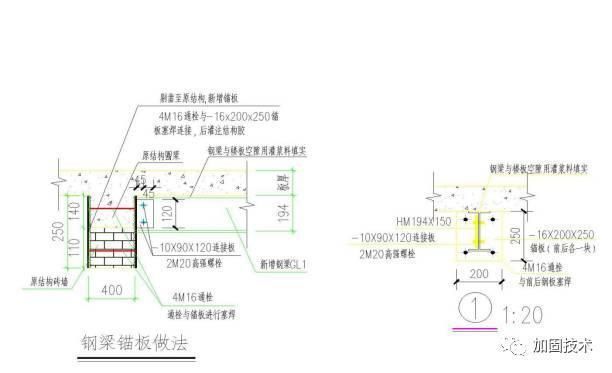

    • 详细说明采用钢材加固钢梁的方法,如增加钢梁的截面尺寸(在钢梁的上下翼缘或腹板处焊接钢板)。这种方法可以有效提高钢梁的承载能力和刚度,其原理是通过增加钢材的截面积来承担更多的荷载。例如,“在钢梁的下翼缘焊接厚度为10mm的钢板,钢板宽度根据钢梁翼缘宽度确定,长度根据需要加固的跨距确定”。
    • 对于采用螺栓连接钢材进行加固的情况,要说明螺栓的规格、间距、连接位置等参数。
  2. 其他加固方法对比(可选)
    • 如果有考虑其他加固方法(如粘贴碳纤维加固、体外预应力加固等),简要分析为何不采用这些方法。例如,“粘贴碳纤维加固主要适用于混凝土结构的加固,对于钢梁加固,其与钢材的粘结性能难以保证,且不能充分发挥钢梁的受力特性,所以不采用”。

四、加固施工步骤

  1. 施工准备
    • 人员准备,确定施工所需的各类专业人员(如焊工、钳工等)数量和资质要求。
    • 材料准备,明确加固用钢材的型号、规格、质量要求以及防腐涂料等辅助材料的相关要求,并说明材料的采购和检验流程。
    • 设备准备,列出施工过程中需要用到的机械设备(如电焊机、起重机等)及其性能要求。
  2. 钢梁表面处理
    • 对需要加固的钢梁表面进行清理,去除表面的污垢、铁锈、油漆等杂质。可采用喷砂、打磨等方法,例如“先用喷砂设备对钢梁表面进行喷砂处理,去除表面锈迹,然后用砂纸对表面进行打磨,使其达到平整、光滑的要求,以保证加固钢材与原钢梁的良好连接”。
  3. 钢材加工与安装
    • 根据设计要求切割和加工加固钢材,确保其尺寸和形状与原结构相匹配。在安装过程中,对于焊接连接的钢材,要说明焊接工艺(如焊接方法、焊接顺序、焊接参数等);对于螺栓连接的钢材,要说明螺栓的拧紧力矩等要求。
    • 例如,“采用手工电弧焊进行焊接,焊接电流控制在120 - 150A,焊接顺序为先焊接钢梁端部,再向中间焊接,以减少焊接变形。螺栓连接时,按照设计要求,螺栓拧紧力矩为150 - 200N·m”。
  4. 防腐处理
    • 对加固后的钢梁进行防腐处理,选择合适的防腐涂料,说明防腐涂料的涂刷层数、厚度等要求。如“采用环氧富锌底漆进行防腐处理,涂刷两层,每层厚度不小于50μm,然后再涂刷一层面漆,厚度为30μm”。

五、施工质量控制

  1. 质量控制标准
    • 明确钢梁加固工程的质量控制标准,包括钢材的质量标准(如强度、化学成分等指标)、焊接质量标准(如焊缝外观质量、无损检测要求等)、螺栓连接质量标准(如螺栓的拧紧力矩偏差范围等)。
  2. 质量检测方法
    • 阐述在施工过程中采用的质量检测方法,如对钢材进行力学性能试验、对焊缝进行超声波探伤检测、对螺栓连接进行扭矩检测等。
    • 例如,“在钢材进场时,按照规范要求抽取一定比例的钢材进行拉伸试验和冲击试验,以检测其强度和韧性是否满足设计要求。对于焊接完成的焊缝,采用超声波探伤仪进行检测,检测比例不低于20%,检测结果应符合《钢结构焊接规范》中的二级焊缝要求”。

六、施工安全措施

  1. 人员安全
    • 制定施工人员的安全防护措施,如佩戴安全帽、安全带、防护眼镜等,对施工人员进行安全教育培训的要求。
  2. 设备安全
    • 说明施工设备的安全操作规范,如电焊机的接地要求、起重机的操作注意事项等,定期对设备进行安全检查和维护的计划。

七、施工进度计划

  1. 进度安排
    • 制定钢梁加固工程的施工进度计划,以横道图或网络图的形式表示,明确各施工工序的开始时间、结束时间和持续时间。例如,施工准备工作预计在1 - 2天内完成,钢梁表面处理需要3 - 5天,钢材加工与安装需要10 - 15天,防腐处理需要2 - 3天等。
  2. 进度保证措施
    • 提出保证施工进度的措施,如合理安排施工人员和设备、及时解决施工过程中出现的问题、加强各施工工序之间的协调等。

钢梁加固施工质量控制要点

钢梁加固施工安全措施详解

钢梁加固施工进度计划制定

钢梁加固工程验收标准是什么

钢梁加固方案怎么写钢梁加固方案怎么写钢梁加固方案怎么写钢梁加固方案怎么写

发表评论

快捷回复:表情:
AddoilApplauseBadlaughBombCoffeeFabulousFacepalmFecesFrownHeyhaInsidiousKeepFightingNoProbPigHeadShockedSinistersmileSlapSocialSweatTolaughWatermelonWittyWowYeahYellowdog
评论列表 (暂无评论,1人围观)

还没有评论,来说两句吧...

目录[+]
