钢结构水电怎么安装(钢结构别墅水电安装步骤)
钢结构别墅水电安装步骤:,,1. 确定水电布局:在开始施工前,需要根据别墅的实际需求和设计图纸来确定水电的布局。这包括确定电源插座的位置、水管的走向以及各种设备的安装位置。,,2. 开槽:使用专业的工具和设备,如电锤、电钻等,对墙体进行开槽。开槽时要注意保持水平,避免破坏墙体结构。,,3. 铺设电线:将电线穿过开好的槽,然后使用线管或线槽将电线固定在墙上。在铺设电线时,要注意电线的走向和间距,避免交叉和重叠。,,4. 安装水管:将水管穿过开好的槽,然后使用管卡或管箍将水管固定在墙上。在安装水管时,要注意水管的走向和接口处的处理,确保水流畅通无阻。,,5. 连接设备:将所有的设备(如灯具、开关、插座等)连接到相应的电路上。在连接设备时,要注意设备的功率和电压是否符合要求,避免损坏设备或引发火灾。,,6. 测试和调试:完成所有安装后,要进行一次全面的测试和调试,确保所有的电路和水管都能正常工作。如有问题,要及时进行调整和修复。
钢结构水电安装步骤
钢结构别墅的水电安装与传统砖混结构有所不同,但基本原则相似。以下是详细的安装步骤:

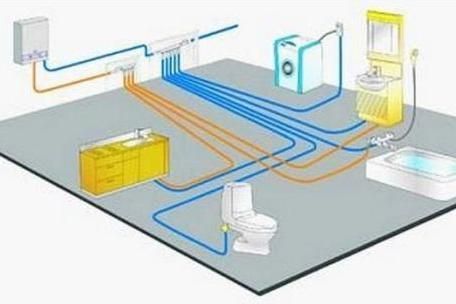

1. 排水系统安装
- 基础施工时预埋:在基础施工阶段,预先埋设排水管道。这一步骤非常重要,因为它可以简化后续的水电施工过程。
- 管线预留:在轻钢结构的龙骨中预留管线口,方便后续的穿插工作。
2. 主体结构完成后水电安装
- 固定底盒:在轻钢结构主体完成后,固定好底盒,确保其位置准确。
- 套线管穿线:将线管套好,穿线并固定。
- 给水管安装:给水管出水口先焊接90弯,固定好水管,然后焊接内丝直接,确保水管超出龙骨4-5公分,以适应后续的内墙板、水泥层和瓷砖的厚度。
3. 防雷接地、均压环、等电位焊接
- 焊接40*4镀锌扁铁:在墙体钢筋、梁柱钢筋内部进行防雷接地、均压环、等电位焊接。
- 与传统木模板施工工艺相同:确保施工过程中与铝模板没有交叉、接触的现象。
4. 板面上的线管固定
- 铁丝绑扎:用铁丝将板面上的线管绑扎在楼板钢筋上进行固定。
- 接线盒固定:采用“卡箍法”固定接线盒,确保其紧密接触铝模板,并用短钢筋头将盒子四周卡住,防止水平方向移动。
- 加固短钢筋:将加固短钢筋点焊或绑扎在楼板底筋上,再用铁丝将盒子“十”字型绑扎固定在就近的底板梁筋上,防止接线盒上下移动。
5. 电路系统安装
- 配电箱安装:根据设计方案,确定配电箱的位置,并固定安装在墙壁或其他支撑结构上。
- 走线槽敷设:铺设走线槽,将电缆线路引入各个用电点。
- 照明灯具安装:安装照明灯具,并与电缆线路连接。
- 动力插座安装:安装动力插座,并与电缆线路连接。
- 开槽高度:插座距地面40厘米左右,开关距地面1.2-1.4米。
- 空调插座:专用6平米以上的电线分组,电器插座专用4平米电线分组,开关2.5平米以上专用分组。
- 布线方式:电器线组通常走地面,开关及照明灯线组从顶部走线。
- 强弱电分离:强弱电线管与暗盒要分开,强电与弱电的布线相隔30厘米。
- 水平垂直:开关插座底盒安装时必须水平垂直。
6. 给排水系统安装
- 水管安装:按照设计方案,铺设水管,连接给水源和各个用水点。
- 排水管安装:按照设计方案,铺设排水管,连接排水口和污水处理系统。
- 水槽和水龙头安装:安装水槽和水龙头,并与水管连接。
- 卫生器具安装:安装卫生器具,如马桶、浴缸等,并与水管和排水管连接。
- 试压检查:用压力表打压(家装一般6-8kg),检查所有管道接头是否有渗漏。
- 防水处理:在水路管道安装之后,用水泥沙子混合封好卫生间所有线槽,等线槽和地面干后,再次清洗地面与墙面,墙地面水分干了即可做防水,墙面防水最好作80cm以上高。
- 二次防水:如果厨卫墙背面有家具的墙面,必须做满墙,起到家具防潮作用。
- 验收:检查水路管道的安全性、功能性,确保布置和走线符合设计要求。
总结
钢结构别墅的水电安装需要在基础施工时做好预埋,主体结构完成后进行详细的固定和布线。特别注意防雷接地、均压环、等电位焊接,确保电路和给排水系统的安全性和可靠性。施工过程中要严格遵守相关规范,确保水电系统的安全和正常使用。
