钢屋架安装方案(钢屋架安装方案的主要步骤及注意事项)
钢屋架安装方案是确保结构安全和功能的关键步骤。以下是钢屋架安装的主要步骤及注意事项:,,1. 准备工作:在开始安装前,需进行现场勘察,了解地形、气候条件以及周围环境,确保施工条件满足要求。检查材料是否符合质量标准,并准备必要的工具和设备。,,2. 定位和基础处理:根据设计图纸确定屋架位置,并进行测量放线,确保屋架的垂直度和平面位置符合设计要求。对基础进行验收,确保其强度和稳定性满足承载要求。,,3. 吊运与组装:使用起重机将屋架分段吊装至指定位置,并进行临时固定。在吊装过程中,要确保各部件连接牢固,避免变形或损坏。组装时应按照设计方案进行,确保屋架的整体性和稳定性。,,4. 焊接与紧固:采用焊接技术将各段屋架连接成整体,并确保焊缝质量符合规范要求。在焊接后,对焊缝进行检查和修补,确保结构完整性。紧固所有螺栓和紧固件,使其均匀分布,避免过大的局部应力。,,5. 防腐与涂装:完成安装后,应对屋架进行防腐处理,涂抹防腐漆或涂层,以延长其使用寿命。对安装区域进行清理,确保无杂物影响屋架的稳定性和美观。,,6. 检验与验收:在安装完成后进行全面检查,包括屋架的稳定性、焊缝质量、防腐效果等,确保符合设计要求和相关标准。通过验收后,方可投入使用。
钢屋架安装方案概述
钢屋架安装是一项复杂的工程,需要精确的规划和执行。以下是根据搜索结果整理的钢屋架安装方案的主要步骤和注意事项。
1. 准备工作
在安装钢屋架之前,需要进行一系列的准备工作。这包括核对进场构件的数量和质量,检查构件在装卸、运输及堆放过程中是否有损坏或变形。此外,还需要对构件的外形几何尺寸、制孔、组装、焊接、摩擦面等进行检查,并做出记录。钢结构构件应按安装顺序成套供应,现场堆放场地应能满足现场拼装及顺序安装的需要。
2. 安装流程
钢屋架的安装流程通常包括以下几个步骤:
- 屋架组拼:屋架分片运至现场组装时,拼装平台应平整。组拼时应保证屋架总长及起拱尺寸的要求。焊接时焊完一面检查合格后,再翻身焊另一面,做好施工记录。经验收后方准吊装。

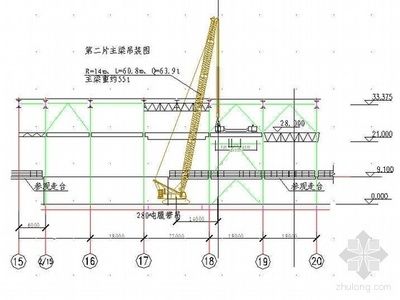

- 屋架安装:吊点必须设在屋架三汇交节点上。屋架起吊时离地50cm时暂停,检查无误后再继续起吊。安装第一榀屋架时,在松开吊钩前初步校正;对准屋架支座中心线或定位轴线就位,调整屋架垂直度,并检查屋架测向弯曲,将屋架临时固定。第二榀屋架同样方法吊装就位好后,不要松钩,用杉篙或方木临时与第一榀屋架固定,跟着安装支撑系统及部分檩条,最后校正固定,务使第一榀屋架与第二榀屋架形成一个具有空间刚度和稳定的整体。
- 构件连接与固定:构件安装采用焊接或螺栓连接的节点,需检查连接节点,合格后方能进行焊接或紧固。安装螺栓孔不允许用气割扩孔,永久性螺栓不得垫两个以上垫圈,螺栓外露丝扣长度不少于2~3扣。安装定位焊缝不需承受荷载时,焊缝厚度不少于设计焊缝厚度的2/3,且不大于8mm,焊缝长度不宜小于25mm,位置应在焊道内。上述检查均需做出记录。
3. 安全措施
在钢屋架安装过程中,安全措施至关重要。高处作业的安全设施必须经过验收通过方可进行下道工序的作业。重点把好吊装作业安全关,在高处作业人员必须经过体检合格,工作期间,严禁喝酒、打闹。小型工具、焊条头子、高强螺栓尾部等放在专门工具袋内。使用工具时,要握持牢固。手持工具应系安全绳,应避免直线垂直交叉作业。吊装方面的作业必须有跟随的水平安全网,按施工方案及时进行临边防护安装。
4. 质量检查
钢屋架安装完成后,需要进行质量检查。这包括检查现场连接部位的质量,屋架跨中对两支座中心竖向面的不垂直度,屋架受压弦杆对屋架竖向面的侧面弯曲等。屋架支座的标高、轴线位移、跨中挠度也需要进行测量并记录。
5. 补涂及表面面漆涂装
在钢屋架安装完成后,由于运输、搬运、焊接等因素可能会导致部分结构表面油漆脱落,因此需要进行补涂及表面面漆涂装。在涂装前应清除焊道两侧飞溅及钢结构表面锈蚀、油迹、水渍,泥土及其它污物,质量达到设计要求,补涂的材料及颜色等应同原涂料一致,补涂工作及工艺要求应按涂装程序及工艺要求进行。
以上就是钢屋架安装方案的主要内容。需要注意的是,具体的安装方案可能会根据不同工程的具体情况有所调整。
