钢结构下预埋怎么放线
钢结构下预埋放线是确保结构安全和施工质量的重要步骤。以下是根据您提供的内容生成的摘要:,,1. **准备阶段**:确定放线的起点和终点,并在预埋件上标注放线点位。,2. **使用工具**:利用电子或激光放线仪进行精确测量和标记。,3. **放线过程**:根据测量数据在预埋件上进行准确放线,确保位置和角度的准确性。,4. **锚栓布置**:在混凝土保护层上设置定位点和划线,制作钢板套模以确保锚栓间相对位置的准确性。,5. **支撑固定**:对于未直接落于保护层的锚栓,需设置支撑以保证其顶部标高。,6. **调整与校准**:通过重力铅锤线与底板保护层上的定位点对照,初步调整锚栓的位置,必要时应用钢筋固定。,7. **模板搭建与控制轴线**:在模板搭设前,将埋件平面位置的控制轴线与标高测设到下一楼层。,8. **就位安装**:根据埋件轴与标高控制线,在核心剪力墙模板搭设前,把预埋件初步就位。,9. **后续施工**:在基础预埋过程中,需要根据设计图纸要求固定好钢筋、钢管或钢板,并留出适当的管口以便后期电气设施接入。,,钢结构下预埋放线是一个涉及多个步骤的复杂过程,需要综合考虑材料选择、工具应用、测量技术以及现场施工等多个方面。通过严谨的放线流程,可以有效提高工程质量,确保结构的安全性和功能性。
一、以厂房轴线为基准放线(适用于钢结构立柱预埋放线)
在进行钢结构下预埋放线时,如果是钢结构立柱预埋放线,必须以厂房轴线为标,按图纸前后左右布置预埋位置。
二、基础砼结构浇筑前的放线操作
- 利用经纬仪和钢尺测量放样(针对预埋铁件、预留螺栓或螺栓孔)

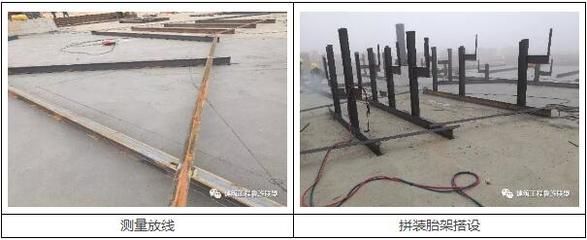

- 在浇筑基础砼结构前,对于在基础上的钢结构预埋铁件、预留螺栓或螺栓孔进行测量定位时,需要较高的精度,要准确无误。特别是预埋螺栓或螺栓孔的准确度不能超出设计和规范要求,建议采用经纬仪和钢尺测量放样。利用经纬仪确定角度方向,钢尺测量距离,从而准确确定预埋位置。
- 建立基准控制点
- 外控法(适用于场地开阔工地)
- 根据施工现场条件,如果场地开阔,可以将测量基准点设在建筑物外部,即外控法。每点引出两条交会的线,组成控制网,并设立半永久性控制桩。从这些控制桩引出的线用于确定钢结构下预埋的位置。例如在确定基础上预埋螺栓的位置时,可以根据控制网的线与图纸要求的相对位置进行放线操作。
- 内控法(适用于现场狭小工地)
- 当施工现场狭小,无法在场外建立基准点时,可以采用内控法,即将测量控制基准点设在建筑物内部。控制点的多少根据建筑物平面形状决定。在确定钢结构下预埋位置时,通过从内部基准点引出的线来定位,不过在从地面或底层把基准线引至高空楼面时,遇到楼板要留孔洞,最后修补该洞。
- 测量仪器和钢尺的要求
- 为减少不必要的测量误差,从钢结构加工,土建基础放线、构件安装,应该使用统一型号、经过统一校核的钢尺。校核时,使用标准弹簧秤、钢尺读数可精确到0.1mm,标准读数 = 实际读数+温度校正值+钢尺修正值。并且各基准控制点、轴线、标高等都要进行两次以上的复测,以误差最小为准。要求控制网的测距相对中误差小于1/25000,测角中误差小于2′。同时,各控制桩要有防止碰损保护措施,设立控制网,提高测量精度。
- 外控法(适用于场地开阔工地)
- 平面轴线控制点的竖向传递
- 地下部分
- 一般高层、超高层钢结构工程中,均有地下部分2 - 6层左右,对地下部分可采用外控法,建立十字型或井字型控制点,组成一个平面控制格网,并测设出行列中轴线,其相邻柱中心间距的测定,允许误差为1mm,第一根钢柱至第n根钢柱间距的测量允许误差为?。这些中轴线等控制信息可用于钢结构下预埋放线,确定地下部分钢结构基础预埋件的位置。
- 地上部分
- 控制点的竖向传递采用内控法,投递仪器采用全站仪或天顶准直仪。在控制点架设仪器精密对中调平。在控制点正上方,在传递控制点的楼面预留孔300mm×300mm上设置一块有机玻璃做成的光靶,光靶固定在控制架或埋在楼板上的螺栓上。这有助于将地上部分的控制信息传递下来,从而为地上部分钢结构下预埋放线提供依据,准确确定预埋件的竖向位置。
- 地下部分
三、钢结构柱安装时的放线相关操作
- 采用经纬仪、水准仪和铅垂仪(或吊垂直线)测量校核放样(针对钢结构柱)
- 在安装钢结构柱时,必须对钢结构柱的位置、垂直度进行有效地测量控制,不能超出设计和规范要求,建议采用经纬仪、水准仪和铅垂仪(或者吊垂直线)进行测量校核放样。在这个过程中,对于钢结构柱底部预埋件的放线位置准确性可以通过这些测量手段进行检验和调整,确保钢结构柱安装的基础预埋位置准确无误。

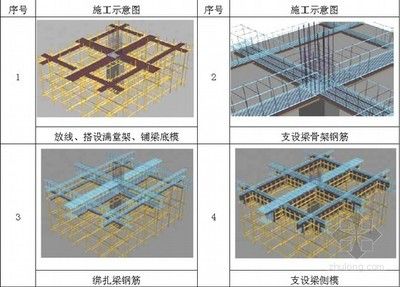

- 柱顶平面放线
- 利用传递上来的投测点,利用全站仪或经纬仪进行平面控制网放线,把轴线放到柱顶上。这有助于确定钢结构柱顶部的位置,从而可以反推钢结构柱底部预埋件的放线是否准确,因为钢结构柱的安装需要与底部预埋件准确连接。
- 钢梁安装前的复核操作(与预埋放线相关)
- 钢结构柱安装完成后,在钢梁安装前就要复核柱间尺寸和标高。这一步骤虽然不是直接的预埋放线操作,但通过复核柱间尺寸和标高,可以检验之前钢结构柱预埋放线以及安装是否准确,如果出现偏差可以及时调整,避免对后续钢梁安装造成影响。
