柱子包钢加固施工步骤(包钢加固后结构复检方法)
包钢加固施工步骤主要包括以下几个环节:需要根据结构设计图纸进行测量定位,确定包钢的位置和尺寸。在柱子上安装包钢的固定件,如螺栓、夹具等,确保包钢牢固地固定在柱子上。将包钢材料切割成合适的尺寸,并进行表面处理,如打磨、除锈等。将处理好的包钢材料安装到柱子上,并通过焊接或螺栓连接等方式将其固定。,,在包钢加固后,需要进行结构复检以确保加固效果。复检方法包括对柱子的外观进行检查,观察包钢是否牢固地固定在柱子上;对柱子的承载力进行检测,通过加载试验等方法评估柱子的承载能力是否符合设计要求;以及对柱子的变形进行观测,检查是否存在过大的变形现象。如果复检结果表明柱子的承载力和变形均符合要求,则可以认为包钢加固施工成功,否则需要重新进行加固施工。
柱子包钢加固施工步骤
一、准备阶段
- 结构检测:首先需要对柱子进行详尽的结构检测,确认柱子的损伤状况和承载力不足的程度,以便制定合理的加固方案。
- 设计图纸:由专业的结构工程师根据检测结果,设计具体的加固方案和图纸,包括选用的钢材规格、焊接方式、固定点位置等。
- 材料准备:根据设计要求准备所需钢材(如角钢、扁钢或钢板)和其他辅助材料,像焊条、膨胀螺丝、灌浆材料(如环氧树脂灌浆料或高强度的水泥基灌浆料)等。
二、柱子预处理
- 表面处理
- 清除柱子表面的杂质、松散混凝土和锈迹,保证新旧材料之间的良好粘结。对于原构件混凝土截面的棱角应进行圆化打磨,磨圆的混凝土表面应无松动的骨料和粉尘。钢材表面应进行除锈、打磨处理,使其粘接面露出金属光泽,且打磨粗糙度越大越好,打磨纹路应与钢材受力方向垂直。若混凝土表层有剥落、空鼓、蜂窝、腐蚀等劣化现象的部位应予以剔除并用材料修补,裂缝部位应首先进行封闭处理。
- 尺寸校正:如有必要,对柱子的垂直度和平整度进行微调,确保加固后的结构稳定性。
三、钢材加工与安装

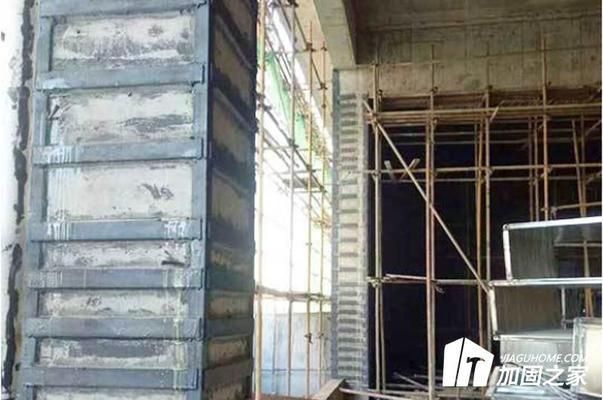

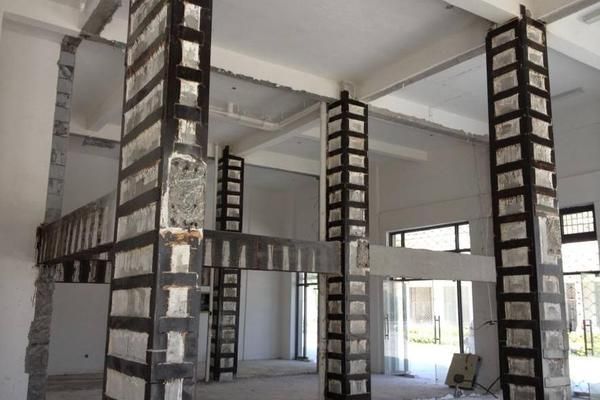

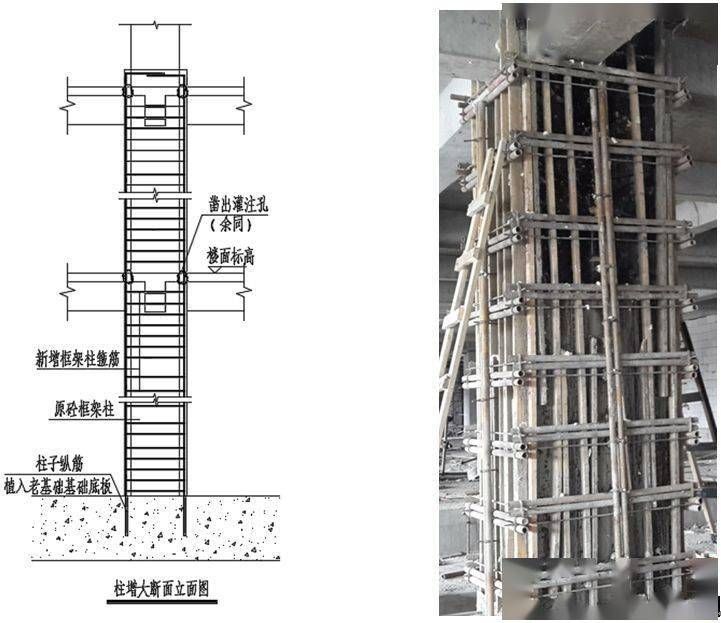

- 钢材切割与成型:按设计图纸要求,将钢材(如角钢、扁钢等)切割至指定长度,并弯曲成适合柱子外形的环形或半圆形套筒等形状。
- 焊接或螺栓连接
- 将加工好的钢材套筒焊接或使用高强度螺栓固定在柱子周围,形成封闭的加固外壳。若采用焊接,缀板与角钢搭接部位须三面围焊,焊缝应符合设计及《建筑钢结构焊接规程》要求;竖向的角钢与原结构柱尽量贴紧且基本顺直,如原结构柱出现较大偏差,应进行顺直处理。在安装外粘型钢骨架时,要在找平的表面上,每隔一定距离粘贴小垫片,使钢骨架与原构件之间留有缝隙,以备压入胶液。
- 预留接口:为了方便后续的灌浆,应在钢材套筒上预留灌浆口和排气口。
四、钻孔和锚固(部分方法涉及)
- 在钢板上钻固定螺栓孔,把钢板紧靠粘合面,在混凝土上相应位置钻固定螺栓孔,也可用放样的方法确定混凝土中的固定孔位置。钻孔的位置、深度和间距应按照设计图纸进行。
五、灌浆填充
- 混合灌浆材料:按制造商推荐比例配制高性能水泥砂浆或专用灌浆料(如环氧树脂灌浆料或高强度的水泥基灌浆料),保证流动性好且强度高。
- 灌浆作业:通过预留的灌浆口向柱子与钢材套筒间的空隙注入灌浆材料,直至灌满并排出顶部的气体,确保无空洞。
- 养护:灌浆后,根据材料特性和环境条件,采取适当的养护措施,保证灌浆材料完全硬化。
六、后期处理与测试
- 表面修饰:待加固结构完全稳定后,可对外观进行修饰,如涂漆防腐,或覆盖装饰材料,恢复建筑原貌。
- 结构复检:加固完成后,进行结构复检,验证加固效果是否达到设计要求。
