桁架的安装要求
桁架的安装是一个复杂的工程过程,需要遵循严格的要求和步骤以确保结构的安全性和稳定性。以下是桁架安装的基本要求:,,1. 准备工作:在开始安装之前,必须对场地进行彻底检查,确保没有障碍物或不稳定的地面。要准备好所有必需的工具和设备,包括起重机、测量工具、吊装带等。,,2. 基础施工:桁架的基础必须牢固可靠,能够承受桁架的重量和预期的载荷。这通常涉及到地基的挖掘、混凝土浇筑和钢筋绑扎等施工步骤。,,3. 定位和放线:在安装桁架之前,需要根据设计图纸进行精确的定位和放线工作。这包括确定桁架的起始点、水平线和垂直线,以便正确地安装各个部件。,,4. 组装和连接:按照设计要求,将桁架的各个部分逐一组装起来,并进行必要的连接。这可能包括焊接、螺栓连接或其他机械连接方式。,,5. 临时支撑:在安装过程中,可能需要使用临时支撑来确保桁架的稳定性。这些支撑可以是木制或钢结构的,并且需要定期进行检查和调整。,,6. 最终检查:在桁架安装完成后,进行全面的检查,确保所有部件都正确安装且稳固。这包括检查焊缝、螺栓连接和整体结构的强度。,,7. 安全措施:在整个安装过程中,必须采取适当的安全措施,包括穿戴安全帽、安全鞋和其他防护装备。还需要有专业的安装人员进行操作,并遵守相关的安全规程。
桁架的安装要求
桁架的安装要求涵盖了多个方面,包括材料运输、现场存放、吊装、拼装、测量控制等。以下是详细的安装要求:
1. 材料运输与存放
- 运输进场:钢构件及材料应根据安装进度计划安排进场,最晚在吊装前一天进场,确保安装工作的顺利进行。
- 堆放要求:构件进场后应堆放整齐,防止变形和损坏。堆放时应注意放在稳定的枕木上,并根据构件的编号和安装顺序分类存放。
2. 预埋件验收
- 交接与检测:在钢结构安装之前,与土建方进行预埋件交接,并派专业测量人员进行验收,检测预埋件的轴线尺寸偏差。预埋件定位、标高验收合格后方可进入吊装工作。
3. 吊装要求
- 轻起轻放:吊运时应轻起轻放,不得碰撞,防止钢筋桁架模板变形。
- 吊点选择:吊装时吊点选择要合理,使主桁梁起吊后两端的高差基本与设计高差一致,以便安装就位。
- 安全措施:在吊装过程中,应使用揽风绳对称拉住主桁梁,确保稳定。

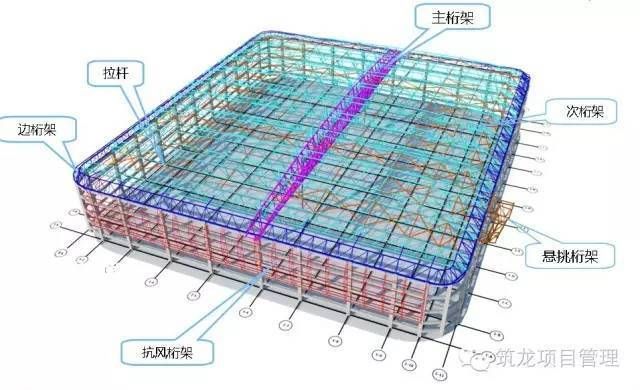

4. 拼装要求
- 高空组拼:在高空承重架上搭设拼装台,放线测量,将分段构件摆放在立拼胎架上,接口处的腹杆吊装到位,用水平仪、经纬仪、钢卷尺反复校核弦杆的垂直度、标高、水平度、总长度、起拱高度等。
- 焊接与校正:接头处用临时连接板、临时螺栓固定,校核后焊接。焊缝需进行超声波探伤检验。
5. 测量控制
- 测量内容:测量工作内容包括钢桁架的安装精度测量,桁架拼装、安装直线度控制,桁架上弦标高控制,变形观测等。
- 校正措施:桁架安装的测量控制重点在于就位的控制,利用千斤顶、倒链以及楔子等工具对轴线偏差和标高偏差进行校正。
6. 质量标准
- 拼装质量:桁架总拼装长度允许偏差为5~10mm,桁架总拼起拱高度5~10mm,水平度0mm,桁架垂直度2mm。
- 焊接质量:焊缝需进行超声波探伤检验,确保焊接质量。
7. 安全措施
- 脚手架与平台:桁架安装使用脚手架及施工平台操作时,脚手架及施工平台要能够满足安装面积及使用荷载的要求,且安全可靠。
- 行走安全:不得在未固定牢靠或未按设计要求设置临时支撑的板材上行走。行走时可踩踏在钢筋桁架上,不得踩踏在底模上,防止焊点脱开而发生意外。
通过以上要求,可以确保桁架的安装质量和安全性,从而满足工程设计和使用要求。
桁架安装过程中的常见问题
桁架安装后的维护保养方法
桁架安装的安全防护措施
桁架安装的质量检查流程
