钢管注浆施工工艺(钢管注浆施工安全注意事项)

钢管注浆是一种常用的地基加固和土壤修复技术,其施工过程涉及将水泥等材料注入到钢管中,通过压力使材料渗透进土壤中,以达到增强地基承载力和稳定性的目的。以下是钢管注浆施工工艺及其安全注意事项的摘要:,,1. 施工准备:, - 检查设备和工具,确保无损坏、漏油等问题。, - 对施工现场进行勘察,确保周围环境安全,并采取必要的隔离措施。, - 对操作人员进行专业培训,熟悉注浆机的操作方法和安全规程。,,2. 注浆工艺:, - 确定注浆点位,使用定位设备准确标定钻孔位置。, - 根据设计要求选择合适的注浆参数(如水灰比、注浆压力等),并进行试验性注浆以调整施工参数。, - 按照预定的注浆程序进行操作,包括钻孔、安装钢管、注浆、监测和封孔等步骤。,,3. 安全注意事项:, - 确保所有工作人员穿戴适当的个人防护装备,如安全帽、工作服、防护眼镜等。, - 在注浆过程中,保持现场通风良好,防止有害气体积聚。, - 注浆时注意控制压力和流量,避免因压力过大或注浆过快导致设备故障或人员伤害。, - 定期检查注浆设备的运行状态,确保其处于良好工作状态。, - 施工现场应设置明显的警示标志,禁止无关人员进入施工区域。,,钢管注浆施工是一项技术性强且需要严格遵守安全规范的工作,只有通过专业的培训和严格的操作流程,才能确保施工的安全和质量。

钢管注浆施工工艺

一、施工前准备

  • 场地勘察与设计
    • 施工前需要对工程现场进行详细的勘察,包括地质条件、地下水位等情况。根据工程要求确定钢管的数量、位置、深度、直径和长度等参数,并制定施工方案。例如在地下水位较高、土质松散或存在裂隙的地区进行钢花管注浆施工时,这些参数的确定就要充分考虑到地质因素,以解决地基沉降、滑移和渗漏等问题。
  • 材料与设备准备

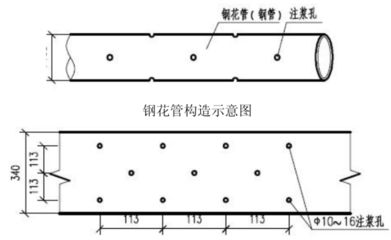

    • 钢管材料:根据设计要求准备合适的钢管,如钢花管(在钢管上打很多小眼儿用于注浆)。如果是灌注桩后注浆,钢管要能满足在桩体内注浆的要求,并且要考虑钢管的强度、耐腐蚀性等因素,因为要保证在使用年限内正常工作,要考虑部件的损坏、缺陷、生锈、腐蚀等因素。
    • 注浆材料:常用的注浆材料有水泥浆(粒状浆材)等。如果有特殊要求,也可选用化学浆材,如硅酸盐(水玻璃)和高分子浆材等。注浆材料的选择要根据工程目的(如防渗、堵漏、加固等)和地质条件来确定。
    • 设备准备:准备钻孔设备(如电动钻孔机)、注浆设备(如注浆泵)、清管设备(如注水设备用于清理胶管、无缝钢管)等。注浆泵要根据注浆方法合理选用,并且注浆泵与注浆孔口距离不宜大于30m。

二、钻孔

  • 根据设计确定的位置进行钻孔操作。如果是灌注桩后注浆,测量并放置桩位后,用钻头钻出并清理孔;如果是其他钢管注浆施工,如在进行钢花管注浆施工时,按照设计要求的深度和角度挖掘钻孔,钻孔深度和直径要满足钢花管的安装要求。

三、钢管安装

  • 钢管加工
    • 如果是桩身钢管进行注浆,可根据需要将桩身钢管加工成花管(如在钢管上打孔)以便进行多次灌浆。对于钢花管,要确保打孔的大小、密度等符合注浆要求,并且钢管加工后要保证其结构强度,避免在后续施工和使用过程中出现问题。
  • 安装钢管
    • 将加工好的钢管插入钻孔中,如在进行钢花管注浆施工时,把预制的钢花管安装到挖掘好的钻孔内,要保证钢管的位置准确,垂直度符合要求。如果是灌注桩后注浆,要将钢管与钢筋笼固定,例如采用铅丝绑扎的方式,与钢筋笼主筋靠紧绑扎固定,并且每道加劲箍处设绑扎点,纵筋底部应齐平。

四、清管

  • 在安装钢管后,要对钢管进行清洗处理,以确保管道内部清洁,去除杂质和污垢,保证注浆效果。例如可以采用注水的方式清理胶管、无缝钢管,检查能否保证注浆通畅。

五、注浆操作

  • 浆液制备
    • 根据选定的注浆材料进行浆液制备。如采用水泥浆时,使用灰浆搅拌机搅拌水泥浆,使其达到合适的稠度、浓度等性能指标,以满足注浆要求。
  • 注浆过程
    • 将制备好的浆液吸入注浆泵内,通过胶管等连接装置注入钢管。注浆过程中需掌握合适的注浆压力和流量,以确保浆液均匀分布并填充整个孔隙空间。例如在钢花管注浆时,浆液通过管壁上的小孔渗透到周围的土体中。如果是灌注桩后注浆,要确保钢管内水泥浆压力稳定,注浆压力在桩基上产生反向摩擦,从而达到减少桩基沉降等目的。

六、注浆后的处理

  • 固化与养护
    • 待浆液注入完毕后,需要保持一定的固化时间,以确保注浆体能够充分硬化和胶结。固化时间一般为数小时到数天不等,具体根据注浆材料和环境条件而定。在这期间要避免外界因素干扰注浆体的固化,例如避免振动等。
  • 施工验收
    • 施工完成后,需要进行验收工作,检查注浆体的质量和达到的设计要求。如果需要,还可以进行必要的监测和测试,如检查注浆后地基的强度、稳定性是否达到预期,灌注桩的沉降是否符合要求等,以确保注浆效果符合预期。
钢管注浆施工工艺(钢管注浆施工安全注意事项)

钢管注浆施工质量检测方法

钢管注浆常见问题及解决方案

钢管注浆施工成本控制策略

钢管注浆施工安全注意事项

钢管注浆施工工艺(钢管注浆施工安全注意事项)钢管注浆施工工艺(钢管注浆施工安全注意事项)钢管注浆施工工艺(钢管注浆施工安全注意事项)钢管注浆施工工艺(钢管注浆施工安全注意事项)

发表评论

快捷回复:表情:
AddoilApplauseBadlaughBombCoffeeFabulousFacepalmFecesFrownHeyhaInsidiousKeepFightingNoProbPigHeadShockedSinistersmileSlapSocialSweatTolaughWatermelonWittyWowYeahYellowdog
评论列表 (暂无评论,1人围观)

还没有评论,来说两句吧...

目录[+]
