钢结构制作前的准备工作(钢结构制作前准备工作)
在钢结构制作前,需要做一系列的准备工作以确保项目顺利进行。进行市场调研和设计规划,确定工程规模、材料选择以及施工方案。编制详细的施工计划,包括工程进度安排、人员分工及资源配置。准备必要的工具和设备,如焊接机、切割机、起重机械等,并对操作人员进行专业培训。确保现场的基础设施完善,包括道路、水电供应和安全通道。建立质量管理体系,制定质量控制标准和检查流程。完成所有必要的审批手续和法律文件,确保工程合法合规地开展。这些准备工作是钢结构制作成功的关键因素,对整个项目的顺利进行至关重要。
钢结构制作前的准备工作
钢结构制作前的准备工作对于确保施工质量、加快工程进度、降低成本具有重要意义。以下是详细的准备工作内容:
1. 施工人员准备
- 技术熟练人员:对于技术复杂、难度大、精度高的特殊工序,应由技术熟练、经验丰富的人员来完成。
- 持证上岗:从事结构制作的各类焊工必须经过考试合格,并取得国家机构认可部门颁发的合格证,证件注明施焊内容、有效期限。
- 无损检测人员:检查焊缝质量的无损检测人员持有相应等级范围检测资格证。
2. 材料准备
- 采购材料:根据设计图纸要求采购材料,确保钢材、压型钢板、焊材、高强螺栓、保温材料等材料符合设计要求的规格、品种、性能,并有材质证明书。
- 复检记录:所进材料按规定做好复检记录,并做好主材使用跟踪记录。
- 材料存放:钢材应存放在干燥的专用场地,不允许露天存放。
3. 施工设备准备
- 设备选择:按生产上适用、性能上可靠、使用上安全、操作上方便等原则,合理选用各种设备。
- 提升机械:根据钢结构加工工程要求准备提升机械、设备、工具、材料计划及专用工具。

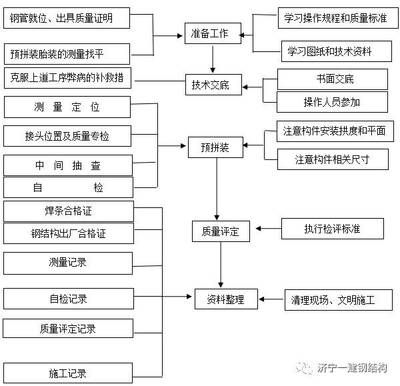

4. 施工方案制定
- 施工方案:根据施工图纸,结合机组的设备和技术条件,制定项目的主要施工方案,提出材料方案。
- 专项施工方案:有针对性地制定专项施工方案,包括生产工作准备、建筑材料计划、劳动计划、人员培训、安全措施和技术措施等。
5. 图纸审查与变更
- 图纸审查:组织相关项目管理和技术人员审查设计图纸,确保图纸清晰且施工可行。
- 变更手续:如果图纸不清楚且施工有困难,必要时需与设计单位进行变更鉴证手续。
6. 人员培训与交底
- 技术培训:在工程施工前,应对每个工序的施工人员进行必要的培训,并开展工作的技术、质量和安全交底,预防发生安全和质量事故。
- 技术交底:与施工队进行技术交底,确保施工人员了解图纸、合同及相关资料的疑问。
7. 现场准备
- 场地布置:根据钢结构建筑现场安装的总体思路,结合现场场地情况及钢构件的重量、数量、机械、设备的起重能力,合理规划吊车行走路线,减少重型构件的搬运,提高工效,确保安全。
- 测量与检测:检查钢结构工程中使用的机械和检测设备的性能,确保施工过程中各种工作设备处于良好的工作状态,功能齐全。
- 场地平整:场地应水平紧凑,没有积水,需要保留车道。
8. 协调沟通
- 与业主沟通:了解业主对工程的具体要求(施工进度、质量、特别要求),在当地了解氧气、乙炔、吊车等价格并将相关信息传回公司备案。
- 与施工队沟通:组织人员进场,对其进行安全、质量、技术交底,并进行三级安全教育。
通过以上准备工作,可以确保钢结构制作施工的顺利进行,提高施工质量和效率,降低施工风险。
