屋面拆除技术方案

屋面拆除技术方案是针对建筑屋面结构进行拆除的一套详细计划,旨在确保在拆除过程中既安全又高效。该方案通常包含以下几个步骤:,,1. 准备阶段:评估屋面的结构完整性和承载能力,确认拆除范围和目标。需要准备必要的工具和设备,如起重机、切割机等。,,2. 安全措施:制定详细的安全操作规程,确保施工人员遵守安全规定,采取必要的安全防护措施,如设置警戒线、使用个人防护装备等。,,3. 拆除方法:根据屋面材料的不同,选择合适的拆除方法,如机械拆除、人工拆除或混合拆除。对于砖石结构,可以使用爆破法;对于金属屋面,可以使用火焰切割。,,4. 拆除过程:按照预定的拆除顺序和方法进行操作,避免对周围环境造成不必要的破坏。要控制好拆除速度,避免过快导致不稳定。,,5. 废弃物处理:拆除后的废弃物应按照环保要求进行处理,如分类收集、运输和处置。,,6. 后处理工作:拆除完成后,进行现场清理,恢复原有的屋面结构,并进行必要的修复工作。,,7. 验收与评估:对整个拆除过程进行验收,评估拆除效果和安全性,为后续工程提供参考。

以下是一个屋面拆除技术方案:

一、工程概况

屋面拆除工程涉及多种屋面结构类型,包括但不限于彩钢瓦屋面、小青瓦屋面等。拆除工作需在确保安全、环保的前提下,高效完成并清理现场。

二、施工准备

  1. 编制专项施工方案
    • 由项目技术负责人编制屋面拆除专项施工方案,报公司技术负责人审核并经业主审批后方可实施。这一方案是屋面拆除工程的指导性文件,涵盖拆除工艺流程、技术措施、安全保证措施等多方面内容,以确保拆除工作有序进行。
    • 引用自[1]。
  2. 人员培训与交底
    • 所有施工人员施工作业前必须接受安全技术交底,进行安全教育培训,合格后方可进场施工作业。因为屋面拆除工作存在一定危险性,尤其是高层作业,施工人员必须清楚了解作业中的安全风险和操作规范。
    • 引用自[1]。
  3. 施工设备与材料准备
    • 根据屋面类型和拆除工艺,准备相应的设备,如汽车起重机(用于吊运拆除下来的大块屋面构件等)、脚手架(为施工人员提供安全作业平台)等。
    • 准备必要的防护材料,如厚布(用于覆盖运输车辆中的垃圾,防止扬尘和垃圾跌落)等。

三、拆除工艺流程

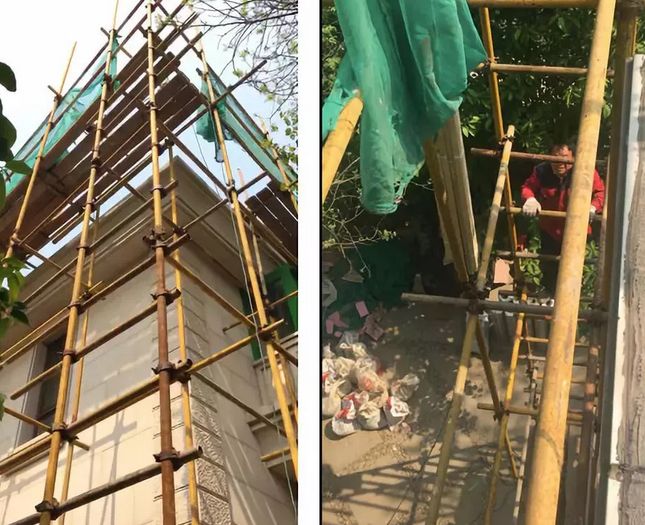

  1. 防护脚手架搭设
    • 施工前根据审批通过的脚手架搭设专项施工方案搭设脚手架。搭设完成的脚手架必须满足屋面拆除施工的要求,例如足够的承载能力、稳定性等。搭设完成的脚手架经过验收合格后方可组织施工人员上架施工。
    • 引用自[1]。
  2. 屋面瓦拆除
    • 从屋脊处开始拆除:屋面瓦拆除时先从屋脊处开始拆除,施工人员作业时需要胆大心细,穿防滑鞋施工,脚踩在能够承受自身重量的受力结构上,按从上到下的拆除顺序施工。
    • 引用自[1]。
    • 不同类型屋面瓦的拆除方式
      • 大块彩钢瓦拆除:每拆除一块应及时运输到屋面,码放整齐后用汽车起重机吊运至地面。
      • 小青瓦拆除:屋面上应设置若干大铁桶,方便后拆除的小青瓦可以直接丢弃在铁桶中,严禁将拆除的小青瓦直接丢弃在屋面上,这样很可能破坏屋面的保温和防水结构。
      • 引用自[1]。
  3. 檩条及屋架拆除
    • 待屋面瓦拆除完毕后,方可进行檩条及屋架拆除。
    • 引用自[1]。
  4. 废弃垃圾清理下楼
    • 拆下的大块彩钢瓦,檩条及屋架等可码放整齐后可直接用汽车起重机吊运至地面;小青瓦和破碎的零散构件必须放进专用的垃圾清运铁盆内,再用汽车起重机将铁盆吊运至地面,吊运过程中,一定要专人指挥,以免吊运过程中伤人、伤物,发生安全事故。
    • 引用自[1]。
  5. 垃圾外运
    • 拆下来的废弃屋面瓦等垃圾必须及时用汽车运输出场,汽车转运垃圾时不能太满超出货箱,以免运输过程中发生掉落,伤人、伤物,发生安全事故。运输过程中为避免扬尘和垃圾跌落,应采用厚布覆盖扎牢。
    • 引用自[1]。

四、拆除工程技术措施

  1. 专业施工通道防护
    • 进场拆除作业前必须在所有的通道周边用挡板进行维护和封堵,保证施工人员不进入非施工区。
    • 引用自[1]。
  2. 防屋面瓦坠落
    • 拆除的屋面瓦超出女儿墙和山墙的檐口时,施工前靠外墙窗户及下方物品设施必须进行防护或移到安全的位置。
    • 引用自[1]。
  3. 防粉尘
    • 在拆除墙体或面层时难免出现较多粉尘,施工时应及时用洒水的方式以尽量减少灰尘扩散。
    • 引用自[1]。
  4. 噪音控制
    • 拆除工程噪音是在所难免,本工程在拆除的同时,由于附近房屋较为集中,周围居民也较多,因此在拆除的过程必须做到把所有窗户关闭,拆除物轻拿、轻放,尽量安排在居民的非休息时间内连续进行。
    • 引用自[1]。
  5. 安全措施
    • 拆除前必须关闭施工面的水总闸,断开施工面的所有电的总开关,临时用电必须由专人专线按临时用电规范进行配备。
    • 进场施工的工人必须戴安全帽,穿安全鞋及配备完整的劳保设施,施工的工人严禁在现场吸烟,使用明火作业时应运离易燃、易曝物品等防火规范进行施工,必须配备足够的灭火器。
    • 引用自[1]。
  6. 文明施工措施
    • 严禁工人到非施工面乱窜,必须服从现场管理人员的指挥,不野蛮施工、不违章指挥、不大声喧哗、不赌博、不酗酒、不打架、不有意影响住户的生活工作环境,不随地大小便。
    • 引用自[1]。

五、工程安全保证措施

  1. 标识与指挥
    • 拆除工程在施工前应在现场做好标识,并会同业主及相关单位对标识确认后方可进行。施工现场必须有技术人员统一指挥,严格遵循拆除方法和拆除程序。
    • 引用自[1]。
  2. 水电检查
    • 在拆除作业前,应检查水、电管线情况确定全部切断后方可施工。
    • 引用自[1]。
  3. 人员资质要求
    • 施工人员进入施工现场,必须戴安全帽,扣紧帽带;高空作业必须系安全带、安全带应高挂低用,挂点牢靠。
    • 施工人员进入施工现场,必须经过行业主管部门指定的培训机构培训,并取得资格证方可施工。
    • 引用自[1]。
  4. 警示标志与警戒
    • 施工现场必须设置醒目的警示标志,采取警戒措施派专人负责,非工作人员不得随意进入施工现场。
    • 引用自[1]。
  5. 操作规范与物料堆放
    • 施工人员进行拆除工作时,应该站在专门搭设的脚手架或其他稳固的结构部分上进行操作。操作人员要戴安全帽、手套、安全鞋等个人防护用品。
    • 屋面瓦拆除时,应自上而下按顺序进行,禁止同时拆除,当拆除某一部分的时候应防止其它部分塌落。
    • 拆下的物料应及时清理,按品种、类别堆放在平整的地面上,高度应符合安全规定,并留有一定的间距,防止倒塌伤人。
    • 引用自[1]。
  6. 验收要求
    • 拆除项目完成后,必须有验收手续,达到工完、料清、场地净,并确保周围环境整洁和相邻建筑、管线的安全。
    • 引用自[1]。

六、垃圾存放及外运措施

  1. 及时清运
    • 拆除屋面瓦的垃圾形成一定的数量后,要组织运输车辆及时清运,防止造成二次污染,做到拆除一块清理一块,既保证施工进度,又保护环境。
    • 引用自[1]。
  2. 手续办理
    • 参与垃圾清运的车辆都应按当地的要求办理渣土消纳证,道路行驶通行证等必须手续,车辆全部为封闭型运输车。
    • 引用自[1]。
  3. 临时存放管理
    • 施工现场设立建筑垃圾临时存放场地,集中起来并由专人负责管理,配置洒水设备,定时洒水清扫。在垃圾外运前2小时,同样向建筑垃圾浇水,以减少粉尘。
    • 引用自[1]。
  4. 车辆清洗
    • 外运时严格按市容规定执行,在运输车出口设置清洗装置,运输车出离施工现场时必须清洗车轮,然后经过预先铺好的草垫出离现场。
    • 引用自[1]。
屋面拆除技术方案

屋面拆除安全防护措施

屋面拆除环境保护策略

屋面拆除废弃物处理方法

屋面拆除施工进度管理

屋面拆除技术方案屋面拆除技术方案屋面拆除技术方案屋面拆除技术方案

发表评论

快捷回复:表情:
AddoilApplauseBadlaughBombCoffeeFabulousFacepalmFecesFrownHeyhaInsidiousKeepFightingNoProbPigHeadShockedSinistersmileSlapSocialSweatTolaughWatermelonWittyWowYeahYellowdog
评论列表 (暂无评论,1人围观)

还没有评论,来说两句吧...

目录[+]
