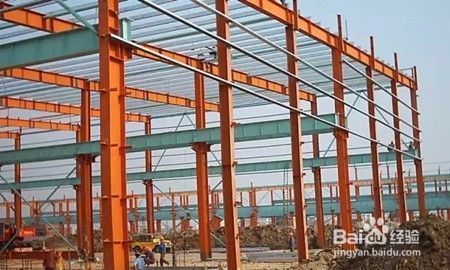

钢构厂房施工流程(钢结构厂房施工流程)
钢结构厂房施工流程主要包括以下几个步骤:,,1. 项目准备阶段:包括项目立项、设计方案的制定、施工图纸的审查以及施工现场的准备。,,2. 基础施工阶段:根据设计图纸进行地基处理,包括挖掘、平整和浇筑混凝土基础等。,,3. 主体结构施工阶段:这一阶段是整个施工过程的核心,包括钢构件的加工、运输和安装,以及焊接、螺栓连接等连接工艺。,,4. 屋面与外墙施工阶段:屋面施工包括防水层、隔热层、保温层和屋面瓦的铺设;外墙施工则包括墙体的砌筑、抹灰、涂料涂刷等。,,5. 内部装修与设备安装阶段:在完成主体结构后,开始内部装修,如隔墙、吊顶、地面铺装等;同时进行机电设备的安装,如通风系统、电气系统等。,,6. 竣工验收阶段:对整个工程进行全面检查,确保工程质量达到设计要求,并办理相关手续,如竣工备案等。
钢构厂房施工流程
钢结构厂房的施工流程是一个复杂而系统的过程,涉及多个步骤,从基础施工到最终的涂装,每一步都需严格按照规范执行。以下是详细的施工流程:
1. 施工放线
- 轴线和标高的确定:根据设计图纸,使用经纬仪复核轴线,用水准仪确定标高,并在固定物上作好标记。
- 放样:在确定大样后,再放小样,确定每个钢柱在基础混凝土上的连接面边线及纵横十字轴线。
- 定位刚架:避免刚架柱脚与螺栓的碰撞,减少螺栓的弯曲变形。
2. 基础混凝土内预埋螺栓
- 螺栓的固定:在基础混凝土浇捣前,仔细核对螺栓的大小、长度、标高及位置,并固定好预埋螺栓。
- 保护螺栓:用黄油及塑料薄膜包住预埋螺栓的丝口部分,避免混凝土浇捣时污染。
- 混凝土浇捣:派专人值班,确保预埋螺栓的定位不受影响,浇捣后及时清理预埋螺栓上的残留混凝土。
3. 钢结构加工制作
- 下料图单:确认材料的型号、规格,进行质量检查。
- 放样、号料:标明装配标记、螺孔标注等,预留制作和安装时的收缩余量。
- 下料:使用数控多头切割机下料,清除切割表面的铁锈和污物。
- 组立、成型:矫正钢材变形,确保组立后的精度。
- 焊接:使用门式自动埋弧焊和手工焊接,确保焊接质量。
- 制孔:符合《钢结构施工及验收规范》的要求。
- 矫正型钢:矫正完成后进行自检,符合规范要求。
- 端头切割:使用端头铣床进行平头切割。
- 除锈:使用专用除锈设备进行抛射除锈。
- 油漆:除锈合格后涂第一道底漆。
- 包装与运输:将构件编号标注于规定部位,便于运输和安装。
- 验收:检查钢构件的外形和几何尺寸,如有超偏差需设法消除。
4. 钢构件安装
- 吊装原则:采用“先中间、后外侧,先柱后梁,先下后上”的原则。
- 地脚螺栓复测:复测地脚螺栓的位置和标高。
- 钢构件卸车:检查构件的种类和数量是否符合要求。
- 钢柱安装:使用汽车吊直接吊装就位,临时紧固地脚螺栓,拉设缆风绳进行临时稳固。
- 钢柱校正:调整钢柱的轴线位置和垂直度,紧固螺栓和柱脚压板。
- 钢梁安装:安装钢柱之间的连梁,形成首个稳定的格构体系。
- 钢屋架安装:使用双机抬吊安装钢屋架,安装檩条形成稳定的框架体系。
- 继续安装:按上述顺序依次安装其他钢柱、钢梁、钢屋架和檩条。
- 屋面钢梁安装:连接相关屋面钢檩条,形成空间框架的稳定结构。
- 缆风绳设置:如果不能在松钩前安装屋面钢檩条,需拉设缆风绳防止钢梁歪扭。
5. 钢结构涂装
- 涂装前准备:确保钢结构表面清洁,无油污、锈蚀等。
- 涂装:按照设计要求进行涂装,确保涂层均匀、完整。
- 检查:涂装后进行检查,确保涂装质量符合规范要求。
6. 验收与维护
- 验收:在厂房建设完成后,进行严格的验收工作,确保各项指标符合设计要求。
- 维护:定期进行清洁和保养,通常每年进行一次检查维护。
- 外墙清洗:使用洁净水清洗,避免使用有研磨作用的洗洁产品。
以上是钢结构厂房施工的详细流程,每个步骤都需要严格遵守相关规范和标准,以确保厂房的安全、稳定和经济性。
