钢屋架安装的工艺要点有哪些?(钢屋架安装常见问题及解决方案钢屋架安装后的维护保养方法)
钢屋架安装工艺要点包括:1)选择合适的钢屋架类型和规格;2)进行基础检查,确保结构稳固;3)使用专用工具和设备进行吊装;4)确保焊接质量,防止变形和裂纹;5)进行防腐处理,延长使用寿命。常见问题及解决方案包括:1)安装过程中的误差和偏差;2)钢屋架与基础之间的不均匀沉降;3)焊接过程中的裂纹和变形。钢屋架安装后的维护保养方法包括:1)定期检查和维护,确保结构安全;2)对焊缝进行定期检查和修复;3)对钢屋架进行清洁和防锈处理。
钢屋架安装的工艺要点
钢屋架安装是一项复杂的工程,涉及多个步骤和注意事项,以确保安装质量和安全。以下是钢屋架安装的主要工艺要点:
1. 材料准备
- 钢构件:钢构件的型号、制作质量应符合设计要求和施工规范的规定,应有出厂合格证并附有技术文件。
- 连接材料:焊条、螺栓等连接材料应有质量证明书,并符合设计要求及有关国家标准的规定。
- 涂料:防锈涂料的技术性能应符合设计要求和有关标准的规定,应有产品质量证明书。
2. 作业条件
- 构件检查:按构件明细表核对进场构件的数量,查验出厂合格证及有关技术资料。
- 损坏处理:检查构件在装卸、运输及堆放中有无损坏或变形,损坏和变形的构件应予矫正或重新加工。
- 尺寸检查:对构件的外形几何尺寸、制孔、组装、焊接、摩擦面等进行检查,做出记录。
- 堆放场地:钢结构构件应按安装顺序成套供应,现场堆放场地应满足现场拼装及顺序安装的需要。
3. 工艺流程

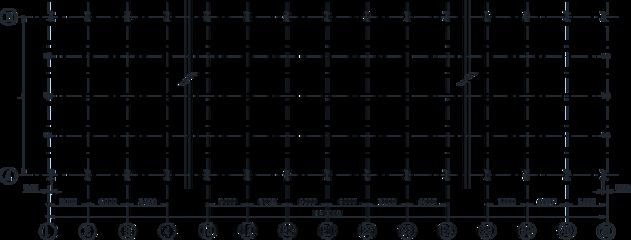

- 作业准备:复验安装定位所用的轴线控制点和测量标高使用的水准点,放出标高控制线和屋架轴线的吊装辅助线。

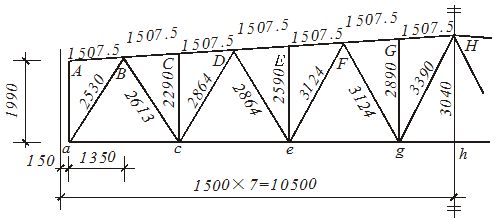

- 屋架组拼:屋架分片运至现场组装时,拼装平台应平整,组拼时应保证屋架总长及起拱尺寸的要求。
- 屋架安装:吊点必须设在屋架三汇交节点上,屋架起吊时离地50cm时暂停,检查无误后再继续起吊。
- 连接与固定:构件安装采用焊接或螺栓连接的节点,需检查连接节点,合格后方能进行焊接或紧固。
- 检查验收:屋架安装后首先检查现场连接部位的质量,主要检查屋架跨中对两支座中心竖向面的不垂直度、屋架受压弦杆对屋架竖向面的侧面弯曲等。
- 除锈、涂料:连接处焊缝无焊渣、油污,除锈合格后方可涂刷涂料,涂层干漆膜厚度应符合设计要求或施工规范的规定。
4. 关键步骤详解
- 吊装准备:检查吊装机械及吊具,按照施工组织设计的要求搭设脚手架或操作平台。
- 临时加固:在吊装过程中,必要时应采取加固措施,如在平行于屋架上、下弦方向采用钢管、方木或其他临时加固措施。
- 校正与固定:安装第一榀屋架时,在松开吊钩前初步校正,对准屋架支座中心线或定位轴线就位,调整屋架垂直度,并检查屋架测向弯曲,将屋架临时固定。
- 后续安装:从第三榀屋架开始,在屋脊点及上弦中点装上檩条即可将屋架固定,同时将屋架校正好。
5. 质量控制
- 焊缝检查:安装焊缝全数外观检查,主要的焊缝应按设计要求用超声波探伤检查内在质量,上述检查均需做出记录。
- 支座检查:屋架支座、支撑系统的构造做法需认真检查,必须符合设计要求,零配件不得遗漏。
- 测量记录:屋架支座的标高、轴线位移、跨中挠度,经测量做出记录。
通过以上工艺要点的严格遵循,可以确保钢屋架安装的质量和安全性,从而保证整个钢结构建筑的稳定性和耐久性。
