注浆加固是一种通过在土壤、岩石或其他介质中注入固化剂,以增强其承载能力和稳定性的方法。以下是该工艺的一般流程:,,1. 准备工作:包括确定注浆位置、设计注浆方案、准备注浆材料和设备等。,2. 钻孔:根据设计方案,在预定位置钻设注浆孔。,3. 安装注浆管:将注浆管连接到注浆泵上,确保密封性和耐压性。,4. 注浆:启动注浆泵,通过注浆管将水泥浆或化学固化剂输送至钻孔内,直至达到设计深度。,5. 封孔:完成注浆后,关闭注浆管,清理现场。,,注浆加固施工过程中可能会遇到的问题及解决方案包括:,- 注浆不均匀:检查注浆管是否堵塞或泄漏,调整注浆压力和流量。,- 注浆深度不足或过深:根据地质条件和设计要求,调整注浆参数。,- 注浆管损坏:更换新的注浆管,确保密封性和耐压性。,- 地下水影响:采用防水措施,如设置防水层或使用防水材料。,,通过以上流程和解决方案,可以有效地进行注浆加固施工,提高工程的稳定性和安全性。
注浆加固工艺流程

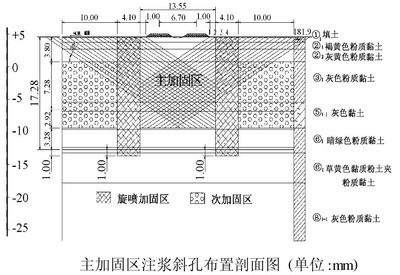

注浆加固是一种广泛应用于地基加固的方法,主要通过将某些可固化的浆液注入岩土地基的裂缝或孔隙中,以改善建筑物的物理力学性能。以下是注浆加固的主要施工步骤:
1. 钻孔
- 钻孔位置:根据设计要求确定钻孔的位置。
- 钻孔设备:通常使用水钻、风钻等设备进行钻孔。
- 钻孔深度:钻孔深度一般按设计要求进行,例如6米。
- 钻孔直径:钻孔直径根据注浆管的尺寸确定,通常为30毫米。
2. 清孔
- 清理杂质:清除钻孔中的杂质和水泥砂浆,确保注浆孔的清洁。
- 检查通畅性:检查注浆孔是否畅通,确保注浆质量。
3. 安装注浆管
- 注浆管类型:通常使用直径30毫米的尾管。
- 注浆管埋深:注浆管的埋深设计为6米,压浆管下方为1.2米。
- 溢浆孔:在壁上每隔25公分处打出溢浆孔,压浆管应高于地面30mm左右,压浆孔周围必须封闭,以确保压浆管的稳定。
4. 浆液制备
- 浆料配比:浆料配比应满足强度和流动性两项基本要求。常见的配比为水泥:水:膨胀剂 = 1:0.7:0.3。
- 浆料要求:水泥应选用强度高、保水性小、不结块、可泵送的32.5级普通硅酸盐水泥。膨胀剂的用量应控制好,以消除水泥收缩,提高灰浆的抗渗性和密实性。
5. 注浆
- 注浆设备:使用注浆泵进行注浆。
- 注浆顺序:先四周后中间,注浆压力控制在0.5~1.0mpa,待压力稳定后再稳压1分钟后卸压。
- 注浆时间:注浆管不宜过长,否则会因施工时间过长而造成浆液凝固,堵塞管芯。
6. 后期处理
- 凝固等待:待注浆液体凝固后,进行后续处理。
- 封孔:进行喷混凝土、封孔等工序,确保注浆孔的固结性和耐久性。
7. 现场清理
- 清理工具:清理施工现场的工具和设备,确保现场整洁。
- 检查质量:对注浆后的地基进行质量检查,确保达到设计要求。
通过以上步骤,注浆加固可以有效地提高地基的承载能力和稳定性,减少地基沉降,增强建筑物的整体安全性。
