楼房空心板上14公分混凝土怎么施工
在楼房的空心板上施工14公分厚的混凝土时,需要遵循一系列的步骤以确保工程的顺利进行和最终的质量。准备工作包括清理和平整楼面,确保没有任何杂物和灰尘。根据设计图纸和规范要求,确定混凝土的位置和浇筑厚度。使用振动棒或泵送设备将混凝土均匀地浇筑到预定位置,并确保其填充至14公分的高度。在混凝土初凝前,进行适当的养护,如覆盖湿布或浇水,以促进混凝土的硬化。在整个施工过程中,需要注意混凝土的强度、密实度以及与楼板的结合情况,确保达到设计要求。完成施工后,应对楼板进行检查和验收,确保其符合建筑标准和安全要求。
楼房空心板上14公分混凝土施工步骤
在楼房空心板上浇筑14公分厚的混凝土是一项复杂但有序的工作,需要严格遵循施工规范和技术要求。以下是详细的施工步骤:
1. 准备工作

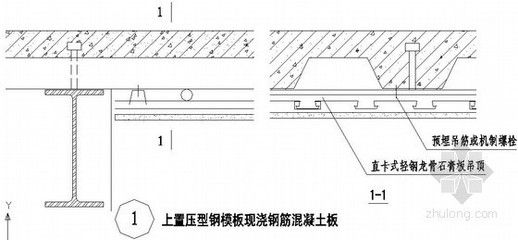

- 模板支设:首先,需要在空心板上支设模板,确保模板的稳固性和密封性,防止混凝土浇筑时漏浆。模板应按照设计要求进行支设,并进行双向起拱2.5-5.0%.

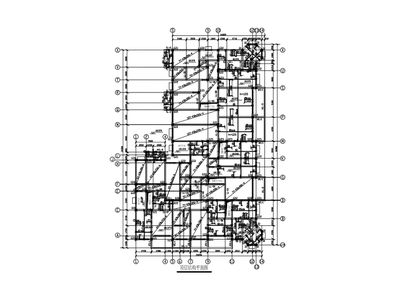

- 测量放线:在模板支设完成后,进行测量放线,确保薄壁管和其他预埋件的位置准确无误。
2. 钢筋施工
- 垫铁、垫块安装:在模板上安装垫铁和垫块,确保钢筋的保护层厚度符合设计要求。
- 暗梁钢筋、板底钢筋、板肋钢筋安装:按照设计图纸安装暗梁钢筋、板底钢筋和板肋钢筋。钢筋安装完毕后,应进行自检验收,确保钢筋的安装质量。
- 预埋水电线管盒:在钢筋安装过程中,预埋水电线管盒,确保其位置准确无误。
3. 薄壁管安装
- 薄壁管制作、检查和修补:薄壁管在安装前应进行检查和修补,确保其质量符合要求。
- 薄壁管安装:按照设计图纸进行薄壁管的安装,确保其位置准确无误。安装过程中,应使用调整对线的方法,确保薄壁管及预埋管、暗梁、梁柱间距符合设计要求。
- 抗浮锚定:在每段管距离管两端头的1/4管长处至少1点作抗浮锚定,确保薄壁管在浇筑混凝土时不发生上浮。
4. 混凝土浇筑
- 混凝土配合比:选择优质的水泥、骨料和外加剂,优化混凝土配合比,确保混凝土的和易性和强度。
- 混凝土搅拌与振捣:采用机械搅拌和振捣,确保混凝土均匀密实。振捣时应均匀振捣,赶出混凝土中的气泡,防止蜂窝麻面。
- 浇筑顺序:混凝土浇筑宜沿薄壁管纵轴单向进行,不宜沿垂直薄壁管方向作多点围合式浇筑。
- 浇筑厚度:确保混凝土浇筑厚度达到14公分,浇筑过程中应随时校正钢筋和薄壁管的位置。
5. 施工质量控制
- 模板验收:模板安装完毕后,应进行验收,确保模板的稳固性和密封性。
- 钢筋验收:钢筋安装完毕后,应进行验收,确保钢筋的安装质量。
- 混凝土养护:浇筑完成后,应进行适当的养护,确保混凝土达到设计强度。
6. 注意事项
- 环境保护:施工过程中应符合环保要求,避免对环境造成污染。
- 安全措施:施工过程中应采取必要的安全措施,确保施工人员的安全。
- 费用控制:施工过程中应控制费用,确保工程在预算范围内完成。
通过以上步骤,可以确保在楼房空心板上浇筑14公分厚的混凝土施工顺利进行,达到预期的质量和效果。
