空心楼盖施工方法
空心楼盖施工方法是一种现代建筑技术,它通过在楼板中设置空腔来减少楼板的自重和增加其承载能力。该方法主要涉及以下几个步骤:,,1. 设计阶段:首先需要对楼盖的结构进行详细设计,包括楼板的形状、尺寸以及内部空腔的大小和位置。这一阶段需要考虑到楼板的荷载分布、材料特性以及施工条件等因素。,,2. 材料准备:选择合适的建筑材料,如混凝土、钢筋等,并根据设计要求进行配比。还需要准备施工所需的工具和设备,如模板、钢筋绑扎机、振捣器等。,,3. 施工过程:按照设计图纸进行施工,首先浇筑楼板底部的混凝土,然后按照设计要求的位置和尺寸安装钢筋。将预先制作的空心楼盖模板放置在楼板上,然后将钢筋与模板连接固定。通过振捣器等工具对楼板进行振实,确保楼板内部的空腔填充密实。,,4. 质量检验:施工完成后,需要进行质量检验,包括楼板的强度、承载力以及空腔的填充情况等。只有通过质量检验的楼板才能投入使用。
空心楼盖施工方法
空心楼盖是一种在混凝土楼板中形成空腔的楼盖结构,广泛应用于大跨度、大空间的建筑,如车库、商场、厂房、写字楼和地下车库等。以下是空心楼盖的主要施工方法:
1. 施工准备
- 测量放线:根据设计图纸和施工要求,进行精确的测量放线,确保轴线位置和标高的准确性。
- 支撑系统搭设:采用扣件式钢管脚手架支撑系统,钢管通常选用Ф48钢管。脚手架搭设前需验证持力层楼面强度是否达到设计要求。
2. 模板安装
- 安装模板:根据楼板的总厚度和暗梁的位置,进行模板安装。模板应按设计要求起拱,设计无具体要求时,起拱高度宜为跨度的2/1000-3/1000。
- 模板上划线定位:在模板上划线定位,确保后续施工的准确性。
- 模板加固:对模板进行加固,确保其稳定性,防止在浇筑混凝土时发生变形。
3. 钢筋安装
- 梁钢筋、板底钢筋、肋间钢筋或网片安装:按照设计要求,进行梁钢筋、板底钢筋和肋间钢筋的绑扎。
- 预埋水电线管及竖向穿板管:在钢筋绑扎完成后,进行水电线管及竖向穿板管的预埋。
- 钢筋隐蔽检查验收:钢筋绑扎完成后,进行隐蔽检查验收,确保钢筋的安装质量。
4. 内模安装
- 内模运输与堆放:内模运至施工现场后,应按规格及长度分别堆放,便于管理和使用。
- 内模安装:根据设计图纸进行内模的安装,注意轻拿轻放,避免损坏内模。
- 内模抗浮技术处理:在浇筑混凝土前,采取防止单个内模上浮的措施,如在内模下部的支模钢管架上绑扎固定。
- 内模固定验收:内模安装完成后,进行固定验收,确保内模的稳定性。
5. 混凝土浇筑

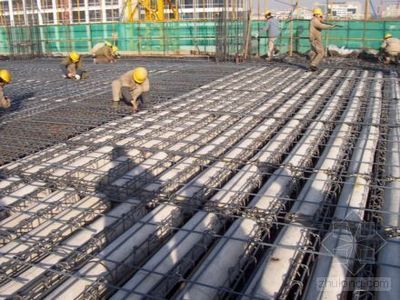

- 铺设架空马道:在浇筑混凝土前,铺设架空马道,方便施工人员操作。
- 混凝土浇筑:采用商品砼,输送泵输送的施工方法。浇筑混凝土时,要求有木工和钢筋工跟随,及时修复内模与钢筋,防止偏位、破损。
- 混凝土振捣:混凝土浇筑过程中,按规定间距进行振捣,确保混凝土密实。
- 混凝土养护:混凝土浇筑完成后,进行养护,确保混凝土的强度和质量。
6. 拆模
- 拆模时间:根据混凝土的强度和设计要求,确定拆模时间。
- 拆模顺序:按照一定的顺序进行拆模,确保结构的安全性和完整性。
总结
空心楼盖的施工方法涉及多个步骤,从测量放线、模板安装、钢筋绑扎、内模安装、混凝土浇筑到拆模,每个环节都需要严格按照设计要求和规范进行,以确保施工质量和结构安全。通过这些步骤,可以有效地实现空心楼盖的施工,提高建筑的抗震性能、隔热、隔音和保温效果。
