砖混结构加固与修复工程施工方案(砖混结构加固与修复)

# 砖混结构加固与修复工程施工方案,,## 1. 项目概述,,### 1.1 工程背景,,#### 1.1.1 现有结构概况,,本工程为一幢使用多年的砖混结构建筑,存在基础沉降、裂缝及结构老化等问题。,,#### 1.1.2 加固目的,,为了确保建筑物的安全使用,提高其抗震性能和延长使用寿命,需要进行加固与修复。,,### 1.2 设计依据,,根据《建筑结构加固技术规范》和相关国家标准进行设计和施工。,,## 2. 施工准备,,### 2.1 材料选择,,选用符合国家标准的高性能材料,如碳纤维布、钢筋等。,,### 2.2 设备准备,,准备必要的施工设备,如挖掘机、吊车、切割机等。,,### 2.3 人员培训,,对施工人员进行专业培训,确保他们熟悉施工技术和安全操作规程。,,## 3. 施工工艺,,### 3.1 地基处理,,采用注浆法对地基进行加固,提高地基承载力。,,### 3.2 结构加固,,采用碳纤维布加固法对建筑物进行加固,提高其抗震性能。,,### 3.3 裂缝修补,,对建筑物的裂缝进行封堵和修补,防止裂缝扩大。,,## 4. 质量控制,,### 4.1 材料检验,,对使用的原材料进行严格的质量检验,确保材料符合标准要求。,,### 4.2 施工过程监控,,对施工过程进行全程监控,确保施工质量和安全。,,### 4.3 验收标准,,按照相关标准进行验收,确保工程质量达到预期目标。
砖混结构加固与修复工程施工方案(砖混结构加固与修复)

以下是一份砖混结构加固与修复工程施工方案的示例:

一、工程概况

  1. 建筑结构基本信息
    • 以某砖混结构建筑为例,该建筑建于[具体年代],结构形式为砖混结构,平屋面,层数为[X]层,一层至[X - 1]层层高为[具体高度]m,顶层高度为[具体高度]m。承重墙体采用红砖砌体,外墙厚度为[具体厚度]mm,楼梯间墙厚度为[具体厚度]mm,其余内墙厚度为[具体厚度]mm,非承重墙隔墙为[具体厚度]mm。根据加固要求,需对原结构墙体、新旧交接部位结构墙体、特定楼层(如四层顶)预制板进行加固等。
  2. 工程内容
    • 包括一层至四层承重墙加固工程、某单元某室顶预制空心板碳纤维加固工程、特定楼层(如五、六、七层)所有新旧墙体、混凝土接槎部位的施工、已拆除部位的恢复工程、屋面改造(如平屋顶改为坡屋顶工程)、楼梯间扶手栏杆油漆工程、楼梯间旧墙面涂料粉刷工程、外墙立面涂料粉刷工程以及小区内环境改造工程等。

二、编制依据

  1. 加固工程图纸。
  2. 《建筑结构加固工程施工质量验收规范》(GB50550 - 2010)。
  3. 《混凝土结构加固设计规范》(GB50367 - 2006)。
  4. 鉴定报告。

三、施工部署

  1. 施工段划分
    • 例如一至四层墙体加固工程可按单元划分为若干个施工段同时施工,每个施工段组织一套施工班组。
  2. 施工顺序
    • 对于墙体加固工程,各施工班组按下列施工工序自下而上分层施工:需加固部位的门窗拆除→墙体抹灰层凿除→墙体钻孔、清孔→钢筋绑扎及穿墙拉结筋与外侧钢筋的焊接→拉结筋孔内灌胶→[具体厚度]厚加固墙体分层支模及骨料的灌注。
    • 对于坡屋面改造工程,先确定坡屋面的结构形式,提前拆除屋面女儿墙,浇筑屋面圈梁,进行屋面防水层的恢复,按实际尺寸提前制作屋架,具备屋面施工条件后进行坡屋面改造施工。外立面粉刷工程在加固、恢复工程结束后紧随施工,楼道扶手、墙体粉刷及小区的装饰改造穿插主工期同步进行。

四、施工准备

  1. 技术准备
    • 进行图纸会审,对图纸存在的问题,不论大小,都要有明确的结论,重点解决好设计构思与施工习惯不符的矛盾,在保证既满足设计构思,又不影响工程质量的前提下,办理好可按施工习惯进行更正的内容。
    • 项目工程师应在施工组织设计的基础上加以细化,详细编制施工组织设计及重要分部项工程施工方案,使其更具可操作性。
  2. 人员准备
    • 成立项目经理部,根据具体施工项目下设多个专业施工组,如高强无收缩灌浆料灌注组、植筋施工组、加固施工组、水电施工组等。主要人员配备包括项目负责人、技术负责人、放线员、安全员、专业队长、技术工人、下料工、电工、普工等,明确各人员职能及数量,如项目负责人负责现场全面的管理工作,技术负责人负责工程技术、质量及安全等。
  3. 机械设备准备
    • 为满足施工现场拆除、植筋加固工程的施工需要,现场配备电锤、打磨机等工具。机具可自行调配,但必须满足现场机具使用条件,当现场机具不能满足施工条件时,另行增加机具设备,并做好机械设备值班记录。

五、主要项目施工流程及工艺

  1. 墙体加固

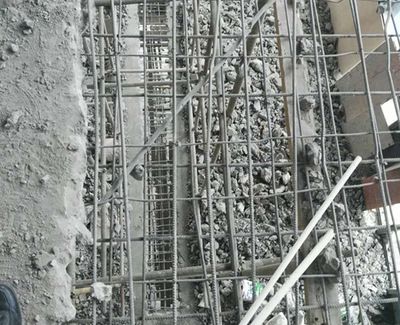

    • 首先拆除需加固部位的门窗,然后凿除墙体抹灰层。采用合适的工具进行墙体钻孔、清孔操作,确保孔洞质量。接着进行钢筋绑扎及穿墙拉结筋与外侧钢筋的焊接,焊接要符合相关规范要求。在拉结筋孔内灌胶时,要保证胶的灌注质量。对于[具体厚度]厚的加固墙体,分层支模并进行骨料的灌注,注意分层灌注的厚度和振捣密实程度。
  2. 预制板碳纤维加固
    • 对预制空心板进行表面处理,保证表面平整、干燥、无油污等。按照设计要求裁剪碳纤维布,然后涂抹配套的粘结剂,将碳纤维布粘贴在预制板表面,粘贴过程中要排除空气,保证粘贴牢固,最后进行必要的防护处理。

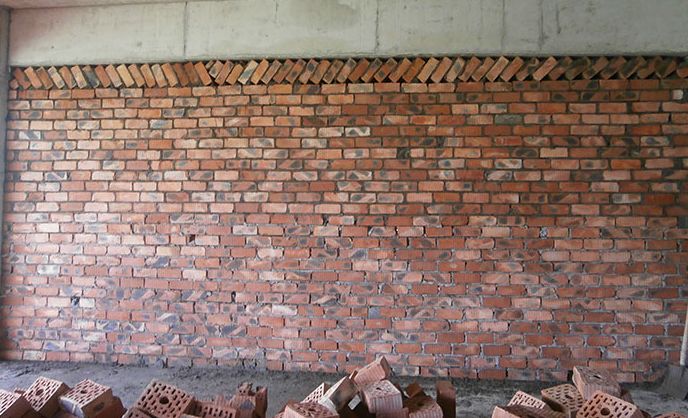

  3. 新旧墙体、混凝土接槎部位施工
    • 在新旧墙体连接部位,要做好拉结措施,如设置拉结筋。对于混凝土接槎部位,要进行凿毛处理,清洗干净后,采用合适的混凝土或灌浆料进行浇筑,保证接槎部位的整体性和强度。
  4. 屋面改造(平屋顶改为坡屋顶)
    • 拆除屋面女儿墙后,进行屋面圈梁的浇筑,要保证圈梁的尺寸、配筋和混凝土质量。进行屋面防水层的恢复时,选用合适的防水材料,按照规范要求施工。制作屋架时,要根据实际尺寸精确制作,屋架安装要牢固,然后进行坡屋面的施工,包括铺设屋面板、做保温层、防水层等。

六、质量保证措施

  1. 建立质量管理体系,明确各级人员的质量职责。
  2. 严格按照施工图纸、施工规范和操作规程进行施工。
  3. 加强原材料和构配件的质量检验,不合格的材料不得用于工程中。
  4. 对各分项工程进行质量检验,上一道工序不合格不得进入下一道工序。

七、安全保证措施

  1. 建立安全管理体系,配备专职安全员。
  2. 对施工人员进行安全教育培训,提高安全意识。
  3. 在施工现场设置安全警示标志,对危险区域进行防护。
  4. 对施工机械和电气设备进行定期检查和维护,确保安全运行。

八、文明施工保证措施

  1. 基本管理
    • 建立容貌管理领导班子,成员分工明确。配置专(兼)职管理人员进行场容管理,场外保洁随时进行。建立体现经济责任的场容管理制度,将检查项目分解到人,定期检查考评,将场容管理与职工分配有机结合。场容管理活动要有专用记录簿,记载议事、考核、问题、措施、计划等并专人负责管理。
  2. 人员管理
    • 施工人员进入现场时,必须按要求带好安全帽,穿好劳动服,配齐劳动防护用品。
  3. 车辆与货物管理
    • 车辆装载货物时,要围护严密,不准跑、冒、滴、漏。施工现场应保持清洁,场内道路畅通、平坦、整洁、无积水,排水系统完善。不乱堆乱放,无散落物。施工现场操作做到工完料清。施工现场的生产、生活设施要做到“六净”。

九、环境保护措施

  1. 对施工机械设备定期检查,不得出现跑、冒、滴、漏,污染环境。
  2. 材料应堆放整齐,装载材料的车辆应对材料进行封闭、覆盖,防止泄露、遗洒。
  3. 空压机、混凝土搅拌机要搭设隔声棚,各种机械作业时尽量减少噪声。
  4. 工地内汽车驶出现场前配专人拍实车槽,在现场出口设清洗池,用高压水枪冲洗轮胎,防止汽车轮胎夹带土污染道路。
  5. 搞好门前卫生“三包”,加大清扫人力和频率,设专人检查车辆围护遮挡,未遮挡严密,不许出场,保证出场车辆不发生跑、冒、滴、漏现象。

十、雨季施工措施

  1. 雨季做好施工现场排水沟的清理工作,保证场地排水畅通,雨后道路不陷、不滑、无积水。
  2. 雨季来临前,应对接地装置进行接地电阻测试。
  3. 准备足够的薄膜等覆盖材料,排水沟要畅通,准备足够的抽水泵。
  4. 各种半成品、水泥仓库按指定地点堆放,地坪应高于地面并设排水系统。
  5. 浇筑混凝土时,水平运输车加防雨设施覆盖;浇筑完毕
砖混结构加固与修复工程施工方案(砖混结构加固与修复)砖混结构加固与修复工程施工方案(砖混结构加固与修复)砖混结构加固与修复工程施工方案(砖混结构加固与修复)砖混结构加固与修复工程施工方案(砖混结构加固与修复)

砖混结构加固施工难点解析

砖混结构加固验收标准查询

砖混结构加固施工质量控制

砖混结构加固施工安全管理
