楼板拆模强度达到多少可以拆除(楼板拆模强度标准)
楼板拆模强度标准通常由建筑规范或施工图纸规定。混凝土结构的楼板在达到设计要求的抗压强度(如20 MPa)后,才能进行拆除作业。这个强度的确定需要参考具体的工程要求和当地的建筑法规。,,在具体操作中,楼板的拆模强度可能会因不同的结构类型、混凝土强度等级、施工方法以及环境条件等因素而有所变化。对于预制板或现浇板,其强度要求可能不同;对于高层建筑,由于其重量较大,拆模时可能需要更高的强度。,,在进行楼板拆模时,必须严格按照相关规范和设计要求来确认拆模强度是否达标,以确保建筑物的安全和稳定。

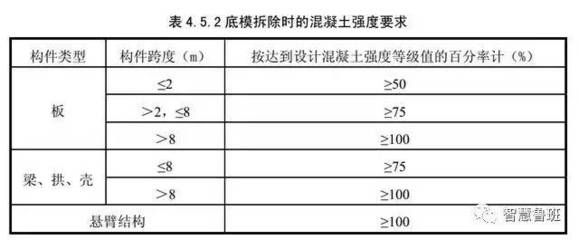

楼板拆模强度的要求取决于楼板的跨度。以下是具体的标准:
1. 跨度 ≤ 2m 的楼板
- 强度要求:达到 50% 以上即可拆除。
- 时间参考:通常在常温下,大约 1 至 2 天左右可以达到此强度。
2. 跨度 > 2m 且 ≤ 8m 的楼板
- 强度要求:达到 75% 以上即可拆除。
- 时间参考:通常在常温下,大约需要 5 至 7 天左右可以达到此强度。
3. 跨度 > 8m 的楼板
- 强度要求:达到 100% 才能拆除。
- 时间参考:通常在常温下,大约需要 28 天左右可以达到此强度。
4. 悬臂构件
- 强度要求:无论跨度大小,均需达到 100% 才能拆除。
- 时间参考:通常在常温下,大约需要 28 天左右可以达到此强度。
5. 非承重侧模
- 强度要求:只要强度能保证其表面和棱角不因拆模而受损即可拆除。
- 时间参考:通常在常温下,大约 1 至 2 天左右可以达到此强度。
注意事项
- 拆除顺序:拆除模板时应遵循“先支后拆,后支先拆”的原则,先拆除板模及两侧模,后拆次梁模板,最后拆主梁模板。
- 操作安全:操作人员应站在安全处,避免用力过猛、过急,严禁用大锤和撬棍硬砸硬撬,以免损坏混凝土表面或模板。
- 保护措施:拆除后的模板和支撑应分散堆放,并及时清理,防止积压在地板上。
这些标准和注意事项有助于确保拆模过程的安全性和工程质量。
