空心楼板施工工艺有哪些要求(空心楼板施工中的常见问题)
空心楼板施工工艺要求包括:在施工前需要对楼板的混凝土进行充分的搅拌和振捣,确保其均匀且密实。在浇筑过程中需要注意控制好混凝土的浇筑速度和高度,避免出现空洞或蜂窝现象。还需要对楼板进行养护,保证其有足够的强度和耐久性。,,在施工过程中,常见的问题有:一是混凝土浇筑不均匀,导致楼板的厚度不一;二是浇筑速度过快,容易造成空洞或蜂窝现象;三是养护不到位,使得楼板强度不足、耐久性差。针对这些问题,需要采取相应的措施,如调整浇筑速度、加强养护等。
空心楼板施工工艺要求
空心楼板施工工艺要求较为严格,主要包括以下几个方面:
1. 施工准备
- 场地清理:在施工前,对施工场地进行清理和平整,检查土质情况、地基承载力等,并进行必要的加固处理。
2. 模板支设
- 模板设计:模板、支撑、龙骨的设计必须根据楼板总厚度、暗梁的宽度与平面的具体位置做恒载截取值后进行竖向和侧向稳定计算。
- 模板安装:模板应双向起拱2.5-5.0%,并在安装完毕后进行验收,确保模板的平整度和稳定性。
3. 钢筋施工

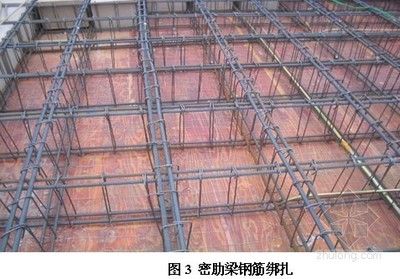

- 钢筋加工与布置:根据楼板设计要求,进行钢筋加工,包括剪切、弯曲和焊接等,将钢筋准确、牢固地布置在板块中。
- 钢筋验收:暗梁钢筋、楼盖底层钢筋及薄壁管肋间钢筋安装完毕必须进行验收,确保钢筋垫块完整安装可靠。

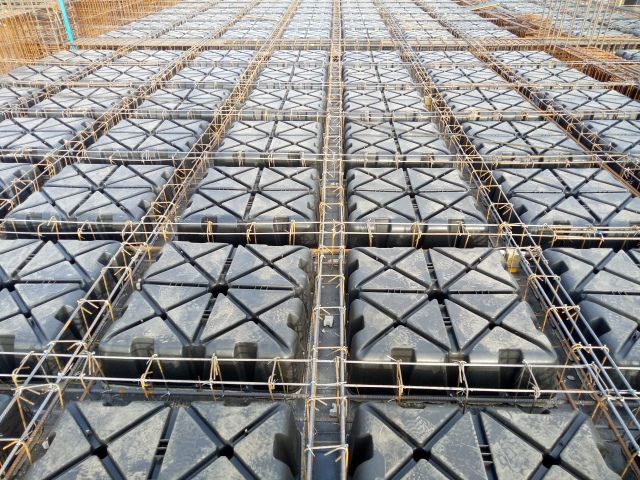

4. 薄壁管安装
- 薄壁管制作与检查:薄壁管进场后应对其物理力学性能、外观质量、几何尺寸进行检查,符合标准的方可使用。
- 薄壁管安装:采用调整对线的方法以保证薄壁管及预埋管暗梁、梁柱间距符合设计要求。
- 抗浮锚定:在每段管距离管两端头的1/4管长处至少1点作抗浮锚定,不得利用底层钢筋作抗浮锚定。
5. 混凝土浇筑
- 混凝土配合比:优化配合比设计,严格按照施工配合比拌制混凝土,对混凝土拌和物的泌水性、坍落度进行检查,及时调整施工配合比。
- 浇筑方式:混凝土浇筑宜沿薄壁管纵轴单向进行,不宜沿垂直薄壁管方向作多点围合式浇筑。
- 振捣:振捣必须及时,应均匀振捣,赶出混凝土中气泡,防止蜂窝麻面。
6. 养护与验收
- 养护:采用振捣器对混凝土进行震实,确保其密实性和强度,然后进行适当的养护,保证混凝土的早期强度和稳定性。
- 验收:完成混凝土浇筑后进行封闭,进行安全验收工作,检查楼板的平整度、均匀度和钢筋的焊接情况。
7. 施工质量控制
- 材料质量:混凝土材料应符合国家标准和相关规定,保证其质量稳定和性能合格。
- 施工过程:施工过程中应严格按照设计图纸和技术要求进行施工,确保楼板的平整、均匀和牢固。
8. 特殊注意事项
- 冬季施工:冬季施工时,应将表面和内部的冰雪杂物清除干净,且轻质实心填充芯模不得进行浇水,应直接进行覆盖保温养护。
- 混凝土振捣:混凝土振捣不密实时,应采用机械搅拌、振捣,派专人跟踪看模及振捣情况。
通过以上要求,可以确保空心楼板施工的质量和安全性,从而达到预期的结构性能和使用效果。
