注浆加固工程技术规范

摘要:,,本研究旨在探讨注浆加固工程技术的标准化流程。通过分析当前工程实践中注浆加固技术的应用情况,结合国内外相关标准和规范,提出了一套适用于不同地质条件下注浆加固工程的技术规范。该规范涵盖了注浆材料的选择、注浆参数的确定、注浆过程控制以及注浆后效果评估等关键步骤。还讨论了注浆加固技术在环境保护、成本控制和施工安全方面的重要性,并提出了相应的建议措施。研究成果表明,遵循这一规范能够显著提高注浆加固工程的安全性和经济性,为类似工程提供参考和借鉴。
注浆加固工程技术规范 建筑施工图施工 第1张

注浆加固工程技术规范

材料准备

在进行注浆加固工程之前,必须准备好所需的材料。这些材料包括水泥、砂、石子和水等,它们的质量直接影响到注浆加固的效果。以下是具体的材料要求:

材料要求
水泥符合国家标准的普通硅酸盐水泥或硫铝酸盐水泥,28天强度不低于42.5MPa
符合国家标准的细砂,粒径在0.1-2.5mm之间
石子符合国家标准的碎石,粒径在5-20mm之间
符合国家标准的自来水或深层地下水
注浆材料符合国家标准的注浆材料,如硅酸盐注浆材料、聚氨酯注浆材料等

施工工艺

注浆加固的施工工艺包括以下几个步骤:

  1. 钻孔:使用电动钻孔机在布孔位置钻孔,直到设计标高。
  2. 清管:用水清理胶管和无缝钢管,检查是否能保证注浆通畅。
  3. 打管:分次按设计要求,将无缝钢管插至设计标高位置。
  4. 注浆:灰浆搅拌机搅拌水泥浆,吸入注浆泵内,通过胶管注入无缝钢管。
  5. 拔管:注浆完成后,拔出钢管,并再次清理胶管和钢管。

设计规范

注浆加固的设计规范包括以下几个方面:

  1. 浆液配比试验和现场注浆试验:设计前应进行室内浆液配比试验和现场注浆试验,以确立设计参数和查验施工方法及设施。
  2. 脆弱土处理:可采用以水泥为主剂的浆液,也可采用水泥和水玻璃的双液型混合浆液。
  3. 地下水流动情况:在有地下水流动的情况下,不应采用单液水泥浆液。
  4. 浆液的初凝时间:应依据地基土质条件和注浆目的确定。在砂土地基中,浆液的初凝时间宜为5-20分钟;在粘性土地基中,宜为1-2小时。
  5. 注浆量和注浆有效范围:应通过现场注浆试验确定。在粘性土地基中,浆液注入率宜为15%-20%。注浆点上的覆盖土厚度应大于2米。
  6. 劈裂注浆的注浆压力:在砂土中,注浆压力应适当。

结语

以上规范提供了注浆加固工程的基本框架,但在实际操作中还需要根据具体情况进行调整。此外,注浆加固工程的质量控制也是非常重要的,需要严格按照规范进行施工,以确保工程的安全性和耐久性。

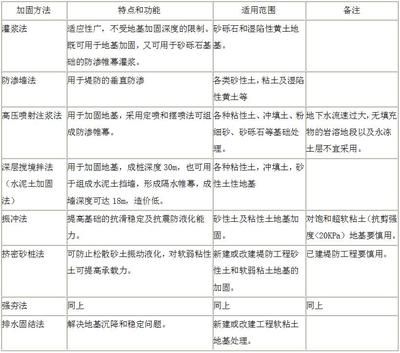

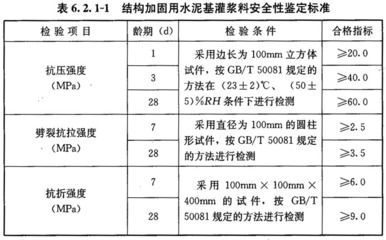

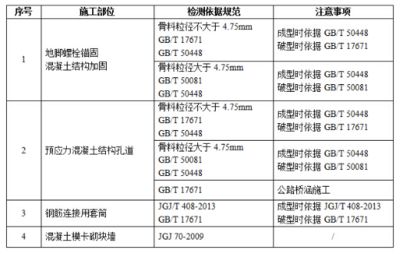

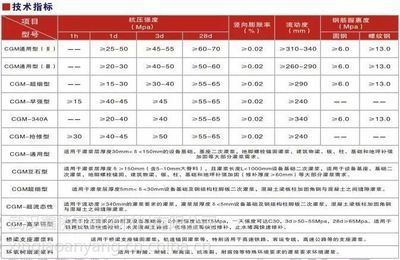

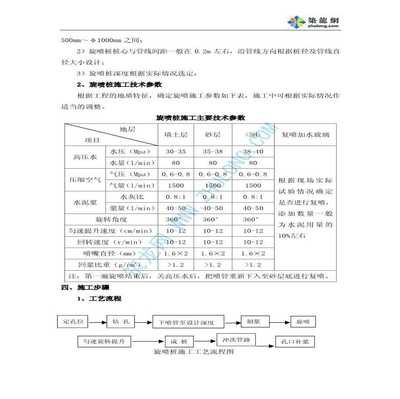

注浆加固工程技术规范 建筑施工图施工 第2张注浆加固工程技术规范 建筑施工图施工 第3张注浆加固工程技术规范 建筑施工图施工 第4张注浆加固工程技术规范 建筑施工图施工 第5张

注浆加固工程成本预算

注浆加固效果检测方法

注浆材料环保性能评估

注浆加固技术最新研究

发表评论

快捷回复:表情:
AddoilApplauseBadlaughBombCoffeeFabulousFacepalmFecesFrownHeyhaInsidiousKeepFightingNoProbPigHeadShockedSinistersmileSlapSocialSweatTolaughWatermelonWittyWowYeahYellowdog
评论列表 (暂无评论,2人围观)

还没有评论,来说两句吧...

目录[+]

Connection timed out after 30001 milliseconds
