钢屋架专项施工方案(钢屋架专项施工方案的示例)
钢屋架是现代工业和高层建筑中不可或缺的结构元素,其施工质量直接关系到整个建筑物的安全与稳定。为确保钢屋架的施工达到预定的性能标准,本方案特制定以下专项施工指导原则:,,施工前需对钢屋架的设计图纸进行详细审查,包括尺寸、形状和材料要求,确保所有设计参数符合工程实际需求。选择合适的施工机械和工具,如起重机、焊接设备和切割机等,以保障施工过程的准确性和效率。,,在施工过程中,应严格遵守工艺流程,从基础制作到主体安装再到表面处理每一步骤都要严格按照规范操作。对于关键节点如焊缝、螺栓连接等部位要进行严格的质量控制,确保无漏焊、虚焊等现象发生。,,施工过程中还需定期对施工人员进行技术培训,提高他们的专业技能和安全意识,确保施工质量。建立完善的施工监控体系,通过实时监测数据来评估施工进度和质量,确保施工过程的稳定性和可靠性。
以下是一个钢屋架专项施工方案的示例:
一、工程概况
- 建筑结构信息
- 本工程主框架为框架、排架结构,屋盖为轻钢结构。围护结构为复合岩棉外包双层彩钢板结构。该工程位于内蒙古霍林郭勒市锦江工业园区,东西边界轴线长1364m,南北边界轴线长30m,建筑面积40920m2。

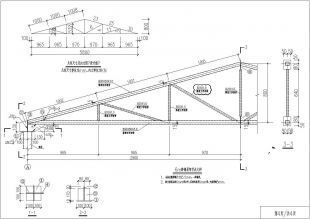

- 屋面为方管钢屋架、总共220榀屋架,建筑物耐火等级二级,抗震设防烈度为[具体度数未提及]度,建筑物耐久年限为50年。梯形钢屋架设计参数:钢屋架跨度30m,双坡屋面。檐高16.m,脊高(峰)2.85m,材料为Q235 - B钢焊接制造,2.1榀,总重共计42t/20。屋面板:0.9块,单块尺寸为1500x6000。天沟板:0.4块,单块尺寸为600x6000 。
- 编制目的
- 用以指导工程施工与管理,确保优质、高效、安全、文明地完成该工程的建设任务 。
二、编制依据
- 《建筑工程施工质量验收统一标准》(GB50300 - 2001) 。
- 《钢结构工程施工质量验收规范》GB50205 - 2001) 。
- 《轻型屋面梯形钢屋架(圆钢管、方钢管)》(06SG515 - 1) 。
- 《建筑钢结构焊接技术规程》(JGJ81 - 2002) 。
- 《冷弯薄壁型钢结构技术规范》GB50018 - 2002) 。
- 《碳钢焊条》(GB/T5117 - 95) 。
- 《建筑施工手册》(第四版,建工出版社) 。
- 业主提供的施工蓝图 。
三、施工准备
- 技术准备
- 组织有关工程管理和技术人员熟悉设计图纸 。
- 根据施工图纸及设备和技术条件,提出材料计划 。
- 在钢屋架工程施工前,应对各工序的施工人员进行必要的岗位培训,并对其进行技术、质量、安全交底,预防发生安全和质量事故 。
- 材料准备
- 钢结构工程所使用的材料应有质量证明书,符合标准后方可使用 。
- 钢材进场前由质安部门对其表面状态(锈、麻坑等缺陷)按规范标准严格把关,凡超标者不得投入使用 。
- 焊材在使用前按规范进行烘焙处理 。
- 机械设备准备
- 对钢结构工程所使用的机械和辅助设备的性能进行检验,保证施工过程中各种设备的工作状态良好,使用功能齐全 。
- 准备好必须的施工机具,且运行良好 。
- 构件准备
- 钢屋架制作好后应按安装顺序堆放在支撑上。所垫支撑应有足够的支承面,应防止支点下沉及过重、过高堆积 。
- 各构件在吊装前应认真检查,并对各部位尺寸进行核对。钢构件应完成防腐工作 。
- 现场吊装前,应在柱顶埋件上弹好十字线,同时将标高控制点设置好。现场场地应平整夯实,没有积水,并且要预留车道 。
四、主要工序及施工方法
- 钢屋架的制作
- 材质控制
- 钢屋架支座连接用锚栓为M24,所采用的连接螺栓为大六角高强度螺栓。安装定位螺栓采用M16,材质级别为Q235 - B。向正规生产厂家订购钢材、焊材。而且必须具备原始材质证明(物理性能、化学成份)及出厂合格证 。
- 钢材进场后按规定检查合格后才能投入使用 。
- 工艺过程:加工准备及下料
- 用10厚钢板做一个45m的钢屋架制作平台,平台钢板表面不得有焊瘤和污物。加工场地布置见图放样:所有钢构件在制作前均1:1放施工大样,复核无误后方可下料。特别注意各部件之间的连接点、连接方式和尺寸是否一一对应 。
- 钢材矫正:钢材下料前必须先进行矫正,矫正后的偏差值不应超过规范规定的允许偏差值,以保证下料的质量。钢屋架下料前应先除锈,刷底漆两遍。下料应写明工号、构件编号、规格,同时标注上孔直径、工作线、弯曲线等各种加工符号 。
- 零件加工
- 切割:氧气切割前钢材切割区域内的铁锈、污物应清理干净。切割后断口边缘熔瘤、飞溅物应清除。剪切面不得有裂纹及大于1mm的缺楞,并应清除毛刺 。
- 焊接:上、下弦型钢需接长时,先焊接头并矫直。小装配:屋架端部基座预先拼焊组成部件,经矫正后再拼装到屋架上。部件焊接时为防止变形,宜采用成对背靠背,用夹具夹紧再进行焊接 。
- 装配:将实样放在装配台上,按照施工图及工艺要求起拱并预留焊接收缩量。装配平台应具有一定的刚度,不得发生变形,影响装配精度。把上、下弦垫板及节点连接板放在实样上,对号入座,然后将上、下弦放在连接板上,使其紧靠定位圆钢。在半片屋架模胎上放垫板、连接板及基座板。基座板、中间竖杆应用带孔的定位板用螺栓固定,以保证构件尺寸的准确。将模胎上已点焊好的半片屋架翻转180°,即可将另一面上、下弦和系杆放在连接板和垫板上,使型钢背对齐用夹具夹紧,进行定位点焊,点焊完毕整榀屋架总装配即完成,其余屋架的装配均按上述顺序重复进行 。
- 钢屋架焊接:详见后续专门的钢屋架焊接章节(如果有进一步详细内容的话)。
- 材质控制
- 钢屋架的吊装
- 在吊装前要对钢屋架的尺寸、重量等进行精确计算,选择合适的吊装设备,如起重机的型号和起吊能力要满足钢屋架的吊装要求。
- 确定合理的吊装顺序,一般应按照先低后高、先中间后两边等原则进行吊装,以确保结构的稳定性。

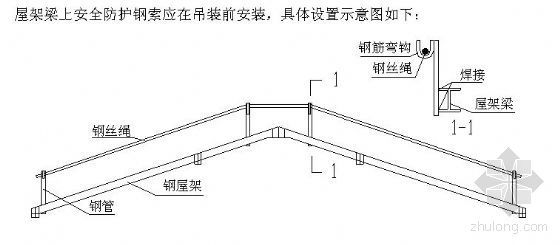

- 在吊装过程中,要对钢屋架进行有效的保护,防止其与其他物体发生碰撞造成变形或损坏。同时,要设置专人指挥吊装作业,确保吊装操作的安全和准确。
- 钢屋架的涂装
- 在钢屋架制作完成后,要进行表面处理,如除锈等工作,确保表面清洁、干燥。
- 根据设计要求选择合适的涂料,涂料的质量要符合相关标准。在涂装过程中,要注意涂装的厚度、均匀性等要求,一般需要进行多道涂装,每道涂装之间要保证足够的干燥时间。
五、质量控制
- 建立质量管理体系,明确各部门和人员的质量职责,确保施工过程中的质量控制。
- 对原材料进行严格的质量检验,不合格的原材料坚决不得使用。
- 在施工过程中,对各工序进行质量检查,如钢屋架制作过程中的下料、焊接、装配等工序,发现质量问题及时整改。
- 对钢屋架的吊装质量进行控制,确保钢屋架安装位置准确、结构稳定。
- 涂装质量要符合设计要求,包括
