砖混房屋加固施工方案怎么写范文大全(砖混房屋加固施工方案范文)
# 砖混房屋加固施工方案范文,,## 一、项目背景与目标,,本方案旨在对位于城市中心区域的一栋历史建筑进行加固改造,该建筑建于上世纪80年代,因年久失修导致结构安全隐患。加固的主要目标是提升建筑的安全性能和延长其使用寿命,确保居民的生命财产安全,并满足现行的建筑抗震标准。,,## 二、工程概况,,1. **建筑物位置**:市中心商业区,紧邻主要交通干线。,2. **建筑类型**:砖混结构,占地面积约1000平方米,建筑面积约500平方米。,3. **现状评估**:基础承载力不足,墙体裂缝明显,屋顶渗漏严重。,,## 三、加固措施,,### 1. 地基加固,- **方法**:使用CFG(水泥粉煤灰碎石)灌注桩,增强基础承载能力。,- **预期效果**:提高基础的抗压强度,确保建筑稳定性。,,### 2. 墙体加固,- **方法**:采用钢筋网喷射混凝土技术,对墙体裂缝进行封闭和补强。,- **预期效果**:有效控制和减少墙体裂缝发展,提高墙体的整体性和耐久性。,,### 3. 屋面防水处理,- **方法**:更换屋顶防水层,使用高性能防水材料,如聚氨酯涂料。,- **预期效果**:彻底解决屋顶渗漏问题,延长屋面使用寿命。,,### 4. 结构加固,- **方法**:对承重墙进行局部或整体加固,使用碳纤维布增强。,- **预期效果**:提高建筑的抗震性能,确保在地震等自然灾害中的安全性。,,## 四、施工计划,,### 1. 施工准备,- **时间**:XXXX年XX月XX日至XXXX年XX月XX日。,- **任务**:完成施工现场清理,搭建临时设施,准备施工机械和材料。,,### 2. 施工阶段,- **阶段一**:地基加固和墙体加固。预计工期为X个月。,- **阶段二**:屋面防水处理。预计工期为X个月。,- **阶段三**:结构加固。预计工期为X个月。,,### 3. 质量检验与验收,- **时间**
以下是一份砖混房屋加固施工方案的范文:
砖混房屋加固施工方案
一、工程概述
- 房屋基本情况
- 砖混房屋位于[具体地点],建造于[建造年份],建筑面积为[X]平方米。房屋结构形式为砖混结构,层数为[X]层。
- 经过检测评估,发现房屋存在[列举一些如墙体裂缝、基础沉降等具体问题]等结构问题,需要进行加固处理以提高房屋的安全性和耐久性。
- 加固目的
- 提高房屋的整体结构强度,增强抗震能力,解决墙体裂缝、基础不均匀沉降等问题,确保房屋能够安全使用。
二、加固依据
- 现行的国家和地方建筑结构加固相关规范标准,如《建筑结构加固工程施工质量验收规范》等。
- 房屋的原结构设计图纸(如果有)以及检测鉴定报告,报告中明确指出房屋结构存在的问题及相应的加固建议。

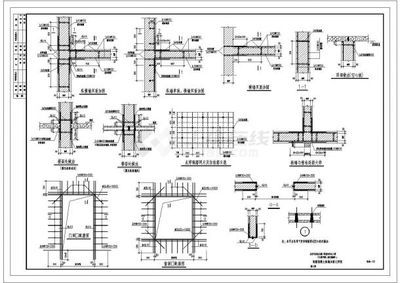

三、加固方法选择

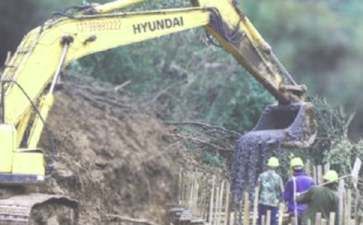

- 地基基础加固
- 基础补强注浆法
- 适用情况:当基础存在局部缺陷或承载力略有不足时采用。
- 施工步骤:
- 确定注浆孔位置,一般按照一定的间距在基础周边钻孔,孔深根据基础情况而定,参考相关规范和经验,通常深入基础底面以下[X]米。
- 清理注浆孔,确保孔内无杂物。
- 配置注浆液,采用合适的水泥浆或化学浆液,严格按照配比要求进行搅拌。
- 采用注浆设备将注浆液缓慢注入孔内,控制注浆压力在[X]MPa左右,直至注浆饱满。
- 加大基础底面积法
- 适用情况:基础承载力不足,需要提高基础承载能力时。
- 施工步骤:
- 先将基础周边的土进行开挖,开挖深度至基础底面以下[X]厘米,宽度超出原基础每边[X]厘米。
- 对原基础表面进行清理、凿毛处理,以增强新旧混凝土的粘结力。
- 绑扎钢筋,按照设计要求在扩大的基础范围内布置钢筋网。
- 支设模板,模板应牢固且密封良好,防止混凝土漏浆。
- 浇筑混凝土,采用与原基础强度等级相同或更高的混凝土进行浇筑,振捣密实,养护时间不少于[X]天。
- 基础补强注浆法
- 墙体加固
- 砂浆面层法
- 适用情况:墙体表面存在轻微破损、风化等情况。
- 施工步骤:
- 对墙体表面进行清理,去除灰尘、松散的砂浆等。
- 用水泥砂浆对墙体表面进行修补,填补孔洞和不平整处。
- 按照设计要求的厚度涂抹水泥砂浆面层,一般厚度为[X]厘米,分[X]次涂抹,每次涂抹后应进行适当的养护。

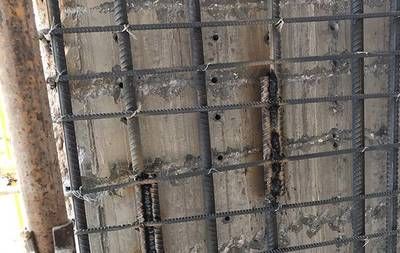

- 钢筋网砂浆面层法
- 适用情况:墙体需要增强整体性和承载能力时。
- 施工步骤:
- 墙体表面处理同砂浆面层法中的清理步骤。
- 在墙体上钻孔,植入拉结筋,拉结筋的间距和规格按照设计要求确定。
- 绑扎钢筋网,钢筋网应紧贴墙体表面,与拉结筋牢固连接。
- 涂抹水泥砂浆面层,厚度一般为[X]厘米左右,在涂抹过程中确保钢筋网被完全包裹。
- 砂浆面层法
- 混凝土楼(屋面)板加固

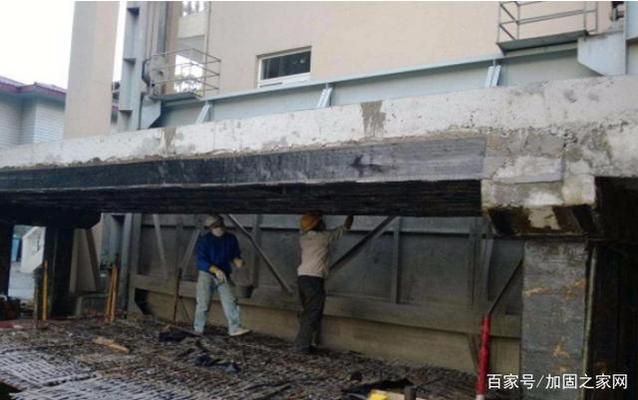

- 粘钢加固法
- 适用情况:楼板受拉区强度不足。
- 施工步骤:
- 对楼板表面进行打磨处理,去除表面的浮浆、油污等,使表面平整、干燥。
- 根据设计要求裁剪钢板,钢板的厚度和尺寸应符合加固计算要求。
- 配制粘钢胶,按照胶的说明书要求的比例进行配制。
- 将粘钢胶均匀涂抹在钢板和楼板粘贴面上,然后将钢板粘贴到楼板受拉区指定位置,采用夹具固定,在胶固化期间保持钢板的稳定,固化时间根据粘钢胶的性能确定。
- 粘钢加固法

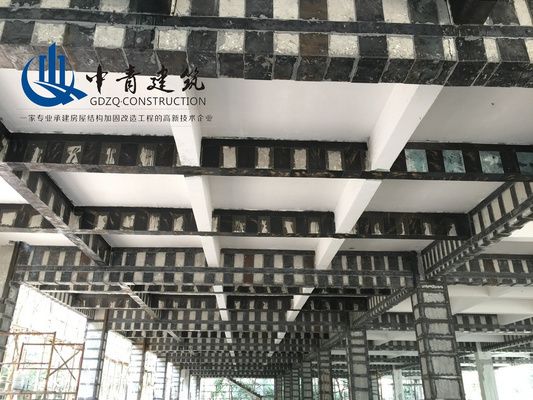

- 混凝土梁加固
- 正截面加筋法加固
- 适用情况:梁的正截面承载能力不足。
- 施工步骤:
- 对梁的表面进行清理,露出混凝土的坚实表面。
- 在梁的受拉区按照设计要求钻孔,植入钢筋,钢筋的植入深度和锚固长度应满足设计要求。
- 对植入的钢筋进行绑扎或焊接,形成新的钢筋骨架。
- 支设模板,浇筑混凝土,混凝土的强度等级应高于原梁混凝土强度等级,振捣密实并养护。
- 正截面加筋法加固
四、施工前准备
- 技术准备
- 组织施工人员熟悉施工图纸、加固方案以及相关规范标准,进行技术交底。
- 编制施工预算,确定施工所需的材料、设备、劳动力等资源。
- 材料准备
- 根据加固方法的需求,采购合格的建筑材料,如水泥、砂、石、钢材、粘钢胶等。材料应具有质量合格证明文件,并且按照规范要求进行抽样检验。
- 对进场材料进行分类存放,做好防潮、防雨等保护措施。
- 设备准备
- 准备施工所需的机械设备,如钻孔机、注浆设备、电焊机、振捣器等,对设备进行调试和维护,确保设备性能良好。
- 现场准备
- 清理施工现场,拆除或迁移影响施工的障碍物。
- 按照施工平面布置图设置材料堆放区、机械设备停放区等,设置临时施工用电、用水线路。
五、施工进度计划
- 制定详细的施工进度计划,以横道图或网络图的形式表示。
- 明确各加固分项工程的开始时间、持续时间和完成时间,例如地基基础加固预计从[开始日期1]开始,到[完成日期1]结束;墙体加固从[开始日期2]开始,到[完成日期2]结束等。
- 考虑到可能影响施工进度的因素,如天气、节假日等,预留一定的机动时间。
六、施工质量控制
- 质量管理体系
- 建立以项目经理为第一责任人的质量管理体系,设置质量管理人员,明确各岗位的质量职责。
- 质量控制措施
- 原材料质量控制:对进场的原材料进行严格的检验和验收,不合格的材料坚决不得使用。
- 施工过程质量控制:
- 在地基基础加固过程中,严格控制注浆压力、钻孔深度等参数;在墙体加固时,保证钢筋网的间距、拉结筋的植入深度等符合设计要求。
- 对每一道工序进行质量检查,实行自检、互检和专检制度,上一道工序不合格不得进行下一道工序施工。
- 成品保护:在施工过程中,对已完成的加固部分采取保护措施,防止受到损坏。
七、施工安全措施
- 建立健全安全管理制度,对施工人员进行安全教育培训,提高施工人员的安全意识。
- 在施工现场设置明显的安全警示标志,如在基础开挖处设置围挡和警示标识。
- 对施工机械设备进行定期检查和维护,确保设备的安全运行,如电焊机应做好接地保护,防止触电事故。
- 在高处作业(如墙体加固时的高处操作)时,施工人员应系好安全带,设置安全防护网等。
八、环境保护措施
- 控制施工噪声,合理安排施工时间,避免在居民休息时间进行高噪声作业,如确需进行,应采取降噪措施。
- 做好施工扬尘控制,对施工现场的道路进行硬化,对裸露的土方、砂石等材料进行覆盖,定期对施工现场进行洒水降尘。
- 对施工过程中产生的建筑垃圾进行分类收集、存放,及时清运到指定的垃圾处理场,避免对环境造成污染。
