空心楼板施工方案怎么写的

空心楼板施工方案是一份详尽的文件,它详细描述了如何建造空心楼板。以下是一份可能的摘要:,,本施工方案主要介绍了空心楼板的施工方法。我们需要准备材料,包括混凝土、钢筋和模板等。我们进行基础施工,包括地基处理和基础浇筑。我们进行钢筋绑扎和模板安装。在混凝土浇筑过程中,我们需要控制混凝土的浇筑速度和浇筑高度,以确保混凝土的均匀性和密实性。我们进行养护和拆模工作。在整个施工过程中,我们需要注意安全和质量,确保施工顺利进行。
空心楼板施工方案怎么写的

以下是一份空心楼板施工方案的撰写要点:

一、工程概况

  1. 工程基本信息
    • 介绍工程名称、地点、建筑规模等基本情况。例如:本工程位于[具体地点],总建筑面积为[X]平方米,是[具体功能的建筑,如住宅、办公楼等]。
  2. 空心楼板相关情况
    • 说明空心楼板的结构形式,如采用现浇后张有粘结预应力空心管楼板结构等。引用:像在广东省委新一号楼二 - 六层采用现浇后张有粘结预应力空心管楼板结构,板跨最大约为28m,空心板厚度700 - 750mm,空心管采用高强薄壁型,直径有φ490、φ540、φ250mm等。
    • 提及空心楼板在整个建筑结构中的位置和作用。

二、编制依据

  1. 设计文件
    • 施工设计图纸及相关设计变更文件是施工的基本依据,要确保施工按照设计要求进行。
  2. 规范标准
    • 包括《混凝土结构工程施工及验收规范》(GB50204 - 2002)等国家及地方相关规范标准。引用:在预应力空心楼板工程施工中,就需要依据《混凝土结构工程施工及验收规范》(GB50204 - 2002)等众多规范,如《预应力筋用锚具夹具和连接器应用技术规程》(JGJ85 - 92)、《预应力混凝土用钢绞线》(GB/T5224 - 1995)等。
    • 建筑施工计算手册等相关技术资料也可作为编制依据。

三、施工目标

  1. 质量目标
    • 明确施工质量要达到的标准,例如:严格依照施工图、国家及省、市相关规范及标准进行施工,保证空心楼板施工质量一次性验收达到优异。引用:如某预应力空心楼板工程的质量目标为严格依照相关要求施工,确保预应力施工质量一次性验收达到优异。
  2. 工期目标
    • 根据整体工程进度要求,确定空心楼板施工的工期安排。如空心楼板施工需严格按整体工程施工进度组织施工,保证主体工程的施工工期。
  3. 安全目标
    • 制定安全管理目标,如严格遵守各项施工安全管理制度,在施工过程中以预防为主,加强安全教育,将事故消灭在萌芽状态,保证施工中不发生任何安全事故。
  4. 文明施工目标
    • 例如遵守文明施工的各项规定,保证达到企业对文明施工的要求标准。

四、施工工艺流程

  1. 预处理阶段
    • 施工前对施工场地进行清理和平整,检查土质情况、地基承载力等,并进行必要的加固处理。引用:湘潭市空心楼板施工在预处理时,会清理施工现场确保场地平整,检查土质和地基承载力情况,必要时进行加固处理如打桩等。
  2. 空心板布置阶段
    • 根据设计图纸要求,在楼板上进行标线和标高,确定板块的位置和安装顺序,并按照预定的间距和间隔搭设支模。
  3. 钢筋加工与布置阶段
    • 根据楼板设计要求,在空心板上进行钢筋加工,包括剪切、弯曲和焊接等,将钢筋根据构造要求准确、牢固地布置在板块中。

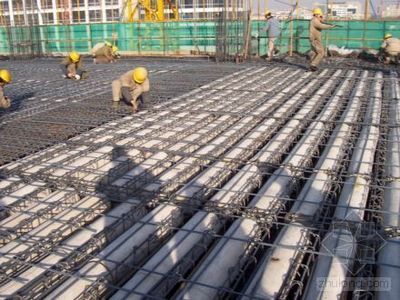

  4. 混凝土浇筑阶段
    • 按照设计要求准备好混凝土,并进行输送、均匀浇注至空心楼板内,确保充分填充空间,避免出现空洞和裂缝。
  5. 震实与养护阶段
    • 采用振捣器对混凝土进行震实,确保其密实性和强度,然后进行适当的养护,保证混凝土的早期强度和稳定性。
  6. 封闭和安全验收阶段
    • 在混凝土浇筑完成后,进行封闭和安全验收工作,检查楼板的平整度、均匀度以及钢筋的焊接情况,确保施工质量。

五、施工步骤

  1. 场地准备
    • 详细说明场地清理的范围和要求,如清除杂物、平整场地等。
    • 对地基承载力检测的方法和标准进行阐述,如果地基承载力不满足要求,应说明采取的加固措施,如采用何种桩型进行加固等。
  2. 钢筋工程
    • 钢筋加工
      • 包括钢筋的调直、切断、弯曲等操作的具体要求和允许偏差。
      • 对加工设备的选择和使用要求进行说明。
    • 钢筋布置
      • 按照设计要求的钢筋间距、位置进行布置,对于特殊部位(如梁柱节点等)的钢筋布置要重点说明。
      • 说明钢筋的连接方式(如绑扎、焊接、机械连接等)及其质量要求。
  3. 模板工程
    • 模板选型
      • 根据空心楼板的结构特点选择合适的模板材料,如木模板、钢模板等,并说明选择的理由。
    • 模板安装
      • 模板的安装顺序、支撑体系的设置要求,如支撑间距、垂直度等要求。
      • 对于有起拱要求的楼板(如起拱量为25mm,以板中心为基点等情况),说明起拱的操作方法和控制标准。
    • 模板拆除
      • 明确模板拆除的条件,如混凝土强度达到设计强度的多少比例等。
      • 说明模板拆除的顺序,以避免对已成型结构造成破坏。
  4. 混凝土工程
    • 混凝土配合比设计
      • 根据设计要求的混凝土强度等级、耐久性等要求,确定混凝土的配合比。
      • 对原材料(水泥、砂、石、外加剂等)的质量要求进行说明。
    • 混凝土浇筑
      • 浇筑顺序、分层厚度等要求,如从一端向另一端分层浇筑,每层厚度不超过[X]mm等。
      • 对混凝土振捣的方法(如采用插入式振捣器或平板振捣器等)和振捣时间、振捣间距等要求进行说明。
    • 混凝土养护
      • 养护方法(如浇水养护、覆盖养护等)及其持续时间。
      • 养护期间的注意事项,如保持混凝土表面湿润等。

六、施工注意事项

  1. 受力分析与支架拆除
    • 对于有预应力的空心楼板,要进行施工受力分析。如在某工程中,空心楼板施工时,以750mm空心板折算实心板,板厚约300mm,根据施工组织设计计算脚手架施工时荷载产生的轴心压力等情况,合理安排支架拆除顺序。引用:某工程中,15.7m标高楼板张拉完成,20.875m标高楼板浇筑完砼5天后可拆掉8.1m楼板下支架等支架拆除顺序的安排就是基于受力分析得出的。
    • 在非预应力空心楼板施工中,也要考虑楼板自重、施工荷载等对支撑体系的影响,合理确定拆除时间。
  2. 后浇板施工
    • 如果存在后浇板,要注意后浇板与空心楼板之间的施工顺序和时间间隔。如为了避免后浇板与预应力板之间出现裂缝,后浇板砼要等到预应力砼板张拉完成一个月后才浇注。
  3. 钢筋与管道干扰处理
    • 在绑扎钢筋时要特别注意与空心管或预应力管道的关系。如在绑扎板肋及边梁箍筋时,要注意箍筋间距的摆放,在垂直板肋或边梁方向要摆放均匀,以保证预应力管道沿梁纵向呈直线,避免相互干扰。

七、质量控制措施

  1. 原材料质量控制
    • 对进入施工现场的钢材、水泥、砂、石、外加剂等原材料进行严格的检验和验收,确保其质量符合设计和规范要求。
    • 建立原材料台账,记录原材料的来源、规格、数量、检验情况等信息。
  2. 施工过程质量控制
    • 设立质量控制点,如钢筋加工与安装、模板安装、混凝土浇筑等关键工序,进行重点监控。
    • 加强质量检查,包括自检、互检、专检等,对发现的质量问题及时整改。
    • 按照规范要求进行混凝土试块制作、养护和送检,以检验混凝土的强度是否满足设计要求。

八、安全措施

  1. 安全教育培训
    • 对所有施工人员进行安全教育培训,使其熟悉施工安全操作规程,提高安全意识。
  2. 安全防护设施设置
    • 在施工现场设置必要的安全防护设施,如安全帽、安全带、安全网、防护栏杆等。
  3. 安全检查与隐患排查
    • 定期进行安全检查,及时排查安全隐患,并对发现的隐患及时整改。

九、环境保护与文明施工

  1. 环境保护措施
    • 采取措施减少施工噪声、粉尘、废水等对周围环境的污染,如设置
空心楼板施工方案怎么写的空心楼板施工方案怎么写的空心楼板施工方案怎么写的空心楼板施工方案怎么写的

空心楼板施工质量控制要点

预应力空心楼板施工流程详解

空心楼板施工安全措施指南

空心楼板施工常见问题及解决方案
