预制钢筋混凝土空心楼板施工工艺流程
预制钢筋混凝土空心楼板施工工艺流程主要包括以下几个步骤:,,1. 设计阶段:根据建筑需求和结构特点,进行楼板的设计方案,包括楼板的尺寸、形状、钢筋布置等。,,2. 制作阶段:根据设计图纸,制作钢筋混凝土预制构件,包括钢筋的绑扎、模板的搭建、混凝土的浇筑等。,,3. 养护阶段:将预制好的构件放置在适当的环境中进行养护,确保混凝土达到设计强度,防止裂缝的产生。,,4. 运输阶段:将养护好的预制构件运输到施工现场,进行安装。,,5. 安装阶段:将预制构件按照设计要求进行吊装、定位、固定,形成楼板。,,6. 检查验收:对安装好的楼板进行检查验收,确保其符合设计要求和质量标准。,,7. 使用阶段:楼板投入使用后,需要进行定期的维护和保养,确保其安全、稳定地使用。
预制钢筋混凝土空心楼板施工工艺流程
预制钢筋混凝土空心楼板的施工工艺流程可以分为以下几个主要步骤:
1. 台座设计与制作
- 设计并制作预制台座,确保其具有足够的强度和稳定性。
2. 安装底模
- 在预制台座上安装底模,底模通常采用钢模板或木模板。
3. 模板设计与制作
- 设计并制作侧模和封头板,侧模可以采用整片式钢模板或定型钢模板拼制。
4. 绑扎钢筋
- 按照设计图纸绑扎钢筋网,超过12米的钢筋需要采取搭接的方法绑扎,搭接长度为35d。
5. 安装波纹管和锚垫板
- 安装波纹管和锚垫板,确保其位置准确。

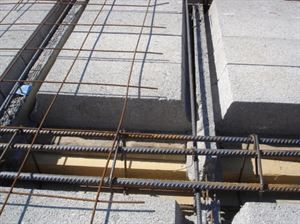

6. 安装芯模
- 在钢筋网架内安装芯模,芯模用于形成空心部分。
7. 安装外模
- 安装外模,确保模板的密封性和稳定性。

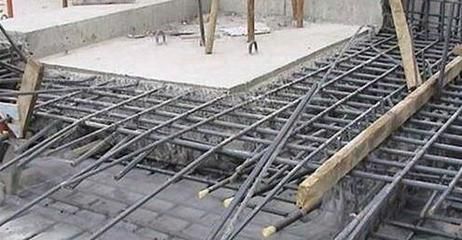

8. 灌注混凝土
- 采用C30混凝土,由砼搅拌机拌制,手推车运输到现场浇筑。使用D40插入式振捣棒振捣密实,人工抹面。
9. 制作混凝土试件
- 在灌注混凝土过程中,制作混凝土试件,用于检测混凝土的强度。
10. 养护
- 混凝土浇注完成后,进行洒淡水潮湿养护14天。
11. 拆除模板
- 混凝土达到一定强度后,拆除模板。
12. 清理孔道
- 清理孔道,确保孔道畅通无阻。
13. 制备预应力束
- 制备钢绞线束,用于预应力张拉。
14. 预应力张拉
- 使用张拉机具进行预应力张拉,确保预应力的均匀分布。
15. 孔道压浆
- 压注水泥浆,确保孔道内的空隙被填满,防止腐蚀。
16. 封端
- 混凝土封端并进行养护,确保封端部分的强度。
17. 起吊与存放
- 使用吊机将预制空心楼板吊起并存放在指定位置。
18. 现场安装
- 将预制的空心楼板运输到施工现场,吊装拼合装配,通过连接构件与柱进行连接,相邻预制空心楼板模块相互搭接。
19. 灌注上层混凝土
- 在第一层的混凝土层上灌注混凝土,固化后形成第二层的混凝土层,第二层的混凝土层包裹上层钢筋网并填充相邻预制空心楼板模块之间的间隙。
通过以上步骤,可以确保预制钢筋混凝土空心楼板的施工质量和效率。
