砖混墙体加固方案怎么写范文(砖混墙体加固方案)

砖混墙体加固方案是确保建筑物安全、稳定的关键措施。本方案旨在通过对现有砖混墙体进行加固,提高其承载能力和抗震性能,以满足建筑规范和设计要求。,,1. 现场勘查与评估:对需要加固的砖混墙体进行全面的现场勘查,了解墙体的结构形式、材料组成、裂缝分布等情况,评估墙体的实际承载能力和稳定性。,2. 设计方案制定:根据现场勘查结果,结合建筑功能和使用需求,制定具体的砖混墙体加固方案。方案应包括加固目的、加固范围、加固方法、施工技术要求等内容。,3. 材料选择与准备:根据设计方案的要求,选择合适的加固材料,如碳纤维布、钢筋网、膨胀螺栓等,并进行材料的采购、运输和储存。,4. 施工前的准备:对施工人员进行技术交底,明确施工流程和注意事项;准备好施工工具、设备和安全防护设施;做好施工现场的准备工作,确保施工顺利进行。,5. 施工过程控制:严格按照设计方案和施工技术要求进行施工,确保加固质量。加强现场监控和管理,及时处理施工过程中出现的问题。,6. 验收与维护:完成加固工作后,对墙体进行验收,确保达到预期的加固效果。制定维护计划,定期检查墙体的运行状况,确保其长期稳定使用。
砖混墙体加固方案怎么写范文(砖混墙体加固方案)

以下是一个砖混墙体加固方案范文:

砖混墙体加固方案

一、工程概述

  1. 建筑现状
    • 本砖混建筑建成于[具体年份],经过多年使用,墙体出现了不同程度的损坏,如墙体裂缝、部分墙体倾斜等问题。墙体厚度为[X]毫米,主要采用普通黏土砖砌筑。
    • 建筑整体结构受到一定影响,为保障建筑的安全性和继续使用的功能需求,需要对砖混墙体进行加固。
  2. 加固目标
    • 提高墙体的承载能力,使其能够承受预期的荷载,包括建筑物自重、活荷载等。
    • 修复墙体裂缝,增强墙体的整体性和稳定性,防止墙体进一步变形和破坏。

二、加固方案选择依据

  1. 墙体状况评估
    • 通过对墙体的实地勘查,测量墙体裂缝的宽度、长度和深度,分析墙体倾斜度等参数,确定墙体损坏的严重程度。根据勘查结果,选择合适的加固方法。例如,对于裂缝较窄且墙体整体结构尚好的部分,可采用压力灌浆法;对于墙体承载能力明显不足的部分,考虑采用增大截面加固法或外包钢加固法等。
  2. 建筑使用要求
    • 考虑到建筑后续的使用功能,如是否需要增加楼层、改变使用空间布局等。如果有增加楼层的计划,加固方案需要满足更高的承载能力要求。如果仅是维持现有使用功能并修复墙体,加固方案可以侧重于裂缝修复和局部加固。

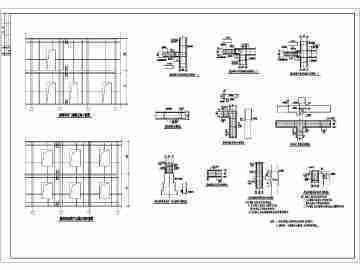

三、具体加固方案

(一)压力灌浆加固法

  1. 施工流程
    • 钻孔:在墙体裂缝两侧,按照一定的间距(如每隔[X]厘米)钻孔,钻孔直径为[X]毫米,钻孔深度根据墙体厚度确定,一般为墙体厚度的[X]%。钻孔要确保垂直于墙面,且孔内清洁无杂物。引用[2]中的相关内容,混凝土灌浆加固需要在墙体裂缝处或空鼻孔内注入高强度混凝土浆料,钻孔是为了后续灌浆做准备。
    • 清洗钻孔:采用高压空气或清水对钻孔进行清洗,确保孔内无灰尘、碎屑等杂质。
    • 埋设灌浆嘴:将灌浆嘴牢固地安装在钻孔内,确保密封良好,防止灌浆过程中浆液泄漏。
    • 配置灌浆材料:选用合适的灌浆材料,如高强度水泥浆或专用的灌浆剂。按照材料说明书的要求准确配比,保证灌浆材料的性能。
    • 压力灌浆:使用灌浆泵将灌浆材料缓慢注入钻孔,压力控制在[X]兆帕以内,根据墙体裂缝的吸收情况和灌浆嘴的出浆情况调整灌浆速度。当相邻灌浆嘴出浆时,停止该灌浆嘴的灌浆,依次对其他灌浆嘴进行灌浆,直至所有裂缝都被灌浆材料填满。
    • 封孔处理:灌浆完成后,及时将灌浆嘴拆除,并用水泥砂浆将钻孔封堵严密。
  2. 质量控制要点
    • 灌浆材料的质量必须符合设计要求,要有相应的质量检测报告。
    • 灌浆压力要严格控制,避免压力过大导致墙体局部破坏或压力过小造成灌浆不饱满。
    • 灌浆过程中要随时观察墙体表面情况,如发现墙体有异常变形或漏浆现象,应立即停止灌浆并采取相应措施。

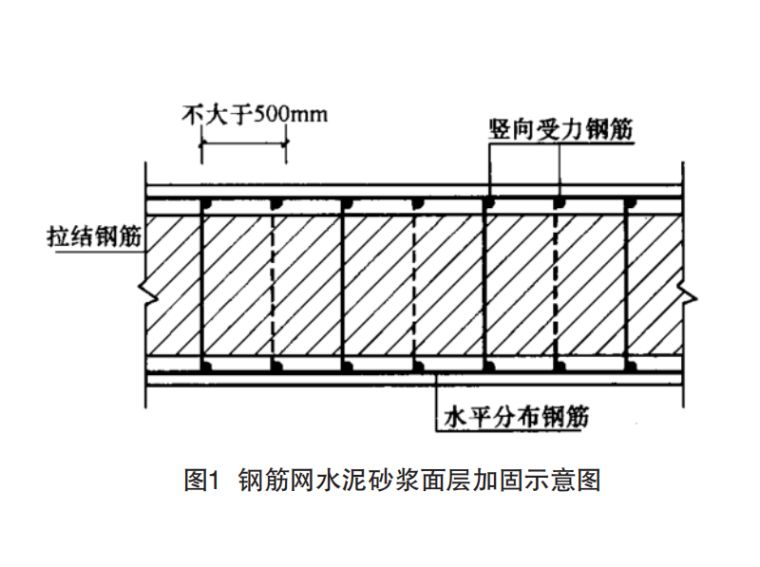

(二)增大截面加固法

  1. 施工流程
    • 墙面处理:将需要加固的墙体表面抹灰层铲除干净,露出砖体表面,对砖体表面进行清洗,去除灰尘、油污等杂质。
    • 钢筋布置:在墙体两侧按照设计要求绑扎钢筋网,钢筋的直径、间距和锚固长度要符合设计规定。一般采用直径为[X]毫米的钢筋,水平和垂直间距为[X]厘米,钢筋的锚固长度不小于[X]厘米。
    • 模板安装:在墙体两侧安装模板,模板要牢固、密封,防止浇筑混凝土时出现漏浆现象。模板与墙体之间要预留一定的空隙,以保证混凝土的浇筑厚度。
    • 混凝土浇筑:采用细石混凝土进行浇筑,混凝土的强度等级要达到设计要求(如C[X])。在浇筑过程中,要使用振捣棒进行振捣,确保混凝土密实,但要避免振捣过度导致模板变形。
    • 养护:混凝土浇筑完成后,要及时进行养护。在常温下,可采用覆盖湿麻袋或塑料薄膜的方式养护,养护时间不少于[X]天。
  2. 质量控制要点
    • 钢筋的质量和规格必须符合设计要求,钢筋的绑扎要牢固,不得有松动现象。
    • 模板的安装要平整、严密,支撑要牢固,防止在混凝土浇筑过程中发生变形或位移。
    • 混凝土的配合比要准确,原材料的质量要合格,浇筑过程中要严格控制混凝土的浇筑高度和振捣情况。

(三)外包钢加固法

  1. 施工流程
    • 墙体表面处理:对墙体表面进行打磨、清理,去除表面的疏松层和杂质,使墙体表面平整、干燥。
    • 钢构件制作:根据墙体的尺寸和加固要求,制作合适的钢构件,如角钢、钢板等。钢构件的规格、型号要符合设计要求,钢材的质量要有质量证明文件。
    • 钢构件安装:将制作好的钢构件用化学锚栓或膨胀螺栓固定在墙体表面,钢构件之间要焊接牢固,形成一个整体的加固框架。焊接质量要符合相关标准要求,焊缝要饱满、无缺陷。
    • 缝隙处理:在钢构件与墙体之间的缝隙内灌注结构胶,使钢构件与墙体能够共同受力。结构胶的灌注要饱满,不得有气泡或空隙。
  2. 质量控制要点
    • 钢构件的制作精度要高,尺寸偏差要在允许范围内。
    • 化学锚栓或膨胀螺栓的安装要牢固,其数量和间距要符合设计要求。
    • 结构胶的质量要合格,灌注结构胶时要按照操作规范进行,确保灌注质量。

四、施工安全措施

  1. 人员安全
    • 施工人员必须佩戴安全帽、安全带等个人防护用品。在高处作业时,要设置安全防护设施,如脚手架、安全网等。
    • 对施工人员进行安全教育和培训,使其熟悉施工过程中的安全风险和防范措施。
  2. 施工设备安全
    • 对施工设备如钻孔机、灌浆泵、电焊机等进行定期检查和维护,确保设备的正常运行。设备的操作要由经过培训的专业人员进行,严格按照操作规程操作。
  3. 现场安全管理
    • 在施工现场设置明显的安全警示标志,禁止无关人员进入施工区域。对施工现场的材料和设备进行合理堆放,保持现场通道畅通。

五、施工进度计划

  1. 总工期
    • 本砖混墙体加固工程总工期预计为[X]天,具体开工日期为[具体日期],竣工日期为[具体日期]。
  2. 各阶段工期安排
    • 准备阶段(第1 - [X]天):包括施工场地清理、材料和设备进场、施工人员组织等工作。
    • 压力灌浆加固阶段(第[X + 1] - [X]天):按照压力灌浆加固法的施工流程进行墙体裂缝灌浆加固。
    • 增大截面加固阶段(第[X + 1] - [X]天):对需要采用增大截面加固法的墙体部分进行施工。
    • 外包钢加固阶段(第[X + 1] - [X]天):实施外包钢加固法施工。
    • 收尾阶段(第[X + 1] - [X]天):包括拆除施工设备、清理施工现场、进行质量验收等工作。

六、质量验收标准

  1. 材料验收
    • 对进场的所有材料如钢筋、水泥、灌浆材料、钢材、结构胶等进行质量验收。材料必须有质量合格证明文件,按照相关标准进行抽样检测,检测结果必须符合设计要求。
  2. 施工过程验收
    • 在每个加固施工阶段完成后,进行隐蔽工程验收。如压力灌浆加固后的灌浆饱满度检查、增大截面加固中的钢筋绑扎和混凝土浇筑质量检查、外包钢加固的钢构件安装和结构胶灌注质量检查等。隐蔽工程验收合格后方可进行下一阶段施工。
  3. 最终验收
    • 加固工程完成后,按照国家和地方相关标准进行整体质量验收。墙体的承载能力、稳定性、裂缝修复情况等指标要满足设计要求,建筑物整体结构安全可靠。

七、环境保护措施

  1. 粉尘控制
    • 在墙体表面处理(如铲除抹灰层、打磨等)过程中,采用洒水降尘的方式,减少
砖混墙体加固方案怎么写范文(砖混墙体加固方案)砖混墙体加固方案怎么写范文(砖混墙体加固方案)砖混墙体加固方案怎么写范文(砖混墙体加固方案)砖混墙体加固方案怎么写范文(砖混墙体加固方案)

发表评论

快捷回复:表情:
AddoilApplauseBadlaughBombCoffeeFabulousFacepalmFecesFrownHeyhaInsidiousKeepFightingNoProbPigHeadShockedSinistersmileSlapSocialSweatTolaughWatermelonWittyWowYeahYellowdog
评论列表 (暂无评论,1人围观)

还没有评论,来说两句吧...

目录[+]
