屋面板安装方案怎么写(屋面板安装安全措施详解)

屋面板安装方案是确保建筑安全和美观的重要部分。以下是一份屋面板安装的详细方案,包括必要的安全措施:,,### 屋面板安装方案,,#### 1. 准备阶段,- **材料检查**:确保所有使用的板材、紧固件和工具符合标准要求。,- **现场勘查**:评估屋顶结构的稳定性和承载能力。,- **设计审查**:与结构工程师合作,确保设计方案的安全性。,,#### 2. 施工准备,- **人员培训**:对工人进行安全教育和技能培训。,- **安全设备**:准备必要的安全设备,如安全带、头盔、防护眼镜等。,,#### 3. 安装过程,- **板材定位**:根据设计图纸准确放置屋面板。,- **固定件安装**:使用适当的固定件将板材固定在屋顶上。,- **连接处理**:确保所有连接处牢固,无泄漏。,,#### 4. 安全措施,- **个人防护**:工人必须佩戴适当的个人防护装备。,- **高空作业**:使用脚手架或其他设备进行高空作业。,- **定期检查**:安装过程中定期检查工作区域的安全状况。,- **紧急预案**:制定紧急情况下的应对措施,如火灾、坠落等。,,#### 5. 质量检验,- **外观检查**:确保屋面板安装平整,无明显瑕疵。,- **功能测试**:进行防水、隔音等功能性测试。,,通过遵循上述步骤和安全措施,可以确保屋面板安装工作的顺利进行,并最大限度地减少安全风险。
屋面板安装方案怎么写(屋面板安装安全措施详解)

以下是一个屋面板安装方案的写作框架:

一、工程概况

  1. 建筑概述
    • 介绍建筑的类型、规模(如建筑面积、层数等)以及屋面板安装所在的具体位置。例如,如果是工业厂房,要说明厂房的生产类型及对屋面的特殊要求;如果是住宅,要提及住宅的户型分布对屋面的影响等。
  2. 屋面板相关参数
    • 屋面板的类型,如预应力屋面板、压型钢板等1$$$$2$$$$3
    • 屋面板的规格尺寸,包括长度、宽度、厚度等,这些参数对于安装工艺的选择和施工进度的安排有重要意义。
    • 屋面板的数量,明确需要安装的屋面板总量,这有助于合理安排材料运输和劳动力资源。

二、安装前准备

  1. 技术准备
    • 施工图纸审核
      • 组织技术人员对屋面板安装相关的施工图纸进行详细审核,确保图纸完整、准确,各专业之间无冲突。例如,检查屋面排水系统与屋面板安装的配合是否合理,电气设备、通风管道等在屋面上的预留孔洞与屋面板的关系是否明确1$$$$2$$$$3
    • 施工方案编制
      • 根据工程特点、屋面板类型及施工现场实际情况编制详细的屋面板安装方案,明确安装顺序、施工工艺、质量标准和安全措施等内容。
    • 技术交底
      • 对施工人员进行技术交底,使其熟悉屋面板的安装要求、工艺流程、质量控制要点以及安全注意事项等。
  2. 材料准备
    • 屋面板材料
      • 确保屋面板的质量符合设计要求和相关标准,检查其型号、规格、材质证明等文件。对于到场的屋面板要进行外观检查,如是否有变形、损坏、涂层剥落等问题22
    • 辅助材料
      • 准备好安装所需的辅助材料,如自攻钉、螺栓、密封胶条、保温材料(如果有)等。检查这些辅助材料的质量和数量是否满足施工需求。
  3. 设备与工具准备
    • 吊装设备
      • 根据屋面板的重量和吊装高度,选择合适的吊装设备,如汽车吊、塔吊等,并确保设备性能良好、操作安全可靠。检查吊装设备的起重量、起重臂长度、工作半径等参数是否满足工程要求22
    • 安装工具
      • 准备好安装屋面板所需的各种工具,如电动扳手、手动扳手、电钻、卷尺、水平仪等,并保证工具完好无损、精度满足施工要求。
  4. 现场准备
    • 场地清理
      • 清理屋面施工现场,移除杂物、障碍物等,确保施工场地平整、开阔,便于屋面板的堆放和吊装作业。
    • 测量放线
      • 在屋面结构上进行测量放线,确定屋面板的安装基准线,如屋脊线、檐口线、分格线等。放线要准确,偏差应控制在允许范围内1$$$$2$$$$3

三、安装工序与工艺

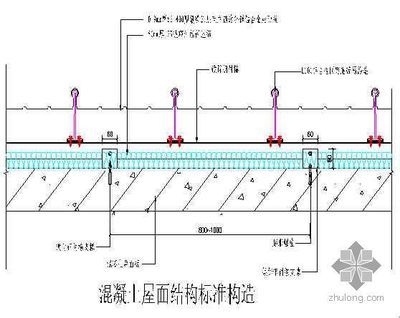

  1. 檩条安装(如果有)
    • 按照设计要求安装檩条,确保檩条的间距、垂直度、平整度等符合要求。檩条是屋面板的支撑结构,其安装质量直接影响屋面板的安装效果。在安装过程中要注意檩条的连接牢固性,可采用焊接、螺栓连接等方式11
  2. 屋面板吊运与就位

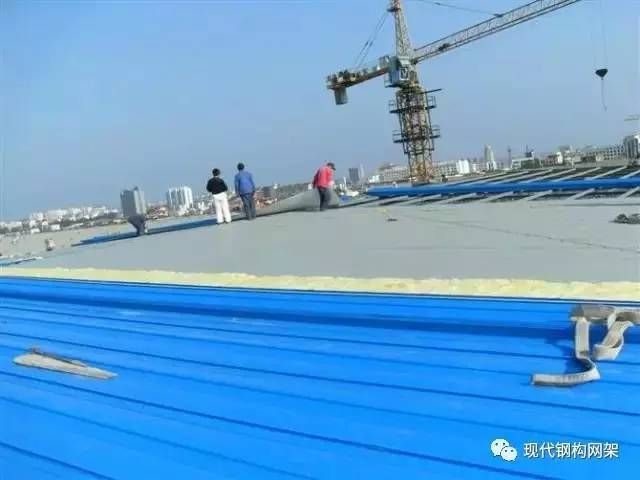

    • 吊运
      • 使用吊装设备将屋面板吊运至屋面作业面,吊运过程中要注意屋面板的稳定性,避免发生晃动、碰撞等情况。对于大型屋面板,可采用多点起吊的方式,确保吊运安全。
      • 根据现场情况合理安排吊运路线和吊运顺序,提高吊运效率。
    • 就位
      • 将吊运至屋面的屋面板按照放线位置进行初步就位,确保屋面板的位置准确,与相邻屋面板的搭接关系符合设计要求。在屋面板就位过程中,要注意保护屋面板的表面,避免划伤、磨损等22
  3. 屋面板固定
    • 采用合适的固定方式将屋面板固定在檩条或支撑结构上,如自攻钉固定、咬合固定、焊接固定等。
    • 自攻钉固定时,要注意自攻钉的间距、深度和拧紧力矩,保证固定牢固且不会损坏屋面板。如果是咬合固定,要确保咬合紧密,防止雨水渗漏11
    • 对于需要焊接固定的屋面板,要控制焊接质量,避免焊接变形和焊接缺陷对屋面板造成损坏。
  4. 板间连接与密封
    • 板间连接
      • 处理屋面板之间的连接部位,如采用搭接连接时,要保证搭接长度符合设计要求,且搭接处应平整、严密。对于有特殊连接要求的屋面板,如立边咬合连接,要按照相应的工艺要求进行操作。
    • 密封
      • 在屋面板的连接部位和可能出现渗漏的部位设置密封胶条或打密封胶,确保屋面的防水性能。密封胶条的安装要牢固、连续,密封胶的涂抹要均匀、饱满,无气泡、漏涂等现象。
  5. 特殊部位处理
    • 屋脊部位
      • 在屋脊处安装屋脊盖板,屋脊盖板的安装要与屋面板紧密贴合,保证屋脊处的防水和美观。可采用专用的屋脊密封材料进行密封处理。
    • 檐口部位
      • 檐口处的屋面板安装要注意与檐口结构的连接牢固性,同时要做好檐口的收边处理,如安装檐口板、滴水板等,防止雨水沿檐口渗漏。
    • 采光带、通风口等部位
      • 对于屋面上的采光带、通风口等部位,要按照设计要求进行特殊处理。在安装采光带时,要注意采光带与屋面板的密封和连接,确保采光效果和防水性能;安装通风口时,要保证通风口与屋面板的连接牢固,通风顺畅。

四、质量控制

  1. 质量标准
    • 依据相关国家标准、行业标准和设计要求,明确屋面板安装的质量标准,如屋面板的平整度、垂直度、板间缝隙宽度、防水性能等指标的具体要求。
  2. 质量检验方法
    • 采用合适的质量检验方法对屋面板安装质量进行检查,如外观检查、实测实量、淋水试验(用于检验屋面防水性能)等。
  3. 质量控制措施
    • 建立质量管理体系,设置质量控制点,加强施工过程中的质量控制。例如,在屋面板吊运、固定、密封等关键工序设置专人进行质量检查,发现问题及时整改;对原材料和构配件进行严格的质量检验,不合格产品不得用于工程中。

五、安全措施

  1. 安全管理制度
    • 建立健全安全管理制度,明确各级人员的安全职责,如项目经理为安全第一责任人,施工人员要遵守安全操作规程等。
  2. 安全防护措施
    • 为施工人员提供必要的安全防护用品,如安全帽、安全带、安全绳等,并要求施工人员正确佩戴和使用。
    • 在屋面边缘、洞口等危险部位设置防护栏杆、安全网等防护设施,防止施工人员坠落。
  3. 安全操作规程
    • 制定屋面板安装过程中的安全操作规程,如吊装设备的操作规范、高处作业的安全要求、电动工具的使用规定等,并对施工人员进行安全培训,确保施工人员熟悉并遵守安全操作规程。
  4. 安全检查与隐患排查
    • 定期进行安全检查和隐患排查,及时发现和消除安全隐患。对于检查中发现的安全问题要及时整改,做到定人、定时、定措施,确保施工安全。

六、进度计划

  1. 安装总工期
    • 根据工程总体进度要求和屋面板安装的工程量,确定屋面板安装的总工期,并将总工期分解为各个阶段的工期目标。
  2. 进度安排
    • 制定详细的进度计划,明确各个工序的开始时间、完成时间和持续时间,合理安排施工顺序和资源调配,确保屋面板安装工作按计划进行。可以采用横道图或网络图等形式表示进度计划。

七、环境保护措施

  1. 噪声控制
    • 选择低噪声的施工设备和工具,对噪声较大的设备采取降噪措施,如安装消声器、设置隔音罩等。合理安排施工时间,避免在居民休息时间进行高噪声作业。
  2. 粉尘控制
    • 在屋面板切割、打磨等可能产生粉尘的工序中,采取有效的粉尘控制措施,如设置洒水降尘装置、使用粉尘收集设备等,减少粉尘对环境和施工人员健康的影响。
  3. 废弃物处理
    • 对施工过程中产生的废弃物进行分类收集和处理,如可回收利用的材料进行回收,不可回收的建筑垃圾按照规定的地点进行堆放和处理,避免对环境造成污染。
屋面板安装方案怎么写(屋面板安装安全措施详解)屋面板安装方案怎么写(屋面板安装安全措施详解)屋面板安装方案怎么写(屋面板安装安全措施详解)屋面板安装方案怎么写(屋面板安装安全措施详解)

屋面板安装质量控制要点

屋面板安装安全措施详解

屋面板安装进度管理技巧

屋面板安装环保措施案例
