空心楼板施工工艺视频讲解(空心楼板与实心楼板对比优势,空心楼板施工安全注意事项)
空心楼板施工工艺视频讲解,,本视频旨在介绍空心楼板与实心楼板的对比优势以及施工过程中的安全注意事项。我们将展示两种楼板结构的不同之处,包括材料、承载能力和隔音效果等方面的比较。视频将重点讲解空心楼板施工的步骤和技巧,确保施工安全。,,在施工过程中,我们需要特别注意以下几点:1. 确保施工人员佩戴好安全防护用品;2. 严格按照设计图纸进行施工,避免出现偏差;3. 对于空心楼板施工,要特别注意钢筋的连接和固定,确保其稳定性和安全性;4. 在施工完成后,要及时进行质量检查和验收,确保工程质量符合要求。,,通过观看本视频,您将能够更好地了解空心楼板施工工艺的优势和注意事项,为您的工程项目提供有力的技术支持。
空心楼板施工工艺概述
虽然我无法为您提供视频讲解,但我可以为您提供详细的空心楼板施工工艺的文字描述,帮助您更好地理解这一施工技术。
施工准备

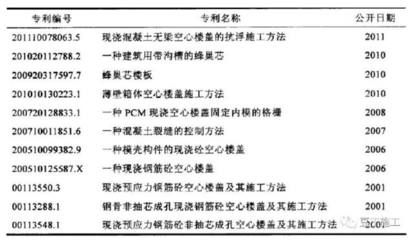

在开始施工之前,需要进行一系列的准备工作。首先,要确保所有的材料和设备都符合施工要求。例如,薄壁空心楼盖的模板与钢筋施工需要执行《混凝土结构工程施工质量验收规范GB50204-2022》。此外,还需要对施工人员进行培训,确保他们熟悉施工流程和技术要点。
施工流程
模板支设
首先,需要支设模板。模板的安装应按一定顺序进行,从一侧向另一侧依次进行铺设,同时应保证每块模板之间的交接缝尽量严密,以避免在浇筑过程中出现漏浆。
绑扎钢筋

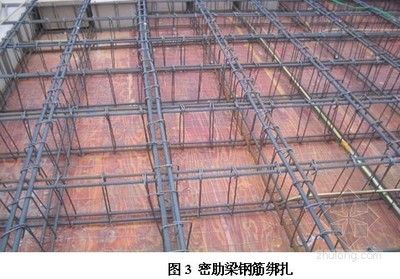

接下来是绑扎钢筋的过程。包括暗梁钢筋、楼盖底层钢筋及薄壁管肋间钢筋的安装。需要注意的是,暗梁内钢筋连接应采用钢筋直螺纹连接,且接头位置须符合规范标准要求。
安装薄壁管
在钢筋绑扎完成后,需要安装薄壁管。薄壁管的安装过程中应采取调整对线的方法,以保证薄壁管及预埋管暗梁、梁柱间距符合设计要求。
浇筑混凝土
然后是混凝土的浇筑。混凝土浇筑时,应从楼板两侧对称进行,且其坍落度宜为(180±10)mm,且骨料的粒径不应超过25mm,同时混凝土振捣时应选用平板振捣器和小直径振捣棒。
养护与拆模
最后是混凝土的养护与拆模。混凝土终凝前应用木抹子抹压平整,合格后进行浇水养护,并及时覆盖塑料薄膜,以保持楼板混凝土结构的湿润,且养护时间不得少于14d,在混凝土强度达到设计要求后方可进行拆模。
注意事项
在施工过程中,需要注意一些细节问题。例如,在薄壁管的安装过程中,水电线管盒的预留、预埋应尽量减少对楼盖断面的减弱,使管线盒尽可能在管间肋处预埋管。此外,还需要注意混凝土的振捣,确保混凝土振捣密实,避免出现蜂窝麻面。
以上就是空心楼板施工工艺的详细文字描述。如果您需要进一步了解具体的施工细节,建议您查找相关的视频教程或咨询专业的施工技术人员。
