空心楼板是一种现代建筑中常用的结构形式,它通过在混凝土中预留孔洞来减轻楼板的自重和提高其抗震性能。施工工艺方面,主要方法包括:,,1. 模板支撑法:该方法使用钢模或木模作为模板,并在模板内部填充钢筋网,以形成空心楼板的结构。这种方法的优点是速度快、成本低,但缺点是楼板的整体性较差,容易产生裂缝。,,2. 预制法:该方法是将混凝土预先浇筑成空心楼板的形状,然后进行养护和硬化。这种方法的优点是可以精确控制楼板的形状和尺寸,但缺点是需要较大的工厂和较高的技术水平。,,3. 现浇法:该方法是在施工现场直接浇筑混凝土,然后在楼板上预留孔洞。这种方法的优点是可以实现高精度的楼板设计,但缺点是需要较多的劳动力和较长的施工时间。
空心楼板施工工艺方法
一、预应力混凝土空心板施工工艺
- 安装前准备工作
- 梁面或墙顶找平:根据标高在梁面或墙顶上抹1:3水泥砂浆找平层10mm厚。
- 确认安装信息:楼板吊装前,按设计图纸查清空心板安装型号,明确水暖、电器、管线等洞口位置及方向标志。
- 场地与板堆放要求:堆放空心板的场地应平整坚实,排水通畅。空心板运到现场需按要求分型号堆放,第一块空心板下按规定设通长垫木,往上每层放短垫木(长500mm、厚大于50mm),垫木上下对齐对正、垫平垫实,每垛堆不得超过9块。吊装前复核空心板型号、规格,清查留洞方向、尺寸,进行质量复查,有贯穿裂缝、严重损伤或凸键损坏的空心板不得使用。清理墙体安装表面,检查墙体轴线及标高线,搭设操作用脚手架及安全防护措施。
- 空心板安装与校正
- 吊装就位:将空心板吊装到指定位置。
- 校正调整:楼板就位后进行校正,调整空心板支承长度使其符合设计要求,若四角不稳,可用填塞砂浆或铁片调整使平。
- 钢筋整理与板缝处理
- 预应力钢筋整理:整理伸出板四周的锚固预应力钢筋,将其弯成圆弧形,伸入板缝圈梁或墙体中,不得直弯或硬弯。

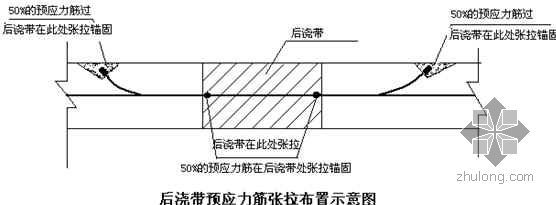

- 后浇板缝处理:后浇板缝在连接筋整理好后浇水冲洗湿润,用C30细石混凝土浇筑密实并养护,强度达到1.2MPa后进行下道工序作业。
二、混凝土空心楼板(薄壁空心楼盖)施工工艺
- 模板支设与钢筋安装

- 模板支设:模板、支撑、龙骨的设计根据楼板厚度、暗梁宽度与平面位置做恒载截取值后进行竖向和侧向稳定计算,龙骨支撑布置考虑兼薄壁管抗浮锚定要求,模板双向起拱2.5 - 5.0%,薄壁管间肋钢筋安装前宜点焊成钢筋网片。
- 钢筋安装:包括暗梁钢筋、板底钢筋、板肋钢筋的安装,按规范执行《混凝土结构工程施工质量验收规范GB50204 - 2002》,安装完毕后进行验收,在确定钢筋垫块完整安装可靠后铺设薄壁管。
- 薄壁管相关操作
- 薄壁管制作、检查和修补:薄壁管进场后对其物理力学性能、外观质量、几何尺寸进行检查,符合标准方可使用。在被吊装至安装楼层前,须逐根检查外观完好程度,管壁及管端堵头破损不应超过规定标准,否则处理后方可入模,缺损严重超标者不允许使用,局部破损修补可用塑料布、编织布及封口胶带等。

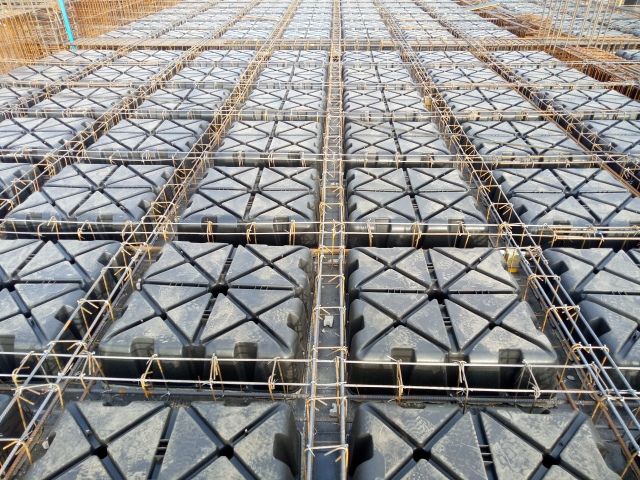

- 薄壁管安装:采用调整对线方法保证薄壁管及预埋管暗梁、梁柱间距符合设计要求。将管垫至设计标高后,在每段管距离管两端头的1/4管长处至少1点作抗浮锚定在脚手架支架上,不得利用底层钢筋作抗浮锚定。安装过程中水电线管盒的预留、预埋应尽量减少对楼盖断面的削弱,使管线盒尽可能在管间肋处预埋管,宜采用KBG管竖向板穿板采取先埋法兰盘。随安随在管顶垫木作保护,不允许直接踩踏板薄壁管。在薄壁管之间用横向U型短钢筋作控制定位,还可使用木楔在管间作临时固定,但木楔在混凝土浇筑完成后应及时拔出。
- 混凝土浇筑
- 混凝土性能要求:混凝土坍落度为15 - 18cm,宜沿薄壁管纵轴单向进行浇筑,不宜沿垂直薄壁管方向作多点围合式浇筑,布料与振捣同时进行保证薄壁管底部被混凝土充满、无存气囊、气泡。
- 浇筑过程中的操作:在薄壁管上架空安装泵送混凝土的水平管转向接头。浇筑时随浇随校正钢筋与薄壁管的位置,并对缺损的薄壁管进行修补。为防止薄壁管在浇筑混凝土时上浮或位移,可采取相应措施,如薄壁管肋间的钢筋先点焊为成型网片,布置焊接钢筋网架之后,按每米2个点的间距,将18号铁丝向下穿过底板钢筋,向上斜向两边搭于钢筋网架上,布管以后,将其固定于管上。布完面筋之后,按每平方米4个点的间距,用12号铁丝,从上穿过面筋、钢筋网片、底筋,最后固定于模板底部支承钢管上。
三、现浇空心楼板混凝土施工工艺
- 前期工作
- 测量放线:在已完成楼板上测量放线,包括对薄壁管及预埋水电线管盒等作定位,暗梁钢筋安装,预埋板底水电线管盒及竖向穿板套管。
- 模板与钢筋安装:安装底模龙骨及支撑、楼板底模板,然后进行暗梁钢筋安装,预埋板底水电线管盒及竖向穿板套管;接着安装底层钢筋、垫铁、垫块及肋间钢筋网片,完成底层钢筋的验收。
- 空心管放置与后续钢筋安装
- 空心管放置:排放薄壁管,管间用横向钢筋定位,管段两端作抗浮锚定。
- 上层钢筋安装:预埋水电管后安装面层钢筋,铺设架空马道,敷设泵送混凝土管。
- 混凝土浇筑与养护
- 混凝土浇筑:浇筑混凝土,随浇随修补并调正薄壁管。
- 养护与拆模:养护楼板混凝土,达到强度要求后拆模。
空心楼板施工质量检测标准
预应力混凝土空心板优缺点
混凝土空心楼板成本分析
现浇空心楼板适用场景
