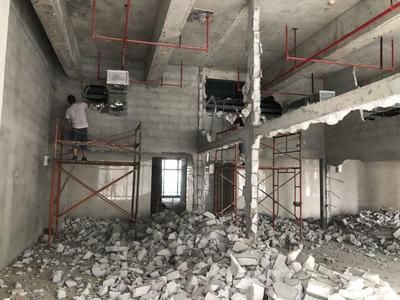

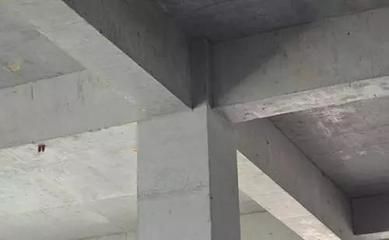

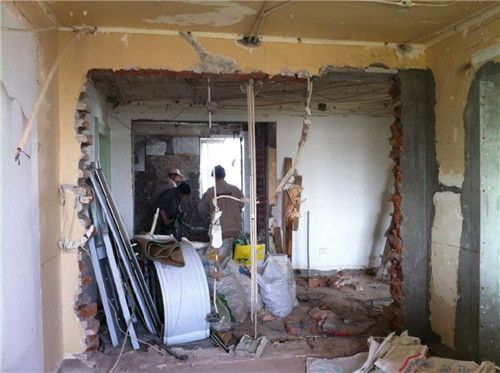

根据现有信息,**拆墙加固梁的模板时间应根据混凝土的强度以及结构的具体条件来确定**。,,在拆除模板前,必须确保混凝土达到规定的强度标准。这一过程通常需要等待足够长的时间,以确保混凝土能够承受拆除过程中可能施加的压力而不发生破裂或损坏。对于不承重的侧模板,如梁、柱和墙的侧模板,只要保证其表面及棱角不受损害,即可进行拆除。而对于承重模板,包括梁板等水平结构构件的底模,拆除前需根据与结构同条件养护的试块强度达到规定标准,方可进行拆卸。,,拆模时间的确定还需考虑气温、湿度以及其他环境因素。在较高温度下,混凝土可能需要更长的时间来达到足够的强度。拆模时应采取适当的措施以保护模板不被破坏,如及时洒水养护,防止混凝土开裂或烧坏。,,拆墙加固梁的模板时间应综合考虑混凝土的强度、环境因素以及结构的具体条件。遵循正确的拆除程序和养护措施,可以确保结构的完整性和安全性。
砖混结构拆墙加固梁多久拆模板合适呢

一、影响砖混结构拆墙加固梁拆模时间的因素

(一)混凝土强度

  1. 设计要求
    • 在一般情况下,梁、拱、壳当跨度≤8时,混凝土强度需达到设计强度的≥75%;当跨度>8时,需达到≥100%才可以拆模。对于悬臂构件,不管跨度多大,均必须达到100%。
  2. 实际养护情况
    • 温度对混凝土强度增长影响较大。例如在5度时,拆模时间会比在15度时长。如果施工温度在5度,C30混凝土梁拆模时间可能为20天,如果施工温度为15度,C30混凝土梁拆模时间则为11天左右。
    • 养护措施也很关键,如夏季高温时需要适当浇水养护,冬季可能需要保温养护,若养护不当会影响混凝土强度增长速度,从而影响拆模时间。

(二)梁的跨度

  • 小跨度梁达到拆模强度所需时间相对较短。例如跨度小于8米的梁,相比跨度大于8米的梁,在相同混凝土强度等级和养护条件下,更早满足拆模的强度要求。

二、不同情况下的拆模时间参考

(一)按照常规混凝土强度增长情况

  1. C30混凝土梁(假设为常见情况)
    • 如果温度在20度左右,C30混凝土梁15 - 20天左右能拆模,但如果气温低时,要延长到20 - 30天左右,并且需要根据送检的拆模试块报告合格后才能拆除梁底模。柱和梁的帮模浇筑后二十四小时就可以拆除(如果仅考虑侧模)。
  2. 考虑梁的跨度
    • 对于跨度小于8米的梁,在混凝土强度达到设计强度的75%左右时可拆模;如果跨度大于8米,需等混凝土强度达到100%才能拆模,这个过程可能需要18 - 50天(还受温度等因素影响)。

(二)特殊情况

  1. 冬季施工
    • 冬季混凝土强度增长缓慢,即使是小跨度梁(如3米跨度),如果是冬季施工,48小时后可拆除侧模继续施工,但底模及支撑不能拆除。整体来说,冬季拆模时间相比常温下要延长不少,可能是常温下拆模时间的数倍,需要特别注意对混凝土的保温措施,避免冻坏混凝土构件。
  2. 夏季施工
    • 夏季温度高,混凝土强度增长快,可能8小时后就可拆除侧模,但底模及支撑仍需根据混凝土强度情况决定拆除时间。例如,一般工地梁的侧模一天后就可以拆除,底模拆除可能需要两周左右(当梁承受较大荷载等严格情况时),不过也要结合混凝土试块强度检测结果确定。
砖混结构拆墙加固梁多久拆模板合适呢砖混结构拆墙加固梁多久拆模板合适呢砖混结构拆墙加固梁多久拆模板合适呢砖混结构拆墙加固梁多久拆模板合适呢

砖混结构梁拆模后养护要点

冬季施工混凝土强度提升方法

夏季高温对混凝土影响研究

混凝土拆模试块检测流程

发表评论

快捷回复:表情:
AddoilApplauseBadlaughBombCoffeeFabulousFacepalmFecesFrownHeyhaInsidiousKeepFightingNoProbPigHeadShockedSinistersmileSlapSocialSweatTolaughWatermelonWittyWowYeahYellowdog
评论列表 (暂无评论,1人围观)

还没有评论,来说两句吧...

目录[+]
