屋面板施工方案(屋面板施工常见问题及解决方案:屋面板施工进度管理策略)

屋面板施工是建筑工程中的关键步骤,它涉及到建筑的整体美观和结构安全。在施工过程中,可能会遇到各种问题,如材料供应不及时、施工技术不达标、进度管理不当等。这些问题不仅会影响工程的进度,还会对工程质量造成影响。制定一个有效的施工方案至关重要。,,需要明确施工方案的目标,包括确保屋面板的质量、满足设计要求、控制成本和时间等。要选择合适的施工方法和材料,考虑到屋面板的特性和施工环境。还需要制定详细的施工计划,包括各个阶段的时间节点、施工顺序和方法等。还需要建立一套科学的进度管理策略,以监控施工进度,及时发现和解决问题。,,屋面板施工方案的制定需要综合考虑多个因素,以确保施工的顺利进行和工程质量的保证。
屋面板施工方案(屋面板施工常见问题及解决方案:屋面板施工进度管理策略)

以下是一个屋面板施工方案:

一、工程概况

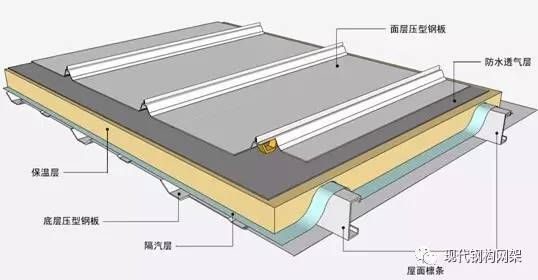

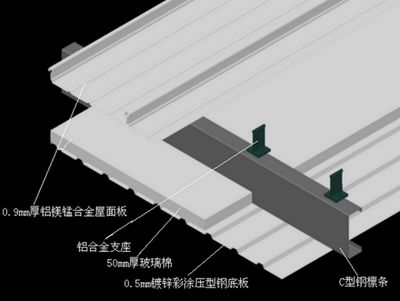

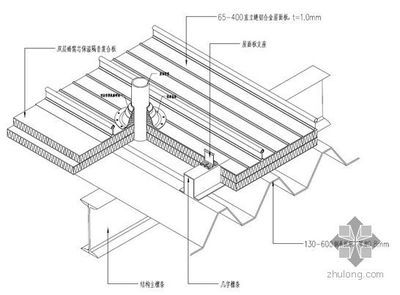

本方案适用于[具体工程名称]的屋面板施工工程。屋面板的施工质量直接关系到建筑物的屋面功能、外观和整体结构安全。

二、施工准备

(一)材料准备

  1. 板材
    • 按施工组织计划分步向供应商提出供应清单,清单中需注明每批板材的规格、型号、数量等信息。
    • 材料到货后应立即清点数量、规格,并核对送货清单与实际数量是否相符。如发现质量问题,需及时处理,如更换、代用等,并反馈给供货厂家。
  2. 连接件与配件
    • 明确连接件、配件的规格数量等,确保其与板材相匹配,同样在供应清单中注明,要求供应商按规定到货时间送货,并指定堆放位置。

(二)机具准备

  1. 提升设备
    • 根据工程面积、高度,选用汽车吊、卷扬机、滑轮、拔杆、吊盘等提升设备。例如,对于面积较小、高度较低的屋面工程,可选用小型卷扬机配合滑轮进行板材提升;对于大型屋面工程且高度较高时,汽车吊可能更为合适。
  2. 手提工具
    • 按安装队伍分组数量配套准备电钻、自攻枪、拉铆枪、手提圆盘锯、钳子、螺丝刀、铁剪、手提工具袋等工具。
  3. 电源连接器具
    • 准备总用电的配电柜,按班组数量配线,设置分线插座、电线等。所有配电器具要考虑防雨条件,以确保在不同天气条件下的施工安全和正常用电。
  4. 脚手架准备
    • 按施工组织计划要求准备脚手架、跳板、安全防护网。脚手架的搭建要符合安全规范,保证施工人员在屋面上施工时的安全和操作便利性。
  5. 临时机具库房
    • 准备临时机具库房,用于放置小型施工机具和零配件,方便施工过程中的取用和保管。

(三)技术准备

  1. 图纸会审
    • 认真审读施工详图设计、排板图、节点构造及施工组织设计要求,确保施工人员熟悉施工图纸内容,理解设计意图。
  2. 人员培训
    • 组织施工人员学习施工图纸、施工要求和规定,由技术人员向工人详细讲解施工要点、操作规范、安全注意事项等内容。
  3. 编制条例
    • 编制施工操作条例,明确下达开竣工日期和安全操作规定,同时准备好下达的施工详图资料。
  4. 结构检查
    • 在屋面板安装前,检查安装前的结构安装是否满足安装条件,如支撑结构的强度、平整度等是否符合要求。

(四)场地准备

  1. 堆放场地
    • 按施工组织要求,选择平整、不积水、不妨碍交通且材料不易受到损坏的地方作为堆放场地。同时,要保证堆放场地装卸条件良好,方便材料的装卸和转运。
  2. 运输通道
    • 检查设备行走路线、提升位置、马道设置、施工道路等,确保运输畅通,材料在运输过程中不受损坏,施工安全得到保障。施工道路要满足雨季可使用的要求,允许大型车辆通过和回转。

(五)组织和临时设施准备

  1. 人员配备
    • 施工现场配备项目经理、技术负责人、安全负责人、质量负责人、材料负责人等管理人员。根据施工组织设计要求,将施工人员分为若干工作组,每组设置组长、安装工人、板材提升工人、板材准备工人等。同时,工地要配套有上岗证的电工、焊工等专业人员。
  2. 临时设施
    • 施工临时设施应配备现场办公室、工具库、小件材料库和工人休息与准备的房间,为施工人员提供必要的工作和休息场所,便于施工过程中的管理和材料、工具的存放。

三、施工组织设计

(一)对施工总平面的要求

  1. 车辆通道与回转条件
    • 由于屋面、墙面板多为长尺板材,要准备施工现场的长车通道和车辆回转条件,以便于板材的运输和装卸设备的停放与操作。
  2. 板材堆放场地规划
    • 充分考虑板材的堆放场地,减少二次搬运,有利于安装。合理规划堆放场地的布局,根据板材的规格、数量和施工进度安排堆放位置。
  3. 现场加工场地设置
    • 现场加工板材时,将加工设备放置在平整的场地上,有利于板材二次搬运和直接吊装。对于长尺板(一般大于12m)的生产,要尽量避免板材的转向运输,以减少板材损坏的风险。
  4. 确定安装起点和顺序
    • 认真确定板材安装的起点和施工顺序及施工班组数量。根据屋面结构特点、板材规格和施工工期等因素,合理安排安装起点和顺序,确保施工效率和质量。
  5. 选择安装方法

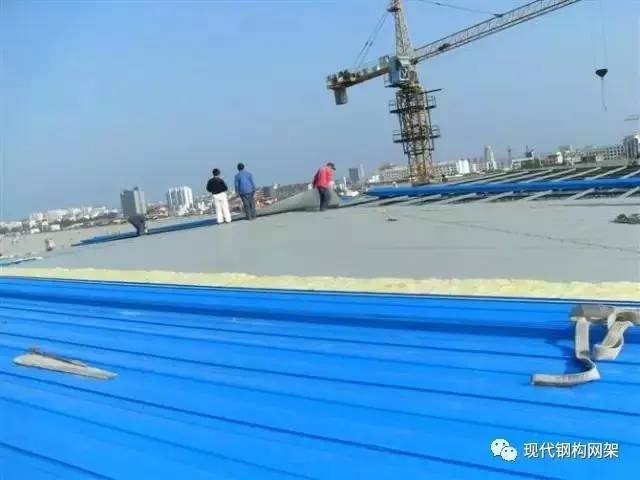

    • 确定经济合理的安装方法,充分考虑板材重量小而长度大、高空作业、不断移动的特点。例如,对于较长的屋面板,可以采用多点同时起吊、逐步拼接的安装方法。
  6. 预留二次加工场地
    • 留出必要的现场板材二次加工的场地,这是保证板材安装精度和减少板材在现场损坏的重要因素。二次加工场地应配备相应的加工设备和工具,便于对板材进行切割、钻孔等加工操作。

(二)安装工序

  1. 独立工程安装工序
    • 对于纯板材构成的建筑或由板材厂家独立完成的工程项目,由承包方自主安排施工工序,但也要遵循先下后上、先主体后附属的基本原则。
  2. 多工种工程安装工序
    • 对于多工种、多分包项目的工程,屋面板的施工工序宜安排在一个独立的施工段内连续完成。这样可以减少不同工种之间的相互干扰,提高施工效率和质量。
  3. 工序衔接要求
    • 屋面板应在其支承构件的全部工序完成后进入开工。例如,屋面梁、檩条等支撑结构的安装、验收合格后,才能进行屋面板的安装。
  4. 墙面与屋面工序关系
    • 墙面工程应设在其下的砖石工程和装修工程完成的情况下开工。同时,围护结构工序确定后应设计屋面工程和墙面工程的施工工序,确保两者之间的衔接合理,避免出现施工顺序混乱的情况。

(三)施工组织

  1. 人员安排
    • 根据工程项目的大小、工程复杂程度和工期要求确定施工组织计划。每个项目应设项目负责人、工程技术负责人、质量负责人、安全负责人、材料保管人员等。下设施工班组,如板材二次加工组、运输提升组和安装组,根据工程特点确定三组的组数比例,使之与施工进度相协调。

(四)施工机械及施工工具

  1. 垂直与水平运输
    • 屋面板的施工机械与施工工具的准备应在安装前做好,确定水平运输和垂直提升的方式,重点应以垂直运输为主。有条件的可利用总项目的提升设备,当垂直提升设备不能满足子项目的运输要求时,应设立独立的垂直提升设备。
  2. 工具配备与备用
    • 每班组应配置齐全的施工工具,并应有备用工具。合理配置手提工具的电源接入线,这对大型工程的施工进度是必要的。例如,每个安装班组应配备足够数量的电钻、自攻枪等工具,同时准备一定数量的备用工具,以防工具损坏影响施工进度。

(五)施工进度

  1. 理想进度安排
    • 屋面板的开工日期有条件时应安排在前一工序完成验收之后进行,以保证安装质量、成品保护和施工进度。例如,在屋面支撑结构验收合格后再开始屋面板的安装,这样可以避免因支撑结构问题导致屋面板安装后出现变形等质量问题。
  2. 工序搭接施工
    • 在一些大型工程中,当不得不采用工序搭接施工时,搭接施工应采用分段验收分段施工,每段施工前应对该段的前一工序进行验收。这样可以及时发现和解决前一工序中存在的问题,避免问题积累影响整个屋面工程的质量。
屋面板施工方案(屋面板施工常见问题及解决方案:屋面板施工进度管理策略)屋面板施工方案(屋面板施工常见问题及解决方案:屋面板施工进度管理策略)屋面板施工方案(屋面板施工常见问题及解决方案:屋面板施工进度管理策略)屋面板施工方案(屋面板施工常见问题及解决方案:屋面板施工进度管理策略)

屋面板施工质量控制要点

屋面板施工安全管理措施

屋面板施工常见问题及解决方案

屋面板施工进度管理策略
