预制板楼承重墙改梁(承重墙改梁施工周期承重墙改梁施工周期流程和注意事项)

预制板楼承重墙改梁是一项重要的建筑改造工程,其施工周期和注意事项需严格遵守。该工程的施工周期通常较长,需要数周至数月不等,具体取决于房屋的结构、面积以及施工队伍的效率。在施工前,应进行详细的测量和规划,确保施工方案的准确性和可行性。在进行承重墙改梁时,必须确保原有结构的稳定性,避免对周边建筑造成影响。要确保施工过程中的安全,采取必要的防护措施,如设置安全网等。在施工完成后,要进行质量检查,确保承重墙改梁的效果达到预期目标。预制板楼承重墙改梁是一项复杂且需要高度专业能力的工程,施工周期长且要求严格,因此需要专业的施工队伍和严格的管理才能保证工程质量和安全性。
预制板楼承重墙改梁(承重墙改梁施工周期承重墙改梁施工周期流程和注意事项)

预制板楼承重墙改梁的方法和注意事项

1. 方法步骤

  1. 确定梁的截面尺寸和配筋
    • 根据拆除墙体的长度和墙体上部所承受的各种荷载累加,确定梁的截面尺寸,并计算其配筋。
  2. 设置支撑结构

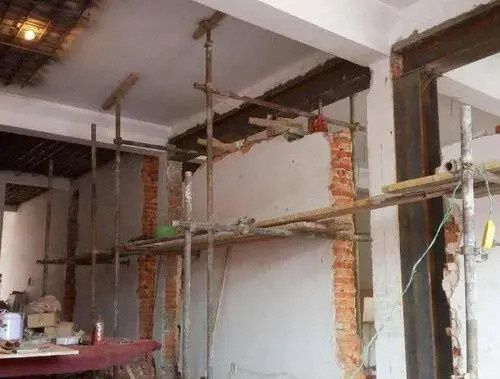

    • 在需拆除的墙体两侧,设置钢管支撑立柱,加上横梁,下加垫板,将墙体上的楼板托住保持原有的稳定性,并加钢锲撑紧。支点位置在距板端部的100毫米处的长范围内(单层或者多层的顶层)。对于多层或底层改梁,施工程序同上,浇筑孔位置一般小于2米,浇筑孔在上侧。
  3. 拆除墙体
    • 在保证立柱牢固稳定的情况下,拆除墙体,同时,根据梁的截面尺寸及支承长度剔除梁下部墙体,清除杂物,为防止板原接头混凝土下落,可以按间距不大于1.5米增加钢支撑,并在梁混凝土浇筑范围内,模板支好后,沿楼板上沿从一端或两端依次浇筑梁混凝土,混凝土搅拌好后时间不要超过混凝土早期凝固长度。间距1米左右,开直径约150mm的混凝土灌注孔。
  4. 撤去模板
    • 可以免去梁的底模,底模可以用拆下的砌体上面加隔离层,其次绑扎梁的钢筋,最后支侧模,模板必须牢固,以满足梁截面设计尺寸施工和安全的需要。
  5. 灌注混凝土
    • 在楼板上由灌注孔向梁内灌注混凝土,先从梁的一端开始,向第二孔灌注时,以第一孔冒浆为准。依次类推,直到整个梁的混凝土灌满灌实为止。
  6. 拆除模板
    • 待混凝土强度达到设计强度等级标准值的100%时,方拆除模板。

2. 注意事项

  1. 合法性
    • 承重墙改梁需要经过国家规划设计部门批准,由区一级资质的建筑设计单位来施工才算是合法改建。
  2. 适用范围
    • 承重墙改梁在单层建筑物和多层建筑物都可实施,但是高层建筑物不建议改动。
  3. 施工连续性
    • 再向梁柱内灌混凝土时一定要保持连贯性,一旦中途停止,那么墙体的外观会变得特别难看。
  4. 施工顺序
    • 承重墙改梁一定要严格按照施工顺序来施工,屋面防水工作应在设备支架安装好以后进行,没有支架的应在屋面防水层上设置橡皮垫块,不得在施工完的防水层上安装设备和进行其他施工。
  5. 材料质量
    • 材料必须符合国家标准,钢材必须是国家标准优质螺纹钢材;材料不过关绝不进场,砼采取现场搅拌、水泥、沙、石严格按规格配比。
  6. 安全性
    • 施工过程中要确保安全,特别是支撑结构的稳固性和混凝土的浇筑质量。
  7. 费用考虑
    • 承重墙改梁的费用受施工难度、施工环境、包工包料方式以及距离远近等因素影响,具体费用需根据现场实际情况确定。

通过以上步骤和注意事项,可以有效地进行预制板楼承重墙改梁,确保施工质量和安全性。

预制板楼承重墙改梁(承重墙改梁施工周期承重墙改梁施工周期流程和注意事项)预制板楼承重墙改梁(承重墙改梁施工周期承重墙改梁施工周期流程和注意事项)预制板楼承重墙改梁(承重墙改梁施工周期承重墙改梁施工周期流程和注意事项)预制板楼承重墙改梁(承重墙改梁施工周期承重墙改梁施工周期流程和注意事项)

承重墙改梁后的结构检测

预制板楼改梁的费用预算

承重墙改梁的施工周期

承重墙改梁的法律手续流程

发表评论

快捷回复:表情:
AddoilApplauseBadlaughBombCoffeeFabulousFacepalmFecesFrownHeyhaInsidiousKeepFightingNoProbPigHeadShockedSinistersmileSlapSocialSweatTolaughWatermelonWittyWowYeahYellowdog
评论列表 (暂无评论,1人围观)

还没有评论,来说两句吧...

目录[+]
