楼板开洞加固施工方案及流程(楼板开洞加固施工步骤)
楼板开洞加固施工方案及流程,,在进行楼板开洞加固时,首先需要进行详细的结构评估和设计。根据评估结果,确定需要加固的楼板区域以及开洞的大小、位置和形状。选择合适的加固材料和方法,如碳纤维布、钢筋网等,并按照设计要求进行施工。,,在开始施工前,需要对楼板进行清理和准备,确保施工环境干净整洁。按照施工图纸和技术要求,使用专业工具和设备进行开洞和加固操作。在施工过程中,要注意控制开洞尺寸和深度,避免对楼板造成过大的损伤。要注意保持开洞区域的平整度和稳固性,确保加固效果。,,在完成开洞和加固后,需要进行质量检查和验收。确保楼板开洞加固后的强度和稳定性达到设计要求,满足使用功能和安全要求。对于不合格的部分,需要及时进行整改和处理。,,楼板开洞加固施工方案及流程包括结构评估、设计、材料选择、施工准备、开洞和加固操作、质量检查和验收等步骤。在整个施工过程中,要遵循相关规范和标准,保证施工质量和安全。
楼板开洞加固施工方案及流程
楼板开洞是现代建筑施工中常见的需求,但在开洞后必须进行有效的加固以确保结构的安全性和稳定性。以下是楼板开洞加固的施工方案及流程,包括施工准备、施工工艺、安全措施等方面。
1. 施工准备
1.1 安全评估
- 评估开洞可行性:对施工现场进行详细的安全评估,确定开洞的可行性,评估开洞对结构的影响,并制定相应的施工方案。
- 结构影响评估:评估开洞对楼板刚度和承载力的影响,特别是洞口周边的应力集中情况。
1.2 材料准备
- 工具和材料:准备开洞所需的工具和材料,包括电锤、冲击钻、安全帽、防护网等。确保施工所需材料的充足和质量可靠。
- 加固材料:根据加固方法的不同,准备相应的加固材料,如钢板、碳纤维布、粘钢胶等。
1.3 施工人员培训
- 操作安全:对参与开洞施工的人员进行必要的培训,包括操作安全、防护措施、紧急救援等内容。
- 加固技术培训:培训施工人员掌握粘钢加固、碳纤维加固等技术的具体操作方法。
2. 施工工艺
2.1 确定开洞位置
- 设计图纸:根据设计图纸和需求确定开洞位置,使用激光测量仪等工具测量并标注出准确的位置。
- 标记开洞边界:使用丙烯酸漆或标识胶带等材料,将开洞的边界线标记出来,以便施工人员按照标记线进行施工。
2.2 钻孔

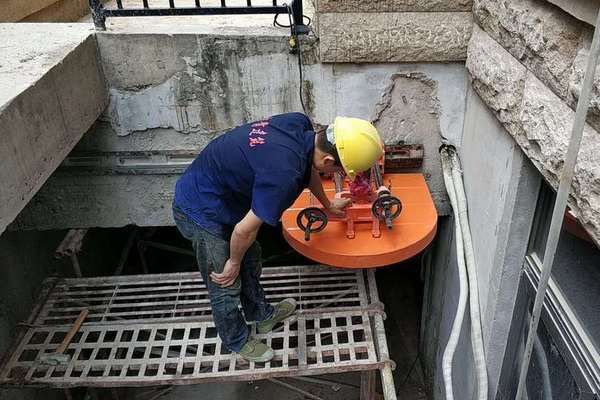

- 钻孔工具:使用冲击钻或电锤等工具,根据开洞标记线开始进行钻孔。钻孔前需确认楼板下方没有电线等障碍物。
- 轻打轻凿:凿洞口时必须轻打,不得用重锤猛击,以防洞口边破裂。

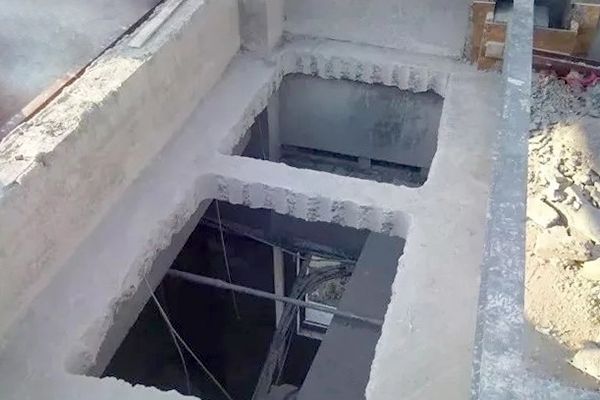

2.3 清理洞口
- 清理碎屑:将钻孔过程中产生的碎屑清理干净,确保洞口表面平整。
- 凿毛处理:对洞口边缘进行凿毛处理,增加新旧混凝土的结合力。
2.4 加固方法选择

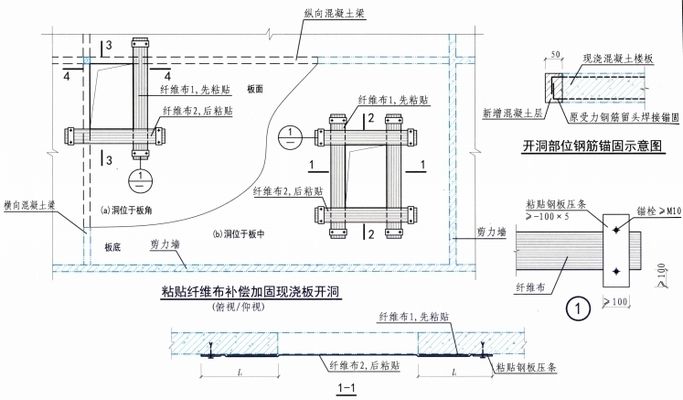

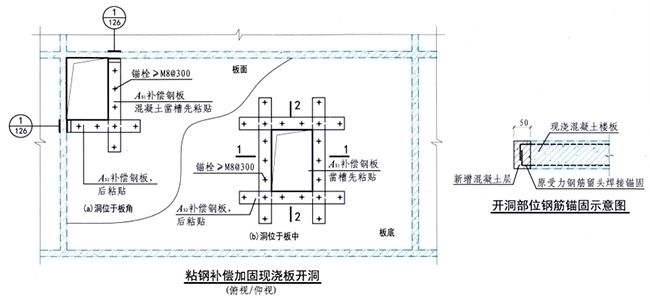

- 粘钢加固:适用于开洞大小小于1000mm x 1000mm且切断钢筋数量≤20%的情况。具体步骤如下:
- 涂抹粘钢胶:将粘钢胶均匀涂抹在钢板上。
- 粘贴钢板:将钢板粘贴到位,并确保无空鼓现象。

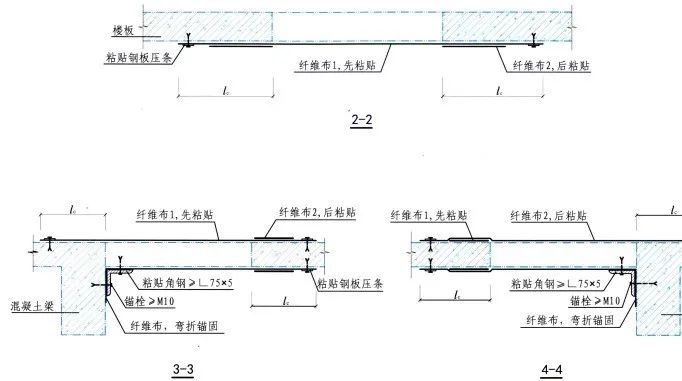

- 开槽处理:先粘钢板应于混凝土贴面处开槽,开槽厚度≥钢板厚度+3mm,以保证先粘钢板面与楼板地面齐平。
- 碳纤维加固:适用于开洞大小小于1000mm x 1000mm且切断钢筋数量≤20%的情况。具体步骤如下:
- 涂抹粘接剂:在碳纤维布上涂抹粘接剂。
- 粘贴碳布:将碳纤维布粘贴到位,并确保无空鼓现象。
- 涂胶粘剂:碳布与钢板接触时应涂胶粘剂一层,不可直接接触。
- 新增混凝土边梁或型钢梁:适用于开洞大小大于1000mm x 1000mm或切断钢筋数量超过20%的情况。具体步骤如下:
- 设计计算:进行设计计算,确定新增梁的尺寸和位置。
- 安装模板:安装新增梁的模板,确保模板稳固。
- 浇筑混凝土:浇筑混凝土,确保混凝土强度等级不低于原混凝土板的强度等级。
- 安装型钢梁:将型钢梁固定在洞口处,确保型钢梁与楼板紧密结合。
3. 安全措施
3.1 施工安全
- 佩戴防护装备:施工人员必须佩戴
安全帽、防护
还没有评论,来说两句吧...
