采光顶施工工艺流程有哪些内容(采光顶施工工艺流程)

采光顶施工工艺流程主要包括以下几个步骤:,,1. 设计阶段:根据工程需求和现场条件,进行采光顶的设计。设计内容包括采光顶的形状、尺寸、材料选择、结构形式等。,,2. 准备阶段:清理施工现场,确保施工场地平整、干净。准备好必要的施工工具和材料,如吊车、脚手架、模板、钢筋、混凝土等。,,3. 基础施工阶段:按照设计要求开挖基坑,浇筑混凝土基础,确保基础牢固可靠。,,4. 主体施工阶段:按照设计图纸,安装采光顶的主体结构,包括梁、柱、板等构件。预留通风管道、照明设备等设施的位置。,,5. 防水处理阶段:对采光顶的屋顶进行防水处理,确保防水层完整、无漏洞。,,6. 装饰施工阶段:根据设计要求,进行采光顶的装饰施工,包括墙面涂料、吊顶、灯具等。,,7. 验收阶段:对采光顶进行全面检查,确保施工质量符合设计要求和相关标准。,,通过以上七个阶段的施工,可以完成采光顶的施工工艺。
采光顶施工工艺流程有哪些内容(采光顶施工工艺流程)

采光顶施工工艺流程涉及多个步骤,以确保最终的采光顶不仅美观,而且功能完善。以下是详细的施工工艺流程:

1. 测量放线及结构检查

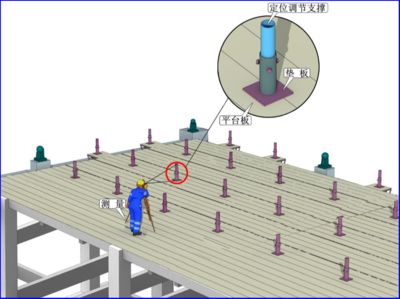

  • 基准线复核:按总包方提供的基准轴线、标高线进行复核,确定无误后,定出安装基准线。
  • 拉设钢线:根据基准线拉设位置钢线,作为钢结构安装的基准,以确保骨架安装符合设计及规范要求。

2. 钢结构安装

  • 吊装钢构件:通过塔式起重机将钢构件吊至构架平台上,再用电动葫芦运输至安装部位。
  • 连接钢梁:将纵向钢梁与主体结构进行可靠的连接,先将槽钢与平板埋件相连,将钢管的一端与连接钢板焊接,再将横向钢梁按放线要求与主梁焊接。

3. 龙骨及玻璃托片安装

  • 龙骨安装:在钢结构支撑系统安装完毕后,进行龙骨安装。
  • 玻璃托片安装:龙骨安装完毕后,进行玻璃不锈钢托片安装。

4. 钢结构氟碳喷涂

  • 表面处理:在氟碳喷涂前对钢构件进行动力工具打磨,用钢丝刷清除打磨后的残留物。
  • 除锈:钢材表面除锈应符合设计要求和国家现行有关标准和规定。
  • 喷涂:处理后的钢材表面不应有焊渣、焊疤、灰尘、油污、水和毛刺等,涂层不应误涂、漏涂,涂层不应脱皮和返锈等。除锈完经验收合格后方可进行氟碳喷涂工作。

5. 玻璃板块安装

  • 运输玻璃:利用提升机将玻璃运输至主楼屋面平台,拆除必要的防护设施,将玻璃从提升机中抬至构架一楼层内。
  • 安装顺序:先安装斜向顶上2块玻璃,再安装竖向玻璃,最后安装斜向底下玻璃,玻璃安装是由一个方向一个分格进行安装。

6. 围护结构及檩条构件

  • 检查节点:在安装前,须检查节点及支承平的平整度、几何尺寸、螺孔位置,电焊支承面等,有超过规定的误差应预先纠正措施。
  • 檩条安装:检查支托高差,弹出中心线,确保接触面、接触点符合规定要求。

7. 注胶及清理

  • 密封处理:对于玻璃采光顶,密封不好,就会漏雨。设计时不仅要考虑排水,同时要考虑微量的渗水,故设计时通过厚不锈钢板进行导水。
  • 注胶工序:板块安装固定完成后,进行注胶工序,先将保护胶带沿胶缝边缘贴好,胶缝部位用规定溶剂,按工艺要求进行净化处理,然后打胶、刮胶、拆除边缘保护膜,使基材与胶粘结牢固无孔隙,胶缝平整光滑、玻璃表面清洁、无污染。

8. 其他注意事项

  • 防雷措施:确保玻璃采光顶与建筑主体结构的避雷均压环有效连接。
  • 防水措施:根据设计要求,采取外部排水和内部冷凝水处理措施,与建筑主体的其他防排水构造有效连接。
  • 淋水测试:在安装过程中进行现场单位淋水测试或安装完毕后进行整体淋水测试。
  • 蓄水防渗漏测试:如果有排水槽设计,应进行蓄水防渗漏测试。

通过以上详细的施工工艺流程,可以确保采光顶的安装质量和功能性能。

采光顶施工工艺流程有哪些内容(采光顶施工工艺流程)采光顶施工工艺流程有哪些内容(采光顶施工工艺流程)采光顶施工工艺流程有哪些内容(采光顶施工工艺流程)采光顶施工工艺流程有哪些内容(采光顶施工工艺流程)

采光顶施工质量控制要点

钢结构安装安全规范

采光顶防水技术细节

采光顶施工中的环保措施
