屋面注浆施工工艺流程(屋面注浆常见问题及解决方案屋面注浆施工安全操作规程)
屋面注浆是一种常用的防水补强技术,它通过将水泥浆液注入建筑物的屋面裂缝和孔洞中,以填补这些缺陷并增强屋面的整体防水性能。以下是关于屋面注浆施工的工艺流程、常见问题及解决方案以及安全操作规程的摘要:,,### 屋面注浆施工工艺流程,1. **准备阶段**:检查屋面,确定注浆点位,清理裂缝或孔洞内的杂物。,2. **材料准备**:准备水泥浆液,根据工程要求调整配比。,3. **设备准备**:准备好注浆泵、压力表、量具等工具。,4. **注浆过程**:启动注浆泵,缓慢注入水泥浆液至设计深度,同时观察压力变化。,5. **结束阶段**:注浆完成后,关闭注浆泵,清理现场,并对注浆效果进行检验。,,### 屋面注浆常见问题及解决方案,1. **渗漏问题**:加强裂缝处的密封处理,确保注浆充分。,2. **压力控制不当**:调整注浆泵的压力设置,确保压力适中。,3. **注浆不均匀**:采用分段注浆的方法,保证注浆质量。,4. **注浆后强度不足**:增加注浆次数,确保水泥浆液与裂缝充分接触。,,### 屋面注浆施工安全操作规程,1. **个人防护**:戴好安全帽、手套等个人防护装备。,2. **设备检查**:在使用注浆设备前,进行全面检查,确保设备运行正常。,3. **环境监测**:在施工过程中,注意监测周围环境,避免对周围建筑造成影响。,4. **应急措施**:制定应急预案,一旦发生意外,能够及时处理,减少损失。

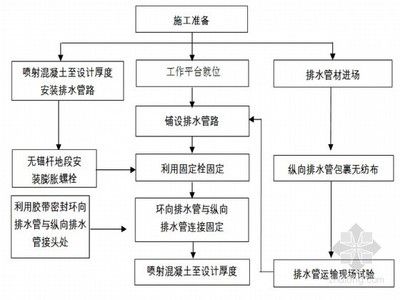

屋面注浆施工工艺流程
屋面注浆施工是一种常见的防水和加固技术,主要用于解决屋面渗漏和结构缺陷问题。以下是详细的施工工艺流程:
一、施工前准备
- 设计交底:
- 在施工前,应进行设计交底,确保施工方对施工图的理解和掌握。
- 材料准备:
- 准备好所需的材料,包括防水材料、保温材料、钢筋等。
- 人员准备:
- 确定施工队伍,进行技术培训和安全教育。
- 工具准备:
- 准备好所需的施工工具,如搅拌机、振捣棒、切割机等。
- 现场准备:
- 清理施工现场,确保施工环境整洁有序。
二、基层处理
- 清理基层:
- 清除基层表面的杂物和尘土。
- 修补基层:
- 对破损或不平整的基层进行修补。
- 找平基层:
- 对基层进行找平处理,使其符合设计要求。
三、注浆孔定位
- 孔位定点:
- 在顶板上钻孔深度不超过板厚的1/2厚度,埋设止水针头并加以旋紧固定后注入专用药剂;注浆布孔分布间距为20~30㎝。
- 钻机成孔:
- 使用钻机在预定位置钻孔,确保孔位准确。
四、浆液配制
- 浆液配比:
- 采用经计量准确的计量工具,按照设计配方配料。
- 浆液搅拌:
- 将浆液搅拌均匀,确保无结块和气泡。
五、注浆施工
- 注浆:
- 使用高压注浆机将水溶性聚氨酯化学灌浆材料注入混凝土裂缝中。
- 注浆压力控制在200~750kg/c㎡之间,根据现场情况进行调整。
- 注浆过程中密切监控浆液流量,当压力突然上升、下降或浆液溢出时,应立即停止注浆,查明原因并采取必要措施。
- 封孔:
- 当所有漏水点经过高压灌浆达到完全防水止漏的目的后,去除止水针头,用专用防水砂浆封填针孔,恢复其原貌。
六、养护
- 养护:
- 对注浆后的区域进行养护,确保浆液充分固化,通常养护时间为24小时以上。
七、验收
- 自检:
- 施工完成后,进行自检,确保施工质量符合要求。
- 验收:
- 邀请监理单位进行验收,对施工质量进行评估。
注意事项
- 安全防护:
- 进行灌注施工时,在确保安全的前提下请穿戴手套及防护眼镜,并建议使用厂商指定的灌浆材料、止水针头及相关配件。
- 设备维护:
- 每次施工完成后,若无连续灌浆需要应及时用甲苯或丙酮将机器清洗干净,禁止药剂在机器中长期停留。
- 压力控制:
- 禁止超极限压力施工或灌注液体中含有颗粒成份,如砂浆、水泥等,否则容易造成设备损坏。
通过以上步骤,可以有效地完成屋面注浆施工,确保屋面的防水和结构安全。
