钢结构会议纪要(钢结构会议纪要的范例)
会议纪要,,标题:钢结构会议纪要,,日期:[请填写具体日期],地点:[请填写会议地点],参与人员:钢结构设计、制造、施工及维护专家,,会议目的:讨论并更新钢结构领域的最新技术、标准和最佳实践,,主要议程:,1. 钢结构设计的最新趋势与创新,2. 材料科学在提升钢结构性能中的应用,3. 钢结构施工中的新技术与方法,4. 钢结构的检测与维护策略,5. 行业规范与标准的更新讨论,6. 案例分享:成功应用钢结构的项目经验,,会议内容摘要:,- 钢结构设计方面,介绍了新型钢材和先进设计理念,提高了结构的安全性和经济性。,- 在材料科学方面,强调了高性能钢材的应用,如高强度钢和超高强度钢,以适应更严苛的使用条件。,- 施工技术方面,探讨了自动化和机器人技术在提高施工效率和质量方面的应用。,- 检测与维护策略中,讨论了先进的无损检测技术和定期维护计划的重要性。,- 行业标准的讨论集中在最新的国际标准和本地化适应性上。,,结论与建议:,- 鼓励持续教育和培训,以保持行业知识的更新。,- 强调跨学科合作的必要性,特别是在新材料和新技术的研究与应用中。,- 建议制定或更新行业标准,以促进钢结构行业的健康发展。,,备注:本纪要为会议记录,旨在提供对钢结构领域最新进展的了解。如需进一步信息,请联系会议组织者。
以下是一份钢结构会议纪要的范例:
钢结构会议纪要
一、会议基本信息

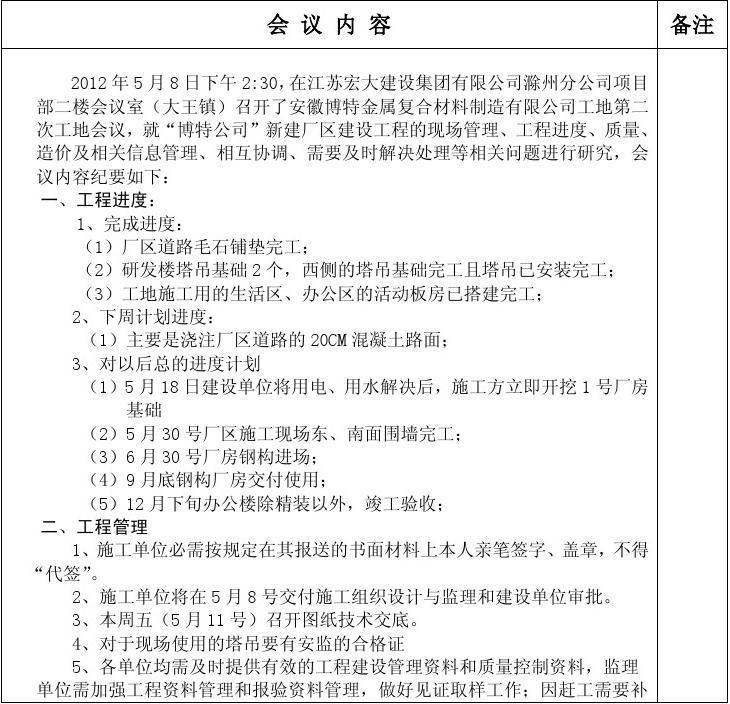

- 会议时间:[具体日期]
- 会议地点:[详细地点]
- 参会人员:
- 建设单位:[姓名及职位]
- 施工单位:[姓名及职位]
- 监理单位:[姓名及职位]
二、会议议程及讨论内容
(一)施工单位汇报
- 工程进度汇报
- A2标段
- 项目经理[姓名]介绍了A2标段的工程概况,包括钢结构的建筑规模、结构形式等。该标段当月完成了[X]%的主体钢结构安装工作,主要集中在钢梁的架设和钢柱的焊接固定。下个月计划完成剩余钢梁的安装,并开始进行屋面钢结构的铺设工作。然而,在施工过程中遇到了一些问题,如钢材供应的部分规格延迟到货,影响了工程进度。根据搜索结果中的类似情况,像A2标段这样遇到材料供应问题影响进度是需要重点协调解决的事情,这关系到整个工程的工期安排 。
- A3标段
- 项目经理汇报该标段工程进度时提到,已完成[X]%的基础钢结构施工,主要工程量为地脚螺栓的埋设和部分钢柱的安装。下月计划是继续钢柱的安装工作,并开始进行钢结构框架的搭建。存在的问题是施工现场的场地狭窄,堆放钢结构构件较为困难,增加了二次搬运的工作量和成本,需要协调解决场地问题,这也是钢结构工程施工中常见的场地相关问题 。
- A2标段
- 工程质量情况
- 施工单位强调在钢结构的焊接质量方面,整体符合规范要求,但仍存在个别焊接点外观不够平整的情况,已责令焊工进行整改。同时,对于钢结构的防腐涂装工作,部分构件在涂装过程中存在涂层厚度不均匀的现象,这可能会影响钢结构的耐久性,需要加强质量监控,与搜索结果中提到的质量抽检不合格等情况类似,质量问题是会议需要重点关注的方面 。
(二)监理单位发言
- A2标段监理意见
- 对于A2标段的高边坡工程(如果存在),必须进行安全防护措施的设置,以防止在钢结构施工过程中可能出现的边坡坍塌风险。在填方工程中,发现土石混填的路段压实度抽检频率不够,后期需要按照规范要求加强抽检。而且抽检试验完成后,要迅速整理资料并及时上报,确保工程质量可追溯,这与搜索结果中的监理要求相符,监理对工程的监督体现在各个环节 。
- A3标段监理意见
- 在A3标段的K10 + 333涵洞墙身(如果有类似结构)发现存在空洞,要求施工方立即采取补救措施。同时,该标段的抽检资料不够完善,要求施工单位后期要做好相应的工作,保证工程资料的完整性和准确性,工程资料也是工程建设的重要组成部分,需要与工程进度同步完善 。
(三)实验室相关意见
- 实验室主任指出各标段汇报的材料缺少试验抽检频率数据,这不利于全面掌握钢结构工程的质量状况。例如,钢结构的钢材力学性能试验、焊接接头的无损检测等抽检频率数据都应详细记录。
- 已完成的实验数据没有及时上报,这会影响到工程质量的评估和后续决策。另外,A3标段K13 + 060.61涵洞混凝土基础(如果存在类似结构)检测不合格,需要按照规范要求重做,这表明实验室检测结果对工程的整改方向有着关键的指导作用 。
(四)测量工程师意见
- 凡是与测量有关的事项都需及时上报,如钢结构的定位测量、垂直度测量等数据。测量工程师办公室将及时组织人员进行旁站或复测,确保钢结构的安装位置准确无误,因为钢结构的准确安装依赖于精确的测量数据。
(五)总监总结意见
- A2标段土石方工程完成较早,在A2与A3的交接处路基填筑(如果与钢结构工程相关的基础工程)已基本完成。在接下来的路床施工(如果涉及钢结构基础)中必须严把质量关,加大压实度抽检频率,对不合格的地方必须依据相应规范要求进行处理,这体现了在不同工程阶段转换时质量控制的连贯性。
- 两个标段构造物(如果钢结构属于构造物一部分)的建设存在一些缺陷,需要施工单位和监理单位共同排查原因,制定解决方案,保证钢结构构造物的整体质量。
三、会议决议
- 施工单位针对各自标段存在的问题,制定详细的整改计划,明确整改责任人、整改时间节点,并在下周的例会上汇报整改情况。
- 监理单位加强对施工单位整改过程的监督,确保整改措施落实到位,对整改后的工程部位进行严格复查。
- 实验室要及时与施工单位沟通,明确试验抽检频率要求,施工单位要按时上报试验数据,实验室要及时反馈检测结果,为工程质量控制提供依据。
- 测量工程师要与施工单位紧密配合,确保钢结构施工过程中的测量工作准确、及时进行,保障钢结构安装精度。
四、下次会议安排
- 会议时间:[下次会议日期]
- 会议地点:[地点]
- 会议议程:主要检查本次会议决议的执行情况,各单位汇报下一阶段的工程进度计划和质量控制措施等。
