承重砖墙开洞施工方案及流程(承重砖墙开洞加固材料选择指南,承重墙开洞施工方案及流程)

承重砖墙开洞施工方案及流程是确保建筑物安全的关键步骤。在执行此类工作时,选择合适的加固材料至关重要。本指南将提供关于如何根据承重需求选择适合的加固材料,并提供详细的开洞施工方案和流程。,,确定开洞的目的和位置,这包括评估墙体的结构完整性和承载能力。选择合适的加固材料,如碳纤维布、钢筋网或预应力混凝土等,这些材料能够有效提高墙体的承载能力和抗震性能。,,制定详细的施工计划,包括开洞的位置、大小和形状,以及加固材料的安装方法和顺序。施工过程中要遵循严格的安全规程,确保所有工作人员的安全。,,对完成的工作进行质量检验,确保加固效果达到预期目标。在整个过程中,应密切监控施工进展,及时解决可能出现的问题。
承重砖墙开洞施工方案及流程(承重砖墙开洞加固材料选择指南,承重墙开洞施工方案及流程) 结构框架设计 第1张

承重砖墙开洞施工方案及流程

承重砖墙开洞是一项技术性很强的工作,必须严格按照规范和流程进行,以确保建筑结构的安全。以下是根据提供的搜索结果整理的承重砖墙开洞的施工方案及流程。

施工方案

1. 开洞前的准备

在开洞之前,需要对房屋进行全面检查,包括墙体、楼面有无开裂、碱蚀风化情况,是否有不均匀沉降,并做好详细记录。此外,还需要注意以下几点:

  • 确定开洞位置和尺寸:开洞的位置、大小、数量都需要符合规范,不能随意开洞。
  • 咨询专业人士:在进行承重墙开门洞改造时,一定要咨询专业工程师进行评估,并严格按照规范要求进行开洞施工。

2. 开洞过程

开洞过程需要特别小心,以避免对墙体造成不必要的损害。具体步骤如下:

  • 小心前后推拉:在墙上钻孔时,要小心前后推拉,避免拉速度过快导致干粉的粘连不够,造成孔的大小过大。
  • 保持钻头平稳:钻孔时钻头要保持平稳,不要左右晃动,因为晃动会增加钻头的摩擦力,容易打歪。
  • 注意力度和检查钻头:在下压时要注意力度,遇到击打困难或落地慢的情况,要及时拔出钻头,检查钻头中的砖芯是否断掉,以免影响后续的打孔工作。
  • 不要随意给钻头加水:在没有水管或水源的情况下,最好不要给钻头加水再进行钻孔。因为少量的水会粘在粉末上形成薄泥,增加钻头的摩擦力,比干燥或水更硬。

3. 加固措施

开洞后,需要采取加固措施以保证墙体的稳定性。具体的加固方法包括:

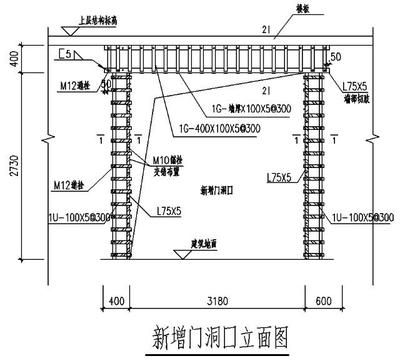

  • 填塞预制过梁:在开洞洞口上填塞预制过梁的方法。即首先在洞口上皮砖墙一侧开一个预制过梁尺寸大小与洞口相同的洞口,然后再与洞口上皮砖墙另一侧开一个相同大小的洞口,将预制过梁放入。
  • 后作构造柱的设计:洞两边用于补强的后作构造柱的设计构造及施工作法。首先对洞边砖墙进行留槎切割,通过咬槎保证现浇混凝土带与砌体共同工作,留槎尺寸及间距为60×300@600,切割完成后,现浇80mm宽的竖向混凝土带作为构造柱,用以支撑预制过梁并对洞边砖墙补强。现浇混凝土带均为构造配筋,竖向分布筋Φ8@200,主筋为3Φ10。

施工流程

1. 现场配料前的复核

在现场配料前,需要再次复核现场,确定构件尺寸,采用静力切割方式对原结构进行拆除,施工过程中不得损伤未改造部位。

2. 钢构件粘结面处理

钢构件粘结面须进行除锈和粗糙处理,直至出现金属光泽;对混凝土构件,清除表面的粉刷层或垫层至混凝土基层,清除表面油垢、浮浆。对粘合面进行打磨至坚实基层,对不平整部位进行打磨或修复处理,清洗表面。

3. 钢板安装

钢板安装时,需调整墙面与钢板间距,保证钢板与结构基层间隙合理(1-5mm)。

4. 灌胶前的准备工作

灌胶前应保证基面清洁无积水,灌胶嘴的布置合理,封缝可靠;拌胶的配比和操作严格按产品说明书执行。

结语

承重砖墙开洞是一项复杂的工程,需要专业的技术和严格的流程控制。在实际操作中,应严格遵守相关的规范和标准,确保施工质量和房屋结构的安全。

承重砖墙开洞施工方案及流程(承重砖墙开洞加固材料选择指南,承重墙开洞施工方案及流程) 结构框架设计 第2张

承重墙开洞后的安全检测方法

承重墙开洞加固材料选择指南

承重墙开洞施工中的注意事项

承重墙开洞对建筑结构的影响评估

发表评论

快捷回复:表情:
AddoilApplauseBadlaughBombCoffeeFabulousFacepalmFecesFrownHeyhaInsidiousKeepFightingNoProbPigHeadShockedSinistersmileSlapSocialSweatTolaughWatermelonWittyWowYeahYellowdog
评论列表 (暂无评论,1人围观)

还没有评论,来说两句吧...

目录[+]
