彩钢板屋顶施工工艺主要包括:彩钢夹芯板屋面的安装、固定以及密封处理。在施工过程中,需要注意以下几点:要确保彩钢夹芯板的尺寸和规格符合设计要求,并按照施工图纸进行安装;要注意彩钢夹芯板之间的连接方式,采用专用连接件进行固定,以保证结构的稳定性;还需要注意防水层的施工质量,采用高质量的防水材料,并进行严格的防水处理;要注意彩钢夹芯板屋面的清洁工作,及时清理表面杂物,保证屋面的整洁美观。
一、彩钢瓦屋面施工工艺流程
- 防水基层条件
- 要保证彩钢瓦的基面没有尘土、没有松动,如果有松动的情况需要处理后才可以施工。
- 基面不可以有积水的现象,如果有积水需要加固处理合格后才可以对防水层进行施工。
- 彩钢瓦缝隙必要时需要进行加固处理,然后再进行施工。
- 阴阳角、桩立面与平面阴角、立面内角和外角需要做附加层。
- 早上施工遇到彩钢瓦面有露水需要停止施工。
- 在严冬时施工,彩钢瓦上需要刷基层处理剂。
- 操作工艺

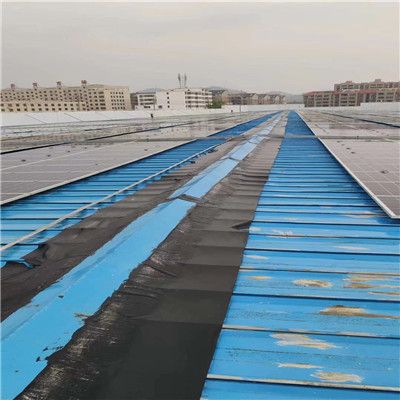

- 清理基面:检查基面污渍和锈蚀情况,用抹布把基层表面的尘土擦去,如果有铁锈也需要清除铁锈,用洗水将屋面冲洗干净、保持平整。
- 做附加层:阴阳角、通风口、天沟等地方需要做附加层,大概15 - 30,沿着阴阳角的中轴线延长铺贴。
- 施工:先用基准线,铺贴出来的卷材能够达到整齐美观的效果;要对齐放正卷材与施工部位,可以从两边卷起卷材;从中间割开隔离纸,边揭开隔离纸边挤压卷材,保持卷材平整。
- 要求:铺贴卷材时,施工时从流水下坡方向开始铺,立墙面从高往下铺;要排除空气,卷材滚动挤压内部空气从而达到卷材牢固粘结的效果;在温度比较低时,卷材和基层都需要涂刷基层处理剂;卷材搭接长边为3 - 8,短边为10;外露的卷材短边搭接以及卷材收头等需要采用密封膏密封。
二、彩钢夹芯板屋面施工工艺
- 材料准备:材料需符合《屋面工程质量验收规范》GB50207及设计的要求,并有试验记录。
- 工艺流程
- 施工准备:铺钉夹芯板前,应将各项准备工作做完。
- 核对檩条规格和铺设尺寸:检查檩条铺设的规格、间距、坡度是否符合结构设计要求。每块屋面板除端部应设置檩条支撑外,中间部位也应设置一道至两道以上的檩条。
- 配板:根据设计图纸及现场实际屋面部分的尺寸绘制板块排列图,以此作为切割各种板块的依据,将切割完毕的板块按排列图顺序编号,以便于施工。
- 铺钉彩钢夹芯板:
- 板的搭接处应符合相关要求,如屋面坡度大于等于10%时,纵向搭接长度为200 - 250mm等。端部(横向)向宜与主导风向一致。
- 每块屋面板两端的支撑处要用自攻螺钉与檩条固接不得少于3个点,非纵向连接时不得少于2个点,并套好防水密封垫圈,套上橡胶垫板和不锈钢压盖后用力拧紧。
- 铺板时,用拉铆钉将板与板进行连接,间距一般为100 - 500mm。所有外漏的螺钉均应涂密封材料保护,不得有渗漏。
- 螺栓拧紧后,两板的搭接处用硅酮密封胶封严;板铺设后,两块板的长向(纵向)搭接处还应用拉铆钉连接,所用拉铆钉均用硅酮密封胶密封,并用金属或塑料压盖保护。
- 固定位置的要求:自攻螺钉、拉铆钉用于屋面时设于波峰;用于墙面时设于波谷。
- 淋水试验:屋面板铺钉完毕后,可采取喷洒水做淋水试验,淋水时间不少于2h,检查屋面是否有渗漏现象,如发现问题,应及时对渗漏点进行修补。
- 检查验收:屋面板铺钉完毕,由施工单位先进行内部检查,发现质量问题及时处理。初检合格后再组织监理及建设单位进行验收,并办理验收手续。
三、彩钢保温屋面施工工艺
- 施工工序安排
- 屋面:彩板进场 - 搭设施工平台 - 天沟安装 - 下层板安装 - 保温棉铺设 - 屋面板安装 - 屋脊帽盖安装 - 山墙泛水安装 - 天沟防水处理 - 零星布定。
- 墙面:彩板进场 - 搭设施工平台 - 墙面放线安装 - 铺设保温棉 - 内墙板安装 - 泛水件安装 - 门窗口包件安装 - 工程验收。
- 具体施工操作及要求
- 钢结构彩板:厂房轴距为6m每跨天沟分两段,采用焊接接缝,为避免焊接时出现变形,接头处先用间接式点焊,直到接头完全平整后在满焊。屋面底板为Q900型板,施工时先将底板固定在檩条上平面,然后在铺岩棉保温层。从16轴向1轴铺设。在铺设岩棉的同时铺设屋面顶板,在安装屋面板时应注意板的横向平整度,在铺设第一块先用钢卷尺量出女儿墙到钢梁的平行尺寸。并进行定位。在铺设3 - 5片屋面板时,应测量出屋脊和檐口的宽度是否一致,以保证屋面平行,并确保最大斜度不超过规范20mm。在屋面板安装完成后,先对屋脊檐口做泛水沿的防水处理,在进行屋脊帽盖的安装,在安装屋脊帽盖时搭接部分长度不小于100mm,并用铆钉进行连接,在屋脊盖板完成后对所有外露铆钉满打密封胶。
- 墙板安装时,先安装外墙板,外墙板固定在檩条外侧,第一块外墙板固定后进行超直放线超平,将下部泛水顺直找平,然后依次进行安装,外板安装后,铺保温棉为防止保温面下垂应采在外墙板上应大面积铺设岩棉钉保证保温面固定不下垂,内墙板固定在檩条内侧与保温面铺设交差进行。做法与外墙同。为上中下节角驰Ⅱ型板,中间接头采用压型收边板连接,每跨可独立安装。
四、彩色压型钢板安装方案
- 安装工艺流程:天沟 - 屋面底层板 - 固定座 - 屋面保温棉 - 屋面外板 - 墙面内板 - 墙面保温棉 - 墙面外板 - 收边泛水板。
- 安装方法
- 利用钢管搭设两个4m×3m的脚手架,每个架子装上4个轮子,便于推动。
- 先安屋面内层板,按技术要求,每个波峰用30mm长的专用自攻螺钉固定,螺钉帽颜色与彩板颜色一致。
- 铺置上保温棉,保温棉接头处用专用胶带封。
- 安装固定件,把固定件用自攻螺钉固定在檩条上,每根檩条上均有。
- 将第一块钢板安放在已固定的固定件上,然后使其与每块固定件的中心肋和内肋的底槽压实,并使它们完全啮合。
- 利用专用锁边锁紧彩瓦的中部肋。
- 定位下列固定件,每一个支撑面一个,并且使固定件的连锁肋边,啮合于安装好的钢板的外肋之上。
- 沿钢板底部拉一条直线(具体用途未明确表述,推测与安装定位等相关)。
