室内钢管架子搭设方案设计(室内钢管架子搭设方案设计:室内钢管架子搭设方案)
室内钢管架子搭设方案设计旨在为建筑施工提供一种高效、安全且经济的解决方案,以支撑和固定各种建筑材料和设备。该方案采用高强度的钢管作为主要材料,通过精心设计的结构和布局,确保架子的稳定性、承载力和安全性。在搭建过程中,考虑到现场环境、空间限制以及操作便利性,方案还提供了灵活多变的设计选择,以满足不同施工阶段的需求。该方案还强调了对工人的安全保护措施,包括定期检查、安全防护装置的使用以及紧急情况下的应急预案。通过这些综合措施的实施,室内钢管架子搭设方案旨在为建筑施工提供一个可靠、可靠的平台,促进项目的顺利进行。
以下是一份室内钢管架子搭设方案设计:
一、工程概况
- 本室内钢管架子搭设工程位于[具体地点],用于[说明室内钢管架子的用途,如室内装修、设备安装等]。室内空间尺寸为[长×宽×高],根据具体工程需求确定相关尺寸。
二、施工准备
(一)技术准备
- 仔细研读室内施工图纸,明确各区域的功能要求、空间布局以及与钢管架子搭设相关的结构特点等内容,确保架子搭设符合整体施工规划 。
- 编制详细的室内钢管架子搭设专项施工方案,方案内容涵盖搭设标准、工艺流程、安全防护措施等关键要素。
- 对参与施工的人员进行全面的技术交底,使其清楚了解搭设方案的各项要求、操作流程以及质量和安全控制要点 。
- 准备齐全相关的施工验收规范标准资料,以便在施工过程中随时查阅,确保施工质量符合要求。
(二)物资准备
- 材料计划
- 根据室内架子搭设的规模和设计要求,精确计算钢管、扣件、脚手板、安全网等主要材料的用量。例如,按照架子的高度、跨度以及承载要求确定钢管的长度和数量。
- 钢管应选用符合国家标准的直缝电焊钢管,其质量应满足相关规范要求,如外径、壁厚等参数。扣件需采用可锻铸铁或铸钢制作,质量可靠,具有足够的强度和韧性。脚手板可选用木脚手板或钢脚手板,木脚手板厚度应不小于50mm,宽度不小于200mm,且无腐朽、扭曲等缺陷;钢脚手板应符合相应的钢材质量标准。安全网应具有足够的强度和耐冲击性,能有效防止人员和物体坠落。
- 材料采购与验收
- 从正规的供应商处采购材料,确保材料质量合格,要求供应商提供产品质量合格证、检测报告等相关资料。
- 对进场的材料进行严格验收,检查钢管的外观是否有裂缝、变形,扣件的活动部位是否灵活,脚手板的规格是否符合要求,安全网的网目尺寸、强度等是否达标。对于不合格的材料坚决予以退回,防止其进入施工环节。
- 施工机具设备及工具准备
- 储备足够的施工机具设备,如电动扳手用于拧紧扣件,提高搭设效率;手推车用于搬运钢管、扣件等材料。
- 准备常用的施工工具,如扳手、螺丝刀、锤子等,确保施工人员在搭设过程中能够方便地进行操作。
- 劳保用品配备
- 为施工人员配备齐全的劳保用品,包括安全帽、防护手套、防护眼镜等,保障施工人员的人身安全。
- 建立材料管理制度,对材料的存放、发放、使用等环节进行规范管理,确保材料供应及时、合理,减少材料的损耗和浪费。
三、钢管架子搭设
(一)基础处理
- 由于是室内搭设,首先要确保地面平整、坚实。如果地面为混凝土结构且表面较为光滑,可直接在上面搭设钢管架子;若地面不平整,需进行找平处理,如采用水泥砂浆进行局部修补。
- 对于一些特殊地面(如地毯、木地板等),需要采取保护措施,如铺设木板或橡胶垫,防止钢管对地面造成损坏。

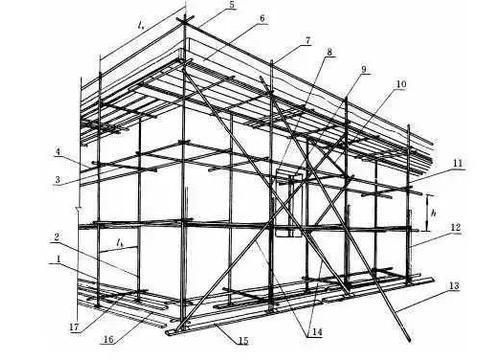

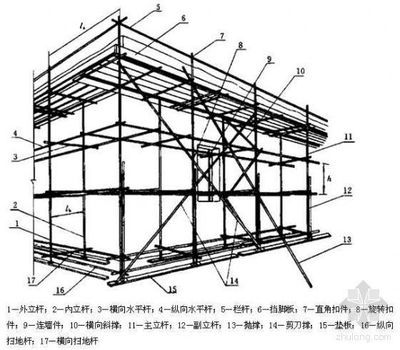

(二)立杆设置
- 根据室内空间和使用要求确定立杆的间距。一般在纵向和横向的立杆间距不宜大于1.5m,以保证架子的稳定性。
- 立杆底部应设置垫板,垫板可采用厚度不小于50mm的木板或钢板,以分散立杆的压力,防止立杆下沉。
- 立杆应垂直于地面,其垂直度偏差不得大于架高的1/300,且全高偏差不大于100mm。在搭设过程中可使用经纬仪或吊线锤进行检查校正。
(三)横杆设置
- 横杆包括大横杆和小横杆。大横杆应设置在立杆内侧,其步距(上下大横杆之间的距离)一般为1.2 - 1.8m。
- 小横杆应贴近立杆布置,用扣件与大横杆扣紧,小横杆在墙上的搁置长度不应小于100mm,并且小横杆应每隔1 - 2根立杆设置一道,以增强架子的整体性。
(四)剪刀撑设置
- 剪刀撑应沿架子高度连续设置,与地面的夹角宜在45° - 60°之间。
- 剪刀撑的宽度不应小于4跨,且不应小于6m。剪刀撑斜杆的接长应采用搭接或对接,采用搭接时,搭接长度不应小于1m,且应不少于3个扣件固定。
(五)脚手板铺设
- 脚手板应铺满、铺稳,不得有探头板。如果采用木脚手板,其两端应采用直径为4mm的镀锌铁丝箍两道。
- 脚手板可采用对接平铺或搭接铺设。对接平铺时,接头处必须设两根小横杆,脚手板外伸长度应取130 - 150mm;搭接铺设时,接头必须支在小横杆上,搭接长度应大于200mm,其伸出小横杆的长度不应小于100mm。
(六)安全防护设施
- 在钢管架子的外侧应满挂安全网,安全网应采用符合国家标准的密目式安全网,其目数应不低于2000目/100cm2。安全网的连接应牢固,不得有破损、漏洞等情况。
- 在架子的操作层,应设置高度不低于1.2m的防护栏杆,并在防护栏杆内侧设置高度不低于180mm的挡脚板,防止人员和物体坠落。
四、质量控制
- 钢管、扣件等材料必须符合质量标准,材料进场时要严格检查验收,对不符合要求的材料坚决退场。
- 架子搭设过程中,严格按照设计方案和施工规范进行操作,每搭设一步都要进行检查,如立杆的垂直度、横杆的水平度、扣件的拧紧力矩等。扣件的拧紧力矩应控制在40 - 65N·m之间。
- 搭设完成后,由项目技术负责人组织相关人员进行验收,验收内容包括架子的整体稳定性、杆件的连接牢固性、安全防护设施的完整性等,验收合格后方可投入使用。
五、安全管理
- 施工前对所有施工人员进行安全教育培训,使其熟悉钢管架子搭设过程中的安全注意事项,如高处作业安全要求、防止物体打击等。
- 施工过程中,严禁施工人员酒后上岗作业,严禁在架子上嬉戏打闹。
- 定期对钢管架子进行检查,特别是在恶劣天气(如大风、暴雨等)后,检查架子的稳定性、杆件是否有变形、安全防护设施是否完好等,发现问题及时整改。
- 当室内钢管架子需要拆除时,应按照由上而下、先搭后拆的原则进行,拆除过程中要有专人进行监护,防止发生意外事故。
