摘要:本文详细介绍了包钢加固施工的流程。首先进行现场勘测,确定加固所需的材料和方案,然后进行施工准备,清理施工区域并确保施工场地安全。接下来是方案设计,包括加固材料的选择和施工方法的确定。最后是施工实施,按照设计方案进行操作,确保施工质量和安全。,,在施工过程中,需要注意的细节包括选择合适的加固材料、采用正确的施工方法和确保施工质量。还应注意施工现场的安全和环境保护,遵守相关法规和标准。通过合理的施工流程和细致的操作,可以提高加固效果,确保建筑物的安全和稳定。
包钢加固施工流程
- 前期准备工作
- 结构评估:对待加固的结构进行评估,通过结构力学计算和现场勘察等方式获取结构的相关参数,以确定其承载能力和加固需求,评估结果将决定加固方案的设计和施工方法的选择。
- 材料准备:根据加固方案的设计需求,准备相应的加固材料,如钢板、钢梁、螺栓等,材料的选取应考虑结构的强度需求、耐久性和施工的可行性等因素。
- 工具准备:准备适合加固包钢施工的工具,像电钻、扳手、焊接设备等,确保工具的质量和性能能够满足施工的要求,避免工具在施工过程中出现故障。
- 基层与钢材处理
- 混凝土表面处理:

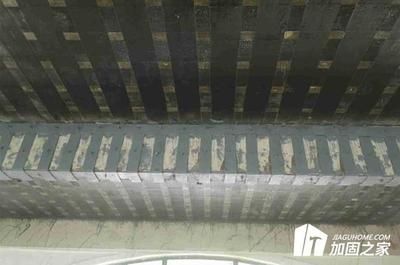

- 对加固部位的混凝土表面进行打磨和糙化处理,增加钢板和混凝土之间的粘结力,确保表面清洁、平整,有利于钢板的粘结和固定。
- 在一些情况下,还需要清理施工区域,确保表面光滑、干净,对于墙面上可能要设置固定点用于固定钢板;对严重不平或缺陷的部位,采用结构胶搅水泥砂浆抹平,待砂浆强度达到80%以上时,方可进行下道工序的施工;清除基层表面的抹灰层,露出砼表面,用角磨机打磨待粘钢砼表面去除砼表面浮浆及污垢,露出石子。
- 打磨钢板:对要使用的钢板进行打磨处理,直至表面出现金属光泽,确保钢板的表面足够粗糙,便于后续灌注胶的粘结。
- 钢材下料与组装(部分情况):

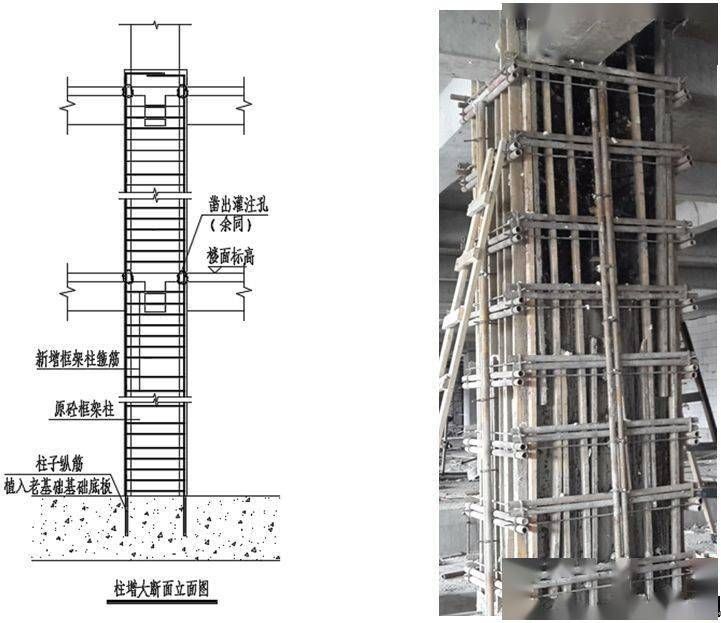

- 按照设计要求,将钢板剪裁成合适的形状和尺寸(如在钢板包裹法中);依据图纸标明的尺寸和型号,对待粘钢板切割(6mm以下钢板,采用剪板机切割,对6mm以上钢板采用气割);把待粘钢板及角钢予排,然后根据锚固胀栓的位置,在钢板上用台钻钻孔(要求孔径大于胀栓2mm)。
- 根据设计要求,将钢板进行组装和焊接,焊接时要确保焊缝牢固,焊接质量符合相关标准和规范要求;按照设计要求安装角钢、缀板等(如在柱包钢工序中)。
- 安装相关部件
- 安装注胶管(灌浆嘴):在设计好的位置和间距处安装注胶管(灌浆嘴)和排气口,注胶管(灌浆嘴)的安装要准确无误,确保注胶(灌浆)过程顺畅进行。
- 封缝处理:
- 使用环氧砂浆(或快干胶)将钢板边缘和混凝土表面的缝隙进行封严,避免胶液渗漏和钢板脱落,涂抹快干胶时量需要合理把控。
- 检查密封性,常用压缩空气法,将压缩空气从灌浆嘴输入,以此来判断密封性是否达标。
- 胶液配制与灌注
- 配制灌注胶:按照比例配制好灌注胶,确保胶液的质量和浓度符合要求,配制过程务必规范进行,并且要本着现配现用的原则。
- 压力灌注:
- 使用压力灌注机将胶液注入到预留的注胶管(进胶口)中,确保胶液充分填满钢板与混凝土之间的空隙,注胶过程中要保持胶液的流畅,避免气泡和空隙,观察排气孔的溢胶情况,待排气孔溢胶后,及时封堵,直到胶料充满加固部位。
- 在注胶工作完成后,将进胶口封堵处理。
- 后续处理
- 固化养护:待胶液注满后,进行固化养护,确保胶液充分固化,固化时间根据胶液性质和温度而定,一般为24小时以上。
- 验收和防护处理:
- 待加固完成后,进行验收工作,检查灌胶胶的固化情况,查看各个部位灌注胶是否密实,如发现有些部位的灌注胶密实性不达标,还需要进行二次补灌;确保加固效果符合设计要求。
- 最后,对加固部位进行表面防护处理,增加其耐久性,例如进行表面防锈处理等。
包钢加固施工中的常见问题
包钢加固后的维护与检测
包钢加固与传统加固对比
包钢加固施工安全注意事项





1包钢加固详细施工流程买加固材料,就找加固邦 包钢加固是一种常用的结构加固方法,通过将型钢、缀板外包并固定在混凝土结构的外表面,增强其承载能力和抗震性能。 下面我们来详细了解一下包钢加固的施工流程。 1.打磨钢板 首先,对要使用的钢板进行打磨处理,直至表面出现金属光泽。 这一步是为了确保钢板的表面足够粗糙,便于后续灌注胶的粘结。 2.处理混凝土表面 对加固部位的混凝土表面进行打磨和糙化处理,以增加钢板和混凝土之间的粘结力。 确保表面清洁、平整,有利于钢板的粘结和固定。 3.钢材组装焊接 根据设计要求,将钢板进行组装和焊接。焊接时要确保焊缝牢固,焊接质量符合相关标准和规范要求。 4.安装注胶管 在设计好的位置和间距处安装注胶管,用于后续的胶注工序。注胶管的安装要准确无误,确保注胶过程顺畅进行。 5.封缝处理 使用环氧砂浆将钢板边缘和混凝土表面的缝隙进行封严,避免胶液渗漏和钢板脱落。 6.配制灌注胶 按照比例配制好灌注胶,确保胶液的质量和浓度符合要求。 的质量直接影响加固效果,所以配制过程务必规范进行。 使用压力灌注机将胶液注入到预留的注胶管中,确保胶液充分填满钢板与混凝土之间的空隙。 注胶过程中要保持胶液的流畅,避免气泡和空隙。 8.固化养护 待胶液注满后,进行固化养护,确保胶液充分固化。固化时间根据胶液性质和温度而定,一般为24小时以上。 9.验收和防护处理 待加固完成后,进行验收工作,确保加固效果符合设计要求。 最后,对加固部位进行表面防护处理,增加其耐久性。 通过以上施工流程,可以确保包钢加固工程的质量和
安全性,为建筑结构的稳定和安全提供可靠保障。www.jiagubang.net2024-05-312包钢加固工艺流程及施工要点(剪力墙包钢加固工程案例)在建筑加固工程中,现在可以用到的加固方法越来越多,既有新型的加固方法,也有传统的加固方法,不同的加固方法所起到的作用是不一样的。 每一种加固方法都有自己的施工优势,所以在加固施工的时候需要根据建筑物所存在的问题来选择加固方法来进行加固施工。 包钢加固作为一种传统的加固方法,有着自身的施工优势,下面为大家介绍一下包钢加固工艺流程及施工要点。 包钢加固施工优势: 包钢加固施工工艺也有一些显著的优势表现,其实,每一种加固方法都有独一无二的施工优势的,当使用包钢法处理出现损伤问题的柱子时,因为施工成本低廉,施工操作简单,且能高效快速处理好柱子的多种质量问题,所以大家对包钢法还是较为认可的。 包钢钢工艺流程: 放线—墙柱面基层处理—钢板打磨、下料—钢板安装、焊接—钢板边封口—灌浆料配置—压力灌浆—空鼓检验—表面防锈、防护处理。 加固施工环节,不可轻视的施工要点: 在使用包钢法对柱子补强加固维护施工时,需要知道的施工要点有: 1、在建材市场中采购的柱子包钢加固施工材料。 2、确定位柱子出现质量问题的位置。 3、选对包钢材料(钢板和粘
钢结构胶)和灌注材料。 4、找到能保证加固补强施工成效的施工单位合作。 5、施工单位制定严谨性和可以保证时效性的施工方案。 6、在施工前对建筑物现场全面排查,对施工现场存在的安全问题和施工难题都了解到位。 7、在施工环节中节约性使用材料,做到经济性施工。 项目案例图片 雅居乐花园二期剪力墙包钢加固工程搜狐新闻2023-04-273包钢加固的施工流程包括哪几个步骤二、制作拼接根据加固设计方案,对原有构件的混凝土的加固制作进行拼装,并检查拼装效果。 三、安装灌浆嘴按照要求在指定位置合理安装灌浆嘴和排气口。 四、封缝用快干胶进行封缝,需要注意的是,涂抹的快干胶的量需要合理把控,不能过多,也不能过少,否则都会影响到封缝的效果。 五、检查密封性检查密封性的方法较多,目前常用的是压缩空气法,将压缩空气从灌浆嘴输入,以此来判断密封性是否达标。 六、配胶配制灌注胶时,需要严格按照产品使用说明书的详细要求进行配制,另外,还要本着现配现用的原则。 七、压力灌注用压力灌浆机将灌浆胶从进胶口缓慢注入,观察排气孔的溢胶情况,待排气孔溢胶后,这时需要及时封堵,直到胶料充满加固制作。 八、封口注胶工作完成后,将进胶口封堵处理。 九、验收 我们需要检查灌胶胶的固化情况,并且查看各个部位灌注胶是否密实,如果发现有些部位的灌注胶密实性不达标,还需要进行二次补灌。 以下是"包钢加固的施工流程包括哪几个步骤"信息发布人联系方式:提示:要求提前汇款或缴纳定金或保证金的均属诈骗,经网站核实的被举报信息,将在第一时间删除,构建一个安全的免费发布信息平台! 联系我时请说明是从K518信息网看到的,这样我会给你很大的优惠!。www.k518.com2023-09-184加固包钢施工方案.docx加固包钢施工方案1.引言加固包钢是一种常用的施工技术,用于加固和增强建筑结构的承载能力。 本文将介绍加固包钢的施工方案,包括前期准备工作、施工方法和注意事项等内容,旨在提供一个详尽的指导,确保施工过程安全高效。 2.前期准备工作在进行加固包钢施工之前,需要进行一系列的前期准备工作,以确保施工的顺利进行。 2.1结构评估首先,需要对待加固的结构进行评估,确定其承载能力和加固需求。 可以通过结构力学计算和现场勘察等方式获取结构的相关参数。 评估结果将决定加固方案的设计和施工方法的选择。 2.2材料准备根据加固方案的设计需求,准备相应的加固材料。 常用的加固材料包括钢板、钢梁、螺栓等。 材料的选取应考虑结构的强度需求、耐久性和施工的可行性等因素。 2.3工具准备准备适合加固包钢施工的工具,包括电钻、扳手、焊接设备等。 确保工具的质量和性能能够满足施工的要求,避免工具在施工过程中出现故障。 3.施工方法加固包钢的施工方法可以根据具体的加固需求和结构特点进行选择,下面介绍两种常用的施工方法。 3.1钢板包裹法钢板包裹法是一种常见的加固包钢施工方法,适用于加固结构柱、梁、墙等部位。 具体步骤如下:1.清理施工区域,确保表面光滑、干净。 2.墙面上设置固定点,用于固定钢板。 3.按照设计要求,将钢板剪裁成合适的形状和尺寸。 4.使用螺栓或焊接等方式将钢板与结构表面连接固定。 5.检查固定效果,确保钢板与结构紧密贴合。 3.2钢梁加固法钢梁加固法适用于加固梁、板等结构部位,可以增加结构的强度和刚度。 2.根据设计要求,选择合适的钢梁尺寸和长度。 3.在结构表面设置固定点,用于固定钢梁。 4.将钢梁与结构表面连接固定,使用螺栓或焊接等方式。 5.检查固定效果,确保钢梁与结构紧密连接。 4.注意事项在进行加固包钢施工时,需要注意以下事项,以确保施工安全和质量。 施工前需制定详细的施工方案,并由专业工程师审核和批准。 施工人员需经过专业培训,熟悉施工流程和安全操作规程。 施工现场应设置明显的安全警示标志,保证施工区域的安全。 5.总结加固包钢施工方案需要进行前期准备工作,包括结构评估、材料准备和工具准备等。 施工方法可以根据具体需求选择钢板包裹法或钢梁加固法。 通过本文的介绍,希望能为加固包钢施工提供一定的指导和参考。www.renrendoc.com2023-12-075结构粘钢、包钢加固技术详解一.什么是粘(包)钢加固 粘(包)钢加固是一种建筑结构工程的加固新技术。 用特制的结构胶粘剂(灌浆料),将钢板粘(包)贴在钢筋混凝土等被加固构件上,相当于对被加固构件进行了体外配筋,能达到加固和增强原结构强度和刚度的目的,对构件裂缝展开及挠度发展也有抑制作用。 二.粘(包)钢加固的适用范围: 2.1.粘钢适用范围:在静力作用下的混凝土梁、板、柱需增加承载力的构件;在承重墙或剪力墙上开洞面积超过0.3㎡需加固补强的门、窗洞口或设备管道洞等,公路铁路桥梁的加固补强。 2.2.包钢适用范围:混凝土柱承载力增加需补强或原混凝土柱承载力下降不能满足使用要求,不允许大幅度增加柱截面,工期紧,施工场地小。 三.粘(包)钢加固的施工工序 3.1.粘钢加固工序: 熟悉图纸→根据构件状况设计加固方案→搭设脚手架→放线→被加固构件卸荷→被粘结构件表面处理(剔凿、打磨、钻孔)→予排钢板→粘结剂配置→涂胶→粘钢→安装(构造)→植螺栓→固定加压→表面防锈处理→垃圾清运→检验→养护 3.2.柱包钢工序: 熟悉图纸→根据构件状况设计加固方案→搭设脚手架→清理基层→打磨基层、柱角、钢材→放线排板→安装角钢、缀板→封边→灌胶或CGM灌浆料→现场清理→养护检验 四、工程案例 以首都机场航站改造为例具体介绍一种常见的粘钢加固施工—柱粘钢施工。 4.1.准备工作: 1.用角磨机清除钢板表面浮锈; 2.按照设计要求在需要锚固的部位画好线确定钻孔位置; 3.按设计要求用电锤在划定位置钻孔,一般深度70mm即可; 4.将孔眼内的灰尘清除,固定好膨胀螺栓; 5.焊接栏杆; 6.焊接部位注胶。 4.2主要施工方法: 1.清除基层表面的抹灰层、露出砼表面。 2.用角磨机打磨待粘钢砼表面去除砼表面浮浆及污垢,露出石子。 3.对严重不平或缺陷的部位,采用结构胶搅水泥砂浆抹平,待砂浆经度达到80%以上时,方可进行下道工序的施工。 4.依据图纸在砼表面放出粘钢位置线,用电锤打出锚固钢板的胀栓眼。 5.依据图纸标明的尺寸和型号,对待粘钢板切割6mm以下钢板,采用剪板机切割,对6mm以上钢板采用气割。 6.打磨待粘钢板表面除掉生锈层及油污,要求打磨的纹路与钢板受力方向垂直。 7.把待粘钢板及角钢予排,然后根据锚固胀栓的位置,在钢板上用台钻钻孔,要求孔径大于胀栓2mm。 8.按照结构胶的使用配比,用调胶桶调胶,要求结构胶搅拌均匀,颜色一致,每次搅拌的胶上适量,并且及时使用,最高不能超过20分钟。 9.用小灰铲把调好的胶抹在钢板表面,要求中间厚两边薄,然后迅速将待 粘钢板或角钢粘贴在砼表面,并及时用小铲将外溢结构胶刮净,做好支撑、 拧好锚固设备。 10.角钢和钢板连接处需焊接,对焊接处的粘钢在其周围高出10cm,待焊接完成,采用压力灌注法。 11.焊接时,必要防止高温影响已粘钢的效果,故焊接时及时在焊按周围向钢板上洒水。 12.未尽事宜,详见现场技术交底。 五、结构粘钢加固有什么优点 ??结构粘钢加固方法,与其他的加固方法比较,有许多独特的优点和先进性,主要有: ??1、坚固耐用:经过多年来的工程实践,已经证明完全能保证加固工程的质量,结构的强度和刚度都能满足设计的要求。 ??2、施工快速:在保证粘钢加固结构质量的前提下,快速完成施工任务,并能根据业务要求,在不停产不影响使用的情况下完成施工,受到用户的普遍赞扬。 完成加固后的结构外观不改变,比较轻巧,钢板薄,结构自重增加极微,不会导致建筑物内其他构件的连锁加固。 ??4、灵活多样:粘钢加固法的适应性很强,能够解决生产上和生活上各种有关问题。 粘贴钢板的方案多种多样,灵活巧妙。 ??5、经济合理:由于施工快,避免或减少工厂停产时间,节约加固材料,与其它加固方法比较,粘钢加固的费用大为节省,经济效益很高。 六、结构粘钢加固具体应用情况 (2)施工中漏放钢筋加固 (3)混凝土标号达不到,提高结构强度加固 (5)阳台根部断裂加固 (6)牛腿接点加固 (7)悬挂式吊车梁提高荷载加固 (9)火灾后梁柱砼烧坏加固 (10)混凝土柱子牛腿断裂加固 (11)桥式吊车梁加固 (12)薄腹梁断裂加固 (13)爆炸冲击波破坏梁体加固 (14)提高楼面荷载加固 (16)断梁加固 (17)截柱加固 (18)减震加固 (20)旧房改造综合加固 (21)生命线建筑物抗震加固 ??(22)剪力墙开1.6M以下的圆洞加固,开1MX2M以下的门洞加固 (23)桥梁断裂、旧桥维修加固 (24)提高柱子承载力解决柱子轴压比超标加固bjtc98.com6包钢加固施工.docx(一)包钢加固施工 工业流程:熟悉图纸并备料f型钢表面处理f搭设脚手架f混凝土表面处理f放线f包钢骨架制安焊接f配制结构胶f密封及粘贴灌胶嘴f锚固螺栓f压力灌胶并封口f养护、固化f质量检验f防护面层施工。 1、钢板等型钢备料及表面处理(1)根据设计图纸结合现场实际尺寸加工钢板等型钢,按混凝土表面锚固螺栓实际位置确定钢板位置,并在钢板上、下端确定灌浆、出浆孔孔径5mm。 要求钢板表面无灰尘、无油污。 (2)放样应按施工图纸及施工现场实际情况,以1:1的大样放出构件几何尺寸及各部分连结节点,并交质检人员检查,确定无误后,方可下料施工。 (3)根据大样制作样板和样杆,作为下料、弯制、切割的依据,样板和样杆应核对无误后,方可下料施工。 (4)样板及样杆制作应考虑下料切割的预支留量及多层焊接的收缩余量和安装时水平基础的水平误差的留量。 (5)应按下料样板或样杆进行,?,切割时应控制切割火焰的温度、切割速度、切割缝的宽度,对于长厚板缝的切割应用自动或半自动切割机进行。 (6)割后应及时去掉氧化铁,气割的允许偏差及切割精度应符合所切割质量标准,对于未达到质量要求的切割截面要求进行机械打磨处理。 (7)下料待加工的零件应进行分类编号,并按加工的先后顺序进行堆放。 载支持。 堆放时应临时加支撑点,避免因构件积压或自重引起的变形。 矫正后的钢材表面,不应有明显的凹面和损伤,,。 2、混凝土表面处理按设计要求,结合现场原有梁的实际截面尺寸,确定螺栓固定位置及粘贴钢板的位置。 将包钢及粘贴钢板范围内的混凝土表面进行打磨打毛处理,除去表面不良混凝土、表面疏松物、浮浆、砂浆面层等,然后用磨光机或钢丝刷对混凝土表面打磨,并吹除粉粒及灰尘。 原构件混凝土截面的棱角应进行圆化打磨,圆化半径《20mm,磨圆的混凝土表面应无松动的骨料和粉尘。 3、锚固螺栓定位及固定按设计图纸在混凝土表面划线,确定锚固螺栓的位置。 清除孔内松散浮渣,用压缩空气吹孔,清除孔内残余灰尘。 用***或酒精洗孔壁,保持孔壁无油污。 用稀释的液体结构胶涂刷孔壁。 胶体养化24小时固化后,方可嵌固钢板。 4、包钢骨架制作、焊接、嵌固钢板将清洗后的钢板套入锚固螺栓,利用螺栓调整钢板与混凝土表面之间的空隙。 根据混凝土表面平整情况,空隙厚度一般应控制在(3-5mm)。 拧紧锚固螺栓螺母,将钢板固定。 沿钢板四周边用结构胶封堵,使钢板与混凝土表面之间形成密封空隙。 (4)胶体的搅拌机具及容器不得有油污,应避免任何杂物进入容器。 5、钻孔植筋施工本结构的构件装配连接均采用螺栓连接,根据设计图纸结合现场实际尺寸,按混凝土表面锚固螺栓实际位置确定钢板位置,钢板钻孔,不大于锚固螺栓直径2mm。 为保证制孔的精度和偏差,每组板在制孔时应在模板中进行,模板必须检验合格后才能使用。 (1)施工方法1)放线:开始钻孔施工前,必须要将结构面清理干净,由技术人员放线标明钢筋锚固点的钻孔位置,钻孔位置标明后由现场负责人验线。 2)钻孔:钻孔时严格按设计要求施工,钻孔时要尽量避开原结构钢筋。 钻孔周围灰尘清理干净,用气泵、毛刷清孔,清耍完毕后,要是孔洞内最终达到清洁干燥。 3)清孔:用干净棉丝将清洁过的空洞严密封堵,以防有灰尘和异物落入。 4)螺杆:锚固用钢筋必须做好除锈处理,除锈长度大于锚固长度5cm左右,锚固用钢筋的型号、规格要严格按图纸设计要求选用。 用钢丝刷将除锈清理长度范围内的钢筋表面打磨出光泽。 将所有处理完的钢筋码放整齐,现场负责人检查清理工作。 5)锚固:将注胶枪嘴插入孔内,缓慢将胶注入孔内,注胶量以钢筋插入后锚固胶将孔载支持。 内填满,锚固胶从孔内溢出为准。 在处理好的螺杆除锈端做明显标记,然后插向空洞,一边插一边向同一方向缓慢旋转,直至到达空洞底部为准,此时应有锚固胶从空洞内溢出。 6)成品保护:对埋植好的钢筋应做好保护工作,以防在锚固用胶固化时间内钢筋被摇摆或碰撞。 严格按照有关规范的质量要求及设计的要求进行施工。 钻孔位置线放完后,做好自检及复检工作。 钻孔完成后,必须将孔清理干净,做好孔内清洁干燥,基本无粉尘,埋植用的钢筋必须清理,打磨出光泽,清孔和钢筋清理完成后,方可进行下一道工序。 锚固用胶需有产品合格证,各项技术指标应达到规范的数值,锚固用胶必须严格按产品说明配制使用。 钢筋锚固工作完成后,经自检合格后,报请有关单位验收,%的抽检率随机对植筋进行抗拉拔实验,并做好拉拔实验记录。 7)注意事项结构胶添加了纳米防沉材料,但每次使用前检查包装桶内胶有无沉淀是良好的***惯,若有沉淀,用细棍重新搅拌均匀即可。 气温低时,A组分偶有结晶变稠现象,只需对A胶水浴加热至50C,待结晶消除搅匀即可,对胶性能无影响。www.taodocs.com2023-03-037包钢加固施工方法与施工工艺上海佳利建筑加固工程有限公司~上海碳纤维加固~浙江碳纤维加固公司 外包钢加固亦称粘结外包型钢加固法,混凝土钻孔切割,钢筋混凝土梁柱外包型钢加固称之为包钢加固。 当以乳胶水泥粘贴或以环氧树脂化学灌浆等方法粘贴时,称之为湿式包钢加固。 该法受力可靠、施工简练、现场作业量较小,但用钢量较大,且不宜在无防护的情况下用于600C以上高温场所;适用于运用上不允许显着增大原构件截面标准,但又需要大幅度前进其承载才干的混凝土规划加固。 施工工艺:表面处置→制件组装→安制灌浆嘴排气口→封缝→密封检查→制作胶料→压力灌注→封口→检查施工方法1、施工准备施工前应细心阅读描写施工图,有必要要将规划面收拾洁净,按描写图纸,在混凝土粘钢方位测放打磨控制线,待打磨作业结束后补加粘钢方位线。 2、砼表面打磨打磨掉混凝土浮层,直至完全暴露坚实新规划面,混凝土表层出现掉落、空鼓、蜂窝、腐蚀等劣化表象的部位应予以除去,用**材料修补,裂缝部位应首要进行封闭处置。 3、钢材表面打磨钢材粘接面,须进行除锈和粗糙处置。 用砂轮磨光机打磨出金属光泽。 打磨粗糙度越大越好,打磨纹路应与钢材受力方向垂直,其后用棉丝沾丙酮擦拭洁净。 4、组装焊接根据图纸或恰谈需要联络现场实际情况对钢材进行组装焊接,角钢与原规划柱尽量贴紧,竖向底子顺直,如原规划柱出现较大差错,应进行顺直处置,缀板与角钢搭接部位须三面围焊,焊缝应符合描写及《建筑钢规划焊接规程》需要。 5、埋管注胶(1).焊缝查验合格后,用环氧砂浆沿钢材边沿封严,联络现场实际情况判定埋管方位及间隔。 如不埋管,可在角钢和缀板上钻φ6注胶孔,孔间隔不大于500mm。 (2).严峻按规划胶说明书供应的配比制作,搅拌均匀后方可运用。 一次配胶量不宜过多,以40~50分钟用完为宜。 (3).用气泵和注胶罐进行注胶,注胶时竖向按从下向上的次第,水平方向按同一方向的次第,注胶时待下一注胶管(孔)溢出胶中止,依次注胶,直至全部注胶管(孔)均注完。 6、竣工查验规划胶固化后用小锤悄然敲击钢材表面,从音响区分粘接效果,如有单个空泛声,标明有些不密实,须再次高压注胶方法补实。 联系方式 上海佳利建筑加固工程有限公司~上海碳纤维加固~浙江碳纤... 电话:- 供应商信息 企业类型有限责任公司经营模式- 注册资本300万人民币员工人数150-300 企业注册地上海-上海经营方向销售 主营产品或服务上海碳纤维加固厂家**报价,福建厦门碳纤维加固厂家
价格,安徽合肥碳纤维加固公司咨询电话,浙江宁波碳纤维加固厂家报价,房屋结构改造专业加固施工单位,全国碳纤维加固有资质专业施工单位 包钢加固施工方法与施工工艺相关产品推荐金泉网2023-10-188柱子包钢加固有哪些施工步骤和要求柱子包钢加固有哪些施工步骤和要求 柱子包钢加固,是用粘结剂粘贴钢板补强,粘贴钢板后能提高原结构构件的配筋量,利用结构胶粘剂的良好粘结性能提高结构构件的抗拉,抗弯,抗剪等性能,把钢板与混凝土牢固地粘结成一个整体共同工作。 柱子包钢加固施工介绍 1.钻孔 在钢板上钻固定螺栓孔,把钢板紧靠粘合面,在混凝土上相应位置钻固定螺栓孔,也可用放样的方法确定混凝土中的固定孔位置。 2.表面处理 钢板应进行处锈、打磨处理,混凝土粘合面须打磨或糙化处理。 原构件混凝土截面的棱角应进行圆化打磨,磨圆的混凝土表面应无松动的骨料和粉尘。 3.固定钢板 外粘型钢骨架的安装应在找平的表面上,每隔一定距离粘贴小垫片,使钢骨架与原构件之间留有缝隙,以备压入胶液。 4.封缝及排气孔设置 封缝时,保持注胶通道的通畅,同时在规定位置处钻孔,粘贴注胶嘴底座,并在适当部位布置排气孔。 若发现有漏气处,应重新封堵。 5.配胶及灌胶 根据推荐比例称取A、B两组分,均匀搅拌,注胶应从一端开始,当排气孔中有胶流出时则将其扎实,倾斜或垂直安装的钢板应从低位置开始注胶,速度不宜过快,以防形成气囊。 6.固化养护 常温下,注胶施工结束后,静置72h进行固化养护,当温度降低,则适当延长时间。 7.检验 检查钢板周边是否有漏胶,并以小锤敲击钢板检验钢板的有效粘结面积。 8.防腐处理 型钢表面(包括混凝土表面)应抹厚度不小于25mm的高强度等级水泥砂浆(应加钢丝网防裂)作防护层,也可采用其他具有防腐蚀和防火性能的饰面材料加以保护。 以上便是柱子包钢加固的一些施工步骤和要求,大家可以做一个简单参考,不过终的施工方案大家还是要咨询机构,只有根据现场检测结果确定的方案才是合理有效的,南京曼卡特,免费为项目提供设计构思、施工方案、技术指导,欢迎随时咨询~曼卡特一站式服务热线: (编辑者:南京曼卡特,如需转载,请注明出处)ylc007.51sole.com2022-11-219包钢加固的详细步骤,详细的不能再详细了!包钢加固的详细步骤,详细的不能再详细了! 包钢加固,用的是灌注型的粘钢胶,所以它会有灌胶这一步骤,所以很多朋友不是很清楚它的具体施工步骤。 有问小麦就来答,既然它不是直接粘贴钢板,那就和涂布型粘钢胶的施工步骤不一样。 下面就介绍包钢加固的施工步骤。 包钢加固 柱子包钢加固详细施工流程 1.施工准备:施工前应认真阅读设计施工图,必须要将结构面清理干净,按设计图纸,在混凝土粘钢位置测放打磨控制线,待打磨工作完成后补加粘钢位置线。 2.砼表面打磨:打磨掉混凝土浮层,直至完全露出坚实新结构面,混凝土表层出现剥落、空鼓、蜂窝、腐蚀等劣化现象的部位应予以剔除,用指定材料修补,裂缝部位应首先进行封闭处理。 3.钢材表面打磨钢材粘接面,须进行除锈和粗糙处理。 用砂轮磨光机打磨出金属光泽。 打磨粗糙度越大越好,打磨纹路应与钢材受力方向垂直,其后用棉丝沾丙酮擦拭干净。 4.组装焊接根据图纸或洽商要求结合现场实际情况对钢材进行组装焊接,角钢与原结构柱尽量贴紧,竖向基本顺直,如原结构柱出现较大偏差,应进行顺直处理,缀板与角钢搭接部位须三面围焊,焊缝应符合设计及《建筑钢结构焊接规程》要求。 5.验收焊缝现场负责人检查焊接工作,请总包及监理验收,填写《隐检记录单》。 6.埋管注胶 (1).焊缝检验合格后,用环氧砂浆沿钢材边缘封严,结合现场实际情况确定埋管位置及间距。 如不埋管,可在角钢和缀板上钻φ6注胶孔,孔间距不大于500mm。 (2).严格按结构胶说明书提供的配比配制,搅拌均匀后方可使用。 一次配胶量不宜过多,以40~50分钟用完为宜。 (3).用气泵和注胶罐进行注胶,注胶时竖向按从下向上的顺序,水平方向按同一方向的顺序,注胶时待下一注胶管(孔)溢出胶为止,依次注胶,直至所有注胶管(孔)均注完。 7.竣工验收结构胶固化后用小锤轻轻敲击钢材表面,从音响判断粘接效果,如有个别空洞声,表明局部不密实,须再次高压注胶方法补实。 以上步骤都是缺一不可,所以大家在施工的时候一定要小心仔细,这样出的加固效果才会完美!搜狐2019-10-3010包钢加固的优势及其要点发布时间:2022/11/219:57:10包钢加固是一种相对比较传统的加固方式,其原理是通过环氧结构胶和螺栓,将钢板固定在承重结构上,以达到共同受力的原理。 现在加固方式众多,为何还会有包钢加固的一席之地呢说明包钢加固还是有其优势的,下面来为大家分析一下。 包钢是指粘角钢,一般用来加固柱。 一般包住柱子四角即可。 他有加固成本低廉,施工操作简单而被认可,柱子包钢加固施工介绍 1.钻孔在钢板上钻固定螺栓孔,把钢板紧靠粘合面,在混凝土上相应位置钻固定螺栓孔,也可用放样的方法确定混凝土中的固定孔位置。 2.表面处理钢板应进行处锈、打磨处理,混凝土粘合面须打磨或糙化处理。 原构件混凝土截面的棱角应进行圆化打磨,磨圆的混凝土表面应无松动的骨料和粉尘。 3.固定钢板外粘型钢骨架的安装应在找平的表面上,每隔一定距离粘贴小垫片,使钢骨架与原构件之间留有缝隙,以备压入胶液。 4.封缝及排气孔设置封缝时,保持注胶通道的通畅,同时在规定位置处钻孔,粘贴注胶嘴底座,并在适当部位布置排气孔。 待封缝胶固化后,进行通气试压。 若发现有漏气处,应重新封堵。 5.配胶及灌胶根据推荐比例称取A、B两组分,均匀搅拌,注胶应从一端开始,当排气孔中有胶流出时则将其扎实,倾斜或垂直安装的钢板应从低位置开始注胶,速度不宜过快,以防形成气囊。 6.固化养护常温下,注胶施工结束后,静置72h进行固化养护,当温度降低,则适当延长时间。 7.检验 检查钢板周边是否有漏胶,并以小锤敲击钢板检验钢板的有效粘结面积。 需要补密实区域可补钻注胶孔和排气孔进行补注。 型钢表面(包括混凝土表面)应抹厚度不小于25mm的高强度等级水泥砂浆(应加钢丝网防裂)作防护层,也可采用其他具有防腐蚀和防火性能的饰面材料加以保护。 包钢加固由于要焊接,所以对环氧结构胶的要求比较高,包钢加固所使用的粘钢胶一定要是能够耐高温的灌注型粘钢胶。 南京曼卡特的粘钢胶已通过抗湿热老化50年,像梁这种结构的加固环境一般是潮湿的,为了不影响包钢加固的效果,一定要选择耐湿热老化的,南京曼卡特就十分适合。 曼卡特一站式服务热线: 南京曼卡特抗湿热老化50年的碳纤维布是一种具有性能的加固材料。 这种碳纤维布不仅继承了传统碳纤维布的所有优点,还在抗湿热老化方面表现出色,为工程领域提供了更为可靠和持久的解决方案。 下面将详细阐述碳纤维布的优点及其在工程领域的应用。 一、碳纤维布的优点1、高强度与轻质:碳纤维为什么粘钢加固不顺利呢 谈及到对于混凝土结构构件的加固和补强方面,很多加固人员可能会想到植筋加固和粘钢加固,今天就和大家先来重点聊一聊粘钢加固。 粘钢加固工作原理也比较简单,主要是利用性能比较强的粘钢胶把钢板紧密的粘贴在混凝土表面,使它与混凝土形成一个整体,来共同承受力量,从而提升整个构件的承载能力,以及稳定楼板如何用碳纤维布加固 楼板使用碳纤维布进行加固是一种常见的加固技术,碳纤维布具有高强度、高弹性模量、轻质、耐腐蚀等优点,广泛应用于结构加固领域。 2.对楼板表面 碳纤维布是一种高性能的建筑加固材料,由碳纤维丝编织而成,由于其独特的物理和化学性质,碳纤维布在许多领域都有广泛的应用,特别是在房屋加固领域具有明显的优势。 碳纤维布具有轻质高强的特点,其质量轻、强度高,能够有效地提高结构的承载能力和抗震性能。 首先,高延性混凝土具有很好的延展性和韧性,能够在承受地震等动荷载时发生较大变形而不破裂,相比传统的混凝土,高延性混凝土标签:包钢加固的优势及其要点 2、跟进信息之前,请仔细核验对方资质,所有预付定金或付款至个人账户的行为,均存在诈骗风险,请提高警惕!。www.51sole.com2022-11-2111外包型钢加固法施工工艺.doc1、外包型钢加固法,亦称包钢加固.施工工艺:施工准备施工前应认真阅读设计施工图,必须要将结构面清理干净,按设计图纸,在混凝土粘钢位置测放打磨控制线,待打磨工作完成后补加粘钢位置线。 (2).严格按结构胶说明书提供的配比配制,搅拌均匀后方可使用。 一次配胶量不宜过多,以4050分钟用完为宜。 (3).用气泵和注胶罐进行注胶,注胶时竖向按从下向上的顺序,水平方向按同一方向的顺序,注胶时待下一注胶管(孔)溢出胶为止,依次注胶,直至所有注胶管(孔)均注完。 最后一个注胶管(孔)用于出气孔,可不注胶,注胶结束后清理残留结构胶。 竣工验收结构胶固化后用小锤轻轻敲击钢材表面,从音响判断粘接效果,如有个别空洞声,表明局部不密实,须再次高压注胶方法补实。 2.本方法以环境温度不超过60,相对湿度不大于70%及无化学腐蚀的适用条件为限,否则应采取有效防护措施。 3.本方法所用胶粘剂是指有充分试验依据且性能满足使用要求的,并经过国家有关部门鉴定的结构胶。 4当构件的混凝土强度低于C15,不宜采用本方法进行加固。www.renrendoc.com2022-09-0412包钢加固的施工流程包括哪几个步骤?说到包钢加固,很多人都会以为和粘钢加固差不多,其实两者之间有着本质的区别,不管是施工原理,还是施工步骤,以及质量验收的方法,都是大不相同的。 对于不同的加固方式和设计方案而言,具体的施工步骤也是有很大差异的,大家知晓包钢加固的具体施工流程包括哪几个步骤吗?下面的时间,施邦小编就来带着大家一起简单的了解下。 一、表面处理 对混凝土的表面进行清洁处理,如果待加固的混凝土表面有裂缝、坑洼等问题,需要先对其进行修补,然后才能开展加固工作。 对于使用的钢材,也需要进行除锈打磨。 二、制作拼接 根据加固设计方案,对原有构件的混凝土的加固制作进行拼装,并检查拼装效果。 三、安装灌浆嘴 按照要求在指定位置合理安装灌浆嘴和排气口。 四、封缝 用快干胶进行封缝,需要注意的是,涂抹的快干胶的量需要合理把控,不能过多,也不能过少,否则都会影响到封缝的效果。 五、检查密封性 检查密封性的方法较多,目前常用的是压缩空气法,将压缩空气从灌浆嘴输入,以此来判断密封性是否达标。 六、配胶 配制灌注胶时,需要严格按照产品使用说明书的详细要求进行配制,另外,还要本着现配现用的原则。 七、压力灌注 用压力灌浆机将灌浆胶从进胶口缓慢注入,观察排气孔的溢胶情况,待排气孔溢胶后,这时需要及时封堵,直到胶料充满加固制作。 八、封口 九、验收 我们需要检查灌胶胶的固化情况,并且查看各个部位灌注胶是否密实,如果发现有些部位的灌注胶密实性不达标,还需要进行二次补灌。 现在大家知晓了吧,包钢加固和粘钢加固的施工步骤还是有很大的不同的,看了施邦小编整理的包钢加固的施工流程,大家会发现,该种加固方法比粘钢加固的施工步骤确实要繁琐一些。www.shibangsy.com2019-04-0813包钢技术交底-20230331.doc共享知识分享快乐本工程按设计要求,原框架柱进行包钢加固,采纳∠100×6角钢、缀板4mm厚40mm宽间距200mm进行焊接灌入环氧树脂系胶结剂进行加固。 一、粘钢施工工艺流程及技术重点1、合用范围本工艺标准合用于一般工业及民用建筑物、修建物的构造构件,如梁、柱、剪力墙、楼板的包钢加固。 2、施工准备2.1主要机具:CO2焊机、等离子切割机、磁力钻、角磨机、电箱、砂轮片、钢丝刷。 2.2协助机具:电锤、手吹风、氧气、乙炔、搅拌器、棉丝、墨斗、墨水、线坠、水平尺、盒尺、石笔、红蓝铅笔等。 2.3主要资料:构造胶、钢板。 3、施工工艺3.1工艺流程:清理阻碍物--放线、验线--清理粘钢混凝土构造面--钢板下料--钢板除锈--钢板焊接--注胶--清理板面--报验3.2阻碍物清理依据现场实质状况予以清理,总的原则是方便施工为宜。 现场质检员核查清理状态,合格后进行下一步工序。 3.3放线、验线放出钢板粘钢地点线及植栓钻孔点位线现场技术员(工长)复核放线无误后,方可开始施工。 3.4清理粘钢混凝土构造面用角磨机打磨混凝土表面。 用吹风机将混凝土表面浮尘吹掉。 请甲方、监理、总包负责人,对打磨后的混凝土表面进行查收。 3.5钢板下料依据图纸所要求的尺寸下钢板料,采纳等离子切割机切割。 (特别状况请甲方、监理、总包负责人研究后在定)3.6钢板除锈角磨机配砂轮片打磨钢板及角钢,打磨方向与受力方垂直,并用丙酮擦抹洁净。 页眉内容共享知识分享快乐报请监理或总包查收,合格后方可进行粘钢作业。 3.7钢板拼装、焊接采纳夹具把角钢固定好柱的四个角,在与钢板焊接达成前不得拆卸。 在需要粘钢的地点将下好的钢板和角钢焊接好。 焊接好后的箍板地点与实质地点误差不同意大于规范同意误差。 焊接作业人员必需持证上岗。 3.8压力注胶用堵缝胶泥角钢周边进行封堵,并留出注胶口(设置在较底处),和排气孔。 胶泥固化后,通气试压,实时进行挽救漏逢。 将搅拌平均的乳胶水泥注入特制的压力罐中,以的压力将构造胶从注胶口中注入,当排气孔出现胶液时,停止加压,用堵缝胶泥封堵排气孔,再以较低压力保持10min以上停止灌胶。 3.9清钢板面理。 清理钢板余胶至原钢材面。 3.10报验所有达成后,报请监理或总包查收。 而后填写隐检资料,分项/分部工程质量报验认同单,请总包负责人、监理署名。 整理所有工程一定的资料移交给总包单位,以便整个工程资料的完好性。 4、质量标准4.1主控项目:粘钢一定切合设计要求及加固行业施工规范。 4.2同意误差项目,见表序号检项目粘接面积检验方法1锚固区粘钢不小于90%用小锤2非锚固区粘钢不小于70%用小锤5、成品保护5.1钢板打磨后注意保护防备重生锈。 5.2刷防锈漆,依据设计要求能否刷防火涂料。 6、应注意的质量问题页眉内容共享知识分享快乐6.1乳胶水泥严格依据比率配制,一定搅拌平均。 6.2打胀栓孔前一定放线。 6.3拼装钢板时,要将钢板紧贴混凝土表面。 6.4用角磨机打磨钢板表面:要求纹理粗重且与受力方向垂直。 6.5所有焊接施工应在注胶前达成。 页眉内容共享知识分享快乐二、植筋施工工艺流程及技术重点1、施工准备1.1施工用具经检查合格,完满无故障。 1.2钢筋:钢筋的级别、直径一定切合设计要求,有出厂证明书及复试报告,表面应无老锈和油污。 1.3施工临电系统检查查收合格。 1.4丈量人员进行现场放线,确立正确植筋部位。 2、主要设施及资料2.1.设施:电钻、电锤、角磨机、胶枪等。 2.2.资料:植筋胶、钢筋。 3、植筋施工参数植筋构造加固施工内容以下所示:3.1依据图纸要求梁增大截面处与新增洞口后加固采纳后锚固植筋。 3.2施工参数以下表:序号12345678910植筋规格钻孔直径备注φ814φ1215φ1418φ1620φ1822φ2025φ2228φ2530φ2836φ32383.3钢筋植入深度:采纳国产植筋胶植筋深度为20d,采纳入口植筋胶植筋深度为12d。 3.4植筋分项工程施工工艺流程图见下表所示:混凝土构造作业面清理、修正胶粘剂安全储存定位放线钻孔清孔验孔孔道注胶钢筋除锈钢筋插入静置固化质量检验页眉内容共享知识分享快乐4、注意事项4.1.注胶作业采纳植筋胶灌输器向孔内填塞,灌输方式应不阻碍空中空气排出。 灌输量应按产品使用说明书确立,取注入孔内约2/3,并以植入钢筋后有少量胶溢出孔口为度。 4.2.注入钢筋后应立刻插入钢筋,并按顺时针方向边转边插,强力向内推动,并适合转动锚筋以利排出胶内空气,直抵达到规定深度。 4.3.从注入胶粘剂到植好钢筋所费的时间,应少于产品使用说明书规定的可操作时间。 不然应拔掉钢筋,并立刻消除实效的胶粘剂,从头按原工序返工办理。www.renrendoc.com2023-03-3114包钢施工方案.docx定位、放线→柱子表层处理→钢板下料→预装→焊接→配胶→灌胶→质量检查→养护→防锈处理 根据图纸确定粘钢加固部位进行弹线,弹线宽度要比钢板实际宽度宽20-40mm。 根据已确认的包钢位置线,对柱子粘合面用磨光机进行打磨,除去2-3mm厚的面层,直至完全露出砼骨料,用无油压缩空气吹去粉尘,或清水冲洗干净,待完全干燥后用棉丝沾***擦拭混凝土表面2-3遍。 包钢施工最适宜的温度15-35,湿度不大于70%,施工环境必须无化学腐蚀,混凝土标号大于C15。 ④、钢板制作 根据设计要求的规格,将钢板用等离子切割机加工至设计尺寸;并用磨光机将钢板粘贴面打磨,打磨粗糙度越大越好,打磨纹路尽量与钢件受力方向垂直;如果钢板有锈蚀现象应该进行除锈处理。 粘贴钢板的钢板厚度2-6毫米。 ⑤、预装: 在钢件及砼面处理经验收合格后进行预装,按钢板的编号将钢板通过焊接与混凝土锚紧,检查钢板的位置、接头及相关尺寸是否符合设计要求及规范要求,如预贴不合格可进行人工处理,直到合格为止。 ⑥、配胶: 结构胶按比例混合、搅拌均匀,搅拌后的胶内要无硬块且颜色均匀即可;要求一次不可过多配置结构胶,以免结构胶在未用完之前凝固,造成浪费。 B、试灌施工 利用气泵从胶注入口灌气,检查粘胶嘴及封缝的质量是否符合灌注的要求。 C、灌注环氧树脂浆液 我公司根据诸多因素考虑,采用环氧树脂浆液作为灌注材料,在灌注施工中应遵循以下工艺: 1、配制浆液:配制浆液应按照产品说明书进行配制,严格执行说明书中的配比,一次不可配制过多胶液; 2、灌浆: 1)、灌浆机具、器具及管子在灌浆前应进行检查,运行正常时方可使用。 打通管路,打开所有的灌浆嘴上的阀门,用压缩空气将孔道及裂缝吹干净。 2)、在灌注时,必须由一边向另一边依次灌注,不得跳孔灌注。 3)、灌浆时应待下一个排气嘴出浆时立即关闭转心阀,如此顺序进行。 4)、灌浆结束后,应立即拆除管道,并洗干净。 (用***清洗) D、清理恢复 待缝内浆液达到初凝而不外流时,拆下拆下灌浆嘴(管),再用环氧树脂胶泥把灌缝嘴处找平封口。 1)、化学灌浆材料多属易燃品,应密封存储,远离火源。 2)、在配制及使用现场,必须通风良好,操作人员应穿工作服,戴防护口罩、乳胶手套和眼镜,并严禁现场进食。 3)、工作现场严禁烟火,并必须配备消防设施。 ⑧、固化、养护: 结构胶在不同的环境下固化时间不同,一般情况在20以上,24小时即可拆除夹具或支撑,3天后方可受力使用。 固化期中不得对钢件有任何扰动和高温作业。 ⑨、检验和验收: 拆除临时固定设备后,用小锤轻轻敲击钢板,从音响判断粘接密度,有无空鼓。 防锈处理根据要求刷防锈漆、防火涂料或用水泥砂浆抹面。 (3)、包钢加固施工质量保证措施 ①、施工时应严格按照设计要求及《混凝土结构加固技术规范》(CECS25:90)进行施工;各工序施工时由技术员向工长进行详尽的交底。 (4)、结构胶储藏注意事项: ①、结构胶应存放在干燥、避光、远离火源处,在环境温度低于5度时,应采取及时保温措施,不能露天堆放,必须有专门库房进行存放。www.taodocs.com2023-02-0815包钢加固施工(1)适用于混凝土结构(梁、板、柱)各种变形裂缝和受力裂缝的加固处理。 (2)火烧震损腐蚀建筑物的加固与防护 适用于火灾受损、震动受损、长期腐蚀受损的建筑物及构筑物的加固处理,包括主体结构的防护处理 (3)现有建筑物的地基处理 适用于因长期地下水流作用、周边工程活动、周边地理环境等因素导致地基不均匀下沉,同时可能使上部建筑物开裂或倾斜。 通过地基处理可以有效地加固地基、控制沉降。 (4)倾斜建筑物的纠偏和加固 适用于需要整体纠偏和相应基础加固、结构加固的倾斜建筑物,包括已经倾斜的各种民用建筑、工业建筑和公共建筑。 (5)建筑物结构加固与基础加固 适用于现有建筑物或在建建筑物存在结构质量缺陷、结构承载能力不足、基础承载力不足或沉降变形等需要加固结构或基础的情形。 碳纤维作为一种强度*高的加固材料,操作得当可以地解决桥梁裂缝老旧问题,如何将碳纤维加固施工用到"炉火纯青"的境界是加固施工人员需要钻研的**。 碳纤维布粘贴加固桥梁科学顺序为,首**行施工平台与脚手架搭设,对裂缝周边实施处理、处理常见的桥梁裂缝并对混凝土表面实施有效处理,而后则可进行碳纤维布粘贴并对表面混凝土做涂装处理。 在桥梁裂缝加固处理阶段,我们可实施注浆补缝、进行裂缝封闭处理,山东包钢加固,在补缝阶段*应将附近裂缝油污、尘土进行清除,包钢加固方案,而后对裂缝宽度进行测量,良好确定注浆嘴位置,预**行胶布粘贴,并科学进行封缝用浆配置,对裂缝做封闭处理。 接着我们应将设嘴处胶布揭去,采用贴嘴用浆方式牢固粘合注浆嘴跨缝,并应用补缝器实施注浆。 再者我们应将封缝材料与注浆嘴铲去,并对裂缝表面实施良好的清理。 楼房下沉的是怎么样的感觉,未满不妨自己想象一下,包钢加固施工,在泥土的行走时陷进去的感觉,如果身体不能保持平衡就非常容易摔倒,其实房屋下沉的原理是一样的;当房屋地基出现下沉,并且出现不均匀沉降,那么房屋就会出现肉眼不可察觉的倾斜,当倾斜到一定的程度时,楼房就会变为危房;我们常见的下沉有个标准,包钢加固工程,楼房在建造之初设计者就有考虑房屋的沉降,并对房屋有个沉降期的预判,如果是在合理的范围内是属于正常的下沉,如果一旦*过标准那么房屋就会变成危房。 包钢加固施工-山东包钢加固-杨华加固为您服务由山东杨华建筑加固工程有限公司提供。 山东杨华建筑加固工程有限公司致力成为与您共赢、共生、共同前行的战略伙伴,*矢志成为工程施工具有竞争力的企业,与您一起飞跃,共同成功!。info.b2b168.com2023-03-2416包钢加固施工-20230622.docx1、钢板等型钢备料及表面处理(1)根据设计图纸结合现场实际尺寸加工钢板等型钢,按混凝土表面锚固螺栓实际位置确定钢板位置,并在钢板上、下端确定灌浆、出浆孔孔径5mm。 (2)放样应按施工图纸及施工现场实际情况,以1:1的大样放出构件几何尺寸及各部分连结节点,并交质检人员检查,确定无误后,方可下料施工。 (3)根据大样制作样板和样杆,作为下料、弯制、切割的依据,样板和样杆应核对无误后,方可下料施工。 样板或样杆多次使用时,应进行实样复核。 (4)样板及样杆制作应考虑下料切割的预支留量及多层焊接的收缩余量和安装时水平基础的水平误差的留量。 (5)应按下料样板或样杆进行,下料划线宽度应控制在0.5mm~1.0mm内,切割时应控制切割火焰的温度、切割速度、切割缝的宽度,对于长厚板缝的切割应用自动或半自动切割机进行。 (6)割后应及时去掉氧化铁,气割的允许偏差及切割精度应符合所切割质量标准,对于未达到质量要求的切割截面要求进行机械打磨处理。 (7)下料待加工的零件应进行分类编号,并按加工的先后顺序进行堆放。 (8)矫正后的钢材表面,不应有明显的凹面和损伤,划痕深度不得大于0.5mm,大于0.5mm时应进行焊补并打磨平整。 2、混凝土表面处理(1)按设计要求,结合现场原有梁的实际截面尺寸,确定螺栓固定位置及粘贴钢板的位置。 (2)将包钢及粘贴钢板范围内的混凝土表面进行打磨打毛处理,除去表面不良混凝土、表面疏松物、浮浆、砂浆面层等,然后用磨光机或钢丝刷对混凝土表面打磨,并吹除粉粒及灰尘。 (3)原构件混凝土截面的棱角应进行圆化打磨,圆化半径≮20mm,磨圆的混凝土表面应无松动的骨料和粉尘。 3、锚固螺栓定位及固定(1)按设计图纸在混凝土表面划线,确定锚固螺栓的位置。 (2)清除孔内松散浮渣,用压缩空气吹孔,清除孔内残余灰尘。 (3)用丙酮或酒精洗孔壁,保持孔壁无油污。 (4)用稀释的液体结构胶涂刷孔壁。 (5)待孔壁胶液稍干时,向孔内灌入结构胶,胶体应充满锚固螺栓孔。 (6)胶体养化24小时固化后,方可嵌固钢板。 4、包钢骨架制作、焊接、嵌固钢板(1)将清洗后的钢板套入锚固螺栓,利用螺栓调整钢板与混凝土表面之间的空隙。 根据混凝土表面平整情况,空隙厚度一般应控制在(3-5mm)。 (2)拧紧锚固螺栓螺母,将钢板固定。 (3)沿钢板四周边用结构胶封堵,使钢板与混凝土表面之间形成密封空隙。 (4)胶体的搅拌机具及容器不得有油污,应避免任何杂物进入容器。 5、钻孔植筋施工 本结构的构件装配连接均采用螺栓连接,根据设计图纸结合现场实际尺寸,受到任何的撞击和振动的影响,养护环境和要求按照产品使用说明书的规定执行。 10、质量检验 (1)注胶(或注浆)施工结束后,应静置72h进行固化过程的养护。 养护期间,被加固部位不得受到任何撞击和振动的影响。 一般采用非破损检验。 对注胶质量进行下列检验和探测。 (2)胶粘强度检验应在注胶开始前,由检验机构派员到现场在被加固构件上预贴正拉粘结强度检验用的标准块,粘贴后,应在接触压条件下,静置养护7d。 (3)注胶饱满度探测应由检验机构派员到现场用仪器或敲击法进行探测,探测结果以空鼓率不大于5%为合格。 (4)被加固构件注胶(或注浆)后的外观应无污渍、无胶液(或浆液)挤出的残留物;注胶孔(或注浆孔)和排气孔的封闭应平整;注胶嘴(或注浆嘴)底座及其残片应全部铲除干净。 (1)混凝土构件表面,应进行找平处理 (2)钢板粘接面,须进行除锈和粗糙处理。 打磨粗糙度越大越好,打磨纹路应与钢板受力方向垂直。 (3)粘结剂使用前应进行现场质量检验,合格后方能使用,按产品使用说明书规定配制。 (4)粘结剂配制好后,用抹刀同时涂抹在已处理好的混凝土表面和钢板面上,厚度1~3mm,中间厚边缘薄,然后将钢板贴于预定位置。 (5)由于包钢加固工程施工难度较大,现场先做一个加固节点,经现场检验确认符合设计及施工规范要求后再进行加固工程施工。 12、安全保证措施 (1)严格按照防火、防爆的有关规定设置料库等临时设施;临时设施区域配足消防器材。 (2)消防工作实行"预防为主,防消结合"的方针。 贯彻执行消防法规、规章和消防技术规范。 (3)施工现场实行逐级防火责任制,现场组织消防队,并建立值班、汇报、学习、训练制度。 (4)进行经常性的防火、防爆安全检查,及时制止、纠正违法、违章行为,防止和消除隐患。 (5)使用电气设备符合技术规范和操作规程。 安装电气设备,进行切割作业等,由合格的专业技术人员操作。 (6)不得在作业区内放置易燃易爆物品,禁止烟火的地方严禁吸烟和使用明火。 (7)施工人员必须着工作服或标志服,同时着装要符合劳动保护的有关规定。 (8)严格遵守操作规程,按设备说明书的要求安全合理的使用机械设备。www.renrendoc.com2023-06-2317包钢加固施工内容提示:4/7②质量保证措施严格按照有关规范的质量要求与设计的要求进行施工。 锚固用胶需有产品合格证,各项技术指标应达到规范的数值,锚固用胶必须严格按产品说明配制使用。 钢筋锚固工作完成后,经自检合格后,报请有关单位验收,按照0.1%的抽检率随机对植筋进行抗拉拔实验,并做好拉拔实验记录。 7)须知①结构胶添加了纳米防沉材料,但每次使用前检查包装桶内胶有无沉淀是良好的习惯,若有... 4/7②质量保证措施严格按照有关规范的质量要求与设计的要求进行施工。 7)须知①结构胶添加了纳米防沉材料,但每次使用前检查包装桶内胶有无沉淀是良好的习惯,若有沉淀,用细棍重新搅拌均匀即可。 ②气温低时,A组分偶有结晶变稠现象,只需对A胶水浴加热至50,待结晶消除搅匀即可,对胶性能无影响。 ③孔内尘屑是否干净、钢筋是否除锈、胶配比是否准确、是否搅拌均匀、孔内胶是否密实决定了锚固效果的好坏。 ④推荐的搅拌时间应予以保证,A、B胶配胶工具不得混用。 ⑤锚固构造措施尚宜满足《混凝土结构后锚固技术规程》的有关规定。 ⑥结构胶完全固化后为无毒级材料,但未尚固化前个别组分对皮肤、眼睛有刺激性,而且胶固化后也不易清除,所以施工人员应注意适当的劳动保护,如配备工作服、手套等,人体直接接触后应用清水冲洗干净。 ⑦周围环境温度越高,每次配胶量越大,可操作时间越短。 预估适用期内的每次配胶量,以避免不必要的浪费。 ⑧结构胶宜在阴凉处密闭保存,保质期12个月。www.doc88.com2023-05-2518包钢加固工艺流程(图文介绍)粘贴钢板加固工艺流程众所周知,粘贴钢板加固主要是基于结构胶的优良性能,将钢板与混凝土构件牢固连接。粘贴表面处理→定压卸压系统准备(根据实际情况和设计要求,卸压步骤有时省略)→粘合剂制备→涂胶粘贴→固化搜了网2022-09-1419加固工艺|外包钢加固的施工过程!加固工艺|外包钢加固的施工过程!,视频播放量2850、弹幕量0、点赞数13、投硬币枚数3、收藏人数38、转发人数33,视频作者中青建筑加固,作者简介广东中青建筑科技有限公司专业从事房屋结构病害治理技术研发与施工应用,向客户提供房屋安全鉴定、加固与改造设计及加固施工一站式服务,相关视频:加固工艺|粘钢加固的施工过程!,加固工艺|增大截面加固的施工过程!,碳纤维的工艺流程,建筑加固常见技术,冷知识:外包钢加固是要焊接的,钢结构厂房加固:佛山一在建钢结构厂房坍塌,加建、改建需谨慎!,深圳罗湖公寓坍塌事故始末,地基基础沉降,承载力3.5kN/㎡的楼板能放3吨的设备吗?,加固工艺|碳纤维加固的施工过程!哔哩哔哩2022-03-2120包钢加固施工方案.doc包钢加固施工方案.doc,第一章、工程概况根据甲方要求,在原结构剪力墙上开洞,为保护原结构采用水钻保护性静力切除。 一、水钻切割施工方案㈠编制依据1、《混凝土结构加固技术规程》(CECS25:90)2、《混凝土结构设计规范》(GB50010—2002);3、《建筑现场临时用电安全技术规程》(JGJ46—88);4、《建筑机械使用安全技术规程》(JGJ33—86)。 ㈡具体施工流程和施工方法1.施工工艺流程在施工现场周围拉设施工警戒线和保护成品标出梁切割位置线水钻切除切除块处理清理工作面。 2.具。 包钢加固施工方案.doc 如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务;查看《如何避免下载的几个坑》。 包钢加固施工方案 第一章、工程概况根据甲方要求,在原结构剪力墙上开洞,为保护原结构采用水钻保护性静力切除。 2.具体施工工艺及方法1.在施工现场周围拉设施工警戒线,为防止渣土下落,所以在施工前必须用防护架在水钻施工面的下方搭设围挡,标出警示标志,防止坠落渣土伤人。 2.根据甲方的图纸要求在作业面上标出需要切割的位置,并由甲方技术人员验线。 3.水钻施工:(1)水钻切割具体工艺:用电钻打出固定螺栓孔放入膨胀螺栓装固定螺杆固定水钻开始切割。 在施工过程中.根据混凝土开洞所带来原结构损伤.采用直径为108毫米的钻头.最为安全经济.4、切除块处理为保证施工安全,在切除过程中切除块不得大于60千克,切除混凝土块在作业面不得进行二次破碎。 切除后采用人工取下,转之地面。 二、包钢加固施工工艺:1、定位放线时在拟包钢柱、梁上弹线标出包钢型钢的位置线一般应在包钢线外扩20mm为避免清理时污染混凝土面。 2、外包钢钢板的宽度不宜小于200mm;厚度小于10mm,通栓间距不宜大于300毫米,通栓直径为16毫米。 3、外包钢钢板宜通长设置,洞口小面与侧面钢板厚度一致,用直径16毫米的通栓锚固。 4、侧面与小面焊接连接,焊好后,应用环氧胶泥将型钢周围封闭,并留出排气孔,然后按有关方法进行灌浆粘结。 5、型钢表面宜做防锈处理及防火涂料保护层,亦可采用其它饰面防腐材料加以保护。 施工准备施工前应认真阅读设计施工图,必须要将结构面清理干净,按设计图纸,在混凝土粘钢位置测放打磨控制线,待打磨工作完成后补加粘钢位置线。 砼表面打磨打磨掉混凝土浮层,直至完全露出坚实新结构面,混凝土表层出现剥落、空鼓、蜂窝、腐蚀等劣化现象的部位应予以剔除,用指定材料修补,裂缝部位应首先进行封闭处理。 钢材表面打磨钢材粘接面,须进行除锈和粗糙处理。 用砂轮磨光机打磨出金属光泽。 打磨粗糙度越大越好,打磨纹路应与钢材受力方向垂直,其后用棉丝沾丙酮擦拭干净。 验收焊缝现场负责人检查焊接工作,请总包及监理验收,填写《隐检记录单》。 埋管注胶焊缝检验合格后,用环氧砂浆沿钢材边缘封严,结合现场实际情况确定埋管位置及间距。 如不埋管,可在角钢和缀板上钻φ6注胶孔,孔间距不大于500mm。 一次配胶量不宜过多,以40~50分钟用完为宜。 用气泵和注胶罐进行注胶,注胶时竖向按从下向上的顺序,水平方向按同一方向的顺序,注胶时待下一注胶管(孔)溢出胶为止,依次注胶,直至所有注胶管(孔)均注完。 最后一个注胶管(孔)用于出气孔,可不注胶,注胶结束后清理残留结构胶。 竣工验收结构胶固化后用小锤轻轻敲击钢材表面,从音响判断粘接效果,如有个别空洞声,表明局部不密实,须再次高压注胶方法补实。 2.本方法以环境温度不超过60℃,相对湿度不大于70%及无化学腐蚀的适用条件为限,否则应采取有效防护措施。 3.本方法所用胶粘剂是指有充分试验依据且性能满足使用要求的,并经过国家有关部门鉴定的结构胶。 4.当构件的混凝土强度低于C15,不宜采用本方法进行加固。 3.11、专用施工设备必须由专业工种人员使用,杜绝违章操作。 水钻拆除、包钢加固施工组织设计方案3定位放线砼结构面处理钢件下料、制作结构面处理预贴固定通栓锚固养护。文档投稿赚钱网2017-10-0321包钢加固施工工艺包钢加固施工工艺包钢加固施工工艺简介,施工准备施工前应认真阅读设计施工图,必须要将结构面清理干净,按设计图纸,在混凝土粘钢位置测放打磨控制线,待打磨工作完成后补加粘钢位置线,关键字,包钢,加固,施工,工艺1,施工准备施工前应认真阅读设计wenku.so.com2024-07-1422外包钢加固施工方案(一)外包型钢加固法亦称包钢加固.施工工艺:1.施工准备施工前应认真阅读设计施工图,必须要将结构面清理干净,按设计图纸,在混凝土粘钢位置测放打磨控制线,待打磨工作完成后补加粘钢位置线。 3.钢材表面打磨钢材粘接面,须进行除锈和粗糙处理。 用砂轮磨光机打磨出金属光泽。 打磨粗糙度越大越好,打磨纹路应与钢材受力方向垂直,其后用棉丝沾丙酮擦拭干净。 4.组装焊接根据...。 外包钢加固施工方案 内容提示:(一)外包型钢加固法,亦称包钢加固.施工工艺:1.施工准备施工前应认真阅读设计施工图,必须要将结构面清理干净,按设计图纸,在混凝土粘钢位置测放打磨控制线,待打磨工作完成后补加粘钢位置线。 2.砼表面打磨打磨掉混凝土浮层,直至完全露出坚实新结构面,混凝土表层出现剥落、空鼓、蜂窝、腐蚀等劣化现象的部位应予以剔除,用指定材料修补,裂缝部位应首先进行封闭处理。 (一)外包型钢加固法,亦称包钢加固.施工工艺:1.施工准备施工前应认真阅读设计施工图,必须要将结构面清理干净,按设计图纸,在混凝土粘钢位置测放打磨控制线,待打磨工作完成后补加粘钢位置线。 4.组装焊接根据图纸或洽商要求结合现场实际情况对钢材进行组装焊接,角钢与原结构柱尽量贴紧,竖向基本顺直,如原结构柱出现较大偏差,应进行顺直处理,缀板与角钢搭接部位须三面围焊,焊缝应符合设计及《建筑钢结构焊接规程》要求。 5.验收焊缝现场负责人检查焊接工作,请总包及监理验收,填写《隐检记录单》。 6.埋管注胶(1).焊缝检验合格后,用环氧砂浆沿钢材边缘封严,结合现场实际情况确定埋管位置及间距。 如不埋管,可在角钢和缀板上钻φ6注胶孔,孔间距不大于500mm。
还没有评论,来说两句吧...
