包钢加固设计规范执行标准

**包钢加固设计规范执行标准主要包括《混凝土结构加固设计规范》(GB 50367-2013)和《建筑结构加固工程施工质量验收规范》(GB 50550-2010)**。这些规范为柱子包钢加固工程提供了详细的技术要求、材料选择、施工流程以及质量检验标准,确保了加固工程的可靠性、安全性和经济性。,,在设计阶段,必须进行详尽的结构分析和受力计算,以确保加固后的柱子能够满足原有的使用需求,并具备足够的承载力和稳定性。这一过程涉及到对原结构的评估、新加固方案的设计以及预期效果的预测。,,在材料选择方面,应依据规范要求选用合适的钢材和辅助材料,如无粘结钢绞线、预应力碳纤维复合板等,以适应不同的加固需求和环境条件。这些材料的性能直接影响到加固效果和使用寿命。,,施工流程需要严格按照规范执行,包括施工前的准备工作、施工过程中的质量控制以及施工后的验收工作。施工中应注意细节,如锚固方式、钢筋布置等,确保每一步骤都符合设计要求和技术标准。,,质量检验是保证加固工程成功的关键。施工完成后,需要进行严格的质量检验,包括材料的力学性能测试、施工过程的监控以及最终的结构安全评估。通过这些检验,可以及时发现并解决潜在的问题,确保加固工程的质量和安全。,,包钢加固设计规范执行标准为柱子包钢加固工程提供了全面、细致的指导。从设计到施工再到验收,每一步都需遵循相关规范,确保加固工程既安全又经济。对于从事此类工作的工程师和技术人员来说,深入了解并严格遵守这些标准是至关重要的。

包钢加固设计规范执行标准

包钢加固设计规范执行标准主要涉及到以下几个方面:

1. 设计规范

包钢加固设计规范执行的标准主要包括《混凝土结构加固设计规范》(GB50367-2013)和《钢结构加固设计标准》(GB51367-2019)。这些规范提供了加固设计的基本规定、设计计算原则、加固方法及配合使用技术等内容,是包钢加固设计的基础。

2. 施工规范

在施工方面,包钢加固需要遵循《混凝土结构加固技术规范》(CECS25:90),该规范详细规定了外包钢加固施工工艺标准,包括基面处理、钢件拼装安制、灌浆嘴排气口封缝密封检查、配制胶料压力灌注封口检查等步骤。

3. 安全标准

包钢加固设计还需要考虑安全等级和使用年限,不同的安全等级对电焊焊接等施工查验要求也不同。例如,安全等级为一级的,一二级焊缝的焊接材料必须复试;安全等级为二级的,一级焊缝的焊接材料必须复试,二级焊缝的焊接材料就不一定必须复试。

4. 注意事项

在进行包钢加固施工时,需要注意施工前的准备工作,如结构评估、材料准备和工具准备等。此外,施工人员需要经过专业培训,熟悉施工流程和安全操作规程,施工现场应设置明显的安全警示标志,保证施工区域的安全。

综上所述,包钢加固设计规范执行标准是一个综合性的体系,涵盖了设计、施工、安全等多个方面。在实际操作中,需要严格按照这些规范和标准来进行,以确保加固工程的质量和安全。

包钢加固设计案例分析

加固设计规范更新时间

包钢加固施工常见问题

加固工程验收标准查询

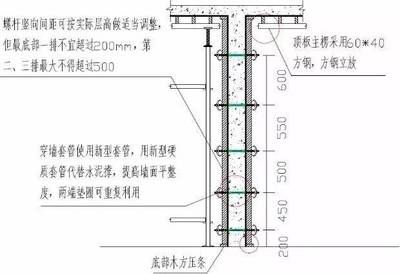

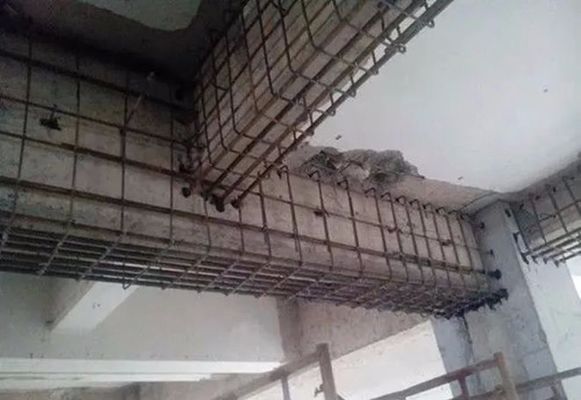

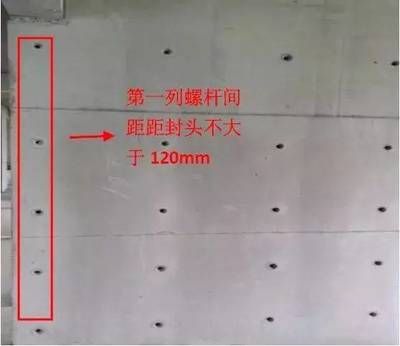

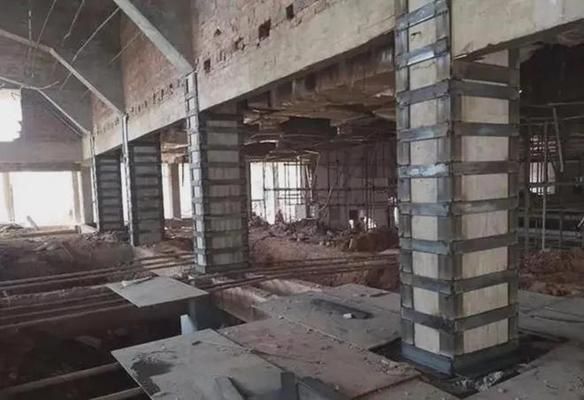

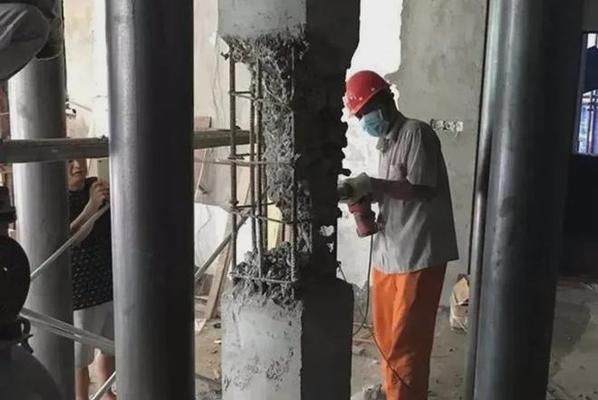

包钢加固设计规范执行标准 结构框架设计 第1张包钢加固设计规范执行标准 结构框架设计 第2张包钢加固设计规范执行标准 结构框架设计 第3张包钢加固设计规范执行标准 结构框架设计 第4张包钢加固设计规范执行标准 结构框架设计 第5张1柱包钢法加固计算(GB50367-2013新加固规范)提供柱包钢法加固计算(GB50367-2013新加固规范)文档免费下载,摘要:柱包钢法加固计算加固柱号轴力N=弯矩M=柱宽b=柱高h=As=As'=fy=fy'=柱砼强度:fc=e=ei+h/2-αs=按对称配筋考虑,计算NbNb=α1fcbξbho+f'yA's-fyAs=JGKZ1 柱包钢法加固计算(GB50367-2013新加固规范) 此文档计算程序详细按《混凝土结构加固设计规范》(GB50367-2013)式(8.2.2-1),(8.2.2-2)进行计算的。 用于计算加固很方便,值得拥有。 柱包钢法加固计算加固柱号轴力N=弯矩M=柱宽b=柱高h=As=As'=fy=fy'=柱砼强度:fc=e=ei+h/2-αs=按对称配筋考虑,计算NbNb=α1fcbξbho+f'yA's-fyAs=JGKZ122852.8kN109.35120090039283928360360C4119.5444.78kN·mmmmmmmmmN/mmN/mm2N/mmmm22αs=αs=ho=e0=ea=ei=e0+ea=ξb=α1=β1='40mm408604.7830.00mmmmmmmm34.78mm0.521.000.8010429.22N=属于小偏心受压型钢强度fa=选用型钢L200x18αa=Aa=13860mm22Ea=206000N/mmχ=780.42mmh01=860mmh0=882mmEso=200000N/mm2εcu=0.0033σs0=(0.8h01/χ-1)Esoεcu=-78.16σa=(0.8h0/χ-1)Eaεcu=-65.18《混凝土结构加固设计规范》(GB50367-2013)式(8.2.2-1)右边=α1fc0bχ+f'yoA's0-σs0AS0+24996.27≥N=αaf'aA'a-σaAa=《混凝土结构加固设计规范》(GB50367-2013)式(8.2.2-2)右边=α1fc0bχ(ho-χ/2)+f'yoA 9;s0(ho-α's0)-σ16640.86≥Ne=s0AS0(αs0-αa)+αaf'aA'a(ho-α'a)=满足要求22852.8N/mm2295122852.80kN10164.58kN·m 下载原格式Excel文档www.wendangxiazai.com2024-07-022平谷正规的包钢加固设计标准平谷正规的包钢加固设计标准迈达斯工程【3】施工图未标明电焊焊接的焊缝方式,焊缝空隙钝护坡口视角UT级别是不是单 平谷正规的包钢加固设计标准 平谷正规的包钢加固设计标准迈达斯工程,【3】施工图未标明电焊焊接的焊缝方式,焊缝空隙钝护坡口视角UT级别是不是单双面焊等。 【4】设计方案总表明未注明工程项目的安全等级和使用年限工程项目的安全等级不一样,对电焊焊接等施工查验规定也不一样。 安全等级为一级的,一二级焊缝的焊接材料务必考研复试;安全等级为二级的,一级焊缝的焊接材料务必考研复试,二级焊缝的焊接材料就不一定必须考研复试。 包钢加固设计施工费 结构加固几乎必然完全破坏建筑装修,房屋所有人一般也会对原建筑重新继续装修,这里的装修不属于结构改扩建的范畴,这个加固过程即为我们上文所谓的纯粹抗震加固,按规范要求的进行即可。 中国很多房屋业主没有房屋日常检查和房屋正常工作年限等概念。 靠谱的包钢加固设计方案 我们知道,膜结构建筑采用以概率理论为基础的设计方法,用分项系数的设计表达进行计算,这是首先要考虑的。 膜结构建筑通常性质和等级以及适用年限来分析,还有适用功能结构跨度防火要求自然条件以及膜材性能等进行膜布材料的选择。 包钢加固设计设计费 房屋加固改造房屋加固前后左右一定要进屋检测和房屋抗震等级检验,房子抗压强度检测的重要分为房屋检测和房屋抗震等级检验,房屋检测是指根据研究现场检测结构特征计算房屋安全评估,重要适用发现安全隐患风险性迹象或其它务必明确安全级别的房子。易龙商务网2023-01-283加固包钢施工方案.docx加固包钢施工方案1.引言加固包钢是一种常用的施工技术,用于加固和增强建筑结构的承载能力。 本文将介绍加固包钢的施工方案,包括前期准备工作、施工方法和注意事项等内容,旨在提供一个详尽的指导,确保施工过程安全高效。 2.前期准备工作在进行加固包钢施工之前,需要进行一系列的前期准备工作,以确保施工的顺利进行。 2.1结构评估首先,需要对待加固的结构进行评估,确定其承载能力和加固需求。 可以通过结构力学计算和现场勘察等方式获取结构的相关参数。 评估结果将决定加固方案的设计和施工方法的选择。 2.2材料准备根据加固方案的设计需求,准备相应的加固材料。 常用的加固材料包括钢板、钢梁、螺栓等。 材料的选取应考虑结构的强度需求、耐久性和施工的可行性等因素。 2.3工具准备准备适合加固包钢施工的工具,包括电钻、扳手、焊接设备等。 确保工具的质量和性能能够满足施工的要求,避免工具在施工过程中出现故障。 3.施工方法加固包钢的施工方法可以根据具体的加固需求和结构特点进行选择,下面介绍两种常用的施工方法。 3.1钢板包裹法钢板包裹法是一种常见的加固包钢施工方法,适用于加固结构柱、梁、墙等部位。 具体步骤如下:1.清理施工区域,确保表面光滑、干净。 2.墙面上设置固定点,用于固定钢板。 3.按照设计要求,将钢板剪裁成合适的形状和尺寸。 4.使用螺栓或焊接等方式将钢板与结构表面连接固定。 5.检查固定效果,确保钢板与结构紧密贴合。 3.2钢梁加固法钢梁加固法适用于加固梁、板等结构部位,可以增加结构的强度和刚度。 2.根据设计要求,选择合适的钢梁尺寸和长度。 3.在结构表面设置固定点,用于固定钢梁。 4.将钢梁与结构表面连接固定,使用螺栓或焊接等方式。 5.检查固定效果,确保钢梁与结构紧密连接。 4.注意事项在进行加固包钢施工时,需要注意以下事项,以确保施工安全和质量。 施工前需制定详细的施工方案,并由专业工程师审核和批准。 施工人员需经过专业培训,熟悉施工流程和安全操作规程。 施工现场应设置明显的安全警示标志,保证施工区域的安全。 5.总结加固包钢施工方案需要进行前期准备工作,包括结构评估、材料准备和工具准备等。 施工方法可以根据具体需求选择钢板包裹法或钢梁加固法。 通过本文的介绍,希望能为加固包钢施工提供一定的指导和参考。www.renrendoc.com2023-12-074外包钢加固施工工艺标准:基面处理钢件拼装安制灌浆嘴排气口封缝密封检查配制胶料压力灌注封口检查:施工前应认真阅读设计施工图,必须要将结构面清理干净,按设计图在混凝土粘钢位置测放打磨控制线,待打磨工作完成后补加粘钢位置线。 外包钢加固施工工艺标准.pdf 2.29M :用角磨机磨去砼表面浮层,直至完全露出坚实新结构面,将混凝土表层出现空鼓、蜂窝、腐蚀等劣化现象的部位剔除,用CJC-B混凝土修补剂修补。 :钢材粘接面须进行除锈和粗糙处理,用砂轮磨光机打磨出金属光泽,应进行顺直处理,角钢搭接部位须三结合现场实际按灌缝胶配比配制胶液,宜过多,30分钟用完为宜。 c、用气泵和注胶罐进行注胶,溢出胶为止,依次注胶,直至所有注胶管用于出气孔,可不注胶结束后清理残留胶液。 用小锤轻轻敲击钢材表面,从音响判断粘接效果,如有个别空洞声,表明局部不密实,须再次用高压注胶方法补实。 按《混凝土结构加固技术规范》(CECS25:90)中相关规定检查验收。 先在钢件外表面用环氧胶粘一层干净粗砂,然后外粉砂浆层防护,或根据设计要求作防护层。 无机胶外包钢加固工艺(涂胶法)基面处理钢件制作无机胶配制涂胶固定角钢涂胶粘贴连接缀板钢件焊接防护施工前应认真阅读设计施工图,必须要将结构面清理干净,按设计图在混凝土粘钢位置测放打磨控制线,待打磨工作完用角磨机磨去砼表面浮层,直至完全露出坚实新结构面,将混凝土表层出现空鼓、蜂窝、腐蚀等劣化现象的部位剔除,用CJC-B混凝土修补剂修补。 钢材粘接面须进行除锈和粗糙处理,用砂轮磨光机打磨出金属光泽,钢缀板粘贴、焊接连接:》(CECS25:90)中粉砂浆层防护,或根据作防护层。 水泥基灌浆料施工工艺浇注养护基面处理:专业.专注清除基面松散层,清除浮灰、油污,保持基面洁净,利于粘结牢固。 按设计尺寸固定模板,模板坚固,无漏浆缝隙、孔洞。 地面坑槽不须支模,直接将灌浆料浇于基面,灌浆料可自动填平。 称量:根据单位时间施工面积计算本品和用水量,每次拌和量应保证灌浆料失去自流平性能前全部使用完毕,灌浆料与水配合比(重量比)为水:灌浆料=0.13:1。 先将称量好的水加入搅拌桶中,然后逐渐加入灌浆料,边投料边用电动搅拌器搅拌,直至称量好的灌浆料全部加完,再继续搅拌3~5分钟,使灌浆料完全搅拌均匀,基面湿润:在灌注前4~6小时将基面用水充分湿润,灌浆料入模前除去基面上的明好的基面上,灌浆料具流动性能,无需入灌注部位。 为了应从灌注体一侧灌注,不宜同时从几处灌注。 如一个浇注体灌注过以保证施工接缝处结合牢固。 专业.专注施工要求,采取更为有效的保温措施。豆丁网2023-05-155钢结构加固设计标准 [附条文说明] GB51367钢结构加固设计标准[附条文说明]GB51367-2019 建标库国家规范结构专业钢结构加固设计标准[附条文说明]GB51367-2019钢结构加固设计标准GB51367-20191总则2术语和符号2.1术语2.2符号3基本规定3.1一般规定3.2设计计算原则3.3加固方法及配合使用技术4材料4.1原钢材及其连接材料4.2加固用钢材及焊接材料4.3螺栓、焊钉、栓钉及锚栓4.4预应力用钢拉索和钢拉杆4.5结构胶粘剂4.6混凝土和水泥基灌浆料4.7防腐蚀、防火涂装材料5改变结构体系加固法5.1一般规定5.2改变结构体系加固法5.3构造规定6增大截面加固法6.1一般规定6.2受弯构件加固计算6.3轴心受力构件加固计算6.4拉弯、压弯构件加固计算6.5构造规定及设计对施工要求7粘贴钢板加固法7.1一般规定7.2受弯构件的加固计算7.3轴心受力构件加固计算7.4拉弯和压弯构件的加固计算7.5构造规定8外包钢筋混凝土加固法8.1一般规定8.2加固计算8.3构造规定9钢管构件内填混凝土加固法9.1一般规定9.2圆形钢管构件加固计算9.3方形钢管构件加固计算9.4设计对管内新填混凝土施工的要求10预应力加固法10.1一般规定10.2构件预应力加固设计10.3结构整体预应力加固设计10.4构造规定10.5设计对施工的要求11连接与节点的加固11.1一般规定11.2焊接连接的加固11.3螺栓或铆钉连接的加固11.4栓焊并用连接的加固11.5节点的加固11.6加固件的连接11.7构造规定12钢结构局部缺陷和损伤的修缮12.1一般规定12.2连接修缮12.3变形修缮12.4裂纹修缮12.5涂装修缮附录A既有建筑物结构荷载标准值的确定方法附录B钢构件截面加固形式的选用本标准用词说明引用标准名录条文说明1总则2术语和符号2.2符号3基本规定3.1一般规定3.2设计计算原则3.3加固方法及配合使用技术4材料4.1原钢材及其连接材料4.2加固用钢材及焊接材料4.3螺栓、焊钉、栓钉及锚栓4.4预应力用钢拉索和钢拉杆4.5结构胶粘剂4.6混凝土和水泥基灌浆料4.7防腐蚀、防火涂装材料5改变结构体系加固法5.1一般规定5.2改变结构体系加固法5.3构造规定6增大截面加固法6.1一般规定6.2受弯构件加固计算6.3轴心受力构件加固计算6.4拉弯、压弯构件加固计算6.5构造规定及设计对施工要求7粘贴钢板加固法7.1一般规定7.2受弯构件的加固计算7.3轴心受力构件加固计算7.4拉弯和压弯构件的加固计算7.5构造规定8外包钢筋混凝土加固法8.1一般规定8.2加固计算8.3构造规定9钢管构件内填混凝土加固法9.1一般规定9.2圆形钢管构件加固计算9.3方形钢管构件加固计算9.4设计对管内新填混凝土施工的要求10预应力加固法10.1一般规定10.2构件预应力加固设计10.3结构整体预应力加固设计10.4构造规定10.5设计对施工的要求11连接与节点的加固11.1一般规定11.2焊接连接的加固11.3螺栓或铆钉连接的加固11.4栓焊并用连接的加固11.5节点的加固11.6加固件的连接11.7构造规定12钢结构局部缺陷和损伤的修缮12.1一般规定12.2连接修缮12.3变形修缮12.4裂纹修缮附录A既有建筑物结构荷载标准值的确定方法附录B钢构件截面加固形式的选用自2022年4月1日起废止的条文热门资源 更多租赁模板脚手架维修保养技术规范[附条文说明]GB50829-2013民用建筑可靠性鉴定标准[附条文说明]GB50292-2015建筑抗震设计规范[附条文说明]GB50011-2010(2016年版)工程结构加固材料安全性鉴定技术规范[附条文说明]GB50728-2011建筑结构可靠性设计统一标准[附条文说明]GB50068-2018高耸结构设计标准[附条文说明]GB50135-2019建筑边坡工程鉴定与加固技术规范[附条文说明]GB50843-2013工业建筑振动控制设计标准[附条文说明]GB50190-2020玻璃幕墙工程技术规范[附条文说明]JGJ102-2003 铝合金结构设计规范[附条文说明]GB50429-2007中华人民共和国国家标准钢结构加固设计标准Standard、fordesign.of,strengthening,steel。 structureGB、51367,2019主编部门中华人民共和国住房和城乡建设部批准部门。 中华人民共和国住房和城乡建设部施行日期,2.0。 2、0,年,6月.1。 日中华人民共和国住房和城乡建设部公告2019年。 第312号住房和城乡建设部关于发布国家标准。 钢结构加固设计标准、的公告.现批准,钢结构加固设计标准,为国家标准编号为GB.51367、2019.自2020年6月1日起实施其中第31。www.jianbiaoku.com2022-04-016外包钢加固法概要:外包钢加固法是指在混凝土柱的四周包上型钢对其进行加固,加固后可以不增大构件截面尺寸,但是却可以大幅度的提高混凝上柱的抗压能力。 外包钢加周法可以两种,一种为干式外包钢加固法,另一种为湿式外包钢加固法。 查看详情外包钢加固需要满足哪些构造要求 概要:在建筑加固工程中,外包钢加固法是常用的一种加固方法,很多加固公司会都采用这种方法。 适用于不显著增大原构件截面尺寸,但又要求大幅度提高其承载能力的混凝土结构加固。 外包钢加固方法的优点是用于框架柱、梁的加固时,受力可靠,施工简便、工期短且现场工作量较小,加固效果好。 下面加固之家为大家介绍一下外包钢加固需要满足的一些构造要求和外包钢加固需要注意的事项。 查看详情你了解粘钢加固,是否了解外包钢加固 概要:随着建筑加固技术越来越先进,建筑加固的方法也越来越多,粘钢加固就是其中的一种加固方法来的,相信很多人都知道,而外包钢加固了解的人不是很多。 粘钢加固法是在混凝上构件表面用特制的建筑结构胶粘钢板,以提高结构承载力的一种加固方法。 外包钢加固技术是一种广泛采用的混凝土构件加固方法,通常采用型钢或钢板外包在原构件表面、四角或两侧,并在混凝土构件表面与外包钢缝隙间灌注高强水泥砂浆或环氧树脂浆料,同时利用横向缀板或套箍作为连接件,以提高加固后构件的整体受力性能。 下面加固之家就带大家了解一下外包钢加固。 新闻资讯 概要:1、结构加固概述1.1、加固原因加固学是随同房屋结构学发展而发展起来的。 通过施加预应力强迫钢拉杆或型钢撑杆受力,影响并改变原结构应力分布,并降低结构原有应力水平,致使一般加固方法中普遍存在的应力应变滞后现象的影响能较好的 查看详情一级建造师必须要了解的结构加固新技术! 概要:为了提升我们国家建筑行业的整体技术水平,住建部发表了关于做好《建筑业10项新技术(2017版)》推广应用的通知,下面为这份文件的具体内容,作为一个建造师,而且是一级建造师这是必须要了解的: 外包钢加固法。www.jiaguhome.com2024-10-227《钢结构加固设计标准》(GB51367-2019)【全文附高清无水印PDF...《钢结构加固设计标准》(GB51367-2019)【全文附高清无水印PDF版下载】-标准下载-郑州威驰外资企业服务中心togglenavigation标准下载 《住房和城乡建设部关于发布国家标准〈钢结构加固设计标准〉的公告》 现批准《钢结构加固设计标准》为国家标准,编号为GB51367-2019,自2020年6月1日起实施。 其中,第3.1.8、4.5.1条为强制性条文,必须严格执行。 本标准在住房和城乡建设部门户网站(www.mohurd.gov.cn)公开,并由住房和城乡建设部标准定额研究所组织中国建筑出版传媒有限公司出版发行。 住房和城乡建设部 2019年11月22日 标准名称:钢结构加固设计标准 标准编号:GB51367-2019 标准类型:国家标准 PDF质量:高清晰无水印PDF版(官方正式版、完整版、原版扫描,共计:162P(页),PDF文档大小:71.5MB)www.gongzuoqianzheng.cn2023-09-078建筑包钢加固工程承包合同-20240128.doc第页共页建筑包钢加固工程承包合同甲方:(委托方名称)乙方:(承包方名称)一、合同背景与目的1.1甲方拟委托乙方承担建筑包钢加固工程的承包任务,根据承包任务书约定的工程范围、质量要求和工程完成时间等条件进行工程承建。 1.2乙方具备从事建筑包钢加固工程的资质和技术实力,愿意接受甲方的委托,并承诺按照本合同的约定完成工程任务。 二、工程范围2.1工程名称:建筑包钢加固工程。 2.2工程地址:(填写具体地址)。 2.3工程内容:(详细列出委托方要求的工程范围,包括但不限于以下内容)-对建筑结构进行评估和分析;-设计、施工并安装钢梁、钢柱等加固结构;-对加固结构进行质量控制和测试。 三、工程进度及完成时间3.1乙方应根据甲方的要求,制定详细的工程计划,并提前报告甲方审核。 3.2工程开始日期:(填写具体日期)。 3.3工程完成时间:乙方应在(填写具体日期)之前完成所有工程任务,并保证工程按时交付。 四、工程费用与支付方式4.1工程总费用为人民币(填写具体金额),甲方按下述方式向乙方支付工程费用:-工程启动前,甲方应按照乙方的要求支付人民币(填写具体金额)作为工程启动资金;-工程各阶段进展中,甲方应按照工程进度和质量验收情况支付相应的工程款项;-工程完工后,甲方应支付剩余的工程款项,但需在最终验收合格后支付。 4.2乙方应提供相应的发票和结算单据,以便甲方进行支付。 五、质量要求和验收标准5.1乙方应按照国家相关标准以及甲方提供的技术要求和设计方案进行施工。 5.2乙方应按照工程进度计划,合理组织施工,并严格控制工程质量。 5.3乙方应配备合格的工程技术人员和施工人员,并进行必要的培训,确保工程质量符合规定。 5.4工程完工后,甲方有权要求乙方提供相应的材料、报告和验收文件,并进行质量检测。 5.5工程验收标准为:-工程结构稳定,符合相关设计要求;-钢结构安装牢固,不得出现明显的质量问题;-工程质量符合国家相关标准和甲方要求。 六、保修责任6.1工程完工后,乙方应提供一定期限的保修期,负责在保修期内对工程出现的质量问题进行修补和维护。 6.2乙方应对工程部位和材料提供保修保养的具体要求和方法,并提供相应的保修书和保修证明。 6.3保修期限为(填写具体期限),自工程竣工验收合格之日起计算。 七、保险责任7.1在工程施工过程中,如因乙方的过失导致人身伤亡或物质损失,乙方应承担相应的责任,负责处理事故,并承担赔偿责任。 7.2乙方应购买相应的施工安全保险,保障工程施工阶段的风险。 7.3乙方应提供保险单据和相关证明,以确保相关保险责任的履行。 八、合同解除8.1若甲方或乙方严重违反本合同约定的条款,造成重大损失或严重影响工程完工的情况下,对方有权解除本合同,并要求违约方承担相应的违约责任。 8.2非违约方有权要求违约方赔偿因解除合同而产生的经济损失。 九、争议解决9.1合同解释、履行中发生争议时,双方应友好协商解决。 9.2如无法通过协商解决,应提交相关争议仲裁机构进行仲裁,双方均接受仲裁结果。 十、其他条款10.1除非经双方书面同意,本合同不得转让给任何第三方。 10.2本合同自双方盖章之日起生效,并具有法律约束力。 10.3本合同一式两份,甲、乙双方各执一份,具有同等效力。www.renrendoc.com2024-01-289南平地区粘钢包钢加固公司有资质2、当构件的混凝土的强度小于C15,不适合选用本方式开展结构加固。 3、包钢加固以工作温度不超出60,空气湿度不超70%及无有机化学浸蚀的可用标准为限,不然应采取有效安全防护对策。 4、包钢加固常用胶黏剂就是指有充足实验根据且性能考虑应用规定的,并历经相关法律法规部门的耐候胶。 (1)更改测算示意图:加设额外支撑板,调节载荷遍布状况,减少内功水准,对超静定结构橡胶支座开展逼迫偏移,减少地应力值; (2)截面补强法:在部分或沿预制构件总长以不锈钢板材补强,连接成总体使之相互支撑; (3)预应力钢筋拉索法:运用高强度拉索加固结构薄弱点或提升结构总体承载能力、弯曲刚度和稳度。 布料生产车间LED防爆应急灯80W迅元贝力科技(武汉)有限公司 2、跟进信息之前,请仔细核验对方资质,所有预付定金或付款至个人账户的行为,均存在诈骗风险,请提高警惕!www.51sole.com2024-07-2210桥梁加固设计规范标签:桥梁加固设计的主要原则有哪些 概要:现在桥梁对于我们的作用越来越大,在交通中扮演着重要角色,由于桥梁长期经历日晒雨淋,所以需要做好加固维护处理。 有的桥梁使用时间较长,出现质量问题时,是需要做加固改造处理的,在桥梁加固改造中是需要做好桥梁加固设计的。 桥梁加固设计是一个涉及到病害诊断、改造决策分析、加固材料与方法选择、加固构件设计与计算和养护管理与施工等多学科的系统问题。 那么桥梁加固设计的主要原则有哪些呢下面加固之家为大家介绍一下桥梁加固设计的主要原则。 概要:建筑加固规范有:1、GB50367-2006混凝土结构加固设计规范。 2、JGJ123-2000既有建筑地基基础加固技术规范。 3、JTG_TJ22-2008公路桥梁加固设计规范。 4、JTGTJ23-2008公路桥梁加固施工技术规范。 5、JT-T532-2004桥梁结构用碳纤维片材。 6、CECS_77:96钢结构加固技术规范。 7、CECS25-90土结构加固技术规范。 8、JGJ116-98建筑抗震加固技术规程。 概要:结构加固检测标准规范1、《混凝土结构加固设计规范》GB/T50367-20062、《既有建筑地基基础加固技术规范》JGJ123-20003、《公路桥梁加固设计规范》JTG/TJ22-20084、《公路桥梁加固施工技术规范》JTGTJ23-20085、《桥梁结构用碳纤维片材》JT/T532-20046、《钢结构加固技术规范》CECS77:967、《土结构加固技术规范》CECS25-908、《建筑抗震加固技术规程》JGJ116-98新闻资讯 上海房屋鉴定技术员必备检测标准规范都在这里! 概要:我国公路工程抗震加固的特点我国西部多为山岭丘陵区,地形、地貌和地质水文条件复杂,其桥梁结构的典型特点是上部结构弯、斜、坡,下部一般为高墩且墩高相差悬殊,属非规则桥梁。 西部又是我国的地震多发区和强震区,我国6个地震活动带中有4个分布在西部,其强度大、频度高,因而西部公路工程抗震问题是我国工程抗震的重点和难点。 随着西部开发战略的实施,大量工程急需解决公路工程抗震设计、抗震性能评估及抗震加固问题。www.jiaguhome.com2024-03-0511房屋外包钢加固技术要求,你知道哪些?外包钢加固技术是建筑加固中常用的技术。 外包钢技术是指在原混凝土构件外使用一些型钢和钢板,以改善建筑的整体结构。 这种房屋加固技术主要适用于柱梁的结构加固。 外包钢加固技术的应用范围 外包钢不能用于所有建筑物的柱体和梁体加固,其使用有一定的局限性。 1:外包钢加固适用于静态作用下的一般弯曲控制和易拉构件。 2:这种钢筋的温度范围是在常温下。 如果温度超过60度,包装钢在混凝土养护中不能满足混凝土的使用要求。 空气中的相对湿度应控制在70%以下。 如果湿度过高,会对钢板的结构产生一定的影响。 3:在一些地形较低的地区,一般不采用外包钢加固方法。 由于地形较低,很容易形成雨水堆积,只有在采取有效的保护措施时才能使用。 4:建筑构件混凝土强度低于4时,C15时,一般不使用这种方法进行加固。 5:外包钢加固时,需要使用大量的预应力钢筋、钢板、混凝土等材料被加固的建筑物旁边,需要预留一定的位置,否则一些机械设备很难工作,给房屋加固带来很大的困难。 一些常用的简单青岛房屋加固方法有: 墙体加固:墙体有两种,一种是承重墙,另一种是非承重墙。房屋加固方法有钢筋拉固、附墙加固等。 建筑物及屋顶加固:一般采用水泥砂浆重新填充、加固加厚的方法。 加固建筑突出部位:如烟囱、女儿墙、屋顶水箱间、楼梯间等部位,采取适当措施设置垂直拉条,拆除不必要的附件 辽宁金辉建筑设计有限公司 13889803650024-31065106www.jhjz.vip2023-05-3012外包钢加固施工工艺标准外包钢加固施工工艺标准 外包钢加固施工工艺 环氧液体胶外包钢加固工艺〔灌注法1、工艺流程:基面处理→钢件拼装→安制灌浆嘴排气口→封缝→密封检查→配制胶料→压力灌注→封口→检查 2、工艺要求: 〔1施工准备:施工前应认真阅读设计施工图,必须要将结构面清理干净,按设计图纸,在混凝土粘钢位置测放打磨控制线,待打磨工作完成后补加粘钢位置线。 〔2基面处理:用角磨机磨去砼表面浮层,直至完全露出坚实新结构面,将混凝土表层出现空鼓、蜂窝、腐蚀等劣化现象的部位剔除,用CJC-B混凝土修补剂修补。 〔3钢件处理:钢材粘接面须进行除锈和粗糙处理,用砂轮磨光机打磨出金属光泽,并用棉丝沾丙酮擦拭干净。 〔4钢件组装:根据设计要求对钢件进行组装焊接,角钢与原结构尽量贴紧,竖向顺直,如原结构偏差较大,应进行顺直处理,缀板与角钢搭接部位须三面围焊,焊缝应符合设计及《建筑钢结构焊接规程》要求。 〔6埋管注胶:a、焊缝检验合格后,用建筑结构胶〔或无机胶沿钢材边缘封严,结合现场实际情况确定埋管位置及间距,注浆管间距不大于500mm。 1/18 〔7检查及补灌:用小锤轻轻敲击钢材表面,从音响判断粘接效果,如有个别空洞声,表明局部不密实,须再次用高压注胶方法补实。 〔8检验和验收:。 a、施工前提供环氧胶及钢材合格证。 b、按《混凝土结构加固技术规范》CECS25:90中相关规定检查验收。 〔9防护:先在钢件外表面用环氧胶粘一层干净粗砂,然后,外粉砂浆层防护,或根据设计要求作防护层。 清除基面松散层,清除浮灰、油污,保持基面洁净,利于粘结牢固。 3/18 〔2支模:按设计尺寸固定模板,模板坚固,无漏浆缝隙、孔洞。地面坑槽不须支模,直接将灌浆料。 浇于基面,灌浆料可自动填平。〔3灌浆料拌制:。 a、称量:根据单位时间施工面积计算本品和用水量,每次拌和量应保证灌浆料失去自流平性能前全部使用完毕,灌浆料与水配合比〔重量比为水:灌浆料=0.13:1。 b、搅拌:先将称量好的水加入搅拌桶中,然后逐渐加入灌浆料,边投料边用电动搅拌器搅拌,直至称量好的灌浆料全部加完,再继续搅拌3~5分钟,使灌浆料完全搅拌均匀,静置1分钟备用。 〔4基面湿润:在灌注前4~6小时将基面用水充分湿润,灌浆料入模前除去基面上的明水。 〔5浇注:将拌制好的灌浆料均匀倒于处理好的基面上,灌浆料具有高流动性能,无需振捣,入模自动找平,按模成型。 对灌注难度较大或有特别要求的可用压浆泵送入灌注部位。 a、施工前提供无机胶及钢材合格证。 加大截面施工工艺1、工艺流程:基面处理→支模→灌浆料拌制→浇注→养护2、工艺要求:〔1基面处理: 2/18 〔4配制无机胶:严格按使用说明配制无机胶。 〔5粘贴角钢:在粘角钢位置涂无机胶3-5㎜厚,将角钢粘于设计要求位置,并加压固定。 角钢与原结构尽量贴紧,竖向顺直,如原结构偏差较大,应进行顺直处理。 〔6钢缀板粘贴、焊接连接:角钢粘贴好后,粘贴钢缀板,然后将钢缀板与角钢焊接牢固。 缀板与角钢搭接部位须三面围焊,焊缝应符合设计及《建筑钢结构焊接规程》要求。 〔7检验和验收:。 设备螺栓孔回填工艺1、工艺流程:清除螺栓孔内浮灰→设备座就位→螺栓预置→灌浆料拌制→浇注螺栓孔→养护2、工艺要求:〔1清除螺栓孔内浮灰: 用空压机将螺栓孔内浮灰吹净,用水冲洗螺栓孔。〔2设备座就位,螺栓预置:。 5/18 根据设备设计位置安放设备座,设备固定螺栓预置螺栓孔中。〔3灌浆料拌制:。 4/18 较低时应养护3~7天。b、在冬季气温在0℃以下时,按冬季施工要求,采取更为有效的保温措施。 〔7注意事项:a、拌制好的灌浆料失去自流平性能不可再次加水混合搅拌使用。 b、施工后的机具应及时用水清洗干净,以备下次使用。 无机胶外包钢加固工艺〔涂胶法1、工艺流程:基面处理→钢件制作→无机胶配制→涂胶→固定角钢→涂胶→粘贴连接缀板→钢件焊接→防护2、工艺要求:〔1施工准备:施工前应认真阅读设计施工图,必须要将结构面清理干净,按设计图纸,在混凝土粘钢位置测放打磨控制线,待打磨工作完成后补加粘钢位置线。百度文库2022-02-1613钢结构加固设计规范概要:现在建筑加固行业得到很好的发展,加固施工技术也越来越先进和成熟了。 对于建筑质量问题来说,及时处理是最好的方法,可以防止质量问题的继续扩大 概要:结构加固检测标准规范1、《混凝土结构加固设计规范》GB/T50367-20062、《既有建筑地基基础加固技术规范》JGJ123-20003、《公路桥梁加固设计规范》JTG/TJ22-20084、《公路桥梁加固施工技术规范》JTGTJ23-20085、《桥梁结构用碳纤维片材》JT/T532-20046、《钢结构加固技术规范》CECS77:967、《土结构加固技术规范》CECS25-908、《建筑抗震加固技术规程》JGJ116-98 概要:现在广告牌的安全越来越受到重视了,很多广告牌都是在户外的,长时间经历日晒雨淋,就容易出现受损情况。 相关管理部门对于广告牌的安全是有明确要求的,需要定期对广告牌进行安全检测鉴定,提供广告牌的安全检测报告。 下面加固之家就为大家介绍一下广告牌安全检测鉴定内容。 概要:现由于建设单位将室内功能重新布局,导致房间功能发生改变,根据建设单位的意见拟将主体结构按新的使用功能重新进行计算复核,对不满足计算结果的原结构进行加固设计。 本工程在一类,二类(a)环境中的加固设计使用年限为30年。 到期后,若重新进行的可靠性鉴定认为该结构工作正常,仍可继续延长其使用年限。 查看详情上海房屋鉴定技术员必备检测标准规范都在这里! 查看详情四川省建科院院长王德华作为封面人物登上《工程建设标准化》杂志并接受人物专访 概要:王德华,1965年出生,中共党员,1986年毕业于重庆建筑工程学院土木系工业与民用建筑专业。www.jiaguhome.com2024-10-2114包钢加固验收规范,包钢加固流程1根据甲方提供的加固图纸为依据和现场的实际情况。 2根据《规范》GB50367-2006。 3根据《混凝土结构加固技术规范》CECS25:90 4结合我公司的长期专业施工经验。 包钢程序: 国家规定粘钢和方法是用于承受静力作用的一般受弯及受拉构件的加固。 不适用于素混凝土构件,包括纵向受力钢筋配筋率低于现国家标准《混凝土结构设计规范》GB50010规定的最小配筋率的构件加固。 被加固的混凝土结构构件其现场实测混凝土强度等级不得低于C15,且混凝土表面的正拉粘结强度不得低于1.5mpa,长期使用环境温度不应高于60℃。 粘钢包钢技术要求高,为此对该项目的粘钢用专业人员负责施工,具体操作工艺流程如下: 1、定位:2、检查:3、处理:4、制作:5、除锈:6、配胶:7、涂胶:8、防腐:9、检验:10、粘钢结束钢板上要搞好防锈。 11、技术数据:结构外粘钢混凝土抗剪强度(CMPO)。 施工步骤: 进入施工后要严格步骤施工,首先定位放线,开挖土方止地梁处。 用切割机切除杂物,清理需要加固的结构面,同时做好坑洞安全保护措施。 施工进度安排: 开挖土方清理柱面杂物5天 混凝土打磨10天;包钢15天;清理现场1天 实行分项不分割,装饰拆除,打磨同步进行,包钢交叉进行。搜狐2016-07-0515外包钢加固设计规范外包钢加固设计规范是一项非常重要的建筑设计标准,在建筑物加固和维修过程中扮演着不可或缺的角色。本文将为您详细介绍外包钢加固设计规范以及其数据执行标准,希望能够对相关人员和企业有所帮助。一、引言钢结构是一种被广泛应用于建筑wenku.so.com2024-03-2816加固钢筋设计要求_2024年加固钢筋设计要求资料下载[分享]加固钢筋设计要求资料下载 内容简介提出了一种在旧梁面上增加砼梁,使旧梁与新增梁共同工作的钢筋砼梁配筋加固设计方法,给出了考虑新增梁底纵向钢筋影响的配筋计算和裂缝宽度验算的计算公式,并编制了相应的程序。 甲式窨井加固钢筋平面布置每座甲式窨井加固钢筋数量表剖面说明……本图适用100x100,100x110砖砌窨井,括号内数字为污水管窨井防盗型盖座尺寸。 本图适用于基层为下层网片加固的道路。 ……共计1张。 甲式窨井加固钢筋设计图。 本资料为钢筋混凝土筒仓漏斗加固设计研究,PDF格式,共6页。 工程概况:本项目基于滑模施工成型的钢筋混凝土筒仓分为单仓与群仓,多年来作为大型壳体仓储构筑物,已成为国内外众多水泥厂、粮库等企业的标志性建筑,其中仓底混凝土锥面漏斗主要承受截面拉力,径向与环向配筋通常由抗裂性能要求控制,一般单独支模现浇成型。 通过某工程混凝土群仓漏斗裂损与安全度缺陷的加固设计,对比研究了所提出的两个可行加固方案,分别为:顶面与底面粘贴碳纤维片材和顶面新增配筋混凝土覆壳。 详述了选定方案的加固验算条件、过程与结果,并给出了相应设计说明与技术建议,可供同类筒仓结构设计和施工参考。 目录:。 本资料为路基坡面防防护适用条件及设计要求与加固技术,共66页。 铺草皮适用于需要快速绿化,且坡率缓于1:1的土质边坡和严重风化的软质岩石边坡。 加固钢筋设计要求筑龙网2024-03-2517包钢加固施工.docx(一)包钢加固施工 工业流程:熟悉图纸并备料f型钢表面处理f搭设脚手架f混凝土表面处理f放线f包钢骨架制安焊接f配制结构胶f密封及粘贴灌胶嘴f锚固螺栓f压力灌胶并封口f养护、固化f质量检验f防护面层施工。 1、钢板等型钢备料及表面处理(1)根据设计图纸结合现场实际尺寸加工钢板等型钢,按混凝土表面锚固螺栓实际位置确定钢板位置,并在钢板上、下端确定灌浆、出浆孔孔径5mm。 要求钢板表面无灰尘、无油污。 (2)放样应按施工图纸及施工现场实际情况,以1:1的大样放出构件几何尺寸及各部分连结节点,并交质检人员检查,确定无误后,方可下料施工。 (3)根据大样制作样板和样杆,作为下料、弯制、切割的依据,样板和样杆应核对无误后,方可下料施工。 (4)样板及样杆制作应考虑下料切割的预支留量及多层焊接的收缩余量和安装时水平基础的水平误差的留量。 (5)应按下料样板或样杆进行,?,切割时应控制切割火焰的温度、切割速度、切割缝的宽度,对于长厚板缝的切割应用自动或半自动切割机进行。 (6)割后应及时去掉氧化铁,气割的允许偏差及切割精度应符合所切割质量标准,对于未达到质量要求的切割截面要求进行机械打磨处理。 (7)下料待加工的零件应进行分类编号,并按加工的先后顺序进行堆放。 载支持。 堆放时应临时加支撑点,避免因构件积压或自重引起的变形。 矫正后的钢材表面,不应有明显的凹面和损伤,,。 2、混凝土表面处理按设计要求,结合现场原有梁的实际截面尺寸,确定螺栓固定位置及粘贴钢板的位置。 将包钢及粘贴钢板范围内的混凝土表面进行打磨打毛处理,除去表面不良混凝土、表面疏松物、浮浆、砂浆面层等,然后用磨光机或钢丝刷对混凝土表面打磨,并吹除粉粒及灰尘。 原构件混凝土截面的棱角应进行圆化打磨,圆化半径《20mm,磨圆的混凝土表面应无松动的骨料和粉尘。 3、锚固螺栓定位及固定按设计图纸在混凝土表面划线,确定锚固螺栓的位置。 清除孔内松散浮渣,用压缩空气吹孔,清除孔内残余灰尘。 用***或酒精洗孔壁,保持孔壁无油污。 用稀释的液体结构胶涂刷孔壁。 胶体养化24小时固化后,方可嵌固钢板。 4、包钢骨架制作、焊接、嵌固钢板将清洗后的钢板套入锚固螺栓,利用螺栓调整钢板与混凝土表面之间的空隙。 根据混凝土表面平整情况,空隙厚度一般应控制在(3-5mm)。 拧紧锚固螺栓螺母,将钢板固定。 沿钢板四周边用结构胶封堵,使钢板与混凝土表面之间形成密封空隙。 (4)胶体的搅拌机具及容器不得有油污,应避免任何杂物进入容器。 5、钻孔植筋施工本结构的构件装配连接均采用螺栓连接,根据设计图纸结合现场实际尺寸,按混凝土表面锚固螺栓实际位置确定钢板位置,钢板钻孔,不大于锚固螺栓直径2mm。 为保证制孔的精度和偏差,每组板在制孔时应在模板中进行,模板必须检验合格后才能使用。 (1)施工方法1)放线:开始钻孔施工前,必须要将结构面清理干净,由技术人员放线标明钢筋锚固点的钻孔位置,钻孔位置标明后由现场负责人验线。 2)钻孔:钻孔时严格按设计要求施工,钻孔时要尽量避开原结构钢筋。 钻孔周围灰尘清理干净,用气泵、毛刷清孔,清耍完毕后,要是孔洞内最终达到清洁干燥。 3)清孔:用干净棉丝将清洁过的空洞严密封堵,以防有灰尘和异物落入。 4)螺杆:锚固用钢筋必须做好除锈处理,除锈长度大于锚固长度5cm左右,锚固用钢筋的型号、规格要严格按图纸设计要求选用。 用钢丝刷将除锈清理长度范围内的钢筋表面打磨出光泽。 将所有处理完的钢筋码放整齐,现场负责人检查清理工作。 5)锚固:将注胶枪嘴插入孔内,缓慢将胶注入孔内,注胶量以钢筋插入后锚固胶将孔载支持。 内填满,锚固胶从孔内溢出为准。 在处理好的螺杆除锈端做明显标记,然后插向空洞,一边插一边向同一方向缓慢旋转,直至到达空洞底部为准,此时应有锚固胶从空洞内溢出。 6)成品保护:对埋植好的钢筋应做好保护工作,以防在锚固用胶固化时间内钢筋被摇摆或碰撞。 严格按照有关规范的质量要求及设计的要求进行施工。 钻孔位置线放完后,做好自检及复检工作。 钻孔完成后,必须将孔清理干净,做好孔内清洁干燥,基本无粉尘,埋植用的钢筋必须清理,打磨出光泽,清孔和钢筋清理完成后,方可进行下一道工序。 锚固用胶需有产品合格证,各项技术指标应达到规范的数值,锚固用胶必须严格按产品说明配制使用。 钢筋锚固工作完成后,经自检合格后,报请有关单位验收,%的抽检率随机对植筋进行抗拉拔实验,并做好拉拔实验记录。 7)注意事项结构胶添加了纳米防沉材料,但每次使用前检查包装桶内胶有无沉淀是良好的***惯,若有沉淀,用细棍重新搅拌均匀即可。 气温低时,A组分偶有结晶变稠现象,只需对A胶水浴加热至50C,待结晶消除搅匀即可,对胶性能无影响。www.taodocs.com2023-03-0318加固改造工程如何施工?最新规范!|钢板高考注册VIP邮箱(特权邮箱,付费)免费下载网易官方手机邮箱应用中国大学视频公开课国际名校公开课赏课·纪录片付费精品课程北京大学公开课英语课程学习新人特价9.9专区新品热卖人气好物居家生活服饰鞋包母婴亲子美食酒水一卡通充值一卡通购买我的网易支付网易跨境支付免费邮箱VIP邮箱企业邮箱免费注册客户端下载加固改造工程如何施工?最新规范! 混凝土构件,由于施工缺陷强度不足,或者既有建筑节点受损,以及建筑功能改造等原因,都需要进行加固处理,具体怎么做? 新规之下 混凝土构件加固的五种方法 依据最新国家标准《既有建筑鉴定与加固通用规范》GB55021-2021,混凝土构件加固有五种方法: 增大截面法 当采用增大截面法加固受弯和受压构件时,被加固构件的界面处理及其粘结质量应满足按整体截面计算的要求。 1)新增混凝土层的最小厚度,板不应小于40mm;梁、柱不应小于60mm。 2)加固用的钢筋,应采用热轧带肋钢筋。 3)新增受力钢筋与原受力钢筋的净间距不应小于25mm,并应采用短筋或箍筋与原钢筋焊接。 4)当截面受拉区一侧加固时,应设置U形筋,并应焊在原箍筋上,单面(双面)焊的焊缝长度应为箍筋直径的10倍(5倍)。 5)当用混凝土围套加固时,应设置环形箍筋或加锚式箍筋。 6)当受构造条件限制而采用植筋方式埋设U形时,应采用锚固型结构胶种植。 7)新增纵向钢筋应采取可靠的锚固措施。 置换混凝土法 采用置换法局部加固受压区混凝土强度偏低或有严重缺陷的混凝土构件,当加固梁式构件时,应对原构件进行支顶;当加固柱、墙等构件时,应对原结构、构件在施工全过程中的承载状态进行验算、监测和控制;应采取措施保证置换混凝土的协同工作;混凝土结构构件置换部分的界面处理及粘结质量,应满足按整体截面计算的要求。 置换混凝土的构造应符合下列规定: 1)混凝土的置换深度,新增混凝土层的最小厚度,板不应小于40mm;梁、柱不应小于60mm。 2)置换长度应按混凝土强度和缺陷的检测及验算结果确定,但对非全长置换的情况,其两端应分别延伸不小于100mm的长度。 外包型钢法 当采用外包型钢法加固钢筋混凝土实腹柱或梁时,应符合下列规定: 1)干式外包钢加固后的钢架与原柱所承担的外力,应按各自截面刚度比例进行分配。 2)湿式外包钢加固后的承载力和截面刚度应按整截面共同工作确定。 湿式外包钢的构造,应符合下列规定: 1)加固用型钢两端应采取可靠的锚固措施。 2)沿梁、柱轴线方向应采用缀板与角钢焊接,缀板间距不应大于20倍单根角钢截面的最小回转半径,且不应大于500mm;在节点区,其间距应加密。 3)加固排架柱时,应将加固的角钢与原柱顶部的承压钢板相互焊接。 对二阶柱,上下柱交接处及牛腿处的连接构造应加强。 4)外粘角钢加固梁、柱的施工,应将原构件截面的棱角打磨成圆角。 5)施工过程中应采取措施保证结构胶不受焊接高温影响,外粘型钢的角钢端部600mm范围胶度控制在3mm~5mm。 粘贴钢板法 当采用粘贴钢板法加固受弯、大偏心受压和受拉构件时,应将钢板受力方式设计成仅承受轴向应力作用。 1)粘钢加固的钢板宽度不应大于100mm。 采用手工涂胶和压力注胶粘贴的钢板厚度分别不应大于5mm和10mm。 2)对钢筋混凝土受弯构件进行正截面加固时,均应在钢板的端部、截断处及集中荷载作用点的两侧,对梁设置U形钢箍板;对板应设置横向钢压条进行锚固。 3)被加固梁粘贴的纵向受力钢板,应延伸至支座边缘,并设置U形箍。 U形箍的宽度,对端不应小于钢板宽度的2/3;对中间箍不应小于钢板宽度的1/2,且不应小于40mm。 U形箍的厚度不应小于加固钢板的1/2,且不小于4mm。 加固板时,应将U形箍改为钢压条,垂直于受力钢板方向布置;钢压条应从支座边缘向中央至少设置3条,其宽度和厚度应分别不小于加固钢板的3/5和1/2。 粘贴纤维复合材法 1)应将纤维受力方式设计成仅承受拉应力作用。 2)不得将纤维复合材直接暴露在阳光或有害介质中,其表面应进行防护处理。 表面防护材料应对纤维及胶粘剂无害,且应与胶粘剂有可靠的粘结及相互协调的变形性能。 纤维复合材受弯加固的构造应符合下列规定: 1)对钢筋混凝土受弯构件正弯矩区进行正截面加固时,其受拉面沿轴向粘贴的纤维复合材应延伸至支座边缘,且应在纤维复合材的端部(包括截断处)及集中荷载作用点的两侧,设置纤维复合材的U形箍(对梁)或横向压条(对板)。 2)当纤维复合材延伸至支座边缘仍不满足延伸长度的规定时,应采取机械措施进行锚固。 3)当采用纤维复合材对受弯构件负弯矩区进行正截面承载力加固时,应采取措施保证可靠传力和有效锚固。 当采用纤维复合材对钢筋混凝土梁或柱的斜截面承载力进行加固时,其构造应符合下列规定: 1)应选用环形箍或端部采用有效锚固措施的U形箍。网易2024-04-0119包钢技术交底-20230331.doc共享知识分享快乐本工程按设计要求,原框架柱进行包钢加固,采纳∠100×6角钢、缀板4mm厚40mm宽间距200mm进行焊接灌入环氧树脂系胶结剂进行加固。 一、粘钢施工工艺流程及技术重点1、合用范围本工艺标准合用于一般工业及民用建筑物、修建物的构造构件,如梁、柱、剪力墙、楼板的包钢加固。 2、施工准备2.1主要机具:CO2焊机、等离子切割机、磁力钻、角磨机、电箱、砂轮片、钢丝刷。 2.2协助机具:电锤、手吹风、氧气、乙炔、搅拌器、棉丝、墨斗、墨水、线坠、水平尺、盒尺、石笔、红蓝铅笔等。 2.3主要资料:构造胶、钢板。 3、施工工艺3.1工艺流程:清理阻碍物--放线、验线--清理粘钢混凝土构造面--钢板下料--钢板除锈--钢板焊接--注胶--清理板面--报验3.2阻碍物清理依据现场实质状况予以清理,总的原则是方便施工为宜。 现场质检员核查清理状态,合格后进行下一步工序。 3.3放线、验线放出钢板粘钢地点线及植栓钻孔点位线现场技术员(工长)复核放线无误后,方可开始施工。 3.4清理粘钢混凝土构造面用角磨机打磨混凝土表面。 用吹风机将混凝土表面浮尘吹掉。 请甲方、监理、总包负责人,对打磨后的混凝土表面进行查收。 3.5钢板下料依据图纸所要求的尺寸下钢板料,采纳等离子切割机切割。 (特别状况请甲方、监理、总包负责人研究后在定)3.6钢板除锈角磨机配砂轮片打磨钢板及角钢,打磨方向与受力方垂直,并用丙酮擦抹洁净。 页眉内容共享知识分享快乐报请监理或总包查收,合格后方可进行粘钢作业。 3.7钢板拼装、焊接采纳夹具把角钢固定好柱的四个角,在与钢板焊接达成前不得拆卸。 在需要粘钢的地点将下好的钢板和角钢焊接好。 焊接好后的箍板地点与实质地点误差不同意大于规范同意误差。 焊接作业人员必需持证上岗。 采纳CO2气体保护焊,焊缝等级需知足Ⅲ级焊缝要求。 3.8压力注胶用堵缝胶泥角钢周边进行封堵,并留出注胶口(设置在较底处),和排气孔。 胶泥固化后,通气试压,实时进行挽救漏逢。 将搅拌平均的乳胶水泥注入特制的压力罐中,以的压力将构造胶从注胶口中注入,当排气孔出现胶液时,停止加压,用堵缝胶泥封堵排气孔,再以较低压力保持10min以上停止灌胶。 3.9清钢板面理。 清理钢板余胶至原钢材面。 3.10报验所有达成后,报请监理或总包查收。 而后填写隐检资料,分项/分部工程质量报验认同单,请总包负责人、监理署名。 整理所有工程一定的资料移交给总包单位,以便整个工程资料的完好性。 4、质量标准4.1主控项目:粘钢一定切合设计要求及加固行业施工规范。 4.2同意误差项目,见表序号检项目粘接面积检验方法1锚固区粘钢不小于90%用小锤2非锚固区粘钢不小于70%用小锤5、成品保护5.1钢板打磨后注意保护防备重生锈。 5.2刷防锈漆,依据设计要求能否刷防火涂料。 6、应注意的质量问题页眉内容共享知识分享快乐6.1乳胶水泥严格依据比率配制,一定搅拌平均。 6.2打胀栓孔前一定放线。 6.3拼装钢板时,要将钢板紧贴混凝土表面。 6.4用角磨机打磨钢板表面:要求纹理粗重且与受力方向垂直。 6.5所有焊接施工应在注胶前达成。 页眉内容共享知识分享快乐二、植筋施工工艺流程及技术重点1、施工准备1.1施工用具经检查合格,完满无故障。 1.2钢筋:钢筋的级别、直径一定切合设计要求,有出厂证明书及复试报告,表面应无老锈和油污。 1.3施工临电系统检查查收合格。 1.4丈量人员进行现场放线,确立正确植筋部位。 2、主要设施及资料2.1.设施:电钻、电锤、角磨机、胶枪等。 2.2.资料:植筋胶、钢筋。 3、植筋施工参数植筋构造加固施工内容以下所示:3.1依据图纸要求梁增大截面处与新增洞口后加固采纳后锚固植筋。 3.2施工参数以下表:序号12345678910植筋规格钻孔直径备注φ814φ1215φ1418φ1620φ1822φ2025φ2228φ2530φ2836φ32383.3钢筋植入深度:采纳国产植筋胶植筋深度为20d,采纳入口植筋胶植筋深度为12d。 3.4植筋分项工程施工工艺流程图见下表所示:混凝土构造作业面清理、修正胶粘剂安全储存定位放线钻孔清孔验孔孔道注胶钢筋除锈钢筋插入静置固化质量检验页眉内容共享知识分享快乐4、注意事项4.1.注胶作业采纳植筋胶灌输器向孔内填塞,灌输方式应不阻碍空中空气排出。 灌输量应按产品使用说明书确立,取注入孔内约2/3,并以植入钢筋后有少量胶溢出孔口为度。 4.2.注入钢筋后应立刻插入钢筋,并按顺时针方向边转边插,强力向内推动,并适合转动锚筋以利排出胶内空气,直抵达到规定深度。 4.3.从注入胶粘剂到植好钢筋所费的时间,应少于产品使用说明书规定的可操作时间。 不然应拔掉钢筋,并立刻消除实效的胶粘剂,从头按原工序返工办理。www.renrendoc.com2023-03-3120建筑结构加固设计规范有哪些?建筑物出现质量问题的时候,是需要做建筑结构加固设计,这不仅仅需要详细的加固设计方案,同时对于它的检测也要有非常详细的报告。 现在钢结构加固设计已经有非常成熟和先进的加固技术,但是对于建筑结构加固设计…。 【加固之家】可以承接建筑加固、结构加固、地基基础加固、房屋建筑纠偏、房屋加固、碳纤维加固、植筋加固、加固改造、房屋鉴定、结构抗震加固、厂房商业楼改造加固、加固补强、锚杆静压桩加固、加固设计等特种工程项目设计与施工。 现在建筑加固行业得到很好的发展,加固施工技术也越来越先进和成熟了。 尤其是对于房屋的质量问题改变,当然一些房屋的质量问题也不会带来很严重的危机,只要大家在前期处理得当,就不会有很大的严重事故。 有些房子如果出现了局部的质量问题,那么大家一定要引起重视,往往随着时间过长而被大家忽视的问题,最终都是一些安全隐患。 对于建筑质量问题来说,及时处理是最好的方法,可以防止质量问题的继续扩大。 房屋质量问题是不能忽视的,质量问题如果得不到重视的话,往往随着时间过长,就会容易导致事故的发生。 现在如果有一些自然灾害的发生,这对于房子的危机是致命的,由于原来的质量问题没有得到合理的加固处理,造成的影响会更大。 我们现在所看到的很多居住用房,从外表上看不出有何端倪,但是通过质量检测就会发现他的问题还是非常严重的。 房屋质量问题单从表面是很难看出来的,需要用专业的仪器来检测才能检测出来的。 建筑结构加固设计是建筑加固中很重要的一部分来的,加固设计方案是加固施工的施工标准,没有加固设计方案是无法进行加固施工的。 我们所了解到的规范要求其实并不多,对房子结构设计加固,它其中包含了很多环节所在。 住哪里所居住的房子来说,很多业主并不知道房子出现的质量问题是什么因素所引起的。 那么这个时候要通过详细的微机鉴定,然后才能判断出房子的问题是受什么因素所引起的,这个时候才能够进行针对性的加固设计。 所以说在建筑结构加固设计上,有一点非常明确的要求,那就是必须要对房子有一个非常权威的检测报告。 现在钢结构加固设计已经有非常成熟和先进的加固技术,但是对于建筑结构加固设计要求仍然是非常苛刻,大家在进行加固设计以及施工的时候,都必须严格遵守规范要求。 尤其是不同的加固施工,需要通过不同的设计要求,每一个房子的设计强度,等级要求都是不一样的。 那么大家自然要选择不一样的加固形式,所以无论大家是选择碳纤维加固,还是包钢加固或者是粘钢加固,都必须经过现场的勘探和检测。搜狐新闻2022-09-1421执行标准执行标准 产品标准 国家标准、行业标准 执行标准不仅仅是企业生产经营的需要,更是法律的要求。 大家都遵纪守法,有序经营,社会才会正常发展,市场上的假冒伪劣商品才会灭绝。 也只有监督与服务充分结合起来,才能达到预期目的。 也才能真正树立起技术监督的形象。 产品“执行标准”是国家规定的工业品必须执行或者推荐执行的标准。 标准可分为:国家标准、地方标准、行业标准、企业标准等1[1]。 有的产品必须执行某种标准,有的产品可选择执行某种标准。 无论是强制的还是选择的,只要一个企业声明其产品所执行的标准,那么产品就必须接受标准的约束。 所以,商品上的“执行标准”可以是企业自行选择的,行政机关只能审查企业的产品是否执行合法的标准,并不证明企业的产品一定执行了该标准,但在产品检验时,应选择企业声明的执行标准。 1:NY农业部 2:SC农业部 3:SL水利部 4:LY国家林业局 5:QB国家轻工业局 6:FZ国家纺织工业局 7:YY国家药品监督管理局 8:MZ民政部 9:JY教育部 10:YC国家烟草专卖局 11:YB国家冶金工业局 12:YS国家有色金属工业局 13:ST国家石油和化学工业局 14:HG国家石油和化学工业局 15:SH国家石油和化学工业局 16:JC国家建筑材料工业局 17:DZ国土资源部 18:TD国土资源部 19:CH国家测绘局 33:GY国家广播电影电视总局 35:JR中国人民银行 36:HY国家海洋局 37:DA国家档案局 39:WH文化部 40:TY国家体育总局 41:SB国家国内贸易局 42:WB国家国内贸易局 44:XB国家计发委稀土办公室360百科2024-01-2522外包钢加固施工标准工艺模板.doc外包钢加固施工标准工艺外包钢加固施工工艺 环氧液体胶外包钢加固工艺(灌注法)1、工艺流程:基面处理→钢件拼装→安制灌浆嘴排气口→封缝→密封检查→配制胶料→压力灌注→封口→检查 2、工艺要求:(1)施工准备:施工前应认真阅读设计施工图,必须要将结构面清理干净,按设计图纸,在混凝土粘钢位置测放打磨控制线,待打磨工作完成后补加粘钢位置线。 (2)基面处理:用角磨机磨去砼表面浮层,直至完全露出坚实新结构面,将混凝土表层...。 外包钢加固施工标准工艺模板.doc 1/18 1.该资料是网友上传的,本站提供全文预览,预览什么样,下载就什么样。 2.下载该文档所得收入归上传者、原创者。 3.下载的文档,不会出现我们的网址水印。 外包钢加固施工标准工艺外包钢加固施工工艺环氧液体胶外包钢加固工艺(灌注法)1、工艺流程:基面处理→钢件拼装→安制灌浆嘴排气口→封缝→密封检查→配制胶料→压力灌注→封口→检查2、工艺要求:(1)施工准备:施工前应认真阅读设计施工图,必须要将结构面清理干净,按设计图纸,在混凝土粘钢位置测放打磨控制线,待打磨工作完成后补加粘钢位置线。 (2)基面处理:用角磨机磨去砼表面浮层,直至完全露出坚实新结构面,将混凝土表层出现空鼓、蜂窝、腐蚀等劣化现象的部位剔除,用CJC-B混凝土修补剂修补。 (3)钢件处理:钢材粘接面须进行除锈和粗糙处理,用砂轮磨光机打磨出金属光泽,并用棉丝沾***擦拭干净。 (4)钢件组装:根据设计要求对钢件进行组装焊接,角钢与原结构尽量贴紧,竖向顺直,如原结构偏差较大,应进行顺直处理,缀板与角钢搭接部位须三面围焊,焊缝应符合设计及《建筑钢结构焊接规程》要求。 (6)埋管注胶:a、焊缝检验合格后,用建筑结构胶(或无机胶)沿钢材边缘封严,结合现场实际情况确定埋管位置及间距,注浆管间距不大于500mm。 一次配胶量不宜过多,30分钟用完为宜。 c、用气泵和注胶罐进行注胶,注胶时竖向按从下向上的顺序,水平方向按同一方向的顺序,注胶时待下一注胶管(孔)溢出胶为止,依次注胶,直至所有注胶管(孔)均注完。 最后一个注胶管(孔)用于出气孔,可不注胶,注胶结束后清理残留胶液。 (7)检查及补灌:用小锤轻轻敲击钢材表面,从音响判断粘接效果,如有个别空洞声,表明局部不密实,须再次用高压注胶方法补实。 (8)检验和验收:a、施工前提供环氧胶及钢材合格证。 b、按《混凝土结构加固技术规范》(CECS25:90)中相关规定检查验收。 (9)防护:先在钢件外表面用环氧胶粘一层干净粗砂,然后,外粉砂浆层防护,或根据设计要求作防护层。 无机胶外包钢加固工艺(涂胶法)1、工艺流程:基面处理→钢件制作→无机胶配制→涂胶→固定角钢→涂胶→粘贴连接缀板→钢件焊接→防护2、工艺要求:(1)施工准备:施工前应认真阅读设计施工图,必须要将结构面清理干净,按设计图纸,在混凝土粘钢位置测放打磨控制线,待打磨工作完成后补加粘钢位置线。 (4)配制无机胶:严格按使用说明配制无机胶。 (5)粘贴角钢:在粘角钢位置涂无机胶3-5㎜厚,将角钢粘于设计要求位置,并加压固定。 (6)钢缀板粘贴、焊接连接:角钢粘贴好后,粘贴钢缀板,然后将钢缀板与角钢焊接牢固。 (7)检验和验收:a、施工前提供无机胶及钢材合格证。 (9)防护:先在钢件外表面用无机胶粘一层干净粗砂,然后,外粉砂浆层防护,或根据设计要求作防护层。 (2)支模:按设计尺寸固定模板,模板坚固,无漏浆缝隙、孔洞。 (3)灌浆料拌制:a、称量:根据单位时间施工面积计算本品和用水量,每次拌和量应保证灌浆料失去自流平性能前全部使用完毕,灌浆料与水配合比(重量比)为水:灌浆料=:1。 (4)基面湿润:在灌注前4~6小时将基面用水充分湿润,灌浆料入模前除去基面上的明水。 (5)浇注:将拌制好的灌浆料均匀倒于处理好的基面上,灌浆料具有高流动性能,无需振捣,入模自动找平,按模成型。 为了便于灌注过程中空气排出,应从灌注体一侧灌注,不宜同时从几处灌注。 灌注开始后,须连续进行,直至一个浇注单元施工完成。 (6)养护:a、灌浆料硬化前,表面用湿草袋或塑料薄膜覆盖进行养护,20℃左右养护1~3天,温度较低时应养护3~7天。 (7)注意事。 外包钢加固施工标准工艺模板来自淘豆网www.taodocs.com转载请标明出处.淘豆网2019-12-3023包钢结构加固监理实施细则-20220911.doc1、大厦-XD-GCBG/XZ-11包钢结加固监理施行细那么编制人:批准人:批准时间:2021年7月上海现代工程咨询大厦工程部工程概况1、。 2、本工程的主要建筑改造内容:1.在紧邻原裙房地下室东侧增加2000建筑用地新建地下室2层地下车库和原地下室开洞相通部分有6层地上建筑为酒店辅助用房;2.为满足酒店客房要求塔楼层南北立面各增加一排框架柱以扩大酒店建筑面积将37层以上构造构件全部撤除增加8层建筑加层后建筑高度为171.700m总建筑面积为85219;3.原裙2、房地上部分全部撤除利用原构造柱位重建5层裙房屋面标高为20.45m。 3、主要加固:改造内容加固板碳纤维梁加大截面、外包钢柱加大截面、外包钢墙加大截面、外包钢编制根据:1.混凝土构造设计GB50010-20022.建筑抗震鉴定GB50023-953.建筑工程施工质量验收统一GB5030020014.混凝土构造加固设计GB50367-20065.混凝土构造加固技术规程CECS20-906.加固材料平安性鉴定技术7.建立工程监理GB50319-2000;8.工程建立强迫性条文GB50026-93;9.施工现场临时用电平安技术JGJ46-2005;10. 3、建筑机械使用平安技术规程JGJ33-2001;11.加固改造说明0-0312.本工程设计图纸及已批准的施工组织设计监理工作流程:监理工作流程参照本工程监理规划中工作流程进展主要涉及流程如下:构造加固施工方案编制审定监理细那么编制施工准备工作核查审核通过开工申请审批开工监理工作交底建筑材料报审审批见证取样检测隐蔽工程验收及现场质量理分部工程质量验收及质量评定监理工作的控制要点及目的值:设计施工图必须盖有出图章和审核章的有效图纸为准。 设计图纸应会审和设计交底并有。 施工组织设计的有关内容包括测量定位、卸载方案必须经监理审查同意催促施工严格按施工组织设计的有关内容进展施工。 施工用钢材、灌浆等 4、材料应经业主、设计认可监理核准并经检验测试数据合格前方能使用。 钻孔和割孔应根据设计图纸进展定位、划线。 钢板和灌浆料根据设计加固图纸要求及范围需填报材料报审单须经业主、设计认可监理审核并经检验检测数据到达设计要求方能使用。 监理对现场需要加固的砼外表处理进展监视检查应去除被加固构件外表的剥落、疏松、蜂窝、腐蚀等劣化砼露出砼构造层。 并用修复材料将外表修复平整。 被包钢的砼外表应打磨平整除去外表浮浆、油污等杂质。 直至完全露出砼构造新面。 砼外表应清理干净并保持枯燥。 应对混凝土外表凹陷部位用找平胶填补平整不应有棱角。 钢板宽度、U型箍间距尺寸应符合设计要求。 灌浆实度应符合要求。 钢板外表防腐、防火必须满足设计要 5、求钢板与混凝土之间的间缝应保证在35MM。 钢板的接头部位及焊接必须符合要求。 现场施工人员应采取相应的劳动保护措施。 参加审查施工提交的施工方案中的平安、文明施工措施并监视施行。 按照建筑机械使用平安技术规程JGJ332001执行。 特殊工种应持证上岗严禁无证操作。 操作人员必须戴绝缘手套和劳动防护用品。 手持电开工具操作应有两人在场有事应及时切断电源。 现场设置堆放易燃物品应与施工场所人群易出入处规定间隔不小于10M。 合理布置消防器材出入口道路应保持畅通。 6、施工用配电器开关箱内电器必须可靠完好不准使用破损不合格的电器。 开关箱内必须装设有效漏触电保护器。 用电设备应有各自专用开关箱必须实行"一机一闸制严禁用一个开关电器控制二台以上用电设备含插座并要求配电箱内线路实行挂牌制。 六、监理主要工作及措施本分项工程监理的工作及措施主要包括事前控制、事后控制、事后控制对质量、进度、平安进展综合控制。 审查方案事中定检查进展状况进展进度分析协调组织监理例会事后提出调整审核修改措施审核赶工措施监理细那么交底记录工程名称:中国金融大厦交底上海现代工程咨询厦监理工程部交底内容包钢加固工程被交底大厦工程部交底时间2021.7交底内容提要:施工必须做好施工前的深化图纸、平安技术交底工作。 包钢加固工程必须按此监理施行细那么和混凝土构造加固设计GB503672006要求进展隐蔽工程验收施工工艺必须按批准的包钢加固施工方案的要求执行。www.renrendoc.com2022-09-2124企业执行标准执行标准是指反映质量特性的全方位产品标准。.执行标准是指反映质量特性的全方位产品标准,既:来自国家标准、行业标准、地方标准或360百科企业标准.360百科2022-12-1325产品执行标准怎么申请,需要多少钱执行标准不仅仅是企业生产经营的需要,更是法律的要求。 产品执行标准是国家规定的工业品必须执行或者推荐执行的标准。 标准可分为:国家标准、地方标准、行业标准、企业标准等等。 有的产品必须执行某种标准,有的产品可选择执行某种标准。 无论是强制的还是选择的,只要一个企业声明其产品所执行的标准,那么产品就必须接受标准的约束。 所以,商品上的执行标准可以是企业自行选择的,行政机关只能审查企业的产品是否执行合法的标准,并不证明企业的产品一定执行了该标准,但在产品检验时,应选择企业声明的执行标准。 一、办理部门莫尼卡代办全国地区企业标准备案。 详询李生JIMQQ2850212887 二、办理程序1、到受理登记部门领取、填写《产品执行标准登记申请表》;2、将登记所需材料一并提交受理登记部门,受理人员出具受理书;3、申请单位在指定时间内凭受理书到受理登记部门取回办理结果。 三、办理期限受理后,在3个工作日内给出办理结果。 四、收费标准备案登记确认费:25元次(超过5个标准50元次);工本费15元本。 五、办理时间星期一至星期五上午8:00-12:00下午2:30-6:00 第二十七条产品或者其包装上的标识必须真实,并符合下列要求:(一)有产品质量检验合格证明;(二)有中文标明的产品名称、生产厂厂名和厂址;(三)根据产品的特点和使用要求,需要标明产品规格、等级、所含主要成份的名称和含量的,用中文相应予以标明;需要事先让消费者知晓的,应当在外包装上标明,或者预先向消费者提供有关资料;(四)限期使用的产品,应当在显著位置清晰地标明生产日期和安全使用期或者失效日期;(五)使用不当,容易造成产品本身损坏或者可能危及人身、财产安全的产品,应当有警示标志或者中文警示说明。 第二十八条易碎、易燃、易爆、有毒、有腐蚀性、有放射性等危险物品以及储运中不能倒置和其他有特殊要求的产品,其包装质量必须符合相应要求,依照国家有关规定作出警示标志或者中文警示说明,标明储运注意事项。 标准化法实施条例(附英文)第二十四条企业生产执行国家标准、行业标准、地方标准或企业标准,应当在产品或其说明书、包装物上标注所执行标准的代号、编号、名称。 词条词条说明 防儿童打开CR包装测试多少钱ISO8317(2015)防儿童拆开的包装-可再次包装件的要求和试验程序ISO8317(2015)是可重复使用的儿童包装的****。 它适用于制药以及化学产品。 这个标准有两个部分的测试程序。 项测试是对多达200名年龄在42至51个月的婴儿进行测试,儿童不能打开包装,而一组年龄在50岁至。 怎么办法国A+认证要多久法国VOC标签(émissionsdansl'airintérieur,英语对应为Emissionsinindoorair)是室内建筑进入法国市场强制使用的环保标签。 A+是法国VOC标签环保等级*高的标志,也是欧洲环保等级*高的标志。 防儿童打开包装测试要怎么做ISO8317(2015)防儿童拆开的包装-可再次包装件的要求和试验程序ISO8317(2015)是可重复使用的儿童包装的****。 如何办理16CRF1700防儿童打开认证1970年美国国会通过了危险物品包装法案,授权美国消费产品安全委员会来规范产品包装的安全标准《ASTM-3475-15儿童安全包装的标准分类》测试和美国消费品安全委员会CPSC要求CFR-2016-title16-vol2-sec1700-20测试。 美国ASTM-3475-15防儿童包装。 做一个执行标准备案大概多久产品企业标准备案是企业依法将批准发布的企业产品标准告知标准化行政主管部门,并由标准化行政主管部门存档备查的行为。 备案后的企业产品标准可以依法作为金监督检查的依据企业标准备案所需资料:1,产品图片2,产品说明书3,企业营业执照4,公司法人身份证5,负责人手机号,邮箱企业标标签:产品执行标准怎么申请,需要多少钱联系方式联系我时,请告知来自搜了网!。 1、本信息由搜了网用户发布,搜了网不介入任何交易过程,请自行甄别其真实性及合法性; 2、跟进信息之前,请仔细核验对方资质,所有预付定金或付款至个人账户的行为,均存在诈骗风险,请提高警惕!搜了网2024-05-0926外包钢加固的要求畅销全球72国17年加固材料行业国际大品牌 外包钢加固的要求 外包钢是一种广泛采用的混凝土构件加固方法,通常采用型钢或钢板外包在原构件表面、四角或两侧,并在混凝土构件表面与外包钢缝隙间灌注高强水泥砂浆或环氧树脂浆料,同时利用横向缀板或套箍作为连接件,以提高加固后构件的整体受力性能。 在建筑加固工程中,外包钢加固是一种传统的加固方法来的,现在广泛地应用在结构加固工程上。 外包钢加固分为湿式外包钢和干式外包钢两种,在加固施工时是需要遵循相关要求的。 下面悍马就为大家介绍一下外包钢加固的要求。 1、外包钢加固法主要用来加固砌体结构砖柱和窗间墙。 2、外包钢加固按型钢与原砌体之间的粘结程度分为湿式外包钢和干式外包钢。 当型钢与原加固柱之间用乳胶水泥或环氧树脂粘贴能确保结合面的剪力传递时,称为湿式外包钢加固;当型钢与原柱间无任何连接,或虽填有水泥但不能传递结合面的剪力时,称为干式外包钢。 3、外包钢加固砖柱的一般做法是:先将砖柱粉刷层除去,洗刷干净,用水泥砂浆将角钢粘贴于受荷砖柱的四角,并用卡具将角钢夹紧,然后用缀板(水平扁钢)通过焊接将角钢连接成整体,组成钢套筒,随后去掉卡具,缀板箍的间距s应不大于截面最小边尺寸,也不大于5OOmm。 型钢下端加固至基础顶,上端加固至大梁或圈梁。 在潮湿和有侵蚀性物质的环境中应注意对角钢和缀板采用一定的腐蚀和防锈措施,若对构件外观有要求,则可粉刷水泥砂浆将加固所用型钢覆盖,以保护角钢。 4、由于窗间墙的宽度比厚度大得多,如果仅仅采用四角包角钢的方法,就不能有效地约束墙的中部,加固效果不明显。 当窗间墙较宽(如宽度大于厚度2.5倍)时,宜在窗间墙中部两面竖向各设一根扁铁,并用螺栓将他们拉结。 外包的角钢不宜小于X50x5,扁铁和缀板可采用一35x5或-60x12。 5、经外包钢加固的砌体变成组合砖砌体,由于角钢及缀板对砖砌体的横向变形起到了一定的约束作用,提高了砖砌体的抗压强度。 外包钢加固也是一种广泛采用的混凝土构件加固方法,通常采用型钢或钢板外包在原构件表面、四角或两侧,并在混凝土构件表面与外包钢缝隙间灌注高强水泥砂浆或环氧树脂浆料,同时利用横向缀板或套箍作为连接件,以提高加固后构件的整体受力性能。m.shhorse.com2020-04-1427柱包钢法加固计算(GB50367-2013新加固规范)柱包钢法加固计算(GB50367-2013新加固规范) 加固柱号JGKZ1 e=ei+h/2-αs=444.78mm N b=α1f c bξb ho+f'y A's-f y A s=10429.22 选用型钢L200x18型钢强度fa=295 σs0=(0.8h01/χ-1)Esoεcu=-78.16 《混凝土结构加固设计规范》(GB50367-2013)式(8.2.2-1) 右边=α1fc0bχ+f'yoA's0-σs0AS0+ αaf'aA'a-σaAa= 24996.27≥N=22852.80kN《混凝土结构加固设计规范》(GB50367-2013)式(8.2.2-2) 右边=α1fc0bχ(ho-χ /2)+f'yoA's0(ho-α's0)-σ AS0(αs0-αa)+αaf'aA'a(ho-α'a)=16640.86≥Ne=10164.58kN·m 柱包钢法加固计算文档之家2013-10-1528包钢加固方案1[设计] - jz.docin.com豆丁建筑包钢加固方案1[设计] 中国农业银行陕西省分行西安干部学校包钢加固方案11中国农业银行陕西省分行西安干部学校综合楼柱包钢加固方案三.编制依据1根据甲方提供的加固图纸为依据和现场的实际情况。 2根据《混凝土结构加固设计规范》GB50367-2006。 3根据《混凝土结构加固技术规范》CECS25:904综合楼柱包钢加固方案包钢加固方案11中国农业银行陕西省分行西安干部学校综合楼柱包钢加固方案三.编制依据1根据甲方提供的加固图纸为依据和现场的实际情况。 3根据《混凝土结构加固技术规范》CECS25:904三.编制依据包钢加固方案11中国农业银行陕西省分行西安干部学校综合楼柱包钢加固方案三.编制依据1根据甲方提供的加固图纸为依据
