钢结构专用外墙板安装
钢结构专用外墙板安装是现代建筑中一个关键的过程,它涉及到将预制或现场制造的钢制外墙板按照设计要求准确地安装在建筑物上。这一过程需要精确计算和精心规划,以确保结构的稳定性和安全性。,,施工前需要进行详细的设计和准备工作,包括确定外墙板的尺寸、形状和位置,以及考虑其与周围环境的关系。根据设计图纸和技术规范,选择合适的安装方法和工具。这可能包括使用起重机、滑轨系统或其他专用设备来提升和移动外墙板。,,在安装过程中,需要注意确保外墙板之间的连接牢固,避免出现任何可能导致结构不稳定的问题。也需要确保外墙板与建筑物的其他部分如屋顶、窗户、门等能够正确对齐和固定。,,完成安装后需要进行质量检查和测试,以确保所有工作都符合设计和安全标准。如果发现问题,可能需要进行返工或调整,直到满足所有要求为止。
钢结构专用外墙板安装方案
钢结构专用外墙板的安装是一项复杂而细致的工作,涉及多个步骤和技术要点。以下是详细的安装方案:
一、施工前准备
- 现场勘察与测量
- 根据设计图纸和施工要求,对施工现场进行勘察和测量,确定安装位置和尺寸。
- 检查墙体结构是否符合安装要求,如有问题需要提前解决。
- 确定安装方式和施工序列,制定施工计划和施工图纸。
- 材料和工具准备
- 材料准备:
- 钢骨架外墙板
- 螺丝、螺栓、膨胀锚固件等安装配件
- 密封胶等辅助材料
- 工具准备:
- 扳手、螺丝刀、电动螺丝刀等常规工具
- 卷尺、水平仪、测量工具等施工用具
- 材料准备:
二、施工步骤
- 测量与标记
- 按照施工图纸确定安装位置和尺寸,使用卷尺等工具进行测量,并在墙体上标出安装位置的参考线。
- 墙体清洁
- 安装钢骨架外墙板之前,先将墙体表面清洁干净,确保无尘、无油污。
- 板材预处理
- 根据施工图纸的要求,预先在钢骨架外墙板上进行加工,如开槽、打孔等,以便后续的安装工作。
- 固定板材
- 使用扳手或电动螺丝刀等工具,按照施工图纸上的要求,将钢骨架外墙板固定在墙体上,可以采用螺丝、螺栓等固定方式。
- 校正与检验
- 安装完一块钢骨架外墙板后,使用水平仪等工具进行检验,确保板材水平、垂直。
- 接缝处理
- 将安装好的钢骨架外墙板之间的接缝处进行密封处理,使用密封胶等辅助材料,确保接缝平整、防水。
- 安装辅助件
- 根据施工图纸的要求,安装外墙板的辅助件,如顶部护栏、风雨罩等,确保安装牢固、美观。
三、特殊安装方法

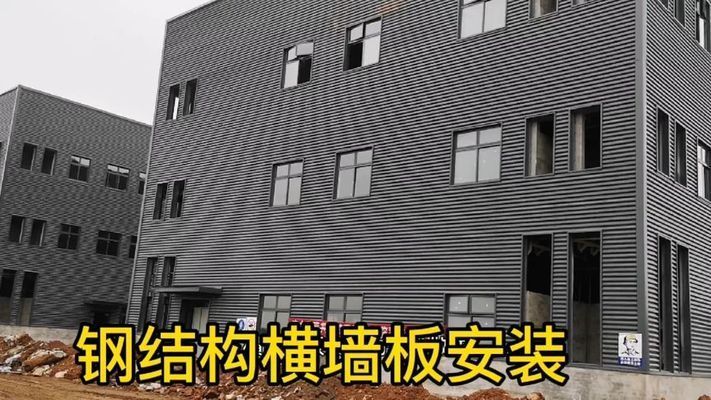

- 竖装板与横装板
- 竖装板:可以采用钩头螺栓、及内置锚固法固定。
- 横装板:可以采用钩头螺栓及U型卡固定。
- 内嵌式安装
- 内嵌式可以采用钩头螺栓及U型卡固定。

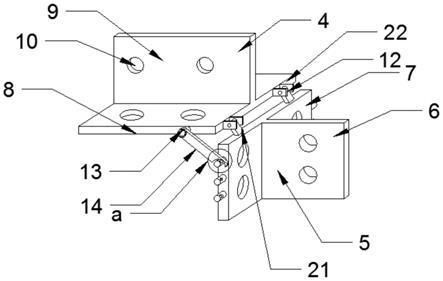

- 钩头螺栓法
- 先把L636的通长角钢电焊在钢梁上,然后再用L636的通长角钢电焊在第一根通长角钢上,最后,用钩头螺栓一端穿透板材拧紧螺帽,另一端电焊在L63*6的角钢上。
- 内置锚固法
- 根据施工的方便快捷性来衡量,钩头螺栓法用的比较多。
- 特殊构件
- 钢结构alc外墙横装板每隔三层板材要加专用支撑件。
四、施工注意事项
- 材料检查
- 施工前要对材料进行检查,确保质量合格。
- 安全措施
- 施工过程中要注意安全,佩戴好安全帽、工作手套等防护用具。
- 现场管理
- 施工现场要保持整洁,材料、工具等要放置整齐,防止发生意外。
- 施工质量
- 严格按照设计要求和施工图纸进行安装,确保质量合格。
- 完工检验
- 检查施工质量,确保钢骨架外墙板安装牢固、无松动现象。
- 完工后进行检验,确保外墙板安装达到设计要求,并做好相应的验收记录。
五、施工验收
- 外观检查
- 对安装的钢骨架外墙板进行外观检查,包括表面平整度、色泽一致性等。
- 功能检查
- 检查外墙板的防水、隔热、隔音等功能是否符合设计要求。
通过以上步骤和技术要点,可以确保钢结构专用外墙板的安装质量和安全性。
