钢结构厂房施工工艺与标准(钢结构厂房施工安全注意事项)

钢结构厂房施工是一项复杂而重要的工程,涉及众多细节和安全措施。在进行施工时,必须严格遵守相关标准与工艺,以确保工程质量和工人安全。以下是一些关键注意事项:,,1. 施工前准备:确保所有参与人员熟悉施工图纸和技术规范,并配备适当的安全装备。,2. 地基和基础:进行严格的地基处理和基础建设工作,保证结构的稳定性和承载力。,3. 材料选择:使用符合标准的钢材、焊接材料和紧固件,并确保其质量合格。,4. 施工顺序:合理安排施工流程,避免交叉作业带来的安全隐患。,5. 焊接工艺:采用正确的焊接方法和参数,确保焊缝质量满足设计要求。,6. 防腐处理:对钢结构进行有效的防腐处理,延长使用寿命。,7. 安全培训:定期对工人进行安全教育和技能培训,提高他们的安全意识和操作技能。,8. 应急预案:制定详细的应急预案,包括火灾、事故等紧急情况的处理措施。,9. 环境保护:遵守环保法规,减少施工过程中的污染和噪音。,,遵循上述注意事项,可以有效保障钢结构厂房施工的安全和质量,为后续的使用和维护打下坚实基础。

一、钢结构厂房施工工艺

(一)施工放线

  1. 轴线与标高核实
    • 按照设计要求,根据图纸配合土建单位将标高、轴线核实核准。施工前用经纬仪复核轴线,用水准仪确定标高,并用墨线在不易损坏的固定物上作好记号,注明标高,做好记录。在确定轴线和标高之后,即放好大样之后,再放小样,也就是确定每个钢柱在基础混凝土上的连接面边线及纵横十字轴线,即门式刚架的柱脚位置。定位刚架时,要尽量避免刚架柱脚与螺栓的碰撞,以避免刚架柱底面的变形,从而减少与基础混凝土的接触面,以及螺栓的弯曲变形,造成螺栓纠直之后给螺栓带来的强度损耗。

(二)基础混凝土内预埋螺栓

  1. 螺栓核对与保护
    • 在基础混凝土浇捣之前,仔细核对螺栓的大小、长度、标高及位置,并固定好预埋螺栓。用黄油及塑料薄膜包住预埋螺栓的丝口部分,避免混凝土浇捣时对螺栓丝口的污染。浇捣混凝土时,派专人值班,减少混凝土浇捣对预埋螺栓定位的影响。基础混凝土浇捣之后,及时清理预埋螺栓杆及丝口上的残留混凝土。

(三)钢结构加工制作

  1. 下料图单
    • 此工序为材料检验部分,内容包括对工程所选用的型号、规格的确认以及材料的质量检查。检验方法为检查钢材质量证明书和复试报告,用钢卷尺、卡尺检查型号、规格。
  2. 放样、号料
    • 放样划线时,应清楚标明装配标记、螺孔标注、加强板的位置方向、倾斜标记及中心线、基准线和检验线,必要时制作样板。注意预留制作、安装时的焊接收缩余量,切割、刨边和铣加工余量,安装预留尺寸要求。划线前,矫正材料的弯曲和变形。放样和样板、号料有相应的允许偏差要求,质量检验方法用钢尺检测。
  3. 下料
    • 钢板下料采用等离子切割下料,下料前清除切割表面的铁锈、污物,切割后清除溶渣和飞溅物,操作人员熟练掌握机械设备使用方法和操作规程调整设备最佳参数。质量检验标准中切割有允许偏差值要求,钢材剪切面或切割面应无裂纹、夹渣和分层,质量检验方法为目测或用放大镜、钢尺检查。
  4. 组立、成型
    • 钢材在组立前矫正其变形,达到符合控制偏差范围内,接触毛面无毛刺、污物和杂物,保证构件组装紧密结合。组立时使用适量工具和设备保证精度。采用胎具型钢组对,点焊时所采用焊材与焊件匹配,预组立的构件进行检查确定是否符合图纸尺寸和精度要求成型。组立成型时,构件在自由状态下进行,其结构应符合《钢结构工程施工及验收规范》及有关标准规定,经检查合格后编号,允许偏差符合相关规范规定,质量检验方法用直尺、角尺检查。
  5. 焊接
    • 采用二氧化碳保护焊机,操作人员应严格遵守焊接规范表。焊接钢柱、钢梁采用二氧化碳保护焊接,柱梁连接板加肋板采用手工焊接。

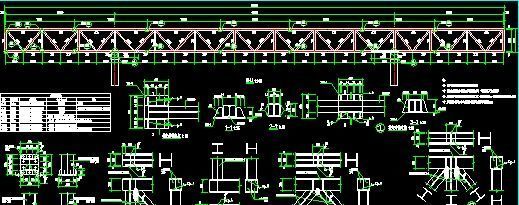

(四)门式刚架吊装

  • (文档未详细提及具体吊装工艺过程,此处可补充:吊装前需做好准备工作,如检查刚架的尺寸、质量、连接部位等。吊装时使用合适的起重设备,按照预定的起吊点进行起吊,保证刚架在空中的稳定性,缓慢将刚架移动到安装位置并进行精确的就位安装。)

(五)吊车梁安装

  • (文档未详细提及吊车梁安装具体工艺,可补充:吊车梁安装前需对梁的尺寸、外观等进行检查,在安装位置进行精确测量放线,将吊车梁吊运至安装位置后,通过调整螺栓、垫板等进行水平度、垂直度等的调整,保证吊车梁与牛腿等连接部位的紧密贴合,使用高强螺栓或焊接等方式进行固定。)

(六)钢梁安装

  • 钢梁安装与门式刚架吊装、吊车梁安装类似,需要在安装前进行钢梁的检查、测量放线,吊运到安装位置后进行精确调整,采用高强螺栓连接或焊接等方式固定,保证钢梁的安装精度,确保结构的稳定性。

(七)屋架、屋面板及屋檐板安装

  1. 屋面板和保温层安装
    • 先铺保温层,后安装屋面板(有的项目在保温层下铺设一层钢丝网防止保温层脱落,这主要看保温层等级)。屋面主要是防水问题,所以要关注板与板搭接、打钉情况、胶涂的饱满程度,打胶处应擦干净,板表面涂镀层不应被破坏防止生锈等。
  2. 屋檐板安装
    • (文档未详细提及屋檐板安装工艺,可补充:屋檐板安装时要注意与屋面板的衔接,保证排水坡度,安装位置要准确,固定牢固,并且要保证外观的整齐美观。)

(八)墙面板安装

  • 主要是墙面保温层及墙面板安装。墙面主要是美观问题和窗口地方防水问题,还有安装偏差问题,比如底部要平,整个平面要平,板与板之间平整度偏差要符合要求等。

(九)钢结构涂装

  • (文档未详细提及涂装工艺,可补充:涂装前需对钢结构表面进行除锈、除污等处理,保证表面的清洁度和粗糙度符合要求。根据设计要求选择合适的涂料,采用喷涂、刷涂等方式进行涂装,保证涂层的厚度均匀,无漏涂、流坠等现象,并且要注意涂装环境的温度、湿度等条件的控制。)

二、钢结构厂房施工标准

  1. 材料标准
    • 钢材应符合相应的国家标准或行业标准,有质量证明书和复试报告。在钢结构加工制作中的下料图单工序就包含对材料型号、规格的确认以及质量检查,如通过检查钢材质量证明书和复试报告,用钢卷尺、卡尺检查型号、规格等。
  2. 放样、号料标准
    • 放样和样板有允许偏差要求,如平行线距离和分段尺寸允许偏差为0.5mm、对角线差1.0mm等;号料的外形尺寸允许偏差为1.0mm、孔距允许偏差为0.5mm等,质量检验方法为用钢尺检测。
  3. 下料标准
    • 切割的允许偏差值有规定,如零件宽度、长度允许偏差为3.0mm、边缘缺棱允许偏差为1.0mm等,钢材剪切面或切割面应无裂纹、夹渣和分层,质量检验方法为目测或用放大镜、钢尺检查。
  4. 组立、成型标准
    • 组立成型的构件应符合《钢结构工程施工及验收规范》及有关标准规定,如焊接钢梁高度允许偏差为2.0mm、中心偏移允许偏差为2.0mm等,质量检验方法用直尺、角尺检查。
  5. 焊接标准
    • 有焊接规范表对焊接电流、电弧电压、焊接速度等参数进行规定,操作人员应严格遵守,并且焊接工艺如钢柱、钢梁采用二氧化碳保护焊接,柱梁连接板加肋板采用手工焊接等也要符合要求。
  6. 主体结构安装标准
    • 钢结构厂房主体结构偏差应符合规范及设计要求,如在主结构吊装过程中,高强螺栓初终拧应符合要求;在屋面墙面板等安装过程中,如屋面的板与板搭接、打钉、涂胶,墙面的平整度、底部平整等方面都要符合相关安装标准。[[
钢结构厂房施工安全注意事项钢结构厂房施工进度管理技巧钢结构厂房施工成本控制策略钢结构厂房施工质量验收流程钢结构厂房施工工艺与标准(钢结构厂房施工安全注意事项) 钢结构钢结构停车场施工 第1张钢结构厂房施工工艺与标准钢结构厂房施工工艺与标准(钢结构厂房施工安全注意事项) 钢结构钢结构停车场施工 第2张钢结构厂房施工工艺与标准(钢结构厂房施工安全注意事项) 钢结构钢结构停车场施工 第3张钢结构厂房施工工艺与标准(钢结构厂房施工安全注意事项) 钢结构钢结构停车场施工 第4张钢结构厂房施工工艺与标准(钢结构厂房施工安全注意事项) 钢结构钢结构停车场施工 第5张

发表评论

快捷回复:表情:
AddoilApplauseBadlaughBombCoffeeFabulousFacepalmFecesFrownHeyhaInsidiousKeepFightingNoProbPigHeadShockedSinistersmileSlapSocialSweatTolaughWatermelonWittyWowYeahYellowdog
评论列表 (暂无评论,753人围观)

还没有评论,来说两句吧...

目录[+]
