钢结构厂房施工工艺流程
钢结构厂房的施工工艺流程是一个系统而复杂的过程,涉及多个步骤和技术要点。以下是详细的施工工艺流程:
1. 施工放线
- 核对设计要求:根据设计图纸,配合土建单位核实标高和轴线。
- 复核轴线和标高:使用经纬仪复核轴线,用水准仪确定标高,并在固定物上做好标记。
- 放样:确定每个钢柱在基础混凝土上的连接面边线及纵横十字轴线,即门式刚架的柱脚位置。
- 避免碰撞:在定位刚架时,尽量避免刚架柱脚与螺栓的碰撞,以减少刚架柱底面的变形和螺栓的弯曲变形。
2. 基础混凝土内预埋螺栓
- 核对螺栓参数:在基础混凝土浇捣之前,仔细核对螺栓的大小、长度、标高及位置,并固定好预埋螺栓。
- 保护螺栓:用黄油及塑料薄膜包住预埋螺栓的丝口部分,避免混凝土浇捣时对螺栓丝口的污染。
- 监控浇捣过程:在浇捣混凝土时,派有经验的专人值班,确保预埋螺栓的定位不受影响。
- 清理残留:基础混凝土浇捣之后,及时清理预埋螺栓杆及丝口上的残留混凝土。

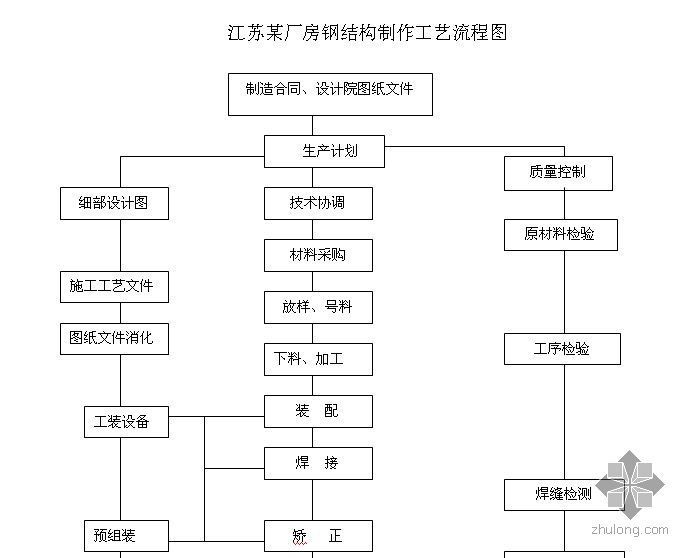

3. 钢结构加工制作
- 下料图单:确认工程所选用的材料型号、规格,并进行质量检查。
- 放样、号料:标明装配标记、螺孔标注、加强板的位置方向等,并预留焊接收缩余量和安装预留尺寸。
- 下料:使用数控多头切割机下料,确保切割件的干净和平整。
- 组立、成型:矫正钢材变形,确保构件的组装紧密结合,并达到质量标准。
- 焊接:采用门式自动埋弧焊和手工焊接,确保焊接质量。
- 制孔:确保螺栓孔及孔距符合规范。
- 矫正型钢:矫正完成后,进行自检,确保符合规范。
- 端头切割:使用端头铣床进行平头切割。
- 除锈:采用专用除锈设备进行抛射除锈,提高钢材的疲劳强度和抗腐能力。
- 油漆:除锈合格后,涂完第一道底漆。
- 包装与运输:将各种符号转换成设计图面所规定的构件编号,并进行标注。
4. 主结构吊装
- 地面拼接钢梁:在地面上拼接钢梁。
- 竖立钢柱:竖立钢柱。
- 吊装钢梁:吊装钢梁并连接次结构。
- 校正主体结构偏差:校正主体结构的偏差。
- 安装吊车梁:根据需要安装吊车梁。
- 吊装夹层:根据需要吊装夹层。
- 防火涂料涂装:进行防火涂料涂装。
5. 次结构安装
- 屋面墙面檩条:安装屋面和墙面的檩条。
- 屋面墙面支撑:安装屋面和墙面的支撑。
- 翼缘支撑:安装翼缘支撑。
6. 屋面板及保温层安装
- 铺设保温层:先铺设保温层。
- 安装屋面板:安装屋面板,注意板与板的搭接、打钉情况和胶涂的饱满度。
- 防止保温层脱落:根据需要在保温层下铺设一层钢丝网。
7. 墙面维护安装
- 安装墙面保温层:安装墙面保温层。
- 安装墙面板:安装墙面板,注意美观和防水问题。
- 安装偏差控制:确保底部平整,整个平面平整,板与板之间的平整度符合要求。
8. 细部构造
- 饰边安装:安装屋面与墙之间的包角、墙面拐角处的包角、墙面板与砖墙之间的泛水板、门及窗口饰边等。
- 质量控制:确保横平竖直,美观大方。
通过以上步骤,可以确保钢结构厂房的施工质量和安全性。每个步骤都需要严格遵守设计规范和施工标准,以确保最终的建筑质量和使用效果。
