粘钢加固工程施工方案怎么写(粘钢加固工程施工方案)

粘钢加固工程施工方案是针对建筑物或构件的加固设计,通过在原有结构上粘贴高强度钢材来提高其承载能力和耐久性。以下是一个简化版的粘钢加固工程施工方案:,,1. 项目概述:, - 目的:对现有建筑或构件进行粘钢加固,以提高其承载力和延长使用寿命。, - 范围:适用于钢筋混凝土结构、钢结构等。,,2. 施工准备:, - 材料准备:包括粘钢胶、钢板、锚固螺栓等。, - 人员准备:施工人员需具备相应的资质和经验。, - 设备准备:包括切割机、钻孔机、焊接设备等。,,3. 施工步骤:, - 基面处理:确保基面平整、干燥、清洁。, - 钢板加工:根据设计要求裁剪钢板,并打磨光滑。, - 钻孔与锚固:在基面上钻孔,使用锚固螺栓将钢板固定。, - 粘贴粘钢胶:将钢板粘贴在预定位置,确保胶层均匀、无气泡。, - 固化养护:按照产品说明书进行固化养护,一般需要7天。,,4. 质量检验:, - 外观检查:确保钢板粘贴牢固,无明显缺陷。, - 强度测试:对加固后的构件进行抗压、抗拉等强度测试。, - 安全评估:确保施工过程符合安全规范,无安全隐患。,,5. 环境保护措施:, - 施工过程中应采取防尘、降噪等措施,减少对环境的影响。,,6. 工程验收:, - 完成所有施工步骤后,进行工程验收,确保加固效果达到设计要求。

以下是一个粘钢加固工程施工方案的写作框架:

一、工程概述

  1. 工程背景
    • 介绍粘钢加固工程的起因,例如是因为既有建筑结构老化、承载能力不足,还是由于功能改造需求等原因而需要进行粘钢加固。引用相关工程实例或者建筑结构鉴定报告中的结论作为依据,如在[2]中的工程是因为柱混凝土强度达不到设计要求,柱子承载力和轴压比达不到规范要求才采用粘钢加固。
  2. 工程目标
    • 明确加固工程期望达到的目标,如提高结构的承载能力、增强结构的稳定性、改善结构的变形性能等。

二、施工准备

  1. 材料准备
    • 粘结剂:选择适合结构的高性能结构胶或环氧树脂胶,要考虑粘结剂的强度、耐久性、耐候性等性能要求。根据工程实际情况,参考产品的技术参数说明书进行选择,如同[1]中所述,粘结剂是粘钢加固的关键材料。

    • 钢板:选择适宜厚度和尺寸的钢板,通常采用碳钢或不锈钢材质。钢板的厚度和尺寸要根据加固构件的受力情况和结构形式来确定。
    • 表面处理剂:用于清洁和处理结构表面,确保粘结效果。
    • 其他辅助材料:如清洁工具(刷子、刮刀等)用于清理结构表面,彩色标记笔用于标记施工区域,还可能需要找平胶等材料用于修补混凝土表面的凹陷等。
  2. 工具准备
    • 电动工具:如电钻、电锯等,用于切割钢板、钻孔等操作。
    • 手动工具:如扳手、腻刀等,腻刀可用于涂抹胶粘剂。
    • 测量工具:如卷尺、水平仪等,确保施工尺寸和位置的准确性。
    • 防护工具:包括手套、护目镜等个人防护装备,保障施工人员的安全。
  3. 人员准备
    • 组织专业的施工队伍,包括具有结构加固施工经验的技术人员、熟练的操作工人等。确保施工人员经过相关培训,熟悉粘钢加固的工艺流程和质量要求。
  4. 结构检查
    • 在施工前,需要对待加固的结构进行仔细检查,确保结构没有明显的损坏或裂缝,以保证加固效果和施工安全。如[1]中强调的结构检查是施工前的重要准备工作。

三、施工工艺流程

  1. 表面处理
    • 混凝土表面处理:混凝土面应凿除粉饰层、油垢、污物,然后用角磨机打磨除去1 - 2mm厚表层,较大凹陷处用找平胶修补平整,打磨完毕用压缩空气吹净浮尘,后用棉布沾清洗剂拭净表面,待粘贴面干燥后备用。这一过程类似于[2]中的操作要点描述。
    • 钢板表面处理:钢板粘贴面应用角磨机进行粗糙、除锈处理,直至打磨出现光泽,使用前若洁净仅用干布擦拭即可,否则可用棉布沾清洗剂拭净表面,待干燥后备用。
  2. 打标记
    • 使用彩色标记笔在结构上标记粘钢板的位置和尺寸。这有助于保证施工的准确性和一致性,如[1]中提到的打标记步骤。
  3. 胶粘剂配制
    • 建筑结构胶为A、B两组份,取洁净容器(塑料或金属盆,不得有油污、水、杂质)和称重衡器按说明书配合比混合,并用搅拌器搅拌约5 - 10分钟至色泽均匀为止。[2]中有对胶粘剂配制的详细描述。
  4. 涂胶
    • 将粘结剂均匀涂布在钢板和结构表面上。注意,涂胶时要确保完全覆盖整个接触面,并保持一定的厚度。胶断面宜成三角形,中间厚3毫米左右,边缘厚1毫米左右,如同[2]中的要求。
  5. 粘贴钢板

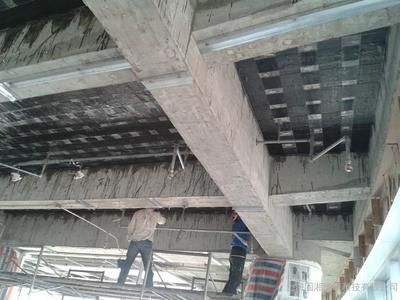

    • 将涂胶的钢板粘贴到结构表面上,按照标记的位置和尺寸进行对齐。在粘贴过程中,可以使用适当的工具和辅助材料,如压块、压力机等,帮助确保钢板与结构紧密粘合。
  6. 固化
    • 根据粘结剂的固化时间和工作环境条件,等待涂胶固化。期间,需要避免外力振动或其他不必要的干扰。
  7. 检验
    • 检查锚固区有效粘结面积,若少于90%,非锚固区有效粘结面积少于70%,应剥离钢板,重新粘贴。对重要构件也可采用载荷检验,一般采用分级加载至正常荷载的标准值,检测结果较直观、可靠,但费用较高,耗时也较长。[2]中有关于检验的具体标准。
  8. 维护

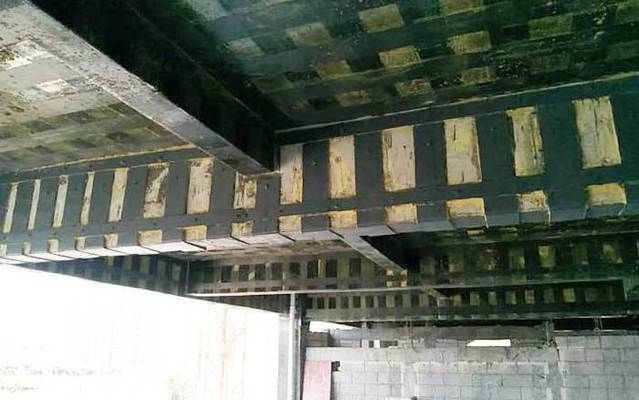

    • 加固后钢板宜采用20mm厚M15水泥砂浆抹面保护,也可采用涂防锈漆保护,以避免钢材的腐蚀,如同[2]中的维护措施。

四、施工质量控制

  1. 材料质量控制
    • 对粘结剂、钢板等主要材料进行严格的质量检验,检查产品的合格证明、质量检测报告等。确保粘结剂的强度、耐久性等性能指标符合要求,钢板的材质、厚度、尺寸等符合设计规定。
  2. 施工过程质量控制
    • 严格按照施工工艺流程进行操作,确保每一道工序的质量。例如在表面处理工序中,要保证混凝土和钢板表面处理达到规定的粗糙度和清洁度;在涂胶和粘贴工序中,要保证胶的涂布均匀、钢板粘贴紧密无空鼓等。
    • 对关键工序进行质量检查,如在粘贴钢板后检查钢板的粘贴位置、平整度,在固化过程中检查环境温度、湿度等是否符合要求。

五、施工安全措施

  1. 人员安全
    • 施工人员必须佩戴好个人防护装备,如手套、护目镜等。在进行高处作业时,要系好安全带,设置安全防护网等。
  2. 设备安全
    • 对使用的电动工具、机械设备等进行定期检查和维护,确保设备的正常运行。在使用电钻、电锯等设备时,要遵循操作规程,防止触电、机械伤害等事故。
  3. 现场安全管理
    • 在施工现场设置明显的安全警示标志,对施工现场的材料堆放、施工废弃物处理等进行合理安排,保持施工现场的整洁和有序。

六、施工进度计划

  1. 总工期安排
    • 根据工程规模、复杂程度和业主的要求,确定粘钢加固工程的总工期。
  2. 各工序工期安排
    • 对施工准备、表面处理、粘贴钢板、固化检验等各个工序进行详细的工期安排,明确各工序的开始时间和结束时间,并合理安排工序之间的衔接,确保工程进度的顺利进行。

七、应急预案

  1. 突发事件应急处理
    • 制定针对火灾、触电、高处坠落等突发事件的应急处理措施,包括应急救援小组的组建、应急救援设备和物资的准备等。
  2. 质量问题应急处理
    • 对于在施工过程中可能出现的如钢板粘贴不牢固、粘结剂固化不完全等质量问题,制定相应的应急处理方案,如及时返工、更换材料等措施。
粘钢加固工程施工方案怎么写(粘钢加固工程施工方案)粘钢加固工程施工方案怎么写粘钢加固工程施工方案怎么写(粘钢加固工程施工方案)粘钢加固工程施工方案怎么写(粘钢加固工程施工方案)粘钢加固工程施工方案怎么写(粘钢加固工程施工方案)

发表评论

快捷回复:表情:
AddoilApplauseBadlaughBombCoffeeFabulousFacepalmFecesFrownHeyhaInsidiousKeepFightingNoProbPigHeadShockedSinistersmileSlapSocialSweatTolaughWatermelonWittyWowYeahYellowdog
评论列表 (暂无评论,1人围观)

还没有评论,来说两句吧...

目录[+]
