空心楼板施工工艺有哪些(空心楼板施工安全)

空心楼板是一种建筑结构,它通过在楼板上预留空腔来提高结构的承载能力和抗震性能。以下是空心楼板施工工艺的概述以及施工安全注意事项:,,1. 设计阶段:在设计阶段,需要对楼板的尺寸、形状和位置进行精确计算,以确保结构的稳定性和安全性。还需要选择合适的材料和构造方法,以满足建筑的要求。,,2. 模板制作:根据设计图纸,制作用于浇筑混凝土的模板。模板应具有足够的强度和刚度,以承受混凝土的压力。模板的接缝和边缘应处理得当,以防止漏浆和气泡的产生。,,3. 钢筋绑扎:在模板内安装钢筋,包括纵向钢筋和横向钢筋。钢筋应按照设计要求进行布置,以确保结构的稳定性和承载能力。,,4. 混凝土浇筑:使用混凝土泵或输送带将混凝土输送到模板内,然后进行浇筑。浇筑过程中应注意控制混凝土的流动性和坍落度,以避免产生离析和蜂窝现象。,,5. 养护:混凝土浇筑完成后,需要进行适当的养护,以促进混凝土的硬化和强度增长。养护时间应根据混凝土的类型和环境条件进行调整。,,6. 拆除模板:混凝土达到设计强度后,可以拆除模板。拆除过程应注意避免破坏混凝土表面和钢筋。,,7. 检查与验收:完成施工后,应对楼板进行检查和验收,确保其符合设计要求和质量标准。如有不合格的地方,应及时进行修复和整改。

空心楼板施工工艺

一、施工准备

  • 原材料准备
    • 准备好砼柱、梁、板、混凝土等原材料,确保其质量符合要求。同时,对于GBF现浇混凝土空心楼盖体系所用的GBF高强薄壁管(如果采用这种薄壁管的话),要对其物理力学性能、外观质量、几何尺寸进行检查,符合标准的方可使用。
  • 模板设计
    • 模板、支撑、龙骨的设计必须根据楼板总厚度、暗梁的宽度与平面的具体位置做恒载截取值后进行竖向和侧向稳定计算。并且龙骨支撑的布置宜考虑兼薄壁管抗浮锚定的要求,模板应双向起拱2.5 - 5.0%。

二、钢筋施工

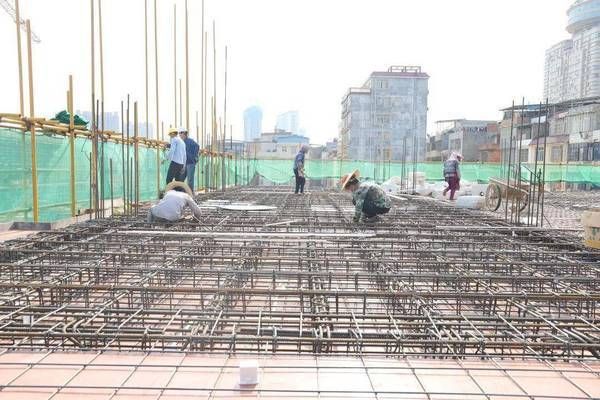

  • 钢筋安装顺序
    • 首先安装暗梁钢筋、楼盖底层钢筋,其中薄壁管肋间钢筋安装前宜点焊成钢筋网片。暗梁钢筋、楼盖底层钢筋及薄壁管肋间钢筋安装完毕必须进行验收,在确定钢筋垫块完整安装可靠后方可铺设薄壁管。
  • 钢筋固定与定位
    • 为防止薄壁管在浇筑混凝土时因两侧压力不平衡造成薄壁管位置的移动,除在薄壁管之间用横向U型短钢筋作控制定位外还可使用木楔在管间作临时固定,但木楔在混凝土浇筑完成后应及时拔出。在铺设薄壁管前,布置焊接钢筋网架之后,按每米2个点的间距,将18号铁丝向下穿过底板钢筋,向上斜向两边搭于钢筋网架上,布管以后,将其固定于管上。布完面筋之后,按每平方米4个点的间距,用12号铁丝,从上穿过面筋、钢筋网片、底筋,最后固定于模板底部支承钢管上,以此来固定薄壁管防止上浮和位移。

三、薄壁管施工

  • 薄壁管制作、检查与修补
    • 如果薄壁管存在缺损,其局部破损修补可用塑料布、编织布及封口胶带等。薄壁管在被吊装至安装楼层前,须对其外观完好程度做逐根检查,管壁及管端堵头破损不应超过规定标准,否则需要进行处理后方可入模,缺损严重超标者不允许使用。
  • 薄壁管安装
    • 薄壁管安装过程中采用调整对线的方法以保证薄壁管及预埋管暗梁、梁柱间距符合设计要求。在安装过程中,将管垫至设计标高后,应在每段管距离管两端头的1/4管长处至少1点作抗浮锚定脚手架支架上,不得利用底层钢筋作抗浮锚定。宜在楼盖的一定范围内利用钢筋作板厚和薄壁管标高控制标识,以保证后续混凝土施工符合要求。在薄壁管的安装过程中,水电线管盒的预留、预埋应尽量减少对楼盖断面的削弱,使管线盒尽可能在管间肋处预埋管,宜采用KBG管竖向板穿板采取先埋法兰盘。安装薄壁管过程中,应随安随在管顶垫木作保护,不允许直接踩踏薄壁管。

四、混凝土施工

  • 混凝土浇筑准备
    • 混凝土坍落度为15 - 18cm。浇筑前要确保钢筋与薄壁管的位置正确,在薄壁管上架空安装泵送混凝土的水平管转向接头。混凝土浇筑宜沿薄壁管纵轴单向进行,不宜沿垂直薄壁管方向作多点围合式浇筑。
  • 混凝土浇筑与振捣
    • 采用机械搅拌、振捣。振捣必须及时,应均匀振捣,赶出混凝土中气泡,防止蜂窝麻面。振捣时派专人跟踪看模及振捣情况。为保证混凝土有较好的和易性,不能采用增加用水量的方法,可使用一定量的减水剂。同时,在浇筑过程中要随浇随校正钢筋与薄壁管的位置,并对施工时导致缺损的薄壁管进行修补。如果在混凝土浇筑过程中,薄壁管出现整体上浮现象(最易出现在接近收尾部分),应将已浇筑部分的混凝土全部掏净,整修好钢筋、薄壁管的位置后重新浇筑混凝土。
  • 混凝土养护
    • 对于现浇混凝土空心楼盖,在浇筑完成后进行水养护成形,保证楼盖达到标准所需的强度。如果是冬季施工时,混凝土在浇筑完毕后应该采取相应的保温养护措施,待到混凝土空心楼盖达到标准所需的强度后才可以进行后续安装等操作。

空心楼板施工质量检测方法

空心楼板施工常见问题及解决

空心楼板施工安全注意事项

空心楼板施工进度控制技巧

空心楼板施工工艺有哪些(空心楼板施工安全)空心楼板施工工艺有哪些(空心楼板施工安全)空心楼板施工工艺有哪些(空心楼板施工安全)空心楼板施工工艺有哪些(空心楼板施工安全)

发表评论

快捷回复:表情:
AddoilApplauseBadlaughBombCoffeeFabulousFacepalmFecesFrownHeyhaInsidiousKeepFightingNoProbPigHeadShockedSinistersmileSlapSocialSweatTolaughWatermelonWittyWowYeahYellowdog
评论列表 (暂无评论,1人围观)

还没有评论,来说两句吧...

目录[+]
