采光顶施工工艺流程(采光顶施工安全注意事项)
采光顶施工工艺流程主要包括以下几个步骤:,,1. 设计阶段:根据建筑设计要求和现场实际情况,制定采光顶设计方案,包括结构、材料、尺寸等。,2. 施工准备:准备好施工所需的工具、设备和材料,进行施工现场的清理和准备工作。,3. 基础施工:按照设计要求对地基进行处理,确保地基牢固可靠。,4. 安装支架:根据设计要求,安装采光顶的支架系统,确保支架的稳定性和安全性。,5. 安装板材:将采光顶的板材安装到支架上,注意板材之间的连接和固定。,6. 密封处理:对采光顶的缝隙和接缝进行密封处理,防止漏水和渗水现象的发生。,7. 检查验收:对采光顶进行全面检查和验收,确保其质量和安全性能达标。,,在采光顶施工过程中,需要注意以下安全事项:,,1. 严格遵守施工规范和操作规程,确保施工人员的安全。,2. 在高空作业时,必须使用安全带和其他防护设施,防止坠落事故的发生。,3. 在安装和使用采光顶时,要注意避免碰撞和挤压,以免造成人身伤害或财产损失。,4. 在施工过程中,要随时关注天气变化和环境条件,做好应对突发情况的准备。
采光顶施工工艺流程
一、测量放线及结构检查
- 按总包方提供基准复核
- 按总包方提供的基准轴线、标高线进行复核,确定无误后,定出安装基准线。根据基准线拉设位置钢线,作为钢结构安装的基准,从而保证骨架安装符合设计及规范要求。
- 主体结构验收合格为前提
- 玻璃采光顶施工应在主体结构验收合格后进行;采光顶的支承构件与主体结构连接的预埋件应按设计要求埋设。并且采光顶的施工测量应与主体结构测量相配合,测量偏差应及时调整,不得积累;施工过程中应定期对采光顶的安装定位基准点进行校核。
二、钢结构安装
- 构件吊运与连接
- 采光顶采用架设钢结构做为支撑系统。先通过塔式起重机将钢构件吊至构架平台上,再用电动葫芦运输至安装部位,将纵向钢梁与主体结构进行可靠的连接,先将槽钢与平板埋件相连,将钢管的一端与连接钢板焊接,再将横向钢梁按放线要求与主梁焊接。

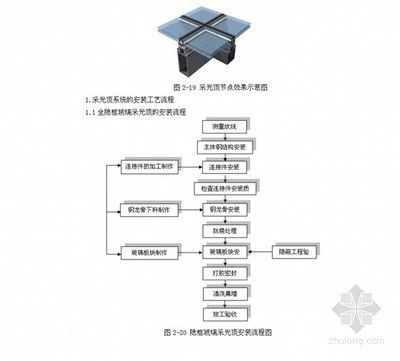

三、龙骨及玻璃托片安装
- 顺序施工
- 采光顶钢结构支撑系统安装完毕后,进行龙骨安装,安装完毕后进行玻璃不锈钢托片安装。
四、钢结构氟碳喷涂
- 表面预处理
- 采光顶骨架及不锈钢安装完后进行氟碳喷涂,在氟碳喷涂前对钢构件均须以动力工具打磨,再用钢丝刷清除打磨后的残留物。钢材表面除锈应符合设计要求和国家现行有关标准和规定。处理后的钢材表面不应有焊渣、焊疤、灰尘、油污、水和毛刺等。构件表面不应误涂、漏涂,涂层不应脱皮和返锈等。除锈完经验收合格后方可进行氟碳喷涂工作。
五、玻璃板块安装
- 运输与安装顺序
- 采光顶玻璃按最大规格尺寸玻璃加木制包装箱重量为提升机所能承受的最大载体重量。利用提升机将玻璃运输至主楼屋面平台,将平台处防护横脚手管及东北角处脚手架拆除,同时将东北角处吊篮2个支架拆除,玻璃方能从提升机中抬至构架一楼层内。玻璃安装顺序为先安装斜向顶上2块玻璃,再安装竖向玻璃,最后安装斜向底下玻璃,玻璃安装是由一个方向一个分格进行安装。
六、注胶及清理
- 密封胶施工要点
- 板块安装固定完成后,进行注胶工序,此时先将保护胶带沿胶缝边缘贴好,胶缝部位用规定溶剂,按工艺要求进行净化处理,然后打胶、刮胶、拆除边缘保护膜,使基材与胶粘结牢固无孔隙,胶缝平整光滑、玻璃表面清洁、无污染。密封胶应采用硅酮耐候密封胶,其性能应符合现行国际标准《幕墙玻璃接缝用密封胶》JC/T882的有关规定,密封胶的级别和模量应符合设计要求;密封胶的嵌填应密实、连续、饱满,胶缝应平整光滑、缝边顺直;玻璃间的接缝宽度和密封胶的嵌填深度应符合设计要求;不宜在夜晚、雨天嵌填密封胶,嵌填温度应符合产品说明书规定,嵌填密封胶的基面应清洁、干燥。
- 检查与安装要求

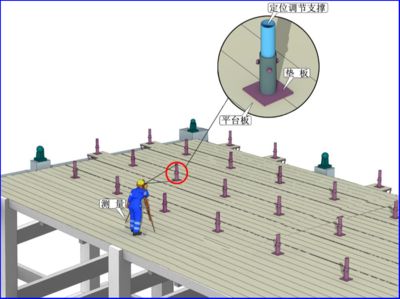

- 首先检查檩托位置和质量情况,发现不合格及时处理。据图纸及檩条规格、堆放条件,堆放合理,以便起吊和安装。安装时应严格按照要求,螺孔位置应对准,拧紧程度合理,电焊质量满足规定要求。起吊天沟并按图纸要求安装在支承面上,然后摆放,摆放位置必须准确。对钢天沟进行拼接电焊,焊接质量应达到规定要求,焊缝高度应得到保证,表面光滑,确保强度和不漏水。涂装紧随钢结构安装、檩条及天沟安装进行,涂装工涂装时的温度应不低于5℃,湿度不大于85%。预埋件的位置用钢卷尺参照设计图进行测量,以轴线或中心线为基准。连接件与预埋件的焊接、防腐处理。观察焊缝长度、厚度应满足设计要求,无漏焊、虚焊,焊缝打光后涂防锈漆。连接件与主龙骨机械连接,采用不锈钢六角螺栓,并带有弹簧垫圈,若未采用弹簧垫圈应有防松脱措施。进入施工现场的玻璃应检查项目:包括质量证明材料、玻璃尺寸与设计尺寸是否吻合,表面质量、碰伤、擦伤、划伤、脱膜、针眼、庇点、油污或胶剂等。玻璃采光顶防雷措施应确保与建筑主体结构的避雷均压环有效连接。预埋防雷连接件应将每块埋件与主体结构的钢筋焊接连接。玻璃采光顶防水措施应根据设计要求,采取外部排水和内部冷凝水处理措施,与建筑主体的其他防排水构造有效连接。玻璃采光顶安装过程中应进行现场单位淋水测试或安装完毕后进行整体淋水测试。玻璃采光顶中间或与结构之间有排水槽设计时,应进行蓄水防渗漏测试。
还没有评论,来说两句吧...
