混凝土路面修补料的用法和用量(混凝土修补料施工后交通管制措施修补料施工后交通管制措施)
混凝土路面修补料是一种用于修复和增强受损道路表面的物质。施工后,为了确保交通的安全和顺畅,需要采取一系列措施来控制交通。在修补料施工期间,应设置明显的交通标志和警示灯,提醒驾驶员注意施工区域。应限制施工区域的通行能力,如设置临时交通管制或绕行路线,以减少对交通流量的影响。还应考虑使用夜间照明设施,以确保施工区域的安全性。在修补料完全固化并达到设计强度之前,应避免重型车辆和人员进入施工区域。混凝土路面修补料的施工需要谨慎处理,以确保交通的顺畅和安全。
混凝土路面修补料的用法和用量
1. 基本要求
- 修补厚度:建议修补厚度为3mm为宜,1平方米大约需要材料约3-5公斤。
- 水的要求:采用无污染水(牲畜可饮用水)。
- 施工条件:温度需在5℃以上,雨天不能施工。
- 施工人员:施工人员需具备一定的水泥混凝土施工经验,施工前先了解本材料的使用方法。
- 施工机械:需要砂浆搅拌机或手动的搅拌工具(如手电钻)、高压水冲洗设备、底面清扫工具、海绵或拖布(吸干多余水分用)、铁质的搅拌桶两个以上、抹子若干个。
2. 底面处理
- 清理:先将起鼓、脱皮、裂缝等部位的松动部分剔掉,对低于3mm的部位、过于平整的部位和有油污的部位要进行拉毛处理。
- 清扫:将底面的浮土等杂物清扫干净,用高压水冲刷干净,冲刷时应将泥浆冲出作业面并防止回流。
- 水润:用水洗刷干净后,应将水保留在作业面一段时间,将作业面充分润透,直到不再渗水为止。
3. 材料调配
- 加水:将材料与水混合搅拌,加水量在13%到15%时效果最佳,但根据修补部位不同,对稀释度不同要求时可调整加水量。
- 搅拌:搅拌时须充分搅拌均匀,搅拌时间在2分钟左右为宜,不宜时间过长,防止在搅拌桶内凝固。
4. 施工步骤
- 涂抹:将搅拌好的修补料直接涂抹在病害部位,确保涂抹均匀,厚度适中。
- 压实:用抹子将修补料压实,确保与原路面紧密结合。

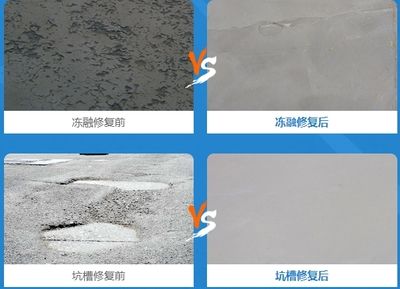

5. 养护及交通管制
- 养护:修补完成后,用手触摸材料表面硬化以后,即可进行洒水养护,但不能用高压水冲,防止将表面浆液冲走而影响强度。
- 交通管制:修补完成后,一般2-3小时后可开放交通。
6. 注意事项
- 裂缝处理:如果裂缝低于3mm,不太适用本材料,需要将裂缝进行扩缝处理,扩出一个比较好操作的修补面,会利于材料的粘接和补强作用。
- 施工时间:一次性搅拌量不宜过大,根据作业面和施工进度,每次搅拌的料应在20分钟内施工完成。
通过以上步骤,可以有效地使用混凝土路面修补料进行路面修补,确保修补后的路面具有良好的抗压和粘接强度,延长路面的使用寿命。
