厂房建设的审批流程是一个复杂的过程,涉及多个部门和一系列的步骤。以下是根据最新的资料整理的厂房建设审批流程的详细解释。
1. 项目前期立项审批阶段
在这一阶段,申请人需要向主管部门申请新建工程报告(立项申请),阐明新建建筑的使用用途、规划布局、建设规模、投资额等说明。立项批复后即进入工程建设准备阶段。
2. 土地使用权的获取
申请人需要向当地国土资源管理部门申请土地使用权。该申请需要提交相关材料,如土地规划意见书、土地征收补偿协议等。申请人需要确保所申请的土地符合规划,并且可以用于建设厂房。
3. 环保审批
环保审批是厂房建设审批流程中的一个重要环节。办理机关通常是市环保局。工作时限根据提交的材料不同而有所区别,例如,需提交环境影响评价报告书的,审批时间为60日;报告表的,审批时间为30日;登记表的,审批时间为15天。办理程序包括市环保局受理、联系具有国家资质的环评单位出具环评报告、送达审批文件、市局审批。
4. 规划许可
项目单位需要到规划部门办理项目规划选址意见,到国土部门办理项目用地预审意见,到环境保护部门办理环境影响评价的审批意见,并委托有资质单位编制节能评估报告。以上材料齐全后,项目单位向发展改革委申报申请报告核准手续。发展改革委根据相关材料和国家产业政策、外商投资政策、市场准入条件、节能政策等,对项目出具核准文件或不予核准决定书。项目单位凭发展改革委的项目核准文件到规划部门申请办理规划许可手续、到国土部门办理正式用地手续。
5. 施工许可
在完成上述所有步骤后,项目单位需要到住建部门办理施工许可手续。这是开工建设的前提条件。
6. 消防设计审核
建筑面积小于10000㎡的多层公共建筑;面积小于2000㎡的独立地下公共建筑及含有面积小于2000㎡地下公共建筑的工程;单体建筑面积小于10000㎡的厂房、库房;三级及三级以下(总容积小于1000立方)的油库、装卸油品码头等都需要进行消防设计审核。
以上就是厂房建设审批流程的详细解释。需要注意的是,具体的流程可能会根据不同地区的相关规定有所差异,因此在实际操作中,建议咨询当地的相关部门获取最准确的信息。
厂房建设审批所需时间
厂房建设审批费用明细
厂房建设审批常见问题
厂房建设审批地区差异

2023建厂房的审批要什么流程
2023建厂房的审批要什么流程 建厂房的审批流程:环保审批1、办理机关:市局2、工作时限:材料齐全、合格,需提交环境影响评价报告书的60日完成审批;报告表的30日完成审批;登记表的15天完成审批。 3、办理程序(1)、市环保局受理;(2)联系具有国家资质的环评单位出具环评报告;(3)、送达审批文件;(4)市局审批。 4、提交材料要求:(1)、建设项目环境影响评价文件报批申请书1份(市环保局工作人员告知已不需提供);(2)、编制环境影响报告书的建设项目,报送环境影响报告书一式8份;编制环境影响报告表的建设项目,报送环境影响报告表3份,同时报送辖区环保部门的预审意见;编制环境影响登记表的建设项目,报送环境影响登记表3份。 回复于:2024.1.2702:13:34 建设厂房的审批流程如下: 第一、项目前期立项审批阶段 第二、环保审批 1、办理机关:市局2、工作时限:材料齐全、合格,需提交环境影响评价报告书的60日完成审批;报告表的30日完成审批;登记表的15天完成审批。 3、办理程序(1)市环保局受理;(2)联系具有国家资质的环评单位出具环评报告;(3)送达审批文件;(4)市局审批。 回复于:2024.1.1005:29:25 咨询助手提示访客: 问题本身描述得不够详细,且解答律师偏少,建议继续咨询我并更详细描述自身情况,以获得更多律师解答,24小时在线。 ——我团队会尽最大努力维护您的合你的问题已收悉,可以详细说明一下您的问题吗?——若需要法律帮助,我愿意助您一臂之力!法权益!。 土地属于婚前财产,厂房需要考虑出资情况,可以是婚后财产,分割的话需评估后扣除土地价值进行分割。 对内容有疑问,可立即反馈。 你好,未经审批的建筑属于违法建筑 北京夫妻间房产过户如何办理北京夫妻间房产过户一般有以下几种方式。 1.夫妻间赠与过户:需双方签订赠与合同,到不动产登记中心办理过户手续,缴纳相关税费,如契税等。 2.夫妻间买卖过户:签订买卖合同,按市场价格确定交易金额,办理网签、缴税等手续后进行过户登记。 3.夫妻间析产过户:对于婚后共同购买的房产,可通过析产的方式将一方份额转移给另一方,需提交相关证明材料,办理变更登记。 具体办理流程和要求可咨询当地不动产登记中心。 若您正遇到法律难题不知道怎么解决?或者实在找不到合适的律师,请点击咨询按钮,可以根据你的大概情况为匹配到最合适的本地专业律师。 延期交房起诉在哪里起诉延期交房起诉应向被告住所地或者合同履行地的人民法院提起。 被告住所地通常是指开发商的主要办事机构所在地。 当前回复为部分情况的参考答案,若未能解决您的法律问题,建议直接咨询律师,5分钟快速响应,问题解决率更高。 一套住房可以起诉吗一套住房可以起诉。 如果住房存在相关纠纷,比如房屋买卖合同纠纷、房屋侵权纠纷等,当事人可以依据法律规定向法院提起诉讼。 1.若因合同问题产生纠纷,可就合同的履行、违约等情况起诉;2.若住房被他人侵权,如非法侵占等,也可通过起诉维护自身权益。 总之,只要住房相关事宜涉及法律问题,就可以进行起诉。 业主占用绿化怎么起诉他若业主占用绿化,可通过以下方式起诉。 土地获得审批才能获得土地使用权的,获得土地使用权才能进行开发建设,所以取得土地使用权是非常重要的,对建筑物进行拆迁时,要对被拆迁人补偿,那么土地未获审批的厂房拆迁,补偿是怎样规定的?下面由华律网小编为读者进行相关知识的解答。
工业项目审批详细流程《新建厂房审批流程》
工业项目审批详细流程 1.项目单位委托有资质机制项目申请报告,到规划部门办理项目规划选址意见,到国土部门办理项目用地预审意见,到环境保护部门办理环境影响评价的审批意见,并委托有资质单位编制节能评估报告。 2.以上材料全后,项目单位向发展改革委申报申请报告核准手续。 3.发展改革委根据相关材料和国家产业政策、外商投资政策、市场准入条件、节能政策等,对项目出具核准文件或不予核准决定书。 4.项目单位凭发展改革委的项目核准文件到规划部门申请办理规划许可手续、到国土部门办理正式用地手续。 二、备案类项目 主要指《政府核准的投资项目目录》以外的企业投资项目。备案类项目办理程序:。 1.项目单位填写《企业投资项目备案申请表》,准备项目法人证书或项目业主营业执照副本及复印件,属于国家规定实行许可证生产的项目还需准备相关部门的初审意见、属于高能耗项目还需准备中介部门的能耗准入估评报告、属于5000万元以上化工类新建项目还需准备大于25%的项目资本金证明材料。 2.以上材料齐全后,项目单位到发展改革委申报项目项目备案手续,领取《企业投资项目备案通知书》。 3.项目单位凭《企业投资项目备案通知书》分别到规划部门、国土部门、环境保护部门办理规划选址、用地和环评审批手续。 4.以上工作完成后,到住建部门办理施工许可手续。 以上手续齐备后,方可开工建设。 建设消防设计审核(消防大队) 许可依据中华人民国消防法》 许可条件:单筑面积小于10000㎡的多层公共建筑;面积小于2000㎡的独立地下公共建筑及含有面积小于2000㎡地下公共建筑的工程; 单体建筑面积小于10000㎡的厂房、库房; 三级及三级以下(总容积小于1000立方)的油库、装卸油品码头; 申请材料: (一)建设工程消防设计审核申报表; (二)建设单位的工商营业执照等合法身份证明文件(营业执照复印件加盖公章); (三)新建、扩建工程的建设工程规划许可证明文件(建设工程规划许可证、土地证、发改委批文); (四)设计单位营业执照及资质证明文件(加盖公章); (五)消防设计文件;(将备注中的1-4项另外装订) (六)总平面图、室外消防总平面图; (七)建设单位的授权委托书和受委托人的身份证复印件; 厂房建设政府流程;建设厂般分为三个阶段 2.工作时限:材料齐全、合格,需提交环境影响评价。 3、办理程序;(1)、市环保局受理;;(2)联系具有国家资质的环评单位出具环评报告;;(3)、送达审批文件,(4)市局审批。 4、提交材料要求,建设项目环境影响评价文件报批申请书1份。 上述内容为转载或编者观点,不代表装饰联盟公装网意见,不承担任何法律责任。如侵权请联系删除。
建厂房手续流程合集
新建厂房各种手续办理的流程一、工程前期工作:首先取得拟建用地的使用权,规划新建建筑的布局,向主管部门申请新建工程报告(立项申请)阐明新建建筑的使用用途、规划布局、建设规模、投资额等说明。 立项批复后即进入工程建设准备阶段。 二、工程准备工作:工程准备工作主要以取得施工许可证为完成表现。 地质勘探的目的是为施工图设计提供依据。 2、地质勘测报告审查3、建筑物的施工图设计4、拟建建筑物的消防申报、审查5、建设项目的环境保护措施、方案申报和审批6、施工图图纸审查7、领取规划许可证8、施工、监理单位合同签定9、工程建设的安全与质量监督备案10、建设项目的资金证明附2:立项以及施工许可证办证流程图 规划局建筑工程规划设计要点通知书(管委会) 扩初设计会审会《会议纪要》(原件)管委会建设处组织 范文范例参考新建厂房各种手续办理的流程一、工程前期工作:首先取得拟建用地的使用权,规划新建建筑的布局,向主管部门申请新建工程报告(立项申请)阐明新建建筑的使用用途、规划布局、建设规模、投资额等说明。 2、地质勘测报告审查3、建筑物的施工图设计4、拟建建筑物的消防申报、审查5、建设项目的环境保护措施、方案申报和审批6、施工图图纸审查7、领取规划许可证8、施工、监理单位合同签定9、工程建设的安全与质量监督备案10、建设项目的资金证明 附2:立项以及施工许可证办证流程图 房项建设续办理流程品股份有限公司新建区项前期报建流程程部录、临时的办理0、临时电的办理0三、地摘牌0四、建设局项报建、项:(1)五、环评审批约2个左右:(1)六、设计院确定设计图纸:(2)七、勘察、设计招标:(2)、勘察、设计合同备案(6)九、建设地规划许可证的办理:(6)、监理招标、监理合同备案(6)、建设地批准书(6)、地证办理(6)三、建设程规划许可证办理:(7)五、开验线(7)六、消防备案、审批时间(8)七、防审批,所需材料流程三报批部门等,,,(9)、安全审批流程部门(9)九、卫审批(9)、施招标、施合同备案办理建设程分包合同备案续(11)、施图审查(12)三、质量监督续(12)四、施许可证的办理(13)、项开(13)、临时的办理临时费:万元,临时施费:万元,施排污费:万元(已交),合计:万元。 、临时电的办理临时电施费:万元,临时供电合同万元(已交),临时电设计费:万元(已交),送电前检验费9万元,合计:万元。 三、地摘牌交地保证(30元/m2*万m2=413万),在摘牌10后付齐余下出让(320元/m2*万/m2-413万=4410-413=3997万)。 契税(地总价款的5%=万元)1、程序: 一、工程前期工作:首先取得拟建用地的使用权,规划新建建筑的布局,向主管部门申请新建工程报告〔立项申请〕说明新建建筑的使用用途、规划布局、建立规模、投资额等说明。 立项批复后即进入工程建立准备阶段。 2、地质勘测报告审查3、建筑物的施工图设计4、拟建建筑物的消防申报、审查5、建立工程的环境保护措施、方案申报和审批6、施工图图纸审查7、领取规划许可证8、施工、监理单位合同签定9、工程建立的平安与质量监视备案10、建立工程的资金证明- word.zl- 公司有关工程立项请示〔报开发区管委会〕 开发区管委会立项批复〔原件〕 图纸初步设计〔与设计院签订合同〕 扩初设计会审会会议纪要〔原件〕管委会建立处组织 规划局建筑工程规划设计要点通知书〔管委会〕 新厂房建设手续办理流程以及涉及到的文件 新厂房建设手续办理流程以及涉及到的文件验厂研究协会一、工程前期工作:首先取得拟建用地的使用权,规划新建建筑的布局,向主管部门申请新建工程报告(立项申请)阐明新建建筑的使用用途、规划布局、建设规模、投资额等说明。 在办理施工许可证之间要完成的工作有1)拟建地的地质勘探。 2)地质勘测报告审查3)建筑物的施工图设计4)拟建建筑物的消防申报、审查5)建设项目的环境保护措施、方案申报和审批6)施工图图纸审查7)领取规划许可证8)施工、监理单位合同签定9)工程建设的安全与质量监督备案10)建设项目的资金证明其中:消防申报单位:开发区消防大队消防审批单位:开发区消防大队 环保申报单位:市环保局环保申报处:市建委政务大厅勘察文件审查单位:市建委审图中心施工图审查单位:市建委审图中心规划许可证办理处:开发区管委会建设处安全监督通知书下发单位:市建筑工程安全监督站(施工单位办理)施工许可证办理处:开发区管委员会建设处三、工程建设的实施阶段:工程施工前需委托有资质的测绘单位将控制点定位交点,查清施工区域地下、地上的埋地、架空管线等,确定施工方案后施工单位按步就班进行施工。
建设用地建厂房的手续要求及流程
申请人需要向当地国土资源管理部门申请土地使用权。 该申请需要提交相关材料,如土地规划意见书、土地征收补偿协议等。 申请人需要确保所申请的土地符合规划,并且可以用于建设厂房。 2.建设项目核准申请人在获得土地使用权后,需要向相关部门提交建设项目核准申请。 该申请需要包括项目建议书、环境影响评价报告等文件。 相关部门会对申请进行审核,并根据国家法律法规的要求进行批准。 3.建筑设计审批一旦建设项目核准获得批准,申请人需要向城市规划管理部门提交建筑设计图纸和相关文件,申请建筑设计审批。 该审批过程将确保建筑设计符合城市规划要求,并且满足建筑安全和环境保护等方面的要求。 4.建筑施工许可建筑设计审批通过后,申请人需要向建设主管部门提交建筑施工许可申请。 该申请需要包括建筑施工图纸、施工方案等文件。 建设主管部门将对申请进行审查,并根据相关法律法规的要求进行许可。 5.竣工验收 建筑施工完成后,申请人需要向相关部门申请竣工验收。 相关部门将对建筑的质量、安全等方面进行检查,确保建筑符合规定要求。 一旦通过验收,申请人将获得建筑使用许可证,可以正式使用厂房。 1.土地使用权申请阶段在这一阶段,申请人需要与当地国土资源管理部门联系,了解相关申请要求,并准备好申请所需的材料。 一旦申请提交,国土资源管理部门将对申请进行核实和审核。 2.建设项目核准阶段建设用地建厂房的手续要求及流程申请人需要向相关部门提交建设项目核准申请,并提供详细的建设项目信息。 相关部门将对申请进行审查,并进行必要的调查和评估。 3.建筑设计审批阶段一旦建设项目核准通过,申请人需要向城市规划管理部门提交建筑设计图纸和相关文件,申请建筑设计审批。 城市规划管理部门将对建筑设计进行审查,并对其进行合规性和可行性评估。 4.建筑施工许可阶段建设主管部门将对申请进行审查,并对施工方案、材料等进行评估。 5.竣工验收阶段 建设用地建厂房的手续要求及流程 相关部门将对建筑的质量、安全等方面进行检查,并确保其符合规定要求。 建设用地建厂房的手续要求及流程是一个复杂而严格的程序,需要遵守法律法规并获得相关部门的批准。 申请人需要依次完成土地使用权申请、建设项目核准、建筑设计审批、建筑施工许可和竣工验收等阶段。 遵循正确的程序和要求,将有助于申请人顺利完成建设用地建厂房的手续,并确保建筑的合规性和安全性。 以上是对建设用地建厂房的手续要求及流程的简要介绍。
要建一座厂房,需要办理什么手续?
一、办理流程 1、厂房建设政府审批流程;建设厂房一般分为三个阶段:项目前期立项审批阶段,环保审批。 2、工作时限:材料齐全、合格,需提交环境影响评价。 3、办理程序; (1)市环保局受理 (2)联系具有国家资质的环评单位出具环评报告 (3)送达审批文件 (4)市局审批。 4、提交材料要求,建设项目环境影响评价文件报批申请书1份。 厂房建设政府审批流程,建设厂房一般分为三个阶段,项目前期立项审批阶段 5、环保审批,办理机关:市环境保护局。 工作时限:材料齐全、合格,需提交环境影响评价报告书的60日完成审批;报告表的30日完成审批;登记表的15天完成审批。 办理程序 (1)市环保局受理; (2)联系具有国家资质的环评单位出具环评报告; (3)送达审批文件; 提交材料要求: (1)、建设项目环境影响评价文件报批申请书1份(市环保局工作人员告知已不需提供); (2)、编制环境影响报告书的建设项目,报送环境影响报告书一式8份;编制环境影响报告表的建设项目,报送环境影响报告表3份,同时报送辖区环保部门的预审意见;编制环境影响登记表的建设项目,报送环境影响登记表3份; 二、提交材料要求: 1、建设项目环境影响评价文件报批申请书1份(市环保局工作人员告知已不需提供); 2、编制环境影响报告书的建设项目,报送环境影响报告书一式8份;编制环境影响报告表的建设项目,报送环境影响报告表3份,同时报送辖区环保部门的预审意见;编制环境影响登记表的建设项目,报送环境影响登记表3份; 扩展资料: 工业厂房税收: 1、契税:由买方按照成交价的3%缴纳,一般在交易中心的契税窗口缴纳,如果买方公司不在上海,可采用交付现金、打入个人银行卡现场通过设在交易中心的银行窗口转交、公司打本票由代理人现场交付等方式支付; 2、土地增值税:土地增值金额的30%--60%缴纳,具体按照评估厂房的成本价和成交价之间的差额部分作为计税数额,税务局在评估报告出具后核税前会派员到公司核实、查阅相关原始建房发票、固定资产记帐等情况; 3、印花税:买卖双方各按照成交价的万分之五各自缴纳; 4、交易手续费:成交价的0.5%,由买方支付; 5、登记费:每套300元,由买方支付; 6、评估费,各自承担50%,由具有A级资质的房产评估公司评估,签署购房意向书后立即确定并评估;
建厂房的审批流程-法律快车知识专辑
建厂房的审批流程建厂房的审批流程 有很多工厂扩大规模时会选择一个地方建厂房,那么建厂房的审批流程是怎样的呢?接下来法律快车小编就为大家收集了这方面的知识,希望能够帮到大家。 有很多工厂扩大规模时会选择一个地方建厂房,那么建厂房的审批流程是怎样的呢?法律快车小编为您答疑解惑,希望对您有所帮助。 建厂房的审批流程: 环保审批 1、办理机关:市环境保护局 2、工作时限:材料齐全、合格,需提交环境影响评价报告书的60日完成审批;报告表的30日完成审批;登记表的15天完成审批。 3、办理程序 (1)、市环保局受理; (2)联系具有国家资质的环评单位出具环评报告; (3)、送达审批文件; (4)市局审批。 4、提交材料要求: (1)、建设项目环境影响评价文件报批申请书1份(市环保局工作人员告知已不需提供); (2)、编制环境影响报告书的建设项目,报送环境影响报告书一式8份;编制环境影响报告表的建设项目,报送环境影响报告表3份,同时报送辖区环保部门的预审意见;编制环境影响登记表的建设项目,报送环境影响登记表3份。 建设厂房的审批流程如下: 第一、项目前期立项审批阶段 第二、环保审批 (1)市环保局受理; (3)送达审批文件; (1)建设项目环境影响评价文件报批申请书1份,如果市环保局工作人员告知已不需提供; (2)编制环境影响报告书的建设项目,报送环境影响报告书一式8份;编制环境影响报告表的建设项目,报送环境影响报告表3份,同时报送辖区环保部门的预审意见;编制环境影响登记表的建设项目,报送环境影响登记表3份; 法律依据: 《中华人民共和国城市房地产管理法》第六十条 国家实行土地使用权和房屋所有权登记发证制度。 软件著作权登记审批流程图依据《计算机软件著作权登记办法》的规定,申请审批流程分为受理、审查、登记三个阶段。 60分钟无限追问·平均3分钟响应·7x24小时在线 法律问题都是复杂多样性的,不一样的细节变化都有可能影响事件的走向。 若问题紧急,请律师,描述自身问题,获取针针对性解答。 24,746位在线律师·3分钟解答

一般工业厂房建设项目审批流程图 (45个工作日)第一阶段(立项用地、工程规划许可阶
一般工业厂房建设项目审批流程图(45个工作日) 第一阶段(立项用地、工程规划许可阶 第二阶段(施工许可阶段)第三阶段(竣工验收阶段) 相关部门通过多规合一业务协同提企业投资项目备案施工许可证核发联合验收(规划、土地、消防、人防、档 建出建设条件,以及需要开展的评估(3个工作日)(质量、安全监督手续)案等) 第一阶段可并联或并行办理其他事项第二阶段可并联或并行办理其他事项第四阶段可并联或并行办理其他事项 施工图设计文件审查(联合图审,含消防、人防、 建设项目安全设施设计审批(15个工作日)规划条件核实(含建设用地检查核验) 防雷、通信审查等)(10个工作日) 占用农业灌溉水源、灌排工程设施审批(12 消防设计审查(10个工作日)建设工程消防验收或备案 个工作日) 江河、湖泊新建、改建或者扩大排污口审核(7 市政设施建设类审批(6个工作日)雷电防护装置竣工验收 个工作日) 工程建设涉及城市绿地、树木审批 建设工程城建档案验收 (8个工作日) 联雷电防护装置设计审核(7个工作日) 行建设工程消防设施及系统检测(7个工作日) 理雷电防护装置检测(15个工作日) 第一、二阶段可并联或并行办理事项 危险化学品建设项目安全条件审核(15个工作日)固定资产投资项目节能审查(15个工作日) 建设项目环境影响评价审批(报告书20个工作日, 生产建设项目水土保持方案审批(12个工作日) 报告表15个工作日) 洪水影响评价审核(15个工作日)取水许可审批(20个工作日) 建设项目压覆重要矿产资源审批(10个工作日)地震安全性评价(15个工作日) 备注:1.按照《自治区人民政府办公厅关于印发宁夏工程建设项目审批制度改革实施方案的通知》(宁政办发「2019」39号)要求,建设单位在签订国有建设用地使用权出让合同后,同步领取建设用地规划许可证。 2.建设项目使用林地及在森林和野生动物类型国家级自然保护区建设审批(核)、工程建设使用草原审核、超限高层建筑工程抗震设防审批、风景名胜区内建设活动审批、新建、改建、扩建建设工程避免危害气象探测环 境审批、建设工程文物保护和考古许可、涉及国家安全事项的建设项目审批等事项调整为内部协作事项,在设计方案审查时由自然资源部门牵头就相关事项一并征询相关部门意见,不再申请办理。
最新厂房建设项目审批流程图简要说明
最新厂房建设项目审批流程图简要说明 厂房建设项目模拟审批流程图说明 1.工厂厂房建设项目审批划分9个阶段,办理审批手续时间约为80-90天(可选环节10天)。 2.涉及审批必要部门:国土、规划、环保、发改、住建、消防、人防、房管、安监等9个部门。 其他还涉及财政、大项目审查办、林业、城管等4个部门,共13个部门。 3.涉及审批事项:16项,涉及要件:56个。 4.涉及中介机构:发改委主管2个:项目可研、节能评估。 环保局主管1个:环评。 规划局主管1个:规划设计。 住建局主管6个:勘查、设计、审图、造价咨询、工程测量、招投标代理。 消防支队主管1个:消防检测。 房管局主管1个:房产测绘共14家。 第五章生态系统及其稳定性复习测试 台山一中大江实验中学许楚山 总分100分时间60分钟 一.选择题:本题共30小题,每题2分,共60分。每小题给出的四个选项中,只有一个。 1、在我国西部大开发战略中,“保护天然林”和“退耕还林(草)”是两项重要内容。 采取这两项措施的首要目标是()。 A、开展生态旅游 B、发展畜牧业 C、增加木材产量 解析:D 2.下列生物中,全部属于生产者的一组是() A.海带、梨树、酵母菌B.蘑菇、水绵、洋葱 C.马铃薯、菠菜、乳酸菌D.硝化细菌、紫菜、苹果树 3.下列不属于生态系统中分解者的是() A.硝化细菌B.蘑菇 C.酵母菌D.霉菌 解析:A 4.春暖花开,蜜蜂忙着在花丛中采蜜。招引蜜蜂采蜜的信息属于()。 A.物理信息B.化学信息C.行为信息D.声信息 解析:C 5.生态系统的能量流动是指() A.太阳能被绿色植物固定的过程 B.系统内生物体能量代谢的过程 C.生态系统中能量的输入,传递,转化,和散失过程 D.能量从生物体进入环境的过程 6.在浮游植物→小鱼→海豹→虎鲸这条食物链中,鲸增加1kg体重,至少消费浮游植物的量为() A.1kgB.10kgC.125kgD.1000kg 7.以虫治虫是生态农业的重要内容,下图表示某一生系统中四种生物所含有机物的总量。 假设这四种生物只构成一条食物链。 请问在一段时间内,如果甲的种群数量增加,其可能引起的后果是()。 A.乙和丁的种群数量都增加 入库管理一、业务说明:库房在收到实际货物和相应入库验收单据的情况下,按照库房实物管理制度,清点货物,按照要求,将货物存放到指定地点,并在入库验收单上签字。 入库验收单的来源存在多种情况:进货入库、销退入库、借货入库、移库入库、从同级单位调货入库。 在实际业务中,可能还存在只签字,没有实货的情况,如报溢。 二、流程图:。 入库流程如下:三、流程图说明库房管理员随时查询未记账的入库单,根据实货在库房的存放情况,确定货位等明细信息,并检查如批号等的明细信息,正确后,销售开票员 入库记保管帐并打印入库单,作为记账的依据。 四、单据说明入库单:库房管理员入库记账依据(一般情况下不包括金额信息,有时被进货单的一联代替)。 若有需要调整的在库信息则使用复核修改入库单功能进行调整。 七、岗位操作规范A、复核修改入库单B、入库记保管帐八、可以简化的业务流程在人员较少,业务流程实际也不复杂的企业,或库房并不真正利用计算机系统管理的企业,我们建议在所有业务结束的同时,直接入库记保管帐,在相关功能中《进货单管理》,《移库单管理》,。 2.在医药行业对批号和货位的管理相当严格;必须使用符合修改入库单功能。 3.在管理很规范的企业,入库记账的依据必须是原始单据,并要签字;原始单据的打印设计必须利于库房管理员使用,如打印入库单号等。 4.处理某些特殊类型库房,如调拨的保管帐,职工福利的保管帐,为方便冲红票而设计的虚拟保管帐等;应使用简化的业务流程十、配置说明若自动记保管帐需要在对应的业务功能中设置功能行为属性自动记保管帐。 出库管理一、业务说明库房管理员按照公司的出库原则(先进先出、批次管理、后进先出等),根据库房综合员传来的销售发票、增值税发票清单、。 2018年标准化厂房建设招商 2018年标准化厂房建设招商工业园区标准化厂房建设招商公告一、项目概况及投资内容1、项目名称:西充县工业园区标准化厂房建设项目。 2、项目地点:西充县多扶镇。 3、建设内容:建设全框架标准化厂房5万平方米。 4、投资概算:约6000万元人民币。 二、建设方式关于经济开发区兴建标准化厂房优惠政策的意见为加快开发区建设,现对在xx经济开发区一次性投资兴建3万平方米以上标准化厂房项目,决定实施以下优惠政策。 一、土地政策(一)土地采用招标、拍卖、挂牌等方式出让,取得合法用地手续。 (二)土地使用权出让价格遵照国家规定,按xx经济开发区所在区域工业用地出让最低标准执行,每平方米120元(8万元/亩),如政策调整则按调整后政策执行。
标准厂房建设审批流程

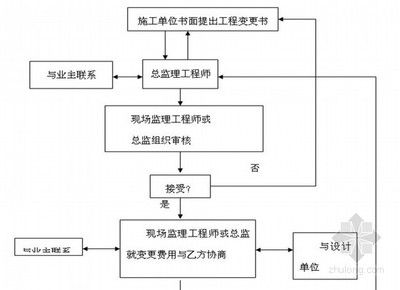

附4标准厂房建设审批流程(土地使用权协议出让项目)项目抄告单(经贸)项目前期阶段规划初步意见土地初步意见环评批复(备案项目除外)(环保)项目审批(核准或备案)(.. 建筑/环境钢结构附4标准厂房建设审批流程(土地使用权协议出让项目)项目抄告单(经贸)项目前期阶段规划初步意见土地初步意见环评批复(备案项目除外)(环保)项目审批(核准或备案)(经贸)规划选址意见(规划)用地预审(土地)环评批复(备案项目)(环保)安全预评价(安监)农转用、土地征用(土地)项目报批阶段总平方案批复(规划)初步设计批复(经贸)建设用地规划许可证(规划)项目供地(土地)土地使用权证(土地)消防设计审核(消防)设计施工图审查备案(建设)人防工程审核(人防)规划工程许可证(规划)施工许可阶段工程招标备案(建设)工程合同备案(建设)质量监督申请(建设)开工安全许可(建设)安全生产审核(安监)建设工程施工许可证(建设)钢结构独立基础施工方案目录第一章编制说明一、编制依据第二章工程概况一、建筑概况二、结构概况第三章施工前期准备工作一、现场准备二、技术准备三、材料准备四、人员组织第四章施工流程及进度计划一、施工流程二、施工安排第五章主要分项工程施工方案一、基础施工二、钢结构施工三、楼板施工四、装饰装修施工五、建筑屋面施工第六章季节性施工第七章施工安全保障业主验收消防验收规划验收人防验收竣工验收阶段竣工验收备案(建设)联合竣工验收(领导小组办公室)房屋产权证(房管)第八章文明施工措施第九章附图一、施工进度计划横道图第一章、编制说明一、编制依据1、国家现行建筑安装工程施工质量验收规范2、《建筑地基基础工程施工质量验收规范》GB50202——20023、《砌体工程施工质量验收规范》GB50203——20024、《混凝土结构工程施工质量验收规范》GB50204——20025、《建筑给水排水及采暖工程施工质量验收规范》GB50242—20026、《建筑电气工程施工质量验收规范》GB50303——20027、《钢结构工程施工质量验收规范》GB50205——20018、《钢筋焊接接头试验方法标准》JGJ/T——20019、《建筑装饰装修工程质量验收规范》GB50201-200110、南湖大酒店宿舍楼工程建施、结施、水电安装工程设计施工图编制第二章、工程概况建筑概况本工程为南湖大酒店宿舍楼工程,总建筑面积约为3176.08平方米,主体结构为四层钢框架结构,檐口总高度为15.450米。 基础为杯形独立(双杯)基础,梁柱均为Q235BH型钢,楼面、屋面均为压型钢板混凝土非组合楼面,维护结构为200mm厚加气混凝土块,内墙为150mm厚ALC加劲混凝土板。 第三章、施工前期准备工作第一节、现场准备1、重点是由业主移交的平面控制点、水准控制点等进行引测、复核及办理相关移交手续。 2、临时设施准备:主要包括办公室、值班室、配电房、水泥库、围墙、道路、工具房、大门、钢筋加工棚、模板加工棚、厕所等。 生活区内主要包括办公场所、职工宿舍、食堂、浴室、等。 3、场地准备:设置好场内排水系统,现场所有雨污水的排放均按唐山市相关规定有组织地通过排水管道排入路雨污水管网。 4、施工用水、电准备:建设单位已提供400KVA变压器和DN50的水源,主要工作包括施工区、生活区水电线路的布置及进水、排水管道的铺设。 第二节、技术准备1、施工前均要将安全文明施工方案、现场总平面图等相关资料及时上报市建管局、安全站以及建设、监理审批,并按照审批意见予以实施。 2、组织各专业工长、班组长、技术员仔细阅读图纸,参加图纸会审、熟悉设计意图及相关细节。 开展各类钢筋、模板的放样、计算工作。 确定施工测量所需的几何参数。 制定试验计划、进行混凝土配合比试配。 3、根据各子分部、分项工程内容、计算工程量,做好工料分析,据此编制施工计划。 第三节、材料准备1、根据各个时期的进度要求,对材料的需要量进行分析,对材料的名称、规格、使用时间、数量进行统计、汇总编制采购计划,确定堆放、储存场地和组织运输。 2、对所有需要的材料均需提前三天进行上报,以便及时采购。 第四节、人员组织第四章、施工流程及进度计划1、施工流程:定位放线机械开挖土方垫层施工柱、墙施工基础梁施工砌体基础分部验收基础土方回填钢结构施工楼板施工砌体、隔墙施工给水、排水施工电气施工装饰装修施工自验、整改竣工验收2、施工安排:2.11、根据现场初步定位观察,开挖土方时采用1:0.75进行放坡。 2.22、各分项工程工期、进度计划见附图。 第五章、主要分项工程施工方案第一节、基础施工一、建筑轴线定位:1.11、定位点依据:根据测绘部门提供的01、02、04三个定位点进行施工现场定位。

工业用地及厂房建设审批办理流程.doc 工业用地及厂房建设审批办理流程 12.0K 文档页数: 顶/踩数: 收藏人数: 页脚下载后可删除,如有侵权请告知删除!工业用地及厂房建立审批办理流程1、土地规划调整报批〔企业-国土局-省国土厅〕;2、获取批文;3、农转用报批〔地方政府-省政府〕;4、获取批文;5、招拍挂〔缴保证金,国土局〕;6、成交确认书〔国土局〕;7、出具提供建立用地的通知〔当地政府文件〕;8、工程用地预审意见书〔国土局〕;9、出具蓝线图〔地方政府或园区〕;10、出具红线图〔国土局出具盖章〕;11、建立工程选址意见书〔规划局〕;12、环评报告表或登记表或报告书〔环保局〕;13、立项核准或备案〔发改局〕;14、用地规划许可证〔规划局〕;15、签订出让合同〔国土局〕;16、缴交出让金、契税、耕地占用税等;17、办理土地证〔国土局〕。 18、建筑设计方案〔规划局〕;19、建筑工程消防设计〔公安局〕;20、人防申报〔人防办〕;21、建筑工程规划许可证〔规划局或建立局〕;页脚下载后可删除,如有侵权请告知删除!22、施工图设计审查〔建立局〕;23、建筑工程施工许可证〔建立局〕;24、竣工消防验收〔公安局〕;25、建筑工程竣工验收〔建立局〕;26、房屋产权证〔建立局〕;27、报送建立工程档案〔建立局城建档案馆〕。

还没有评论,来说两句吧...
